目录一、工程概况深圳市上步片区第七单元 07-05、07-06 地块城市更新项目位于深圳市福田区振华路以南,振中路以北,四号路以东,现场地东侧紧邻燕南地铁站,场地东侧为工艺大厦和士必达大厦,南侧为华胜大厦(高层)
西侧为桑达小区多层建筑,北侧振华路下有深圳地铁蛇口线燕南站
基坑开挖降水对周边建筑物敏感,场地周边为人口密集的商住区,基坑四周存在水、电、燃气和通信管道,为减小我方基坑开挖地下水位降低对周围建筑物及管线产生不利影响,在基坑四周内侧施工 18 口回灌井,以稳定基坑附近地下水位的水平
地下水回灌的意义主要有:①增加地下水资源
②控制和提高地下水水位,防止由于地下水水位大幅度下降导致水质恶化、地面下沉或导致基坑沉降位移等不良后果
③地表水常含有许多悬浮物、有机质和细菌,不符合供水要求,将地表水通过回灌,使之转化为地下水,在其渗漏过程中,经过土壤的过滤和净化作用,使水质得到净化
④对于含盐量过高或含有其他有害物质的地下水,通过打井、抽排劣质水、回灌优质水,可逐渐改善地下水质

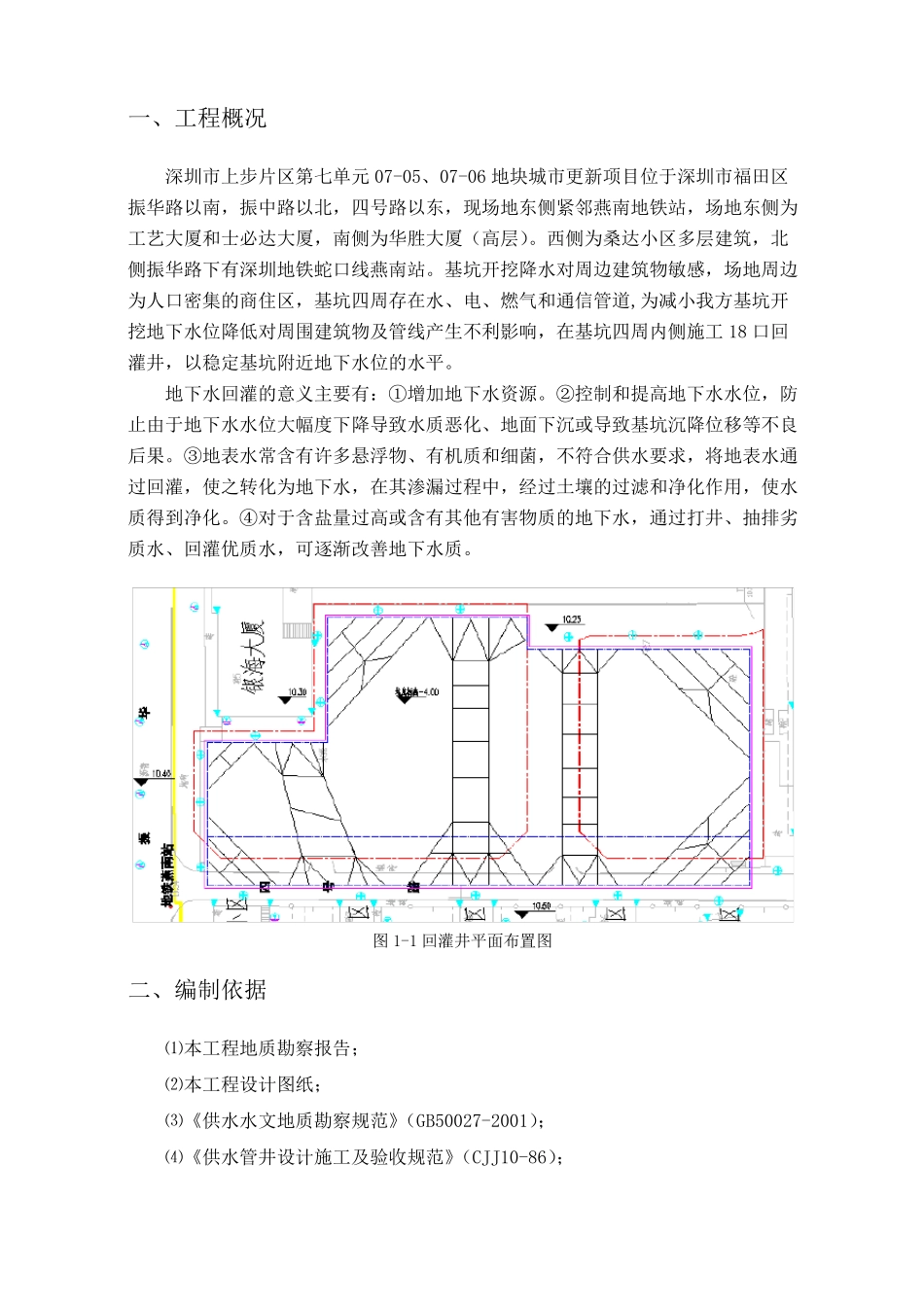

图 1-1 回灌井平面布置图二、编制依据⑴本工程地质勘察报告;⑵本工程设计图纸;⑶《供水水文地质勘察规范》(GB50027-2001);⑷《供水管井设计施工及验收规范》(CJJ10-86);⑸《建筑与市政降水工程技术规范》(JGJ/T111-98);⑹《建筑基坑支护技术规程》(GJ120-99);⑺《岩土工程勘察规范》(GB50021-2001);⑻《建筑与市政降水工程技术规范》(JGJ/T111-98)三、地质情况与水文条件(一)场地地质条件1、地层岩性根据钻探揭露,场地内揭露地层为素填土(Qml)、第四系冲洪积层(Qal+pl)、残积层(Qel)、下伏基岩为燕山期第四期花岗岩(γ53(1))

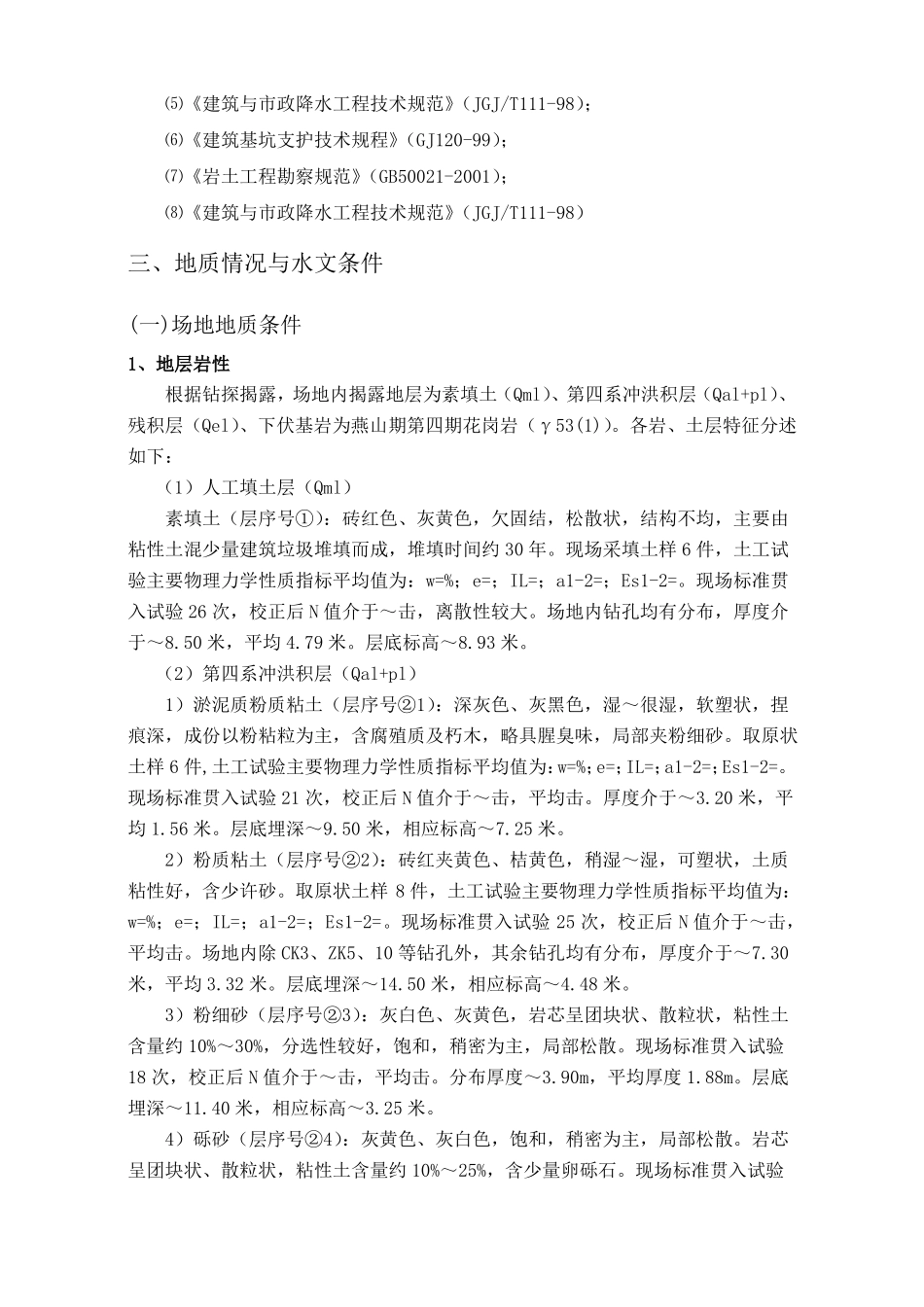

各岩、土层特征分述如下:(1)人工填土层(Qml)素填土(层序号①):砖红色、灰黄色,欠固结,松散状,结构
