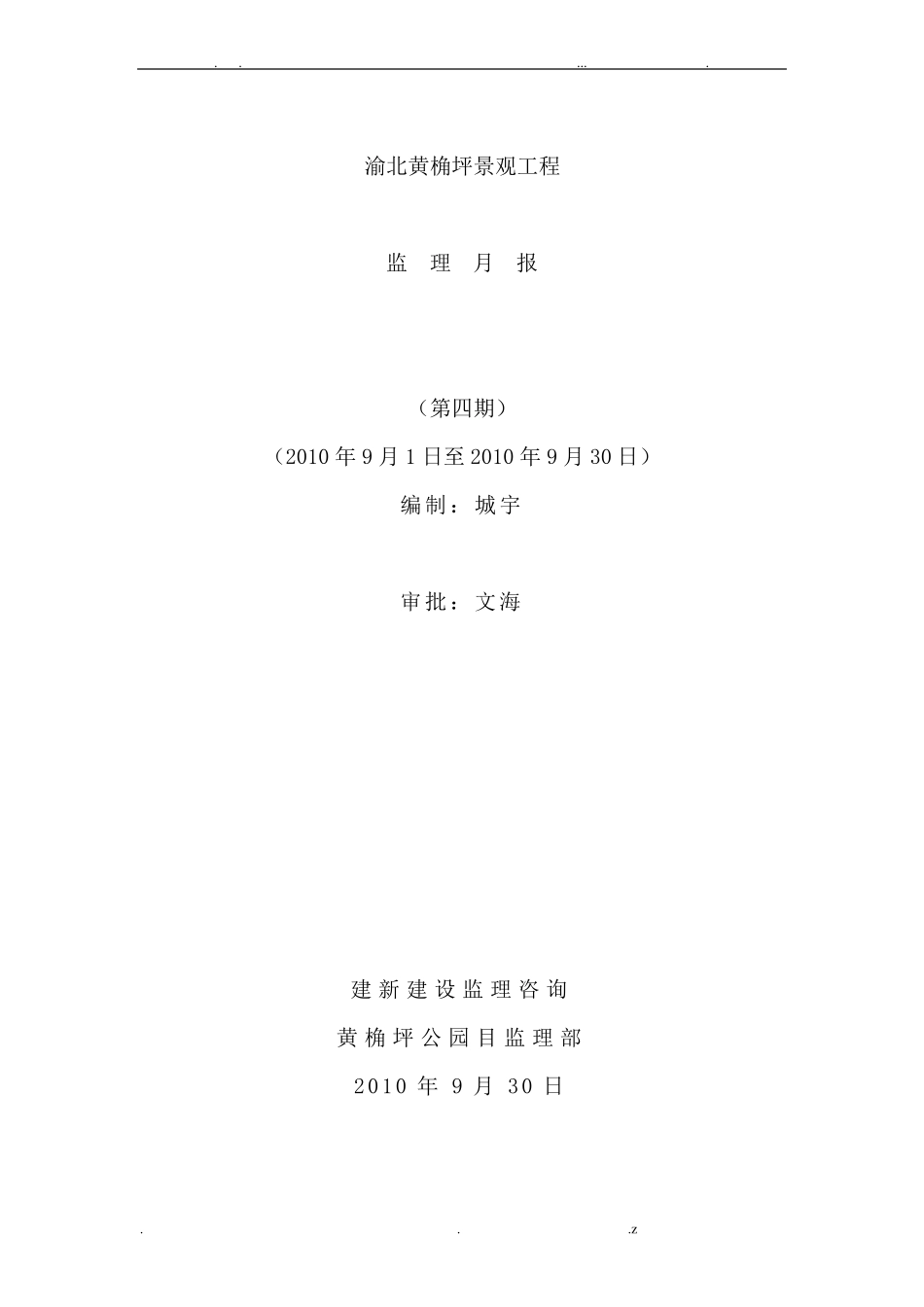

渝北黄桷坪景观工程监理月报(第四期)2010 年 9 月 1 日至 2010 年 9 月 30 日)编制:城宇审批:文海建 新 建 设 监 理 咨 询黄 桷 坪 公 园 目 监 理 部2010 年 9 月 30 日

一、本月施工概况:1、本月施工容:(见表一)01 栋表一序号1篮球场塑胶铺装中滇(成盛) 2010
022010
08建设2门球场看台混泥土浇中滇(成盛) 2010
072010
07注3水体拆除建设中滇(成盛) 2010
122010
16建设4廊架×3中滇(成盛) 2010
152010
17建设5网球场围网安装中滇(成盛) 2010
182010
30建设6灯饰以及音响设备安中滇(成盛) 2010
032010
28装建设2010
132010
30工程容施工单位开工时间完工时间7乐昌含笑 18 株(18 静观园林㎝-25 ㎝)

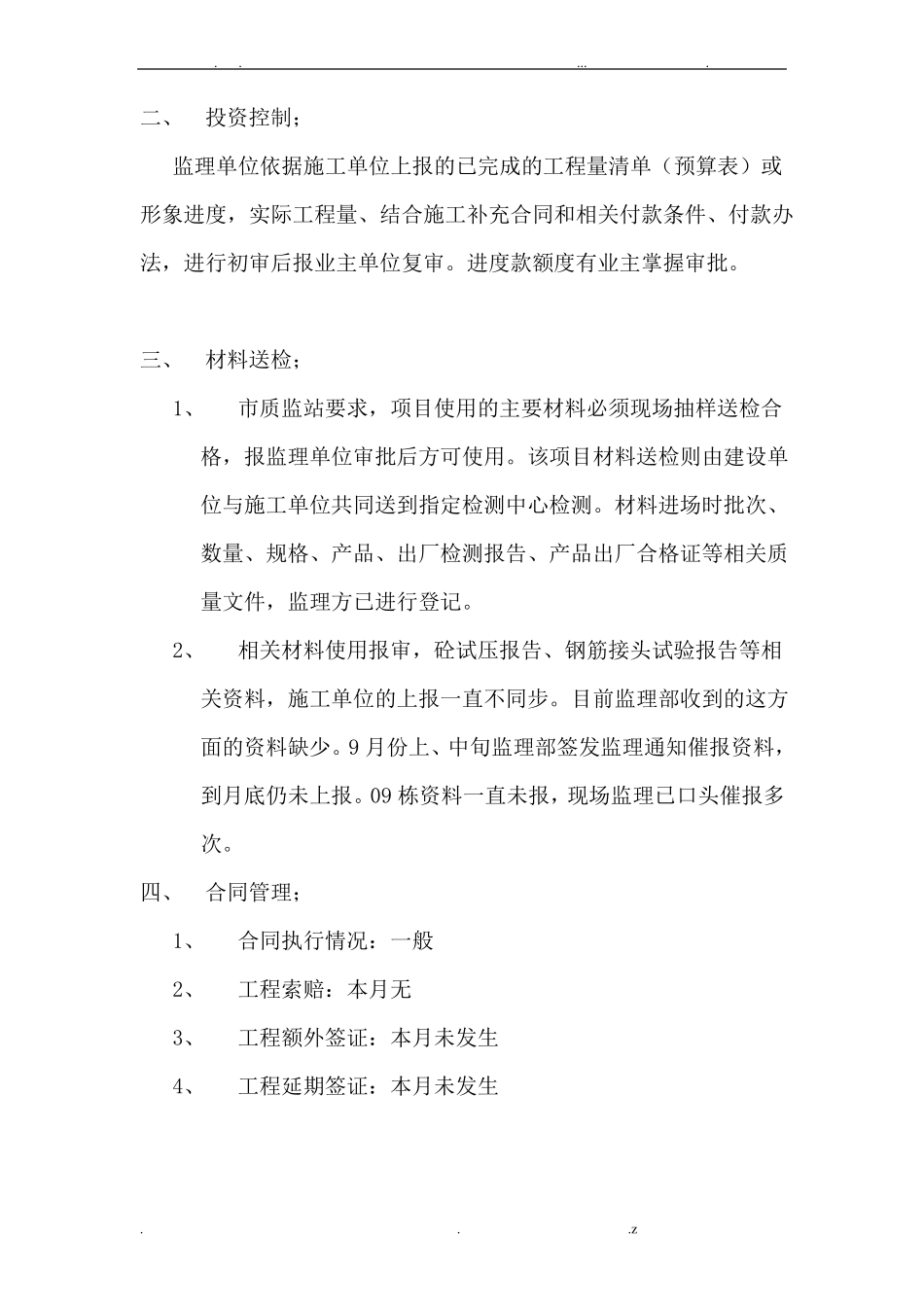

二、投资控制;监理单位依据施工单位上报的已完成的工程量清单(预算表)或形象进度,实际工程量、结合施工补充合同和相关付款条件、付款办法,进行初审后报业主单位复审
进度款额度有业主掌握审批
三、材料送检;1、市质监站要求,项目使用的主要材料必须现场抽样送检合格,报监理单位审批后方可使用
该项目材料送检则由建设单位与施工单位共同送到指定检测中心检测
材料进场时批次、数量、规格、产品、出厂检测报告、产品出厂合格证等相关质量文件,监理方已进行登记
2、相关材料使用报审,砼试压报告、钢筋接头试验报告等相关资料,施工单位的上报一直不同步
目前监理部收到的这方面的资料缺少
9 月份上、中旬监理部签发监理通知催报资料,到月底仍未上报
09 栋资料一直未报,现场监理已口头催报多次
四、合同管理;1、2、3、4、合同执行
