电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

围墙工程施工方案395

围墙工程施工方案395_第1页
1/13
围墙工程施工方案395_第2页
2/13
围墙工程施工方案395_第3页
3/13

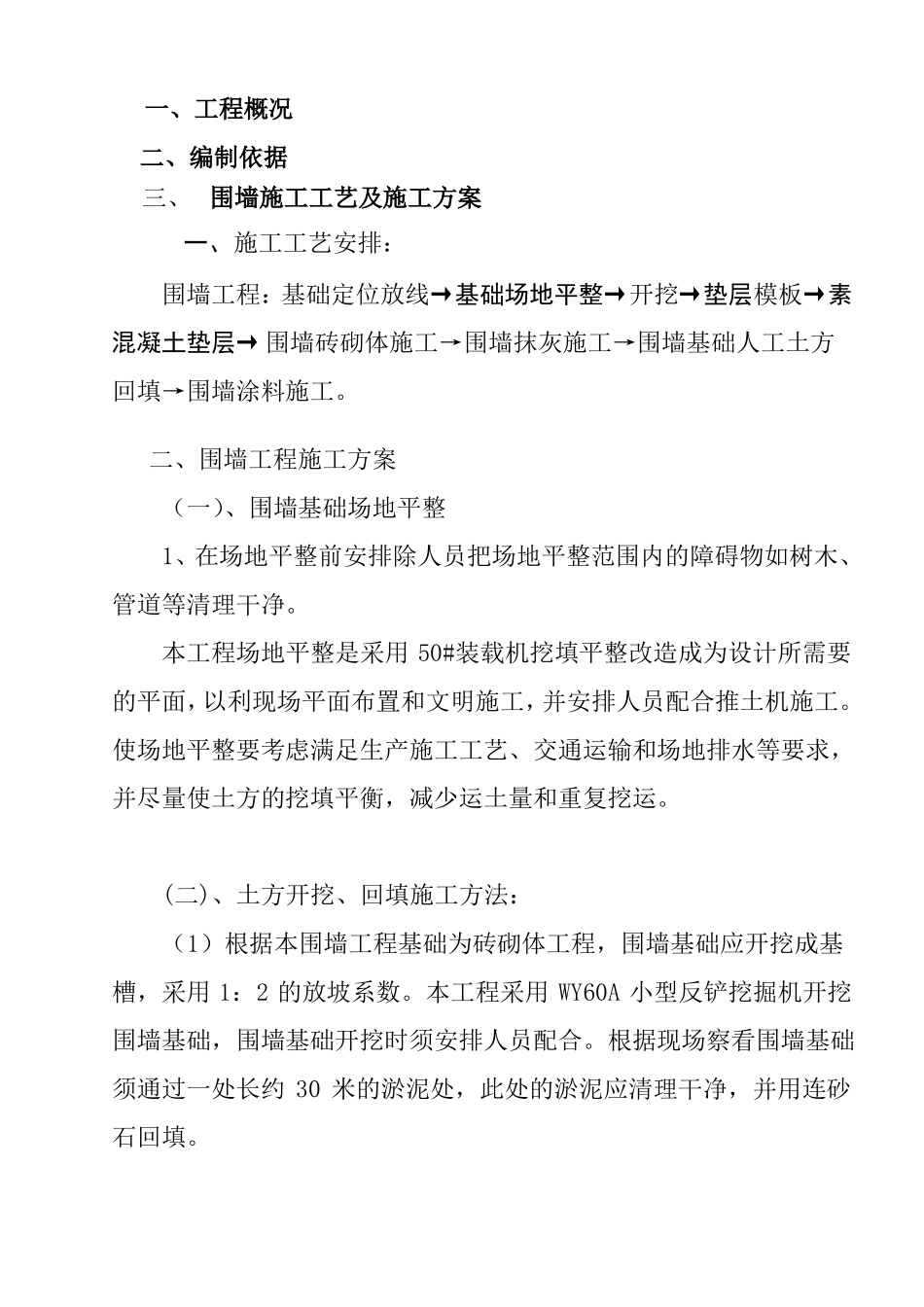

围墙工程围墙施工方案目录一、二、三、四、五、工程概况编制依据围墙施工工艺及施工方案材料二次转运施工措施雨季施工保证措施一、工程概况二、编制依据三、 围墙施工工艺及施工方案一、施工工艺安排:围墙工程:基础定位放线→基础场地平整→开挖→垫层模板→素混凝土垫层→ 围墙砖砌体施工→围墙抹灰施工→围墙基础人工土方回填→围墙涂料施工。二、围墙工程施工方案(一)、围墙基础场地平整1、在场地平整前安排除人员把场地平整范围内的障碍物如树木、管道等清理干净。本工程场地平整是采用 50#装载机挖填平整改造成为设计所需要的平面,以利现场平面布置和文明施工,并安排人员配合推土机施工。使场地平整要考虑满足生产施工工艺、交通运输和场地排水等要求,并尽量使土方的挖填平衡,减少运土量和重复挖运。(二)、土方开挖、回填施工方法:(1)根据本围墙工程基础为砖砌体工程,围墙基础应开挖成基槽,采用 1:2 的放坡系数。本工程采用 WY60A 小型反铲挖掘机开挖围墙基础,围墙基础开挖时须安排人员配合。根据现场察看围墙基础须通过一处长约 30 米的淤泥处,此处的淤泥应清理干净,并用连砂石回填。(2)基槽边缘堆置土方,应距基槽上部边缘不少于 2m,堆置高度不应超过 1.5m。(3)基槽开挖完成后,安排人员及时清底,采用蛙式打夯机将围墙基础素土夯实,减少暴露时间,防止暴晒和雨水浸刷破坏基土的原状结构。⑷待围墙抹灰完成,安排人工回填围墙基础周围土方。围墙回填时要求围墙两边同时回填,防止墙基中心线位移。采用手推车送土,以人工用铁锹、耙、锄等工具进行回填土。填土应从场地最低部分开始,由一端向另一端自下而上分层铺填。每层虚铺厚度,用蛙式打夯机夯实时不大于 25cm。(三)、围墙基础垫层模板工程:垫层采用木模进行支设。模板使用时应无绕度、无曲折、无变形、表面平整。使用前必须满刷隔离剂,支设时应根据构件合理尺寸选配模板,模板安装应构造简单,装折方便。模板的接缝应严密,不得漏浆。模板的支设应满足强度、刚度和稳定性的要求。(四)、垫层混凝土工程混凝土垫层采用 C15 砼浇注 100 厚;垫层混凝土采用自搅混凝土,利用人力斗车上料、三轮车运输,浇筑时按事先制定的顺序进行,每个施工段的混凝土必须一次进行浇筑,不得留置施工缝。垫层混凝土的下料必须用料斗倒入或人工将混凝土拌合料铲入垫层模板内。垫层的混凝土浇筑应连续进行,当必须间歇时,间歇时间应符合规范的要求。根据气温...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

围墙工程施工方案395

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
