2020 年 4 月 19 日1围墙施工方案样本文档仅供参考,不当之处,请联系改正

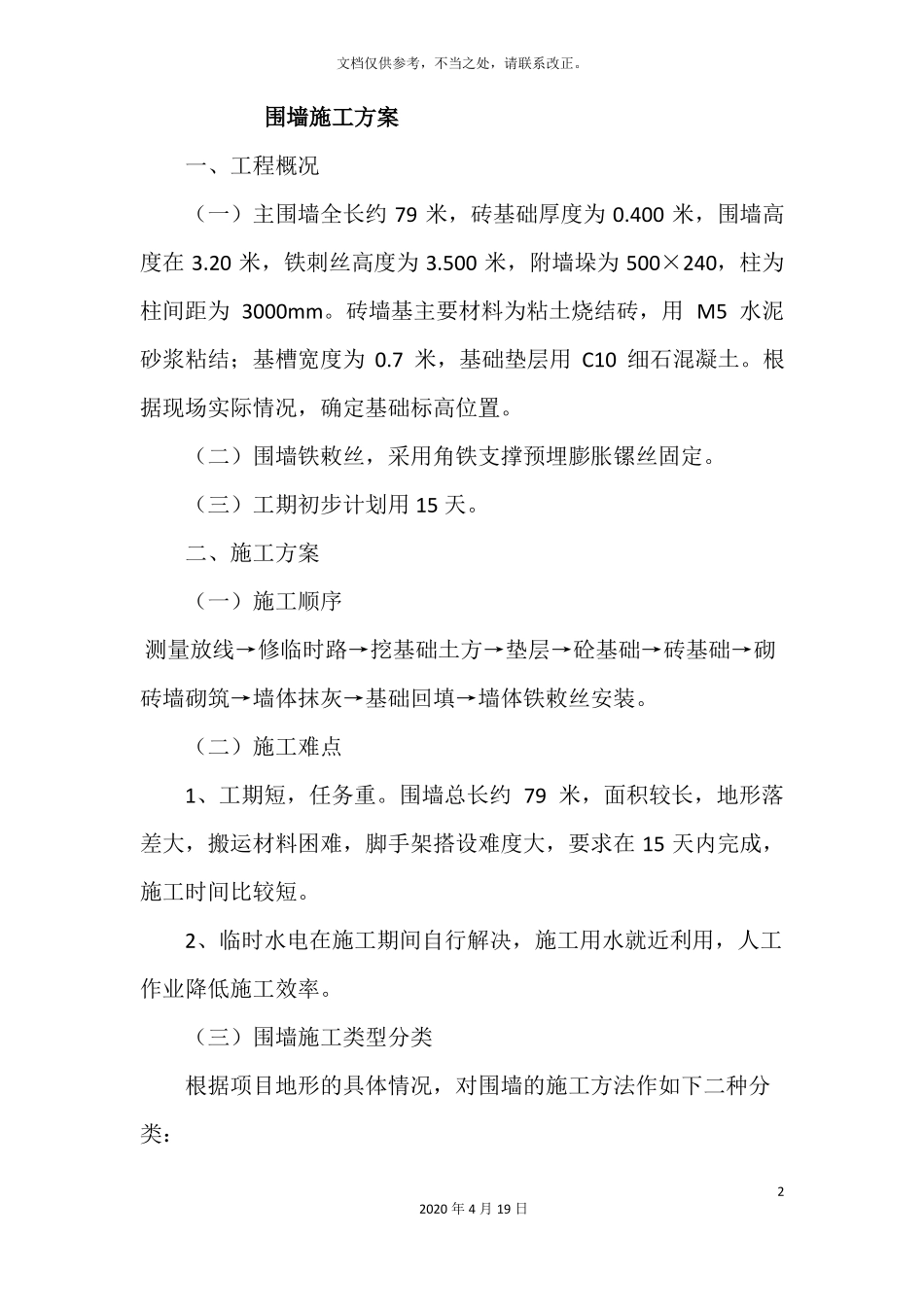

围墙施工方案一、工程概况(一)主围墙全长约 79 米,砖基础厚度为 0
400 米,围墙高度在 3
20 米,铁刺丝高度为 3
500 米,附墙垛为 500×240,柱为柱间距为 3000mm
砖墙基主要材料为粘土烧结砖,用 M5 水泥砂浆粘结;基槽宽度为 0
7 米,基础垫层用 C10 细石混凝土
根据现场实际情况,确定基础标高位置
(二)围墙铁敕丝,采用角铁支撑预埋膨胀镙丝固定
(三)工期初步计划用 15 天
二、施工方案(一)施工顺序测量放线→修临时路→挖基础土方→垫层→砼基础→砖基础→砌砖墙砌筑→墙体抹灰→基础回填→墙体铁敕丝安装
(二)施工难点1、工期短,任务重
围墙总长约 79 米,面积较长,地形落差大,搬运材料困难,脚手架搭设难度大,要求在 15 天内完成,施工时间比较短
2、临时水电在施工期间自行解决,施工用水就近利用,人工作业降低施工效率
(三)围墙施工类型分类根据项目地形的具体情况,对围墙的施工方法作如下二种分类:22020 年 4 月 19 日文档仅供参考,不当之处,请联系改正

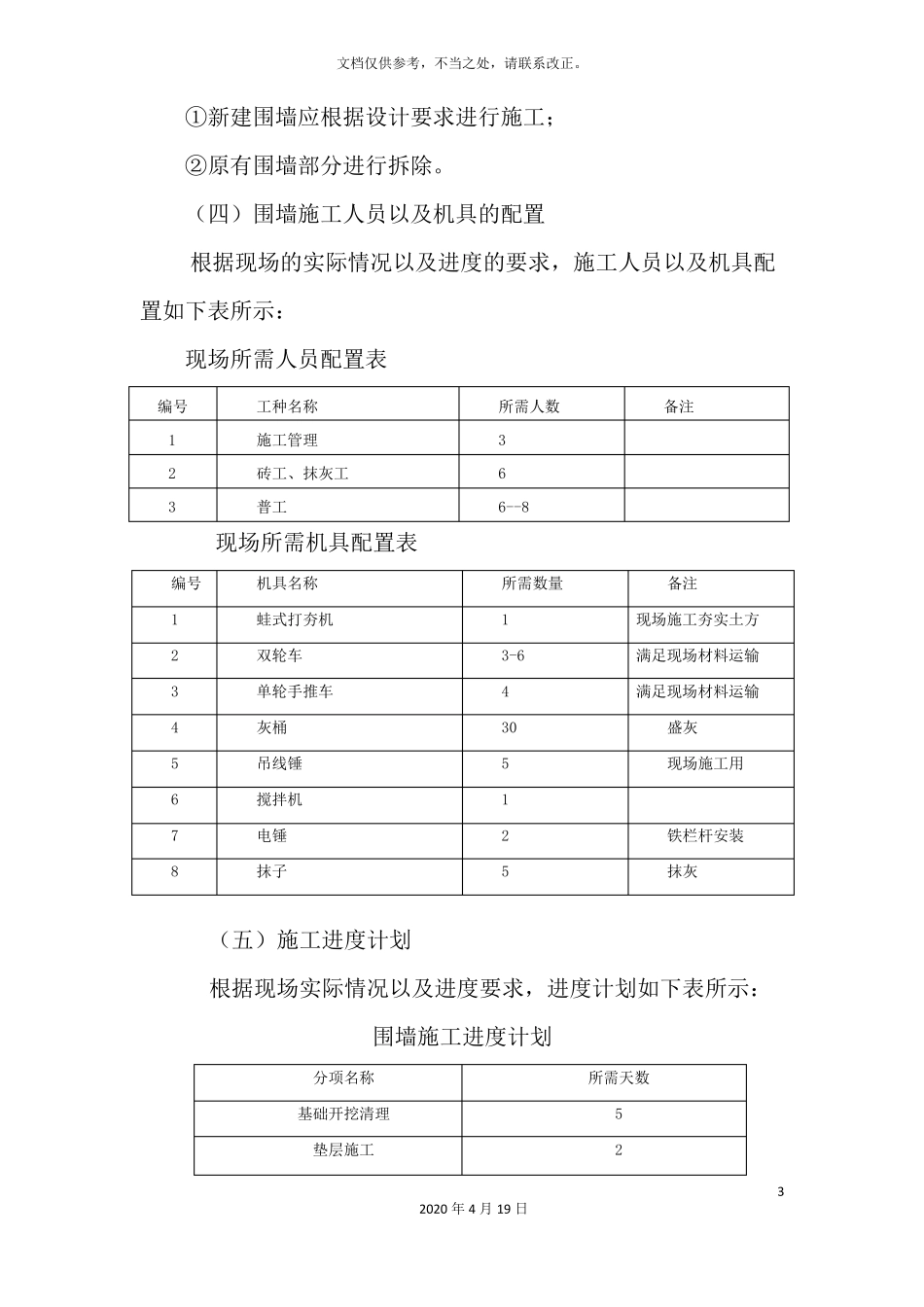

①新建围墙应根据设计要求进行施工;②原有围墙部分进行拆除
(四)围墙施工人员以及机具的配置根据现场的实际情况以及进度的要求,施工人员以及机具配置如下表所示:现场所需人员配置表编号123工种名称施工管理砖工、抹灰工普工所需人数366--8备注现场所需机具配置表编号12345678机具名称蛙式打夯机双轮车单轮手推车灰桶吊线锤搅拌机电锤抹子所需数量13-64305125备注现场施工夯实土方满足现场材料运输满足现场材料运输盛灰现场施工用铁栏杆安装抹灰(五)施工进度计划根据现场实际情况以及进度要求,进度计划如下表所示:围墙施工进度计划分项名称基础开挖清理垫层施工所需天数5232020 年 4 月 19 日
