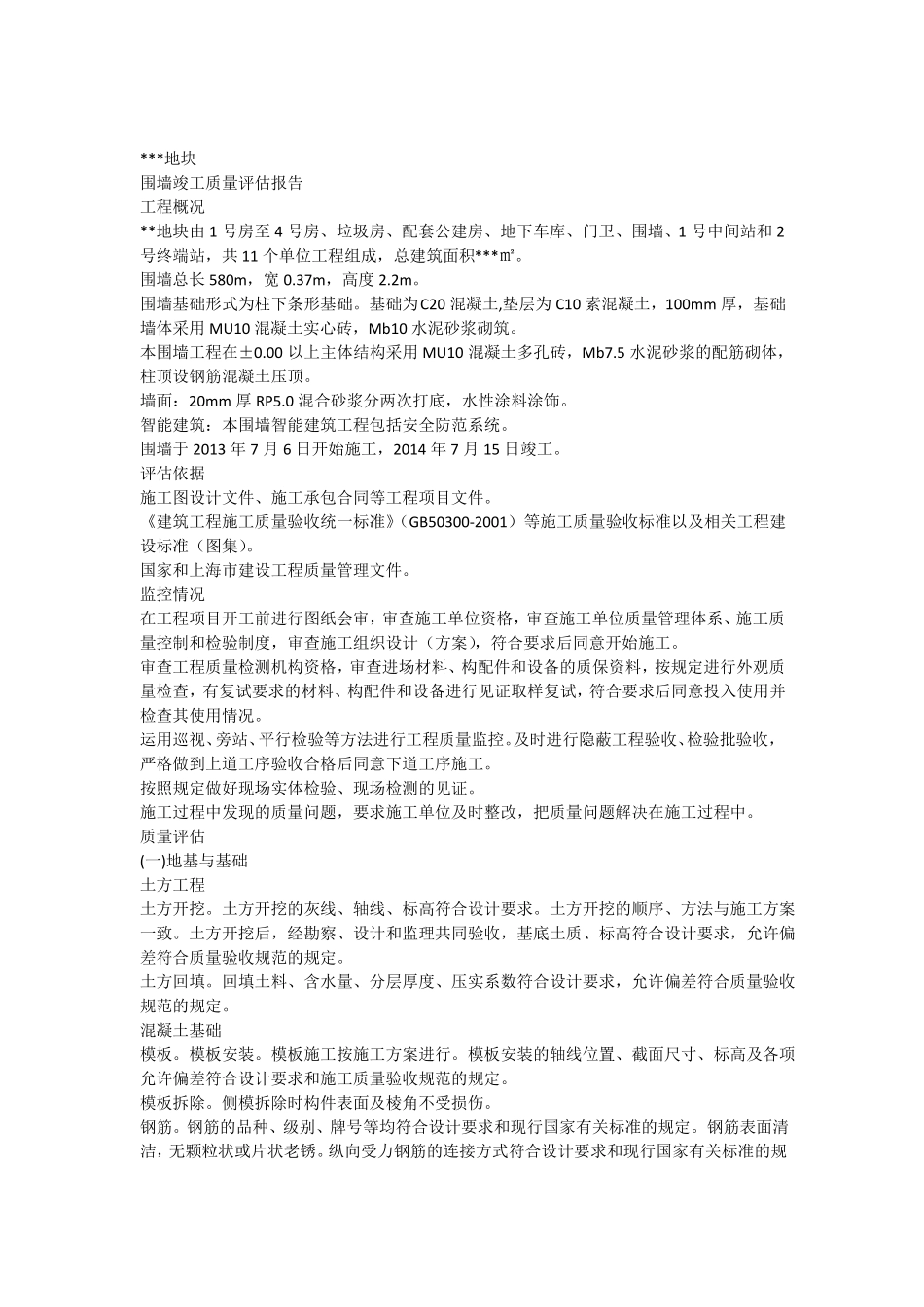

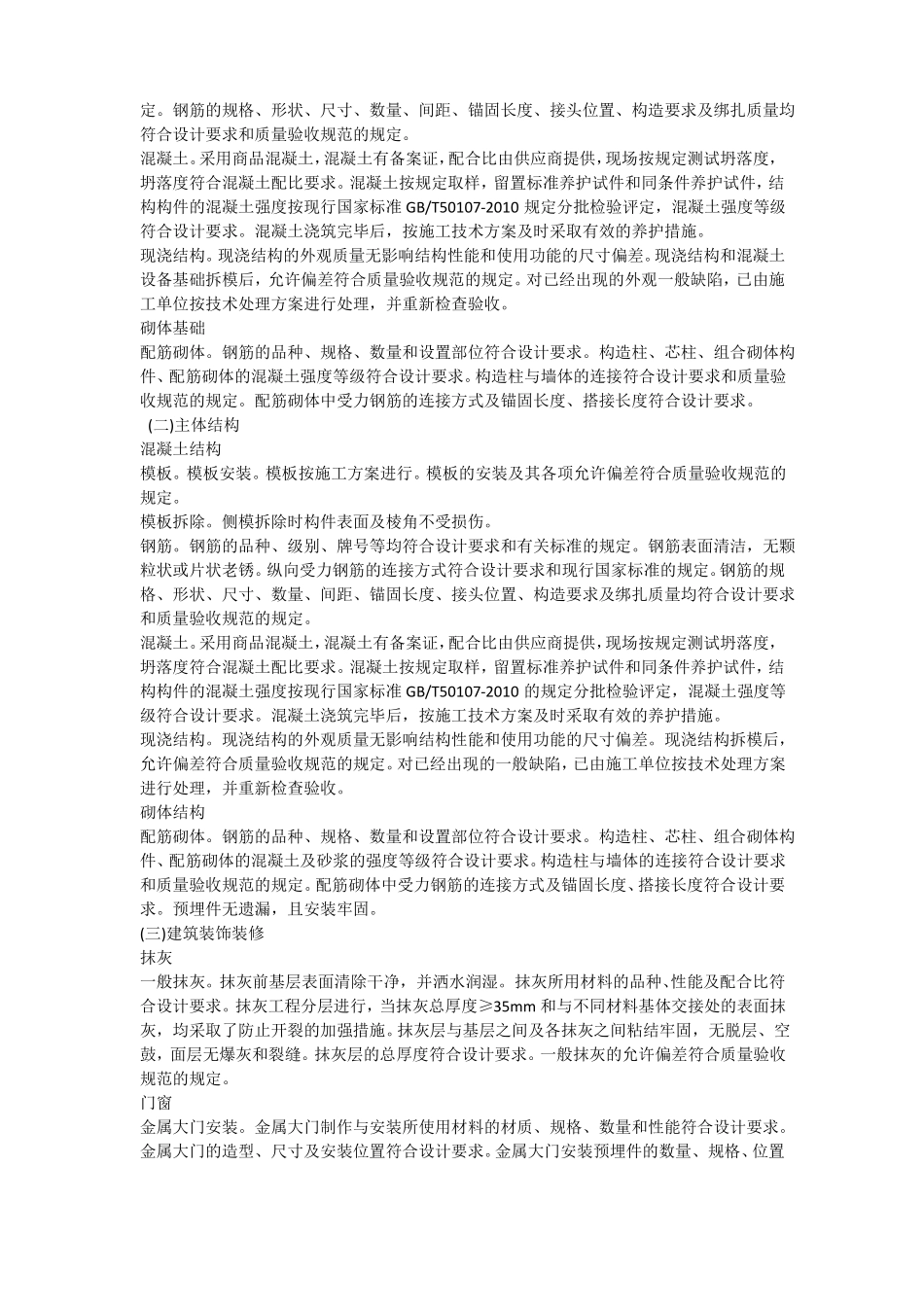

***地块围墙竣工质量评估报告工程概况**地块由 1 号房至 4 号房、垃圾房、配套公建房、地下车库、门卫、围墙、1 号中间站和 2号终端站,共 11 个单位工程组成,总建筑面积***㎡
围墙总长 580m,宽 0
37m,高度 2
围墙基础形式为柱下条形基础
基础为C20 混凝土,垫层为 C10 素混凝土,100mm 厚,基础墙体采用 MU10 混凝土实心砖,Mb10 水泥砂浆砌筑
本围墙工程在±0
00 以上主体结构采用 MU10 混凝土多孔砖,Mb7
5 水泥砂浆的配筋砌体,柱顶设钢筋混凝土压顶
墙面:20mm 厚 RP5
0 混合砂浆分两次打底,水性涂料涂饰
智能建筑:本围墙智能建筑工程包括安全防范系统
围墙于 2013 年 7 月 6 日开始施工,2014 年 7 月 15 日竣工
评估依据施工图设计文件、施工承包合同等工程项目文件
《建筑工程施工质量验收统一标准》(GB50300-2001)等施工质量验收标准以及相关工程建设标准(图集)
国家和上海市建设工程质量管理文件
监控情况在工程项目开工前进行图纸会审,审查施工单位资格,审查施工单位质量管理体系、施工质量控制和检验制度,审查施工组织设计(方案),符合要求后同意开始施工
审查工程质量检测机构资格,审查进场材料、构配件和设备的质保资料,按规定进行外观质量检查,有复试要求的材料、构配件和设备进行见证取样复试,符合要求后同意投入使用并检查其使用情况
运用巡视、旁站、平行检验等方法进行工程质量监控
及时进行隐蔽工程验收、检验批验收,严格做到上道工序验收合格后同意下道工序施工
按照规定做好现场实体检验、现场检测的见证
施工过程中发现的质量问题,要求施工单位及时整改,把质量问题解决在施工过程中
质量评估(一)地基与基础土方工程土方开挖
土方开挖的灰线、轴线、标高符合设计要求
土方开挖的顺序、方法与施工方案一致
