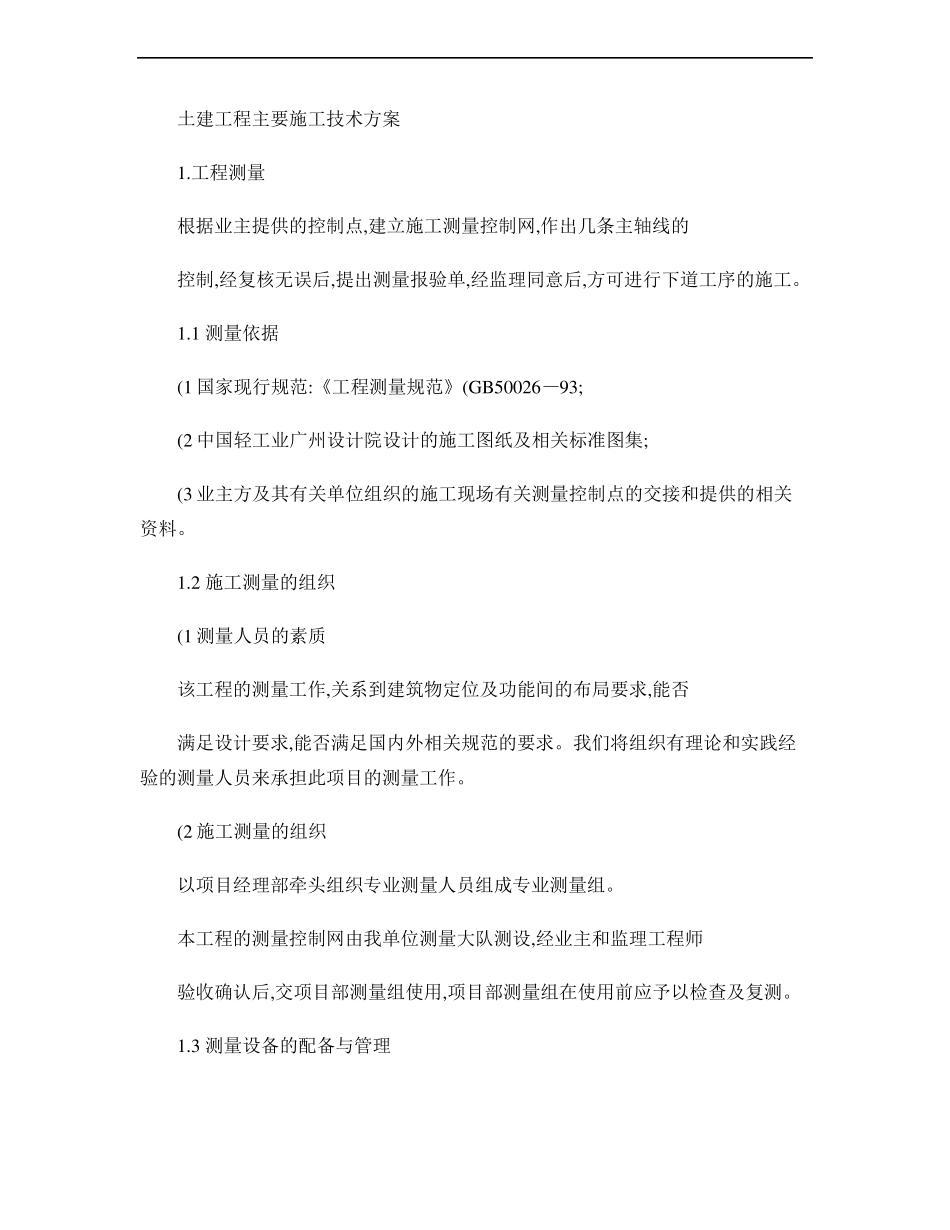

土建工程主要施工技术方案1
工程测量根据业主提供的控制点,建立施工测量控制网,作出几条主轴线的控制,经复核无误后,提出测量报验单,经监理同意后,方可进行下道工序的施工
1 测量依据(1 国家现行规范:《工程测量规范》(GB50026—93;(2 中国轻工业广州设计院设计的施工图纸及相关标准图集;(3 业主方及其有关单位组织的施工现场有关测量控制点的交接和提供的相关资料
2 施工测量的组织(1 测量人员的素质该工程的测量工作,关系到建筑物定位及功能间的布局要求,能否满足设计要求,能否满足国内外相关规范的要求
我们将组织有理论和实践经验的测量人员来承担此项目的测量工作
(2 施工测量的组织以项目经理部牵头组织专业测量人员组成专业测量组
本工程的测量控制网由我单位测量大队测设,经业主和监理工程师验收确认后,交项目部测量组使用,项目部测量组在使用前应予以检查及复测
3 测量设备的配备与管理(1 测量设备、仪器准备:日本拓普康 DI9603 红外线测距仪 1 台德国 010BJ2 经纬仪 2 台德国芬荼 92336 精密水准仪 2 台钢卷尺 50m 2 把弹簧称 100N 2 把(2 测量设备管理1 所有测量仪器、钢尺需检定合格后方可使用
2 严格按照 GB50026-93《工程测量规范》要求执行
方格网按Ⅱ级独立网要求测设
3 所有测量仪器、钢尺等都由专业人员专人负责保管
4 建立施工控制网(1 根据施工总平面图上拟建的建(构筑物的坐标位臵、基线、基点的相关数据,城市水准点或设计图纸上指定的相对标高参照点,用经纬仪、水准仪、钢尺进行网点的测设
(2 测量按先整体后局部的工作程序进行
(3 先在整个建筑场地内建立统一的控制网,作为各建(构筑物的定位、放线的依据
(4 根据施工控制网进行各建筑物定位测设

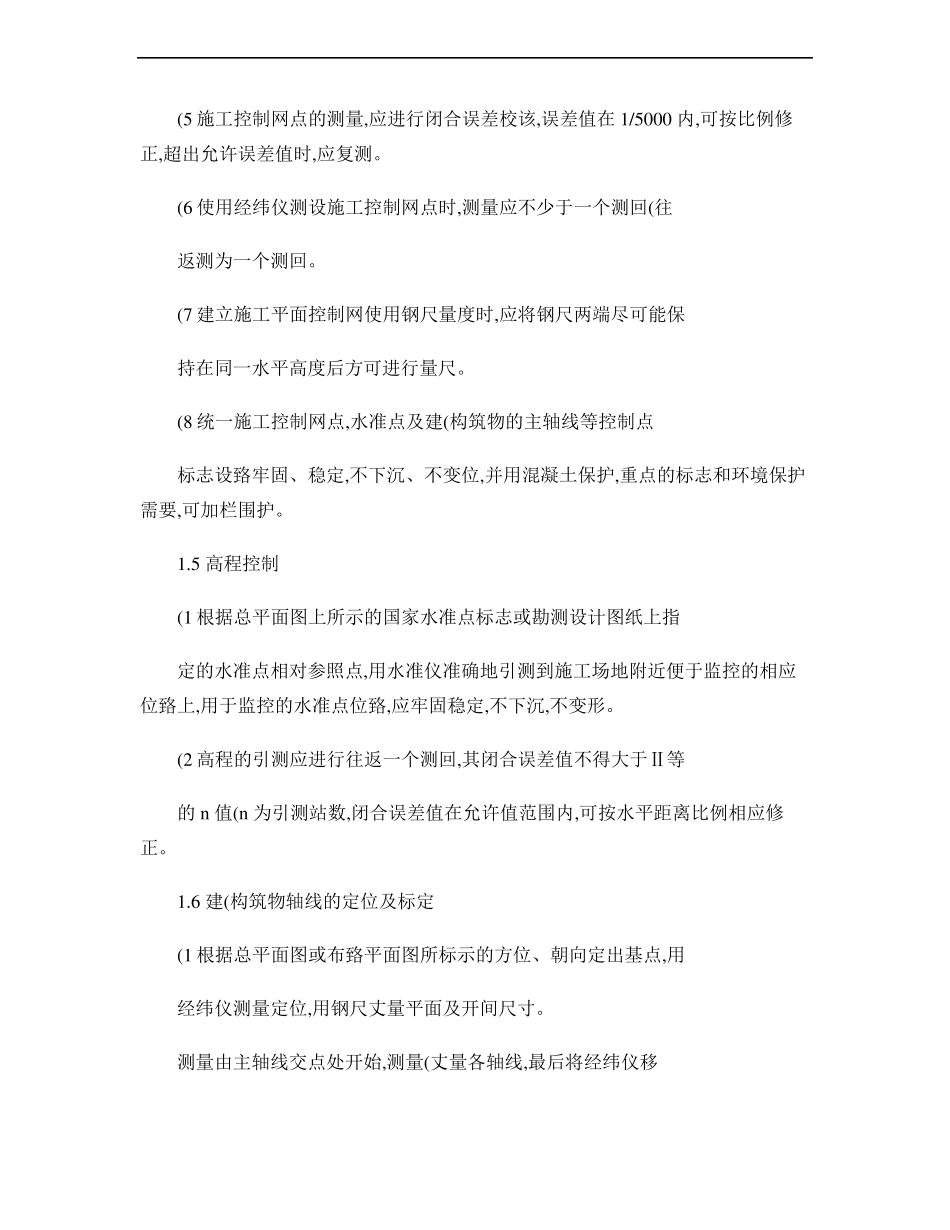

(5 施工控制网点的测量,应进行闭合误差校该,误差值在 1/500
