土建工程施工方案1
主控楼施工方法1

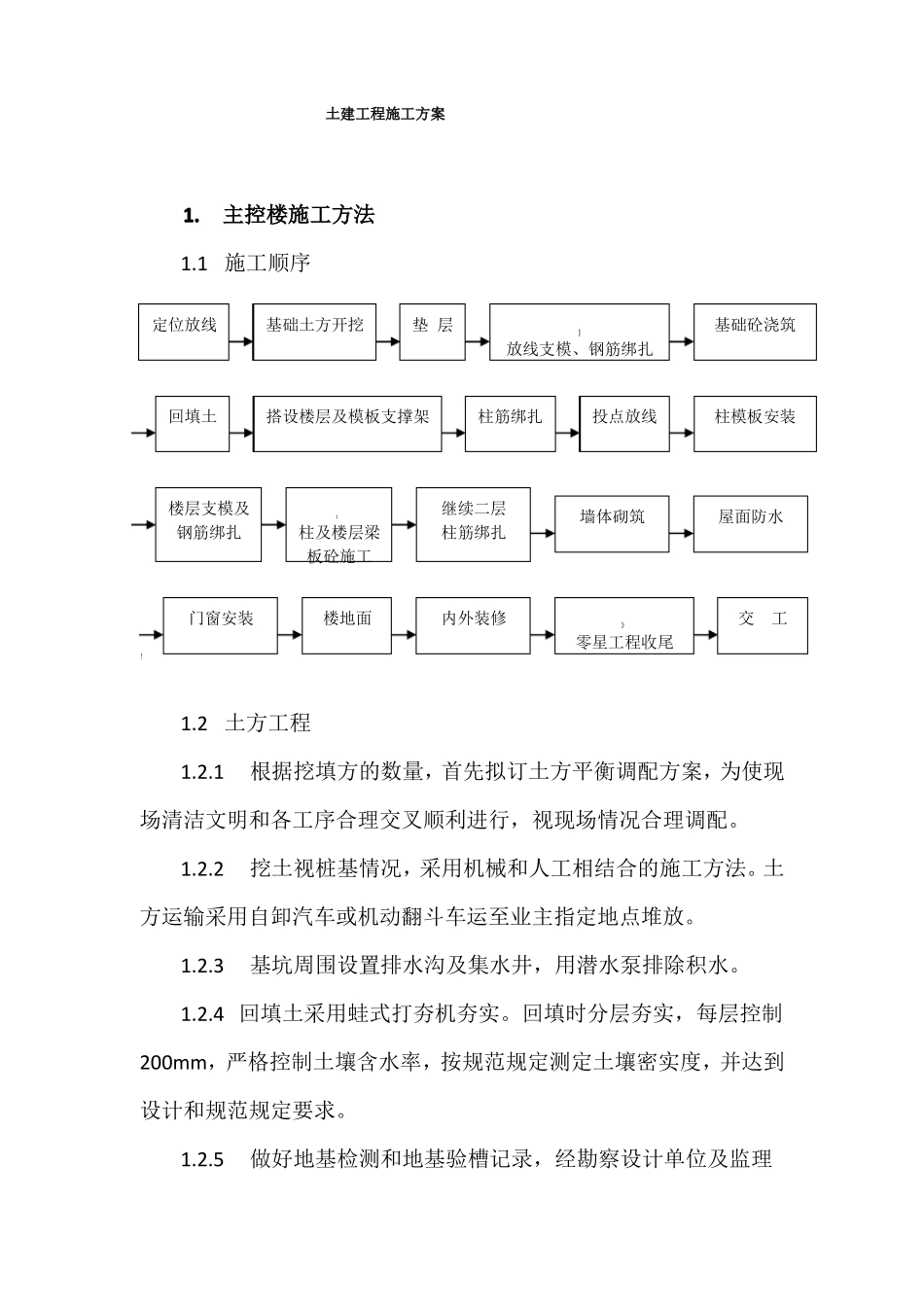

1 施工顺序定位放线
基础土方开挖垫 层]基础砼浇筑放线支模、钢筋绑扎回填土搭设楼层及模板支撑架柱筋绑扎投点放线柱模板安装楼层支模及钢筋绑扎;柱及楼层梁板砼施工继续二层柱筋绑扎墙体砌筑屋面防水门窗安装楼地面内外装修》交工零星工程收尾1
2 土方工程1
1根据挖填方的数量,首先拟订土方平衡调配方案,为使现场清洁文明和各工序合理交叉顺利进行,视现场情况合理调配
2挖土视桩基情况,采用机械和人工相结合的施工方法
土方运输采用自卸汽车或机动翻斗车运至业主指定地点堆放
3基坑周围设置排水沟及集水井,用潜水泵排除积水
4 回填土采用蛙式打夯机夯实
回填时分层夯实,每层控制200mm,严格控制土壤含水率,按规范规定测定土壤密实度,并达到设计和规范规定要求

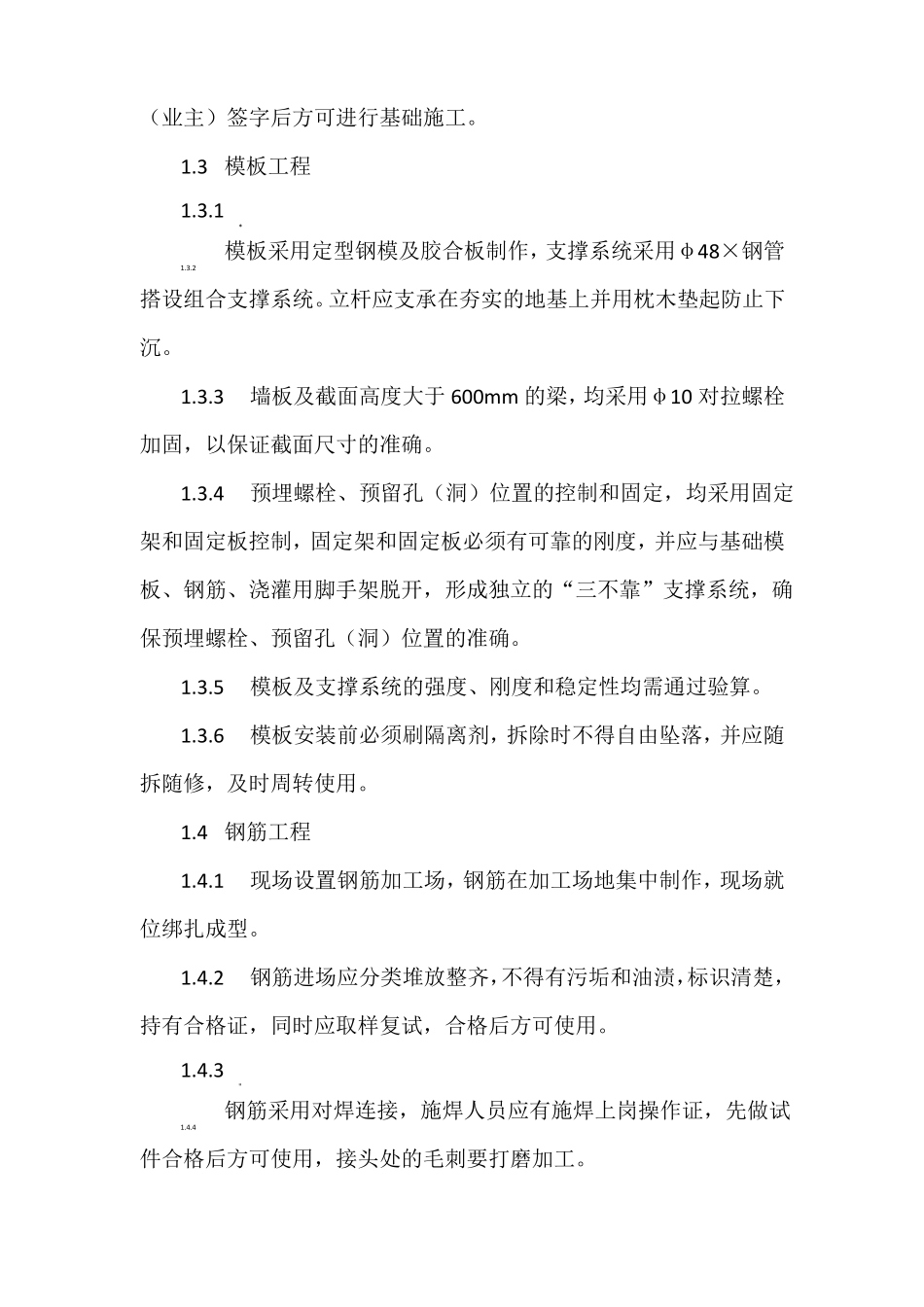

5做好地基检测和地基验槽记录,经勘察设计单位及监理(业主)签字后方可进行基础施工
3 模板工程1
2模板采用定型钢模及胶合板制作,支撑系统采用φ48×钢管搭设组合支撑系统
立杆应支承在夯实的地基上并用枕木垫起防止下沉
3墙板及截面高度大于 600mm 的梁,均采用φ10 对拉螺栓加固,以保证截面尺寸的准确
4预埋螺栓、预留孔(洞)位置的控制和固定,均采用固定架和固定板控制,固定架和固定板必须有可靠的刚度,并应与基础模板、钢筋、浇灌用脚手架脱开,形成独立的“三不靠”支撑系统,确保预埋螺栓、预留孔(洞)位置的准确
5模板及支撑系统的强度、刚度和稳定性均需通过验算
6模板安装前必须刷隔离剂,拆除时不得自由坠落,并应随拆随修,及时周转使用
4 钢筋工程1
1现场设置钢筋加工场,钢筋在加工场地集中制作,现场就位绑扎成型

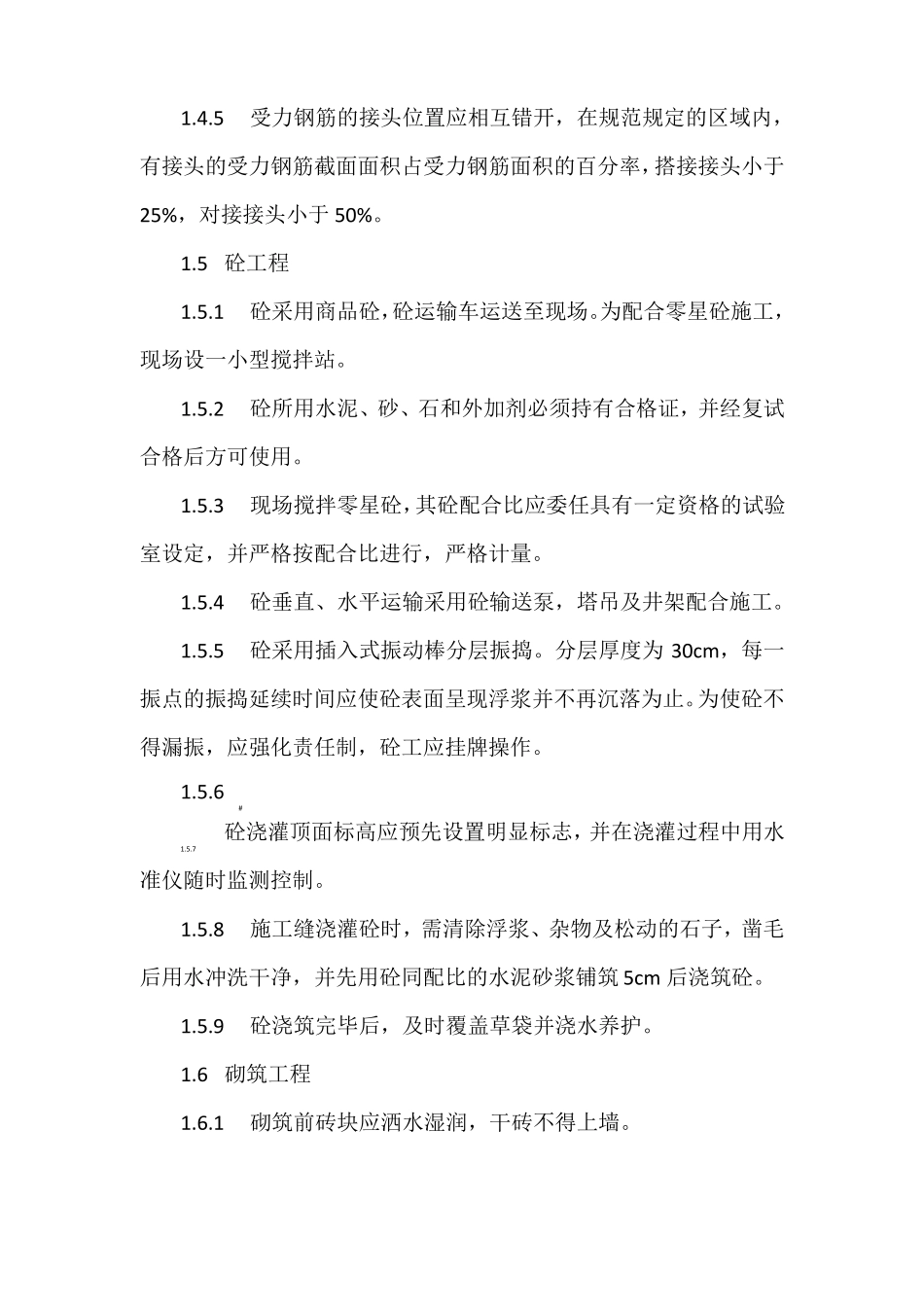

2钢筋进场应分类堆放整齐,不得有污垢和油渍,标识清楚,持有合格证,同时应取样复试,合格后
