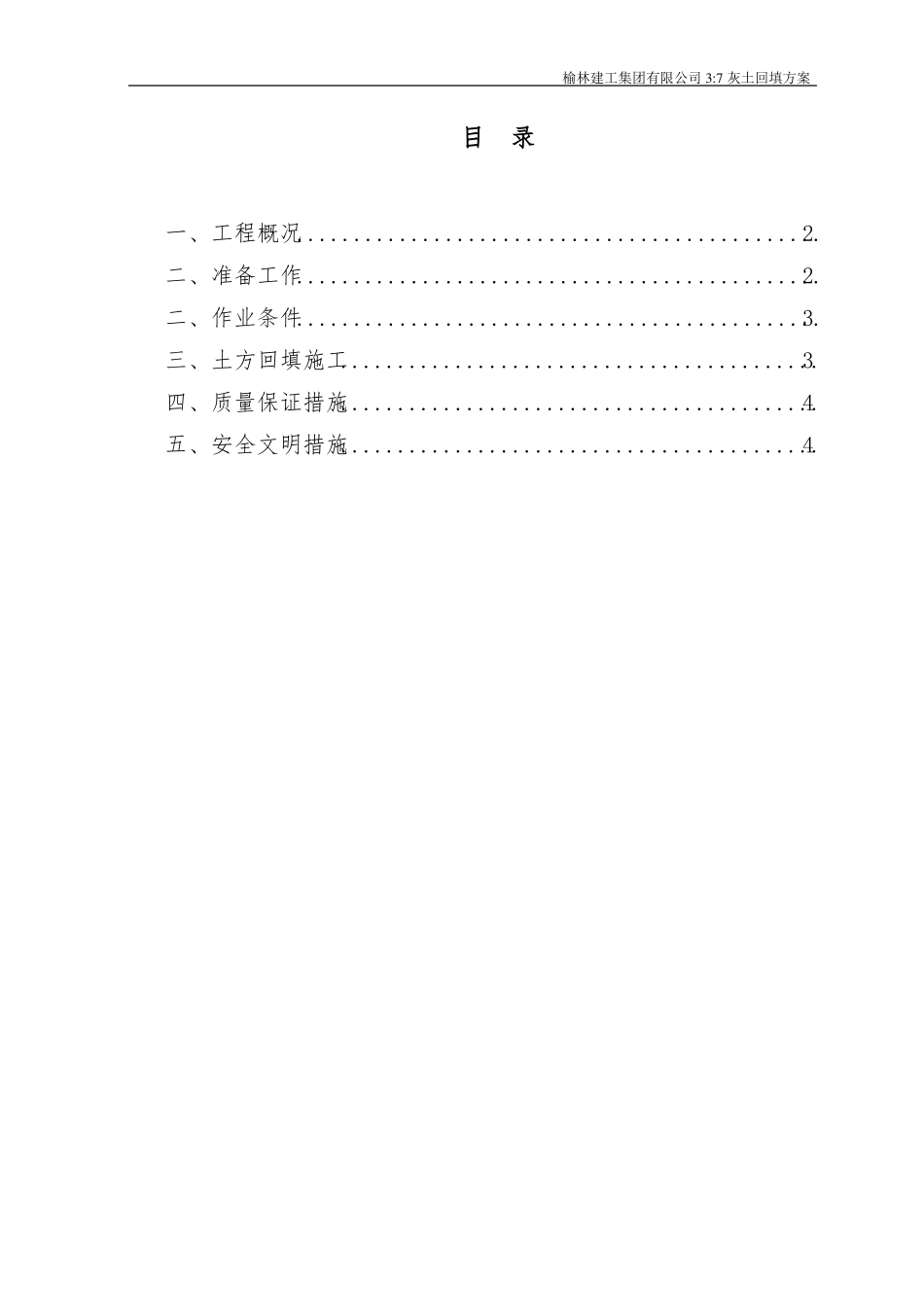

榆林建工集团有限公司 3:7 灰土回填方案目录一、工程概况
2二、准备工作
2二、作业条件
3三、土方回填施工
3四、质量保证措施
4五、安全文明措施

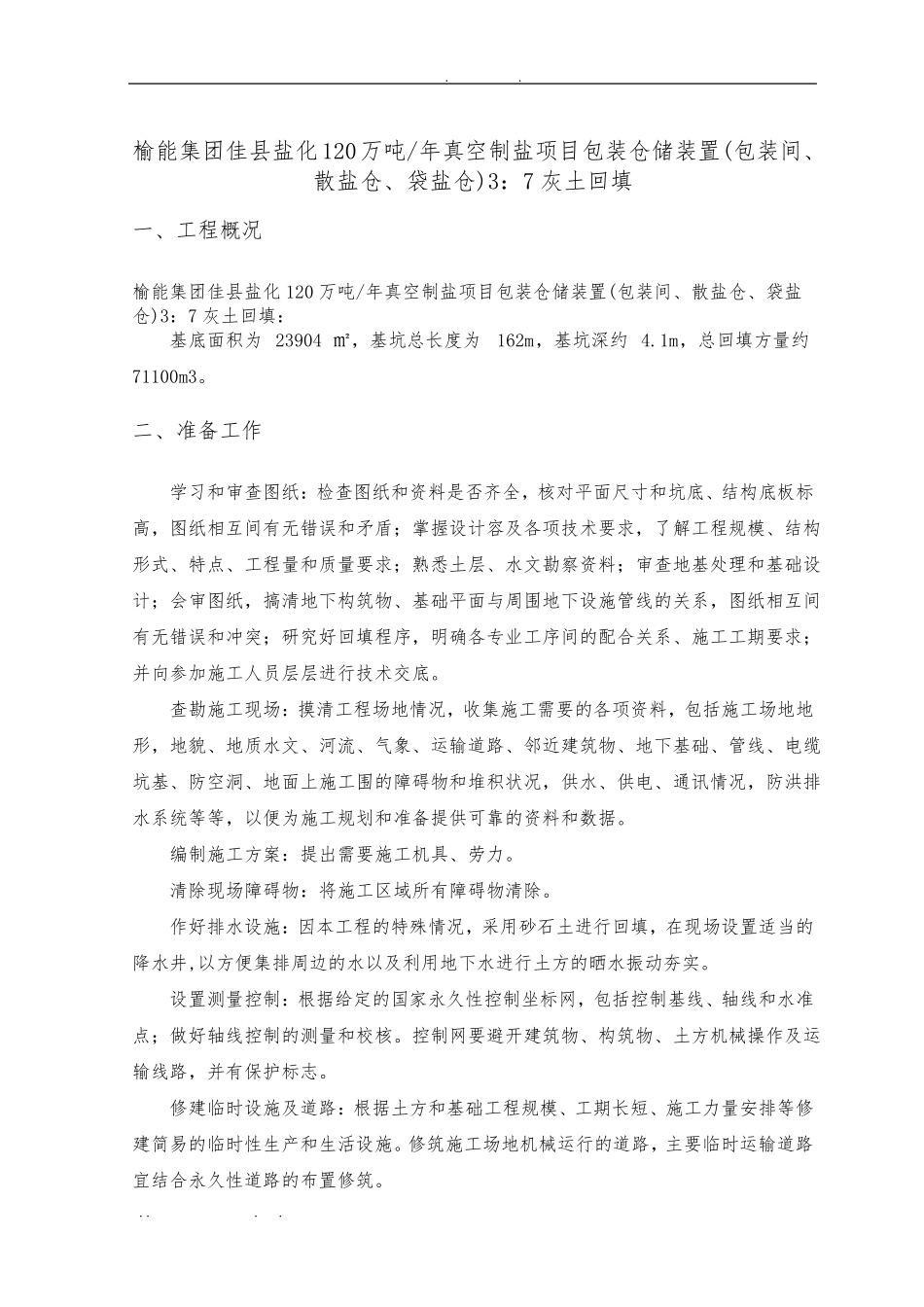

榆能集团佳县盐化120万吨/年真空制盐项目包装仓储装置(包装间、散盐仓、袋盐仓)3:7 灰土回填一、工程概况榆能集团佳县盐化 120 万吨/年真空制盐项目包装仓储装置(包装间、散盐仓、袋盐仓)3:7 灰土回填:基底面积为 23904 ㎡,基坑总长度为162m,基坑深约 4
1m,总回填方量约71100m3
二、准备工作学习和审查图纸:检查图纸和资料是否齐全,核对平面尺寸和坑底、结构底板标高,图纸相互间有无错误和矛盾;掌握设计容及各项技术要求,了解工程规模、结构形式、特点、工程量和质量要求;熟悉土层、水文勘察资料;审查地基处理和基础设计;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突;研究好回填程序,明确各专业工序间的配合关系、施工工期要求;并向参加施工人员层层进行技术交底
查勘施工现场:摸清工程场地情况,收集施工需要的各项资料,包括施工场地地形,地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、防空洞、地面上施工围的障碍物和堆积状况,供水、供电、通讯
