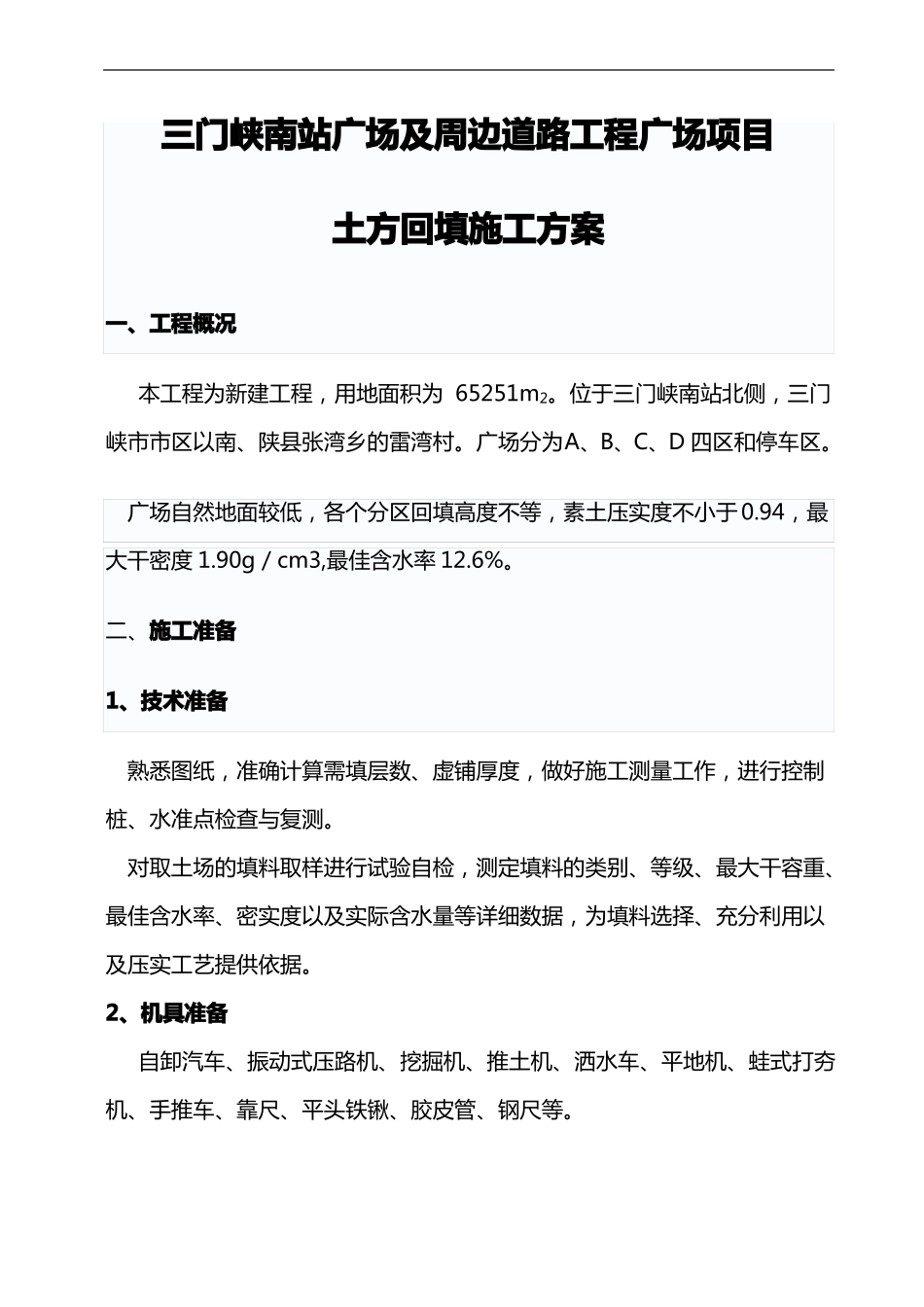

三门峡南站广场及周边道路工程广场项目土方回填施工方案一、工程概况本工程为新建工程,用地面积为 65251m2
位于三门峡南站北侧,三门峡市市区以南、陕县张湾乡的雷湾村
广场分为A、B、C、D 四区和停车区
广场自然地面较低,各个分区回填高度不等,素土压实度不小于 0
94,最大干密度 1
90g/cm3,最佳含水率 12
二、施工准备1、技术准备熟悉图纸,准确计算需填层数、虚铺厚度,做好施工测量工作,进行控制桩、水准点检查与复测
对取土场的填料取样进行试验自检,测定填料的类别、等级、最大干容重、最佳含水率、密实度以及实际含水量等详细数据,为填料选择、充分利用以及压实工艺提供依据
2、机具准备自卸汽车、振动式压路机、挖掘机、推土机、洒水车、平地机、蛙式打夯机、手推车、靠尺、平头铁锹、胶皮管、钢尺等

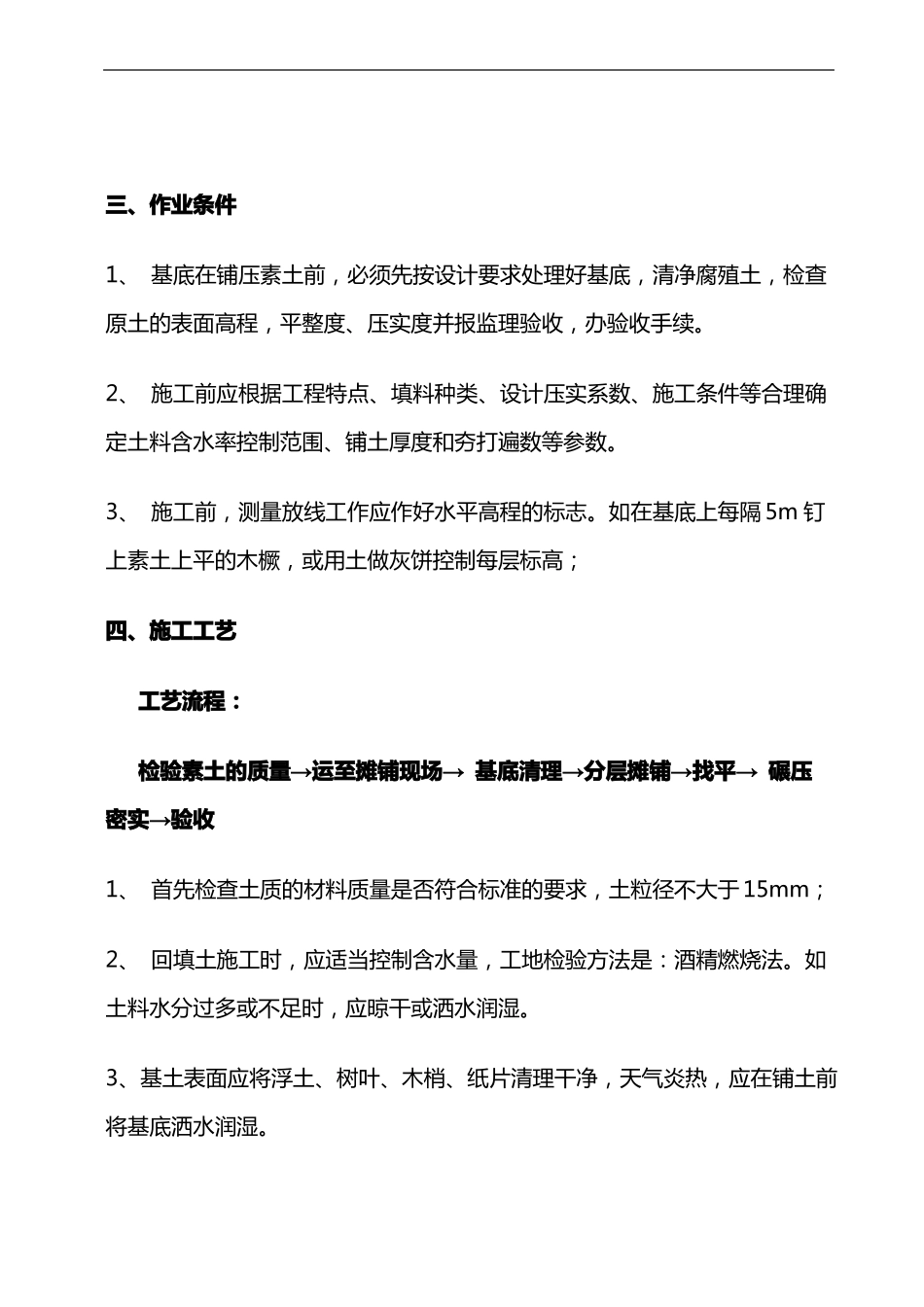

三、作业条件1、 基底在铺压素土前,必须先按设计要求处理好基底,清净腐殖土,检查原土的表面高程,平整度、压实度并报监理验收,办验收手续
2、 施工前应根据工程特点、填料种类、设计压实系数、施工条件等合理确定土料含水率控制范围、铺土厚度和夯打遍数等参数
3、 施工前,测量放线工作应作好水平高程的标志
如在基底上每隔 5m 钉上素土上平的木橛,或用土做灰饼控制每层标高;四、施工工艺工艺流程:检验素土的质量→运至摊铺现场→ 基底清理→分层摊铺→找平→ 碾压密实→验收1、 首先检查土质的材料质量是否符合标准的要求,土粒径不大于 15mm;2、 回填土施工时,应适当控制含水量,工地检验方法是:酒精燃烧法
如土料水分过多或不足时,应晾干或洒水润湿
3、基土表面应将浮土、树叶、木梢、纸片清理干净,天气炎热,应在铺土前将基底洒水润湿

5、 分层回填:每层的铺摊厚度,可根据不同的施工方法,按表 1-001 选用
各虚铺层都用平地机找平,与事先抄好的高程相等,或用木折尺、标准杆检查
最大虚铺厚度
