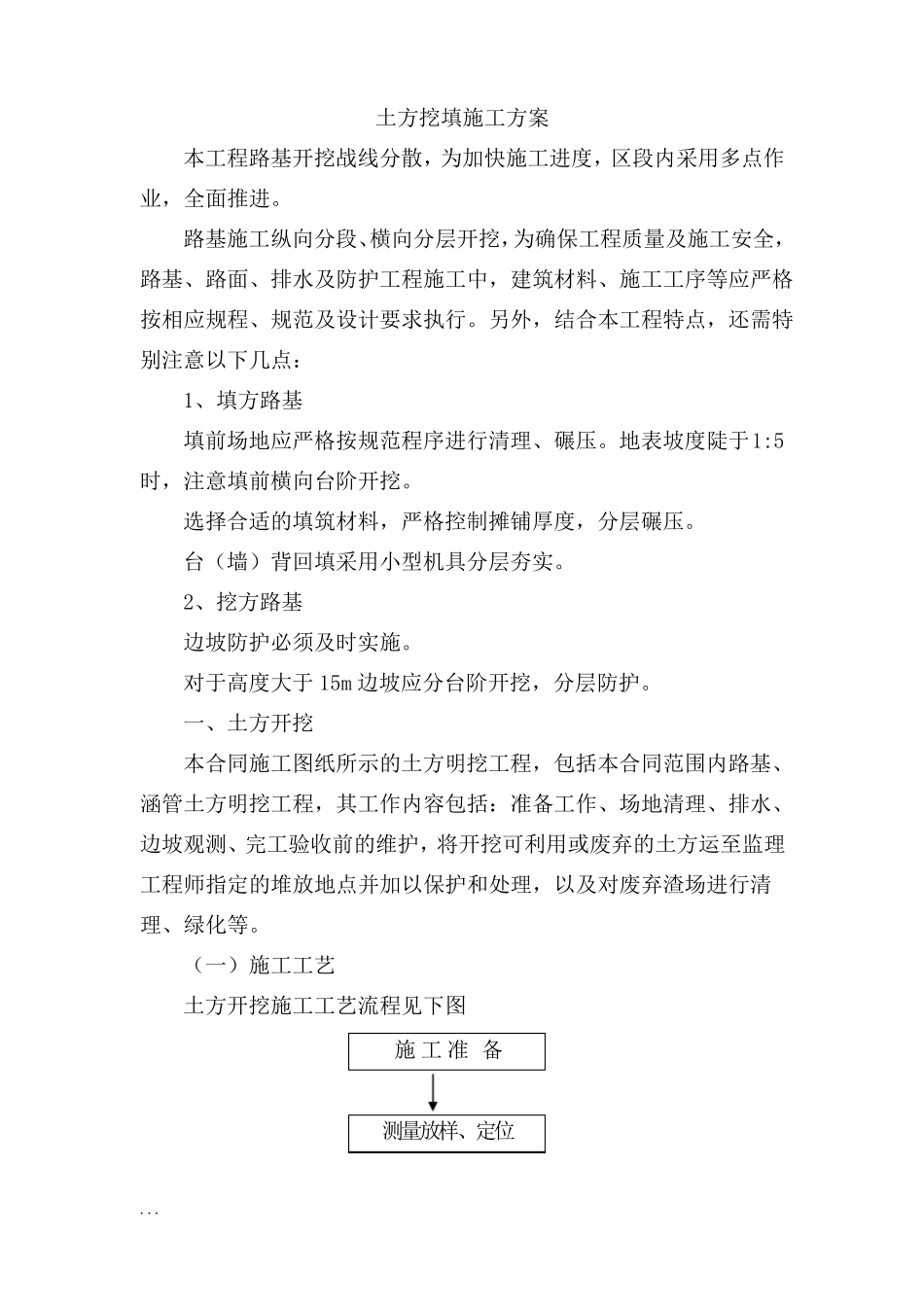

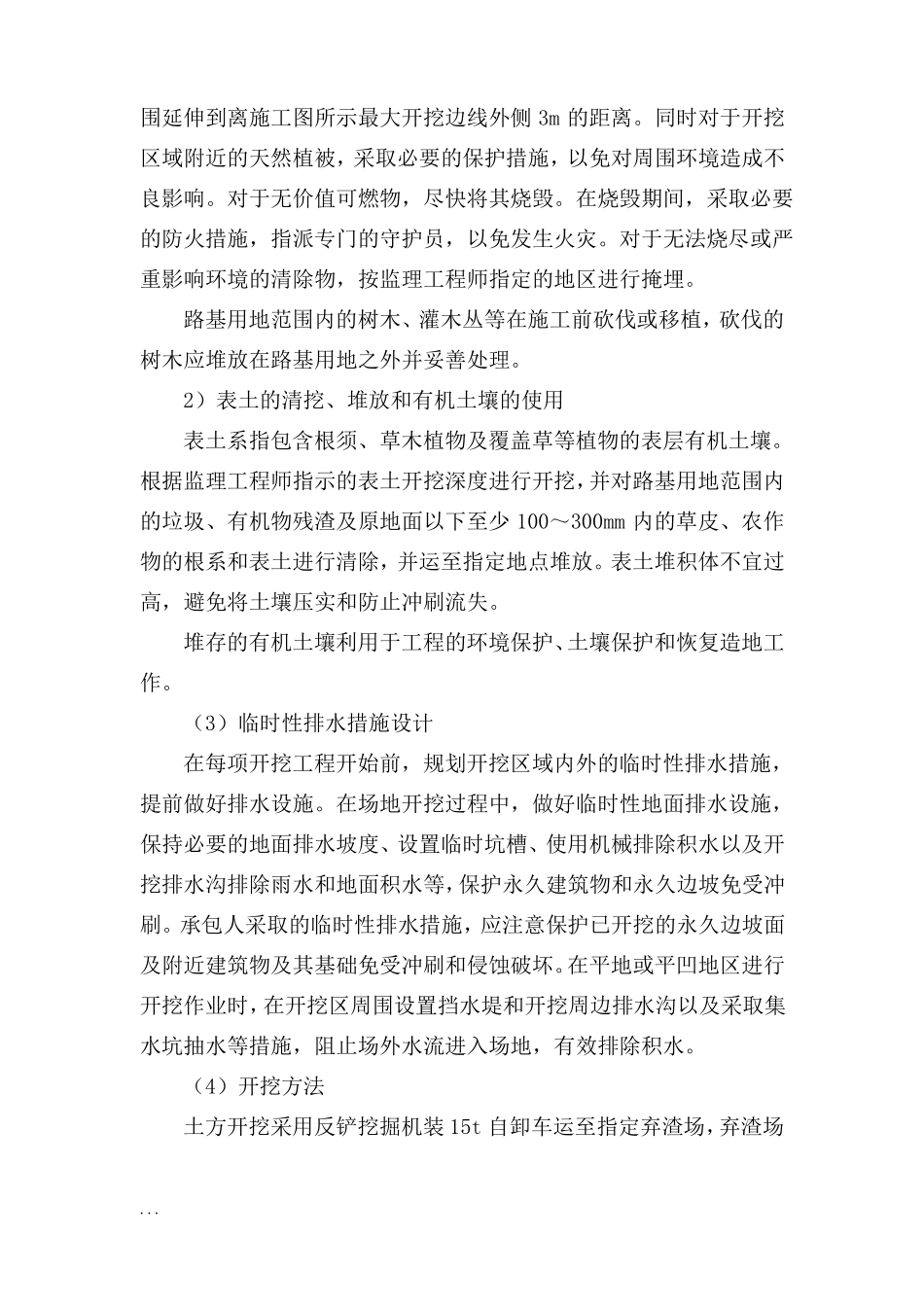

土方挖填施工方案本工程路基开挖战线分散,为加快施工进度,区段内采用多点作业,全面推进。路基施工纵向分段、横向分层开挖,为确保工程质量及施工安全,路基、路面、排水及防护工程施工中,建筑材料、施工工序等应严格按相应规程、规范及设计要求执行。另外,结合本工程特点,还需特别注意以下几点:1、填方路基填前场地应严格按规范程序进行清理、碾压。地表坡度陡于1:5时,注意填前横向台阶开挖。选择合适的填筑材料,严格控制摊铺厚度,分层碾压。台(墙)背回填采用小型机具分层夯实。2、挖方路基边坡防护必须及时实施。对于高度大于 15m 边坡应分台阶开挖,分层防护。一、土方开挖本合同施工图纸所示的土方明挖工程,包括本合同范围内路基、涵管土方明挖工程,其工作内容包括:准备工作、场地清理、排水、边坡观测、完工验收前的维护,将开挖可利用或废弃的土方运至监理工程师指定的堆放地点并加以保护和处理,以及对废弃渣场进行清理、绿化等。(一)施工工艺土方开挖施工工艺流程见下图测量放样、定位施 工 准 备...土方开挖施工工艺流程图1、施工方法及措施(1)施工准备开挖前先由测量人员对原始地形进行复测,经监理工程师批准后,对开挖边线进行测量放线,按设计要求做好截水沟,同时进行施工便道修筑,并形成开挖区内的临时排水沟。人工配合反铲挖掘机清除开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它障碍物,并按设计要求做好坡外截水沟。采用反铲挖掘机修筑施工便道,并同步形成开挖区内临时排水沟。(2)场地清理场地清理包括植被清理和表土开挖。其范围包括临时工程、堆渣场等施工用地需要清理的全部区域的地表。1)植被清理开挖工程施工场地地表的植被清理,延伸至离施工图所示最大开挖边线外侧至少 5m 的距离。对于有树木根系的部位,挖除树根的范检查验收人工挖槽、修边土方挖运堆存利用施工排水和降水植 被 清 理构筑物拆除、清理...围延伸到离施工图所示最大开挖边线外侧 3m 的距离。同时对于开挖区域附近的天然植被,采取必要的保护措施,以免对周围环境造成不良影响。对于无价值可燃物,尽快将其烧毁。在烧毁期间,采取必要的防火措施,指派专门的守护员,以免发生火灾。对于无法烧尽或严重影响环境的清除物,按监理工程师指定的地区进行掩埋。路基用地范围内的树木、灌木丛等在施工前砍伐或移植,砍伐的树木应堆放在路基用地之外并妥善处理。2)表土的清挖、堆放和有机土壤的使用表土系指...
