工 程 标 段 K2+660~ 730 泥 浆 池 处 理 方 案 建 设 工 程 公 司 - 1 - 某某泥浆池处理方案 一、工程概况 本工程与丰潭路交叉口以东 K2+660~K2+730 区域,道路中心线北侧有一土建单位遗留的大型泥浆池
该泥浆池占地面积大,泥浆池内泥浆沉淀而成的淤泥层厚度达 2
5m,且该泥浆池位于隧道基坑内,严重影响我隧道U 型槽基坑围护工程的施工
为了加快我丰潭路东的施工进度,及时开展隧道基坑围护工程的施工,计划对此泥浆池进行清淤换填地基处理,优质粘土、砂土、粉质粘土、粉土可作为换填料,特编制换填处理方案
清淤换填范围:整个泥浆池
根据定位测量泥浆池平均宽度约 22
5m,长度约 70m,总占地面积约 1575m2
具体详见附图

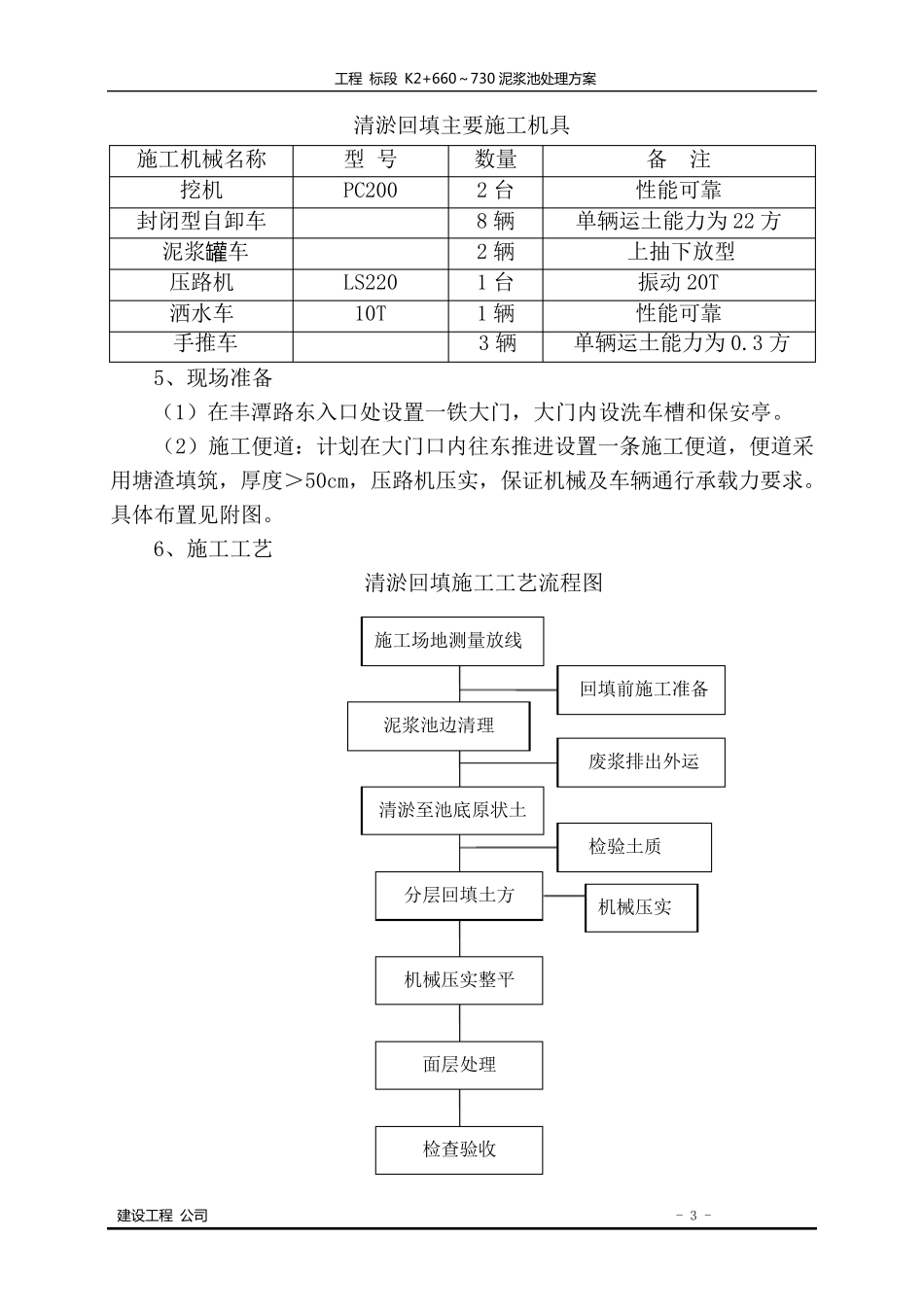

二、施工准备及施工工艺 1、组织准备 建立泥浆池清淤换填地基处理组织机构,如下: 2、技术准备 (1)熟悉施工图纸,组织有关人员现场勘察地形、地貌,实地了解施工现场及周围情况
(2)由项目技术负责人对工程部施工组做 好 各 级 技术准备和 技术、安全 交底 工作并 做 好 记 录
施工员、测量员要 领 会 施工方案的作业 要 求 ,建立现场高 程控 制点 ,并 做 好 相 应 保 护工作
(3)土方回 填前 ,由技术部向 作业 班 组、质检 员进行详细 的技术交底 ,将 回 填区域的划分 、碾 压 压 实参 数 、施工方法 等 问 题 交代 清楚

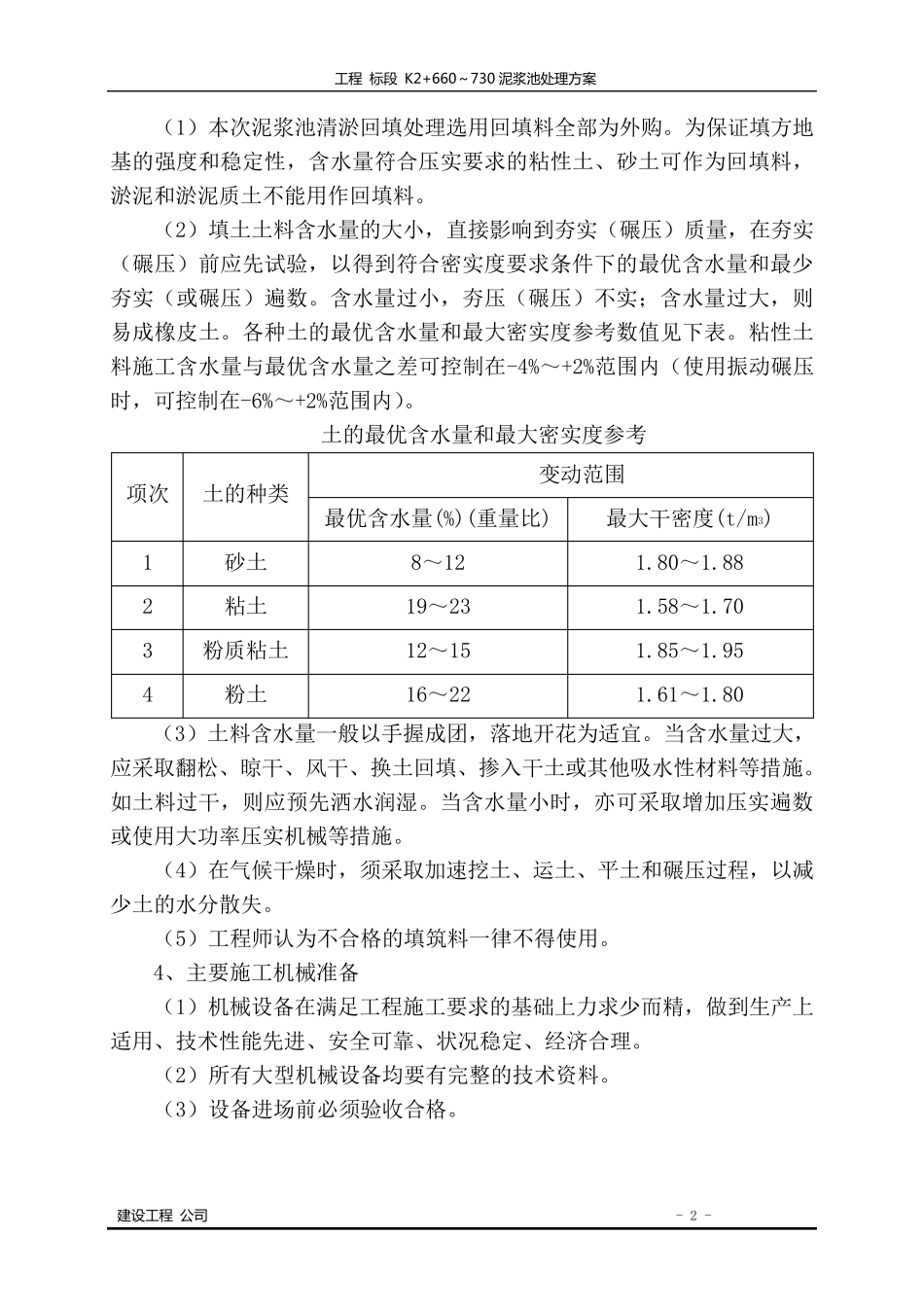

3、材 料准备 项 目 经 理 : 技 术 负 责 人 : 专职安全员: 施工 现场负 责 人 : 机械操作人 员 项 目 副经 理 : 工 程 标 段 K2+660~ 730 泥 浆 池 处 理 方 案 建 设 工 程 公司 - 2 - (1)本次泥浆池清淤回填处理选用回填料全部为外购
为保证填方地基的强度和稳定性,含水量符合压实要求的粘性土、砂土可作为回填料,淤
