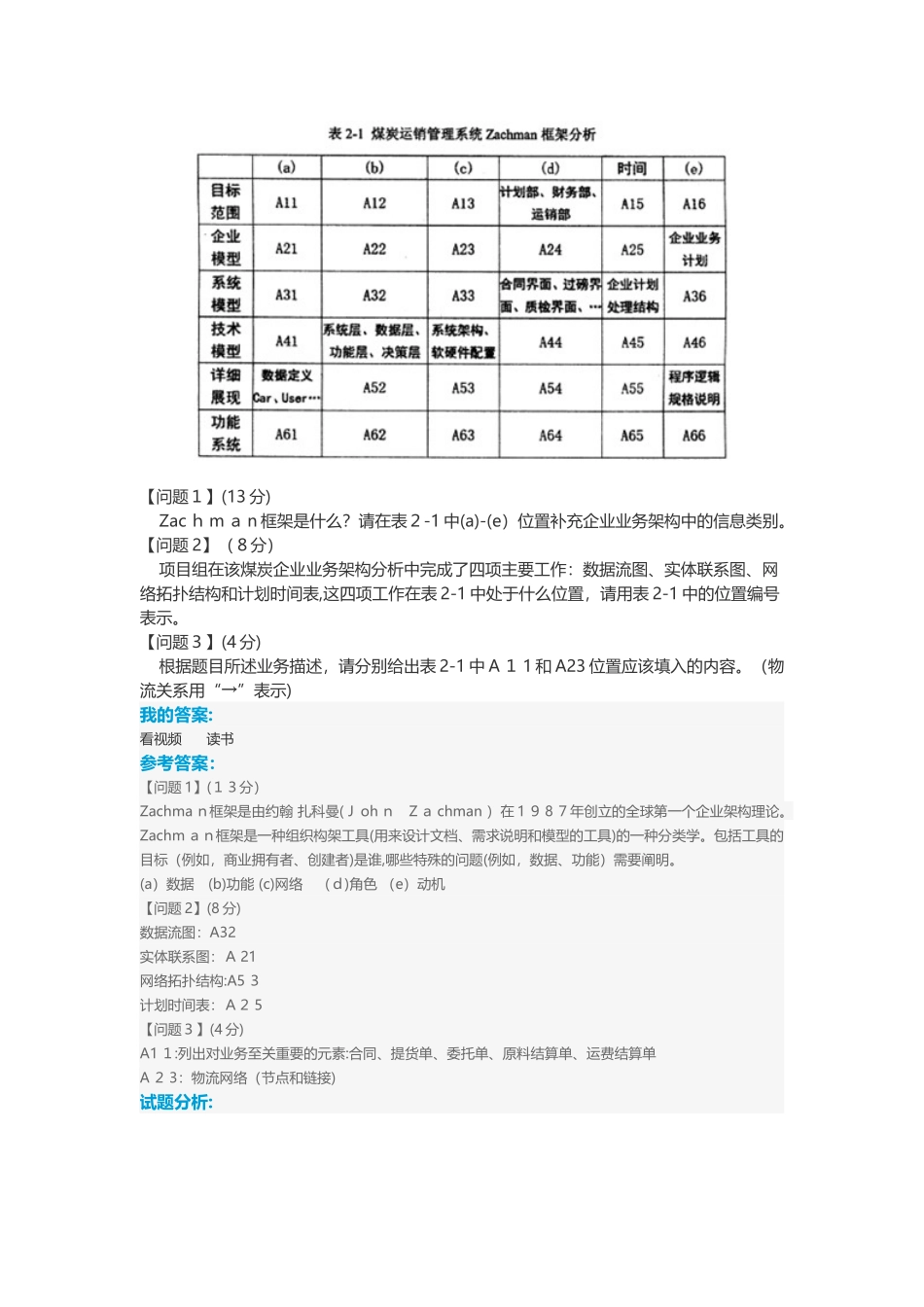

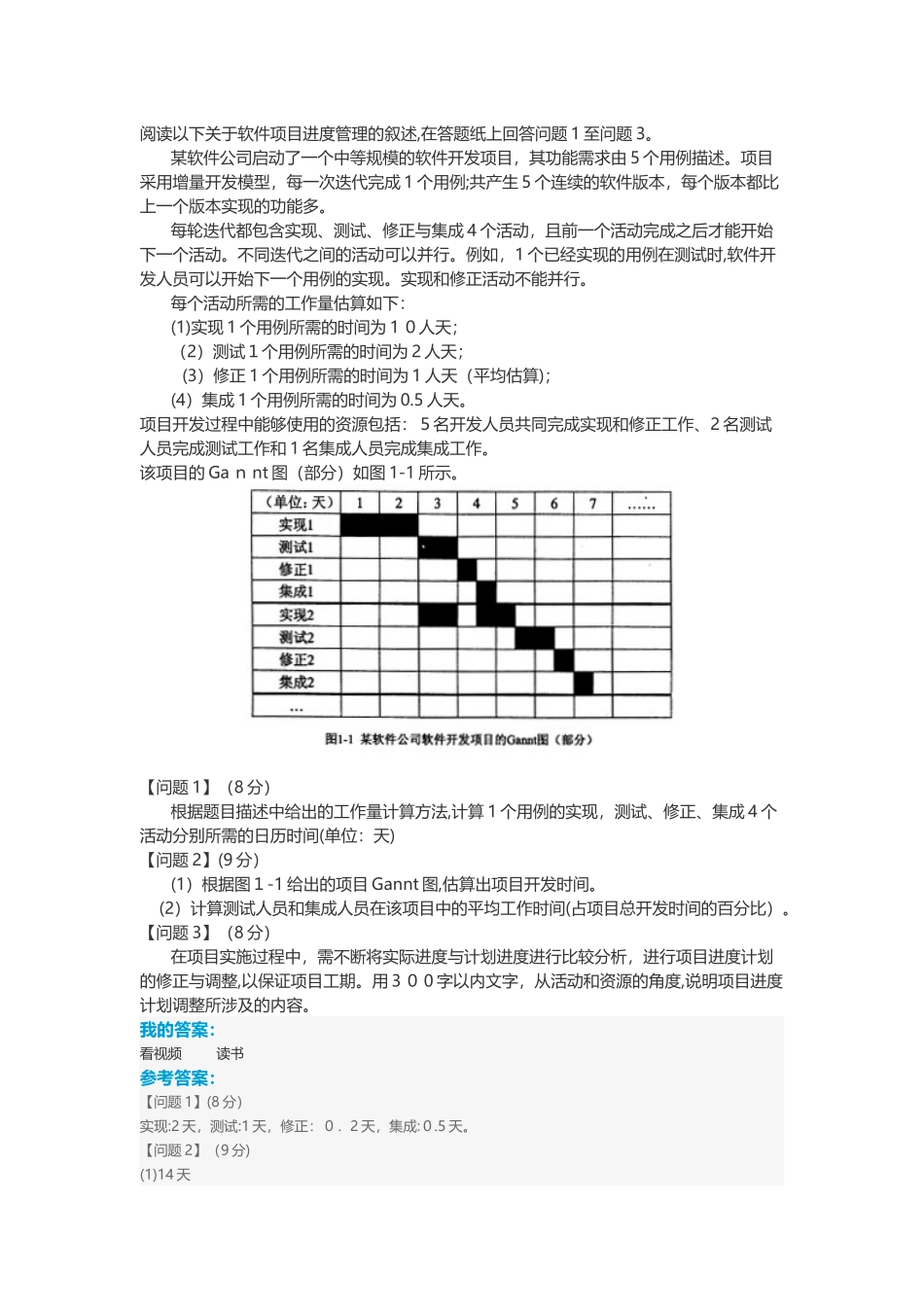

阅读以下关于软件项目进度管理的叙述,在答题纸上回答问题1至问题3。某软件公司启动了一个中等规模的软件开发项目,其功能需求由5个用例描述。项目采用增量开发模型,每一次迭代完成1个用例;共产生5个连续的软件版本,每个版本都比上一个版本实现的功能多。每轮迭代都包含实现、测试、修正与集成4个活动,且前一个活动完成之后才能开始下一个活动。不同迭代之间的活动可以并行。例如,1个已经实现的用例在测试时,软件开发人员可以开始下一个用例的实现。实现和修正活动不能并行。每个活动所需的工作量估算如下:(1)实现1个用例所需的时间为10人天;(2)测试1个用例所需的时间为2人天;(3)修正1个用例所需的时间为1人天(平均估算);(4)集成1个用例所需的时间为0.5人天。项目开发过程中能够使用的资源包括:5名开发人员共同完成实现和修正工作、2名测试人员完成测试工作和1名集成人员完成集成工作。该项目的Gannt图(部分)如图1-1所示。【问题1】(8分)根据题目描述中给出的工作量计算方法,计算1个用例的实现,测试、修正、集成4个活动分别所需的日历时间(单位:天)【问题2】(9分)(1)根据图1-1给出的项目Gannt图,估算出项目开发时间。(2)计算测试人员和集成人员在该项目中的平均工作时间(占项目总开发时间的百分比)。【问题3】(8分)在项目实施过程中,需不断将实际进度与计划进度进行比较分析,进行项目进度计划的修正与调整,以保证项目工期。用300字以内文字,从活动和资源的角度,说明项目进度计划调整所涉及的内容。我的答案:看视频读书参考答案:【问题1】(8分)实现:2天,测试:1天,修正:0.2天,集成:0.5天。【问题2】(9分)(1)14天(2)测试人员:35.7%,集成人员:17.9%【问题3】(8分)1、关键活动的调整,若关键活动延误,一般调整的方法主要是缩短后续关键活动的持续时间。2、非关键活动的调整,当非关键路径上某些工作的持续时间延长,但不超过其时差范围时,则不会影响项目工期,进度计划不必调整。3、增减工作项目,由于编制计划时考虑不周,或因某些原因需要增加或取消某些工作,则需重新调整网络计划,计算网络参数。4、资源调整,若资源供应发生异常时,应进行资源调整,资源供应发生异常是指因供应满足不了需要。资源调整的方法是进行资源优化,提高资源利用率。试题分析:测试人员:2*5/2*14=35.7%集成人员:0.5*5/14=17.9%阅读以下关于系统业务架构分析的叙述,在答题纸上回答问题1至问题3。某集团下属煤矿企业委托软件公司开发一套煤炭运销管理系统,该系统属于整个集团企业信息化架构中的业务层,系统针对煤矿企业开发,包括合同管理、磅房管理、质检化验、运费结算等功能。部分业务详细描述如下:(1)合同管理:合同签订、合同查询、合同跟踪等。(2)磅房管理:系统可以从所有类型的电子磅自动读数;可以自动从电子磅上读取车辆皮重、毛重,计算出净重;可根据合同内容自动减少相应提货单剩余数量,如果实际发货量超过合同额则拒绝发货。(3)质检化验:根据过磅单、车号,生成化验分析委托单,生成化验分析报告。(4)运费结算:依据过磅单上的净重、化验单、合同规定,自动计算出原料结算单、运费结算单。煤矿企业根据集团的工作计划制订本企业的业务计划,煤矿企业根据集团划拨指标和提供的原料生产煤炭,所生产的煤炭交由集团统一管理和销售给客户。软件公司采用Zachman框架对企业业务架构和业务过程进行分析,结果如表2-1所示。【问题1】(13分)Zachman框架是什么?请在表2-1中(a)-(e)位置补充企业业务架构中的信息类别。【问题2】(8分)项目组在该煤炭企业业务架构分析中完成了四项主要工作:数据流图、实体联系图、网络拓扑结构和计划时间表,这四项工作在表2-1中处于什么位置,请用表2-1中的位置编号表示。【问题3】(4分)根据题目所述业务描述,请分别给出表2-1中A11和A23位置应该填入的内容。(物流关系用“→”表示)我的答案:看视频读书参考答案:【问题1】(13分)Zachman框架是由约翰扎科曼(JohnZachman)在1987年创立的全球第一个企业架构理论。Zachman框架是一种组织构架工具(用来设计文档、需求说明和模型的工具)...
