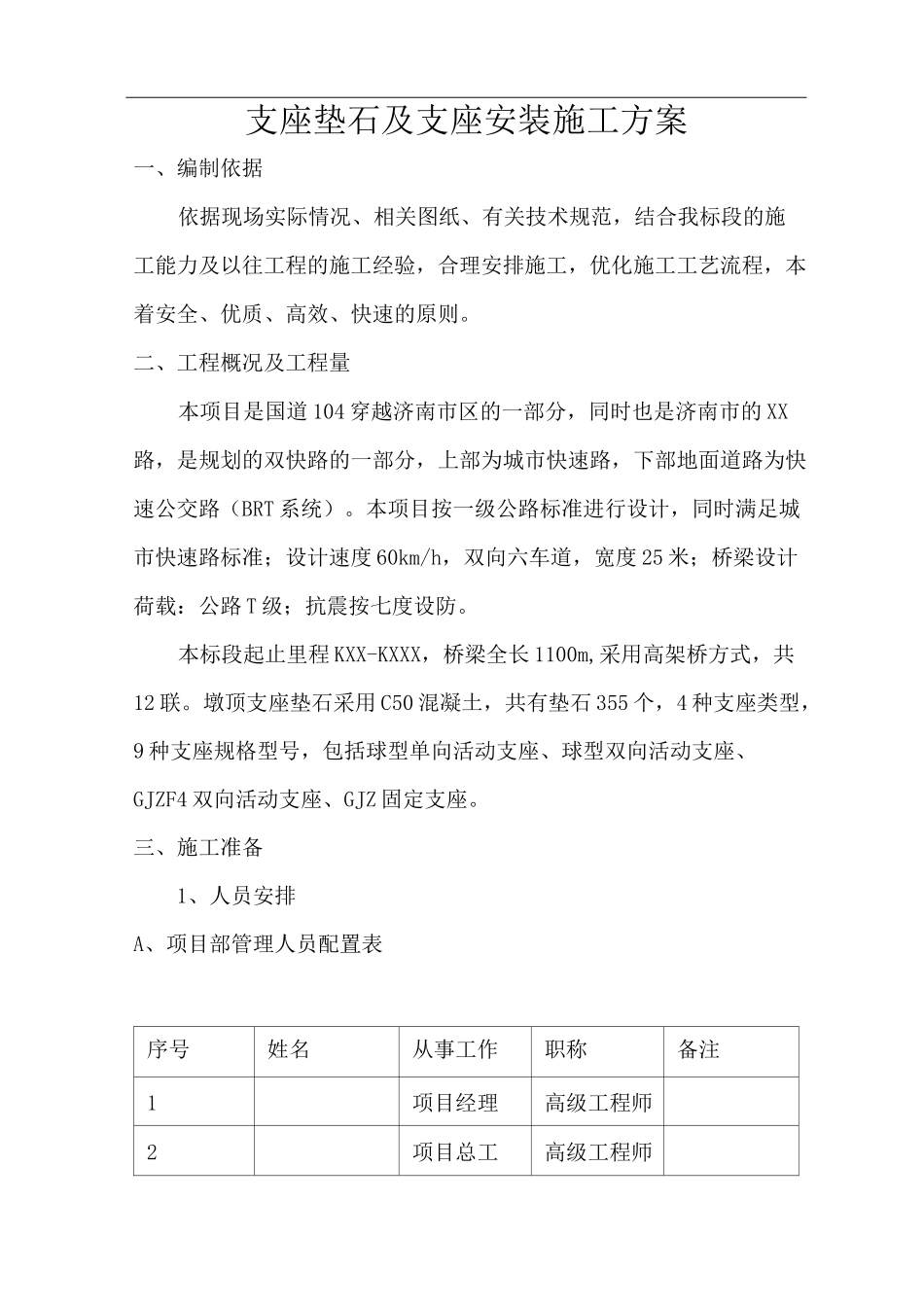

支座垫石及支座安装施工方案一、编制依据依据现场实际情况、相关图纸、有关技术规范,结合我标段的施工能力及以往工程的施工经验,合理安排施工,优化施工工艺流程,本着安全、优质、高效、快速的原则
二、工程概况及工程量本项目是国道 104 穿越济南市区的一部分,同时也是济南市的 XX路,是规划的双快路的一部分,上部为城市快速路,下部地面道路为快速公交路(BRT 系统)
本项目按一级公路标准进行设计,同时满足城市快速路标准;设计速度 60km/h,双向六车道,宽度 25 米;桥梁设计荷载:公路 T 级;抗震按七度设防
本标段起止里程 KXX-KXXX,桥梁全长 1100m,采用高架桥方式,共12 联
墩顶支座垫石采用 C50 混凝土,共有垫石 355 个,4 种支座类型,9 种支座规格型号,包括球型单向活动支座、球型双向活动支座、GJZF4 双向活动支座、GJZ 固定支座

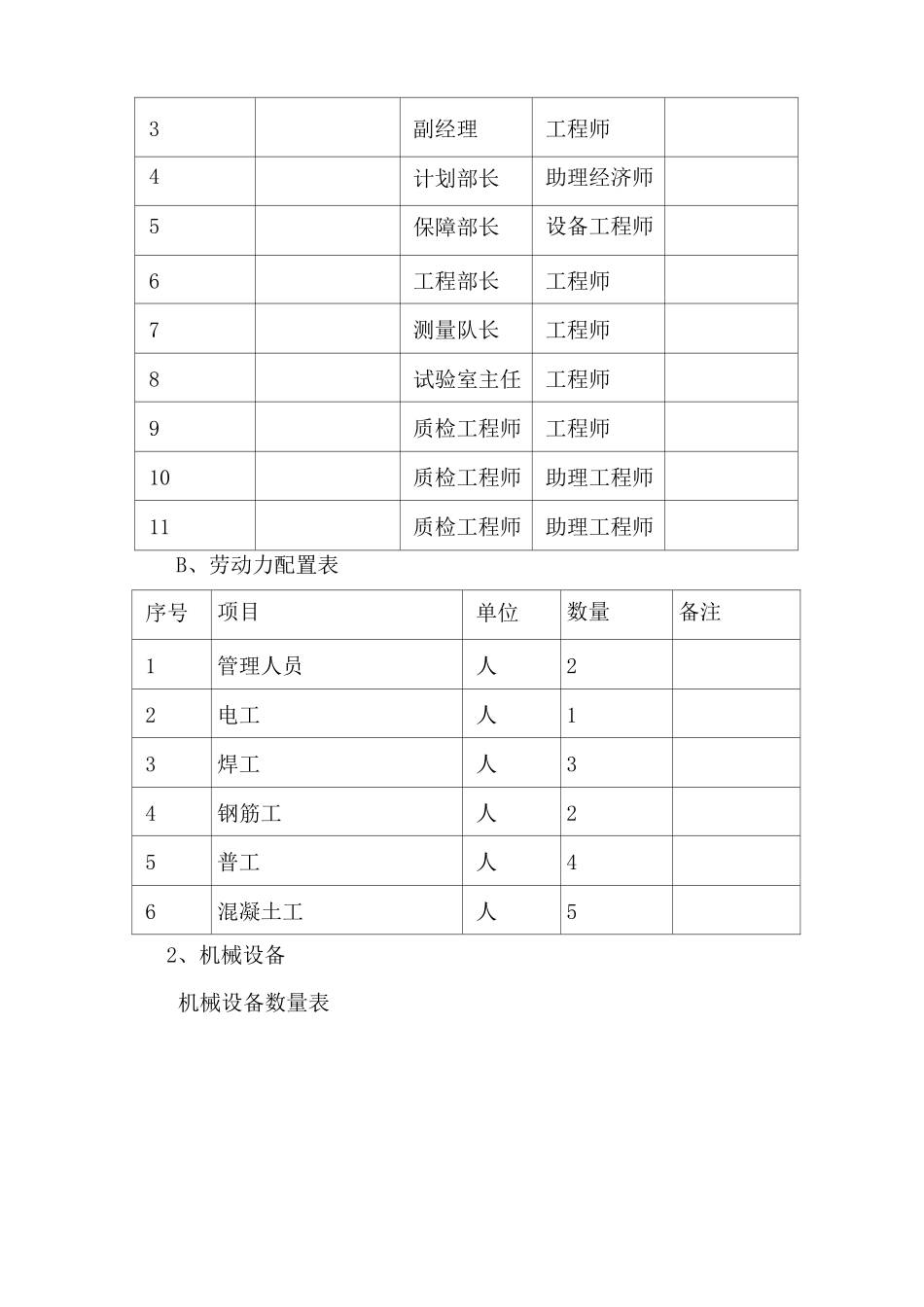

三、施工准备1、人员安排A、项目部管理人员配置表序号姓名从事工作职称备注1项目经理高级工程师2项目总工高级工程师3副经理工程师4计划部长助理经济师5保障部长设备工程师6工程部长工程师7测量队长工程师8试验室主任工程师9质检工程师工程师10质检工程师助理工程师11质检工程师助理工程师B、劳动力配置表序号项目单位数量备注1管理人员人22电工人13焊工人34钢筋工人25普工人46混凝土工人52、机械设备机械设备数量表机械名称规格型号额定功率(KW)或容量(m3)或吨位(t)数量(台)新旧程度(%)备注砼拌和站小时 L-120120m3/h280砼米用商品砼砼运输车GZC52708m31080轮胎吊车25t290发电机250GF150KW285压风机895插入式振动20100切筋机GQ40T7
0KW180电锤DN36DL11003、施工计划、时间安排垫石及支座施工计划、时间安排同现浇梁施工同步安排,随现浇梁施工做垫石及支座
