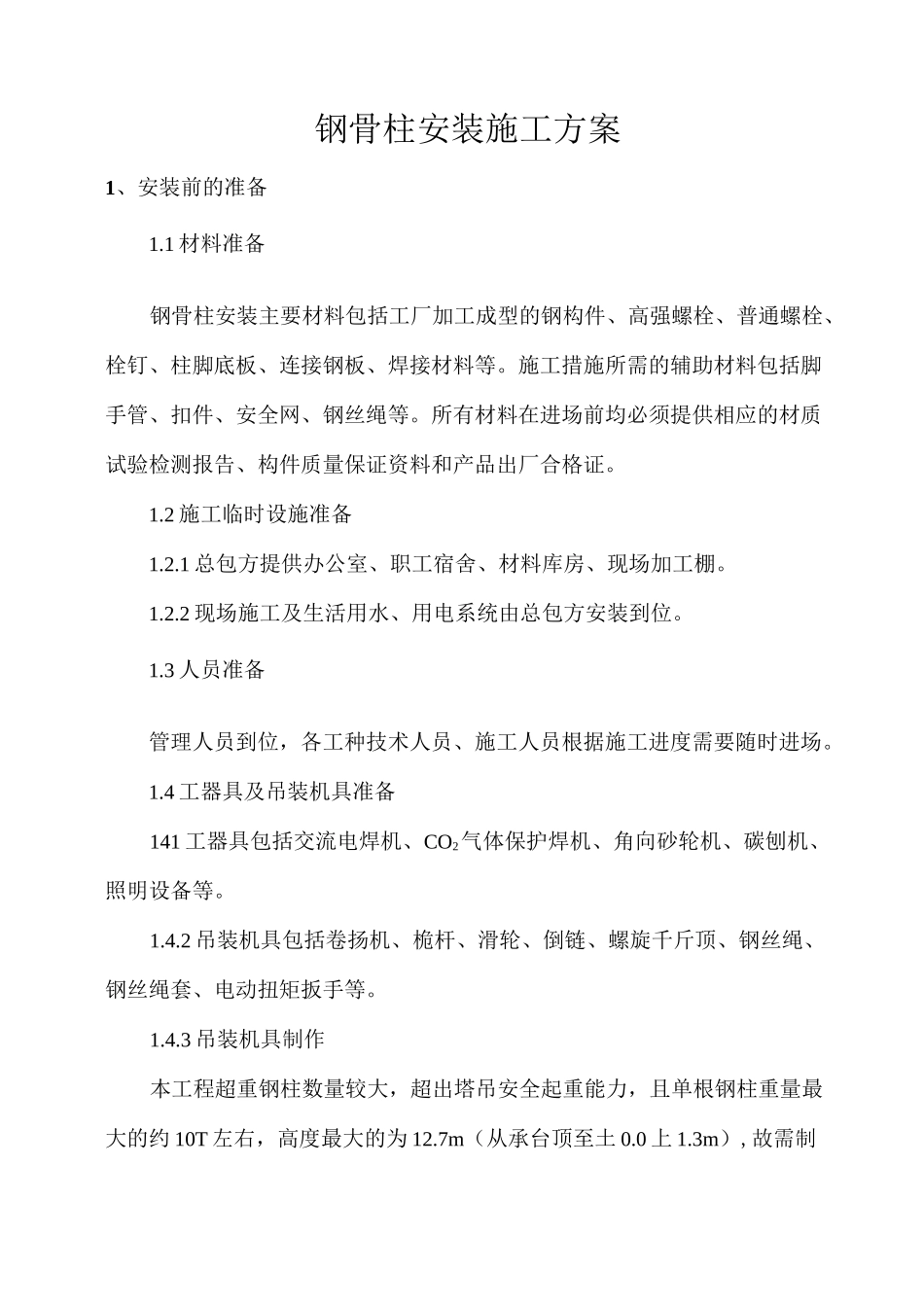

钢骨柱安装施工方案1、安装前的准备1
1 材料准备钢骨柱安装主要材料包括工厂加工成型的钢构件、高强螺栓、普通螺栓、栓钉、柱脚底板、连接钢板、焊接材料等
施工措施所需的辅助材料包括脚手管、扣件、安全网、钢丝绳等
所有材料在进场前均必须提供相应的材质试验检测报告、构件质量保证资料和产品出厂合格证
2 施工临时设施准备1
1 总包方提供办公室、职工宿舍、材料库房、现场加工棚
2 现场施工及生活用水、用电系统由总包方安装到位
3 人员准备管理人员到位,各工种技术人员、施工人员根据施工进度需要随时进场
4 工器具及吊装机具准备141 工器具包括交流电焊机、CO2气体保护焊机、角向砂轮机、碳刨机、照明设备等
2 吊装机具包括卷扬机、桅杆、滑轮、倒链、螺旋千斤顶、钢丝绳、钢丝绳套、电动扭矩扳手等
3 吊装机具制作本工程超重钢柱数量较大,超出塔吊安全起重能力,且单根钢柱重量最大的约 10T 左右,高度最大的为 12
7m(从承台顶至土 0
3m),故需制作专业的吊装机具

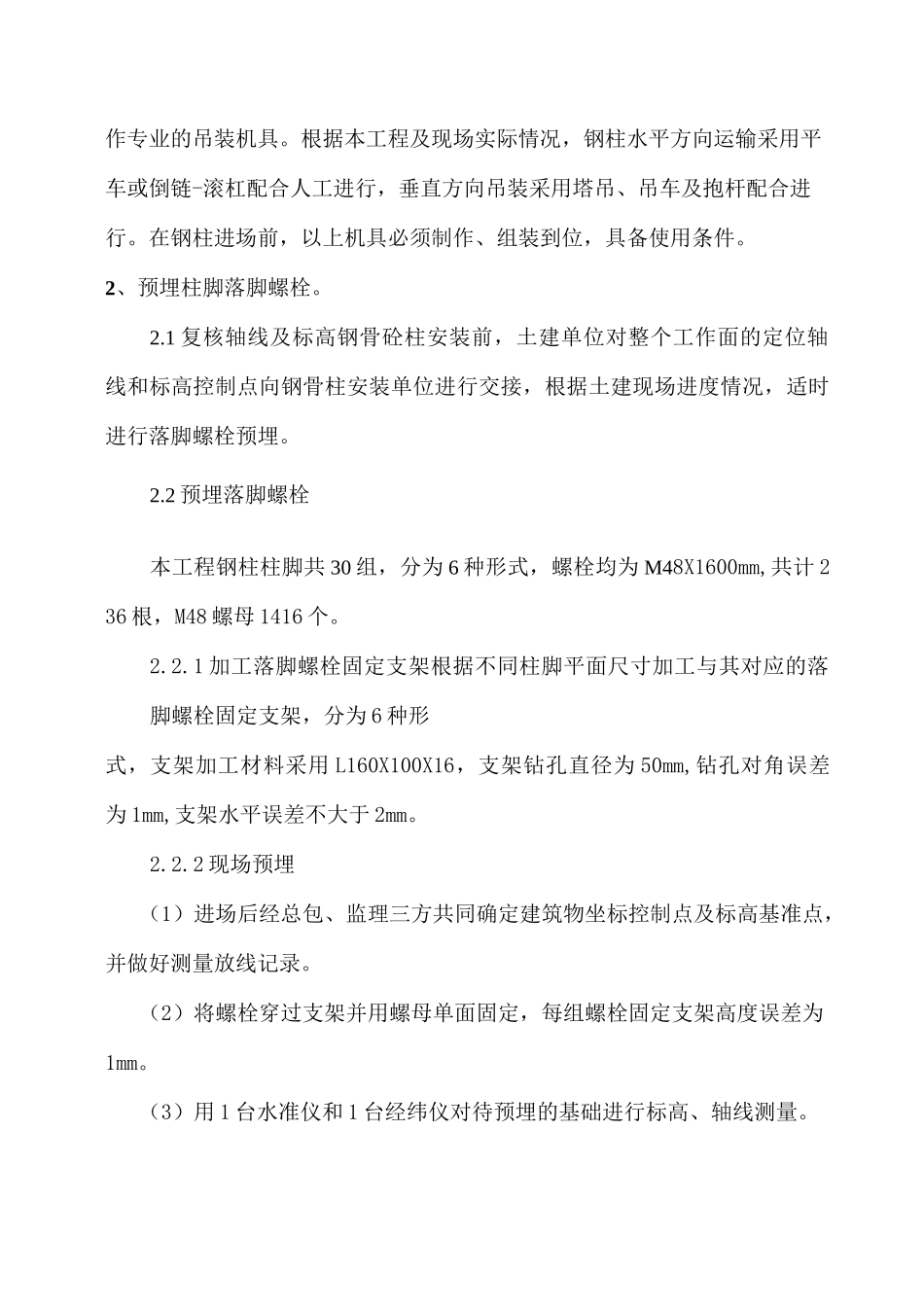

根据本工程及现场实际情况,钢柱水平方向运输采用平车或倒链-滚杠配合人工进行,垂直方向吊装采用塔吊、吊车及抱杆配合进行
在钢柱进场前,以上机具必须制作、组装到位,具备使用条件
2、预埋柱脚落脚螺栓
1 复核轴线及标高钢骨砼柱安装前,土建单位对整个工作面的定位轴线和标高控制点向钢骨柱安装单位进行交接,根据土建现场进度情况,适时进行落脚螺栓预埋
2 预埋落脚螺栓本工程钢柱柱脚共 30 组,分为 6 种形式,螺栓均为 M48X1600mm,共计 236 根,M48 螺母 1416 个
1 加工落脚螺栓固定支架根据不同柱脚平面尺寸加工与其对应的落脚螺栓固定支架,分为 6 种形式,支架加工材料采用 L160X100X16,支架钻孔直径为 50mm,钻孔对角误差为 1m
