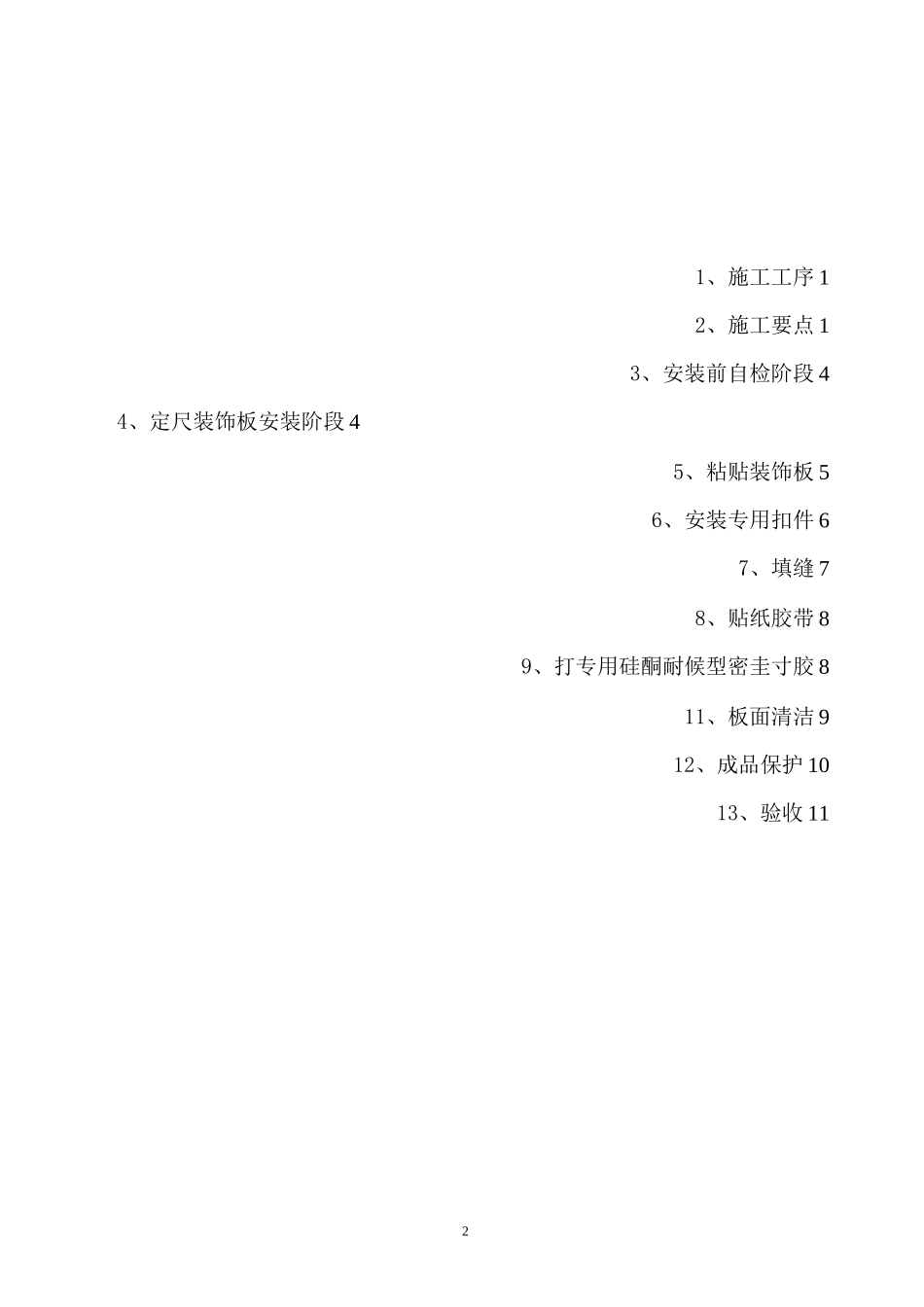

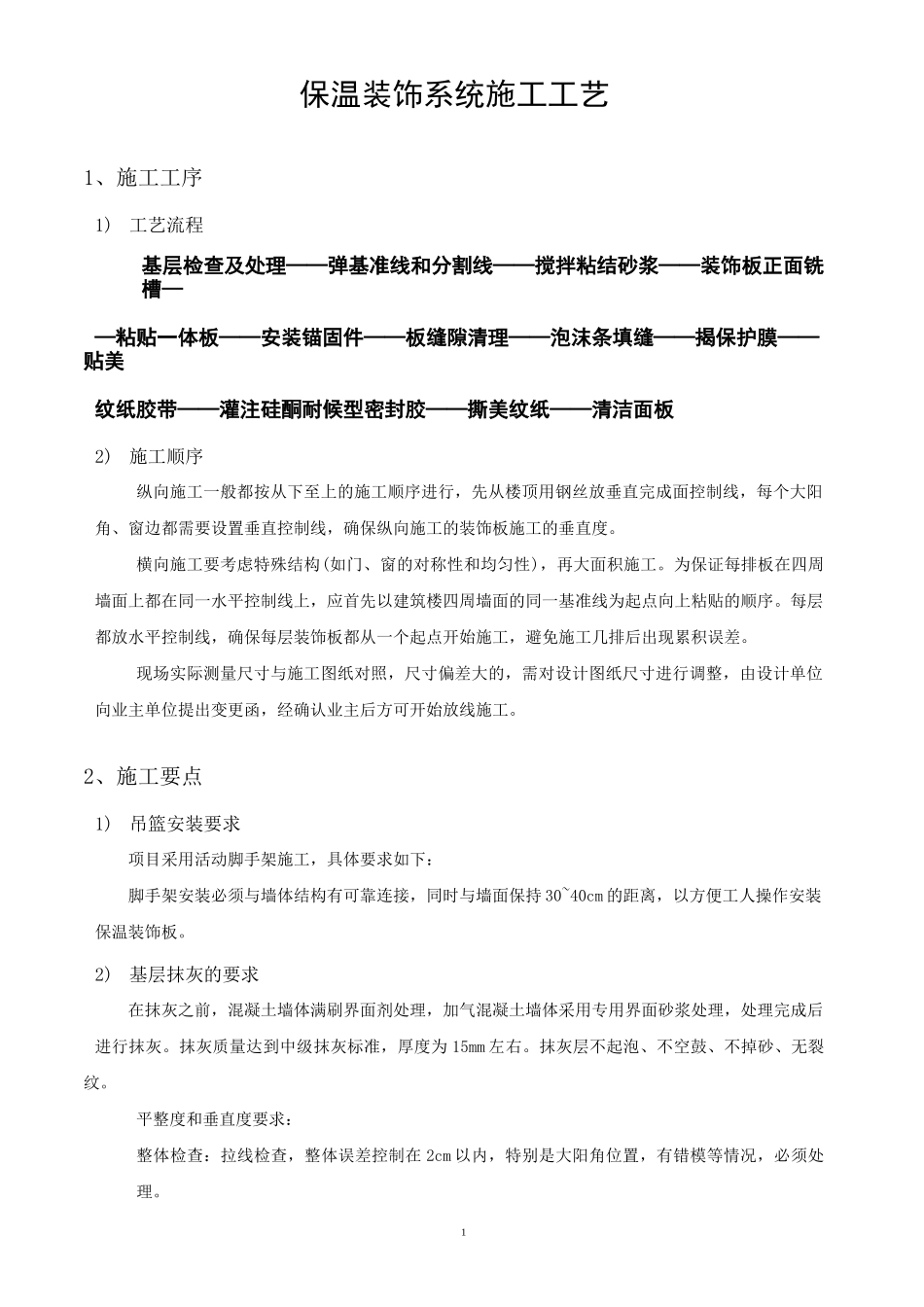

I外墙保温装饰板系统施工方案21、施工工序 12、施工要点 13、安装前自检阶段 44、定尺装饰板安装阶段 45、粘贴装饰板 56、安装专用扣件 67、填缝 78、贴纸胶带 89、打专用硅酮耐候型密圭寸胶 811、板面清洁 912、成品保护 1013、验收 111保温装饰系统施工工艺1、施工工序1)工艺流程基层检查及处理——弹基准线和分割线——搅拌粘结砂浆——装饰板正面铣槽——粘贴一体板——安装锚固件——板缝隙清理——泡沫条填缝——揭保护膜——贴美纹纸胶带——灌注硅酮耐候型密封胶——撕美纹纸——清洁面板2)施工顺序纵向施工一般都按从下至上的施工顺序进行,先从楼顶用钢丝放垂直完成面控制线,每个大阳角、窗边都需要设置垂直控制线,确保纵向施工的装饰板施工的垂直度
横向施工要考虑特殊结构(如门、窗的对称性和均匀性),再大面积施工
为保证每排板在四周墙面上都在同一水平控制线上,应首先以建筑楼四周墙面的同一基准线为起点向上粘贴的顺序
每层都放水平控制线,确保每层装饰板都从一个起点开始施工,避免施工几排后出现累积误差
现场实际测量尺寸与施工图纸对照,尺寸偏差大的,需对设计图纸尺寸进行调整,由设计单位向业主单位提出变更函,经确认业主后方可开始放线施工
2、施工要点1)吊篮安装要求项目采用活动脚手架施工,具体要求如下:脚手架安装必须与墙体结构有可靠连接,同时与墙面保持 30~40cm 的距离,以方便工人操作安装保温装饰板
2)基层抹灰的要求在抹灰之前,混凝土墙体满刷界面剂处理,加气混凝土墙体采用专用界面砂浆处理,处理完成后进行抹灰
抹灰质量达到中级抹灰标准,厚度为 15mm 左右
抹灰层不起泡、不空鼓、不掉砂、无裂纹
平整度和垂直度要求:整体检查:拉线检查,整体误差控制在 2cm 以内,特别是大阳角位置,有错模等情况,必须处理
2局部检查:2 米靠尺检查,控制在 4mm 以内;基层阴阳角直线
