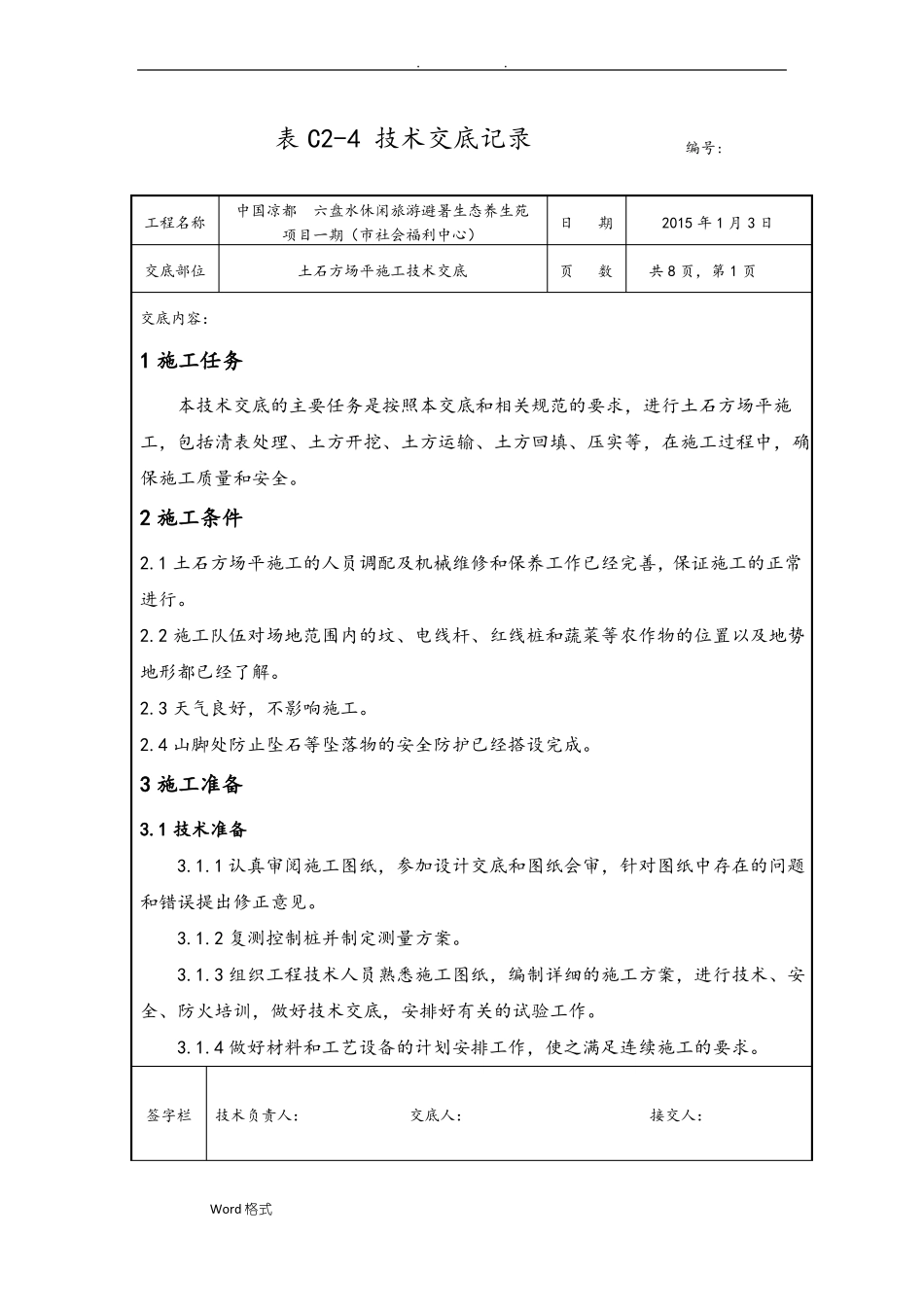

表 C2-4 技术交底记录工程名称交底部位交底内容:中国凉都六盘水休闲旅游避暑生态养生苑项目一期(市社会福利中心)土石方场平施工技术交底日期页数编号:2015 年 1 月 3 日共 8 页,第 1 页1 施工任务本技术交底的主要任务是按照本交底和相关规范的要求,进行土石方场平施工,包括清表处理、土方开挖、土方运输、土方回填、压实等,在施工过程中,确保施工质量和安全
2 施工条件2
1 土石方场平施工的人员调配及机械维修和保养工作已经完善,保证施工的正常进行
2 施工队伍对场地范围内的坟、电线杆、红线桩和蔬菜等农作物的位置以及地势地形都已经了解
3 天气良好,不影响施工
4 山脚处防止坠石等坠落物的安全防护已经搭设完成
3 施工准备3
1 技术准备3
1 认真审阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见
2 复测控制桩并制定测量方案
3 组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术交底,安排好有关的试验工作
4 做好材料和工艺设备的计划安排工作,使之满足连续施工的要求
签字栏技术负责人:交底人:接交人:Word 格式

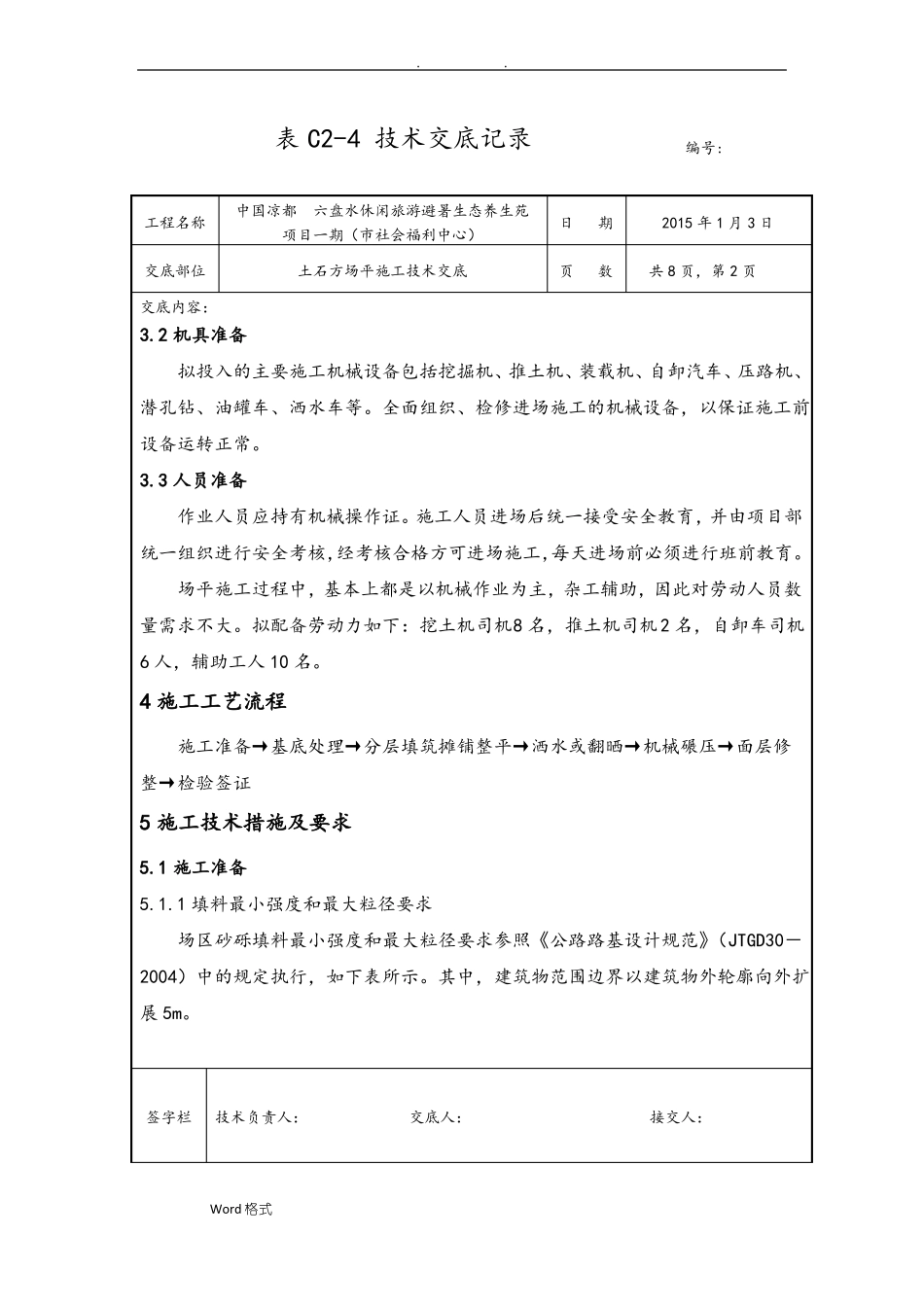

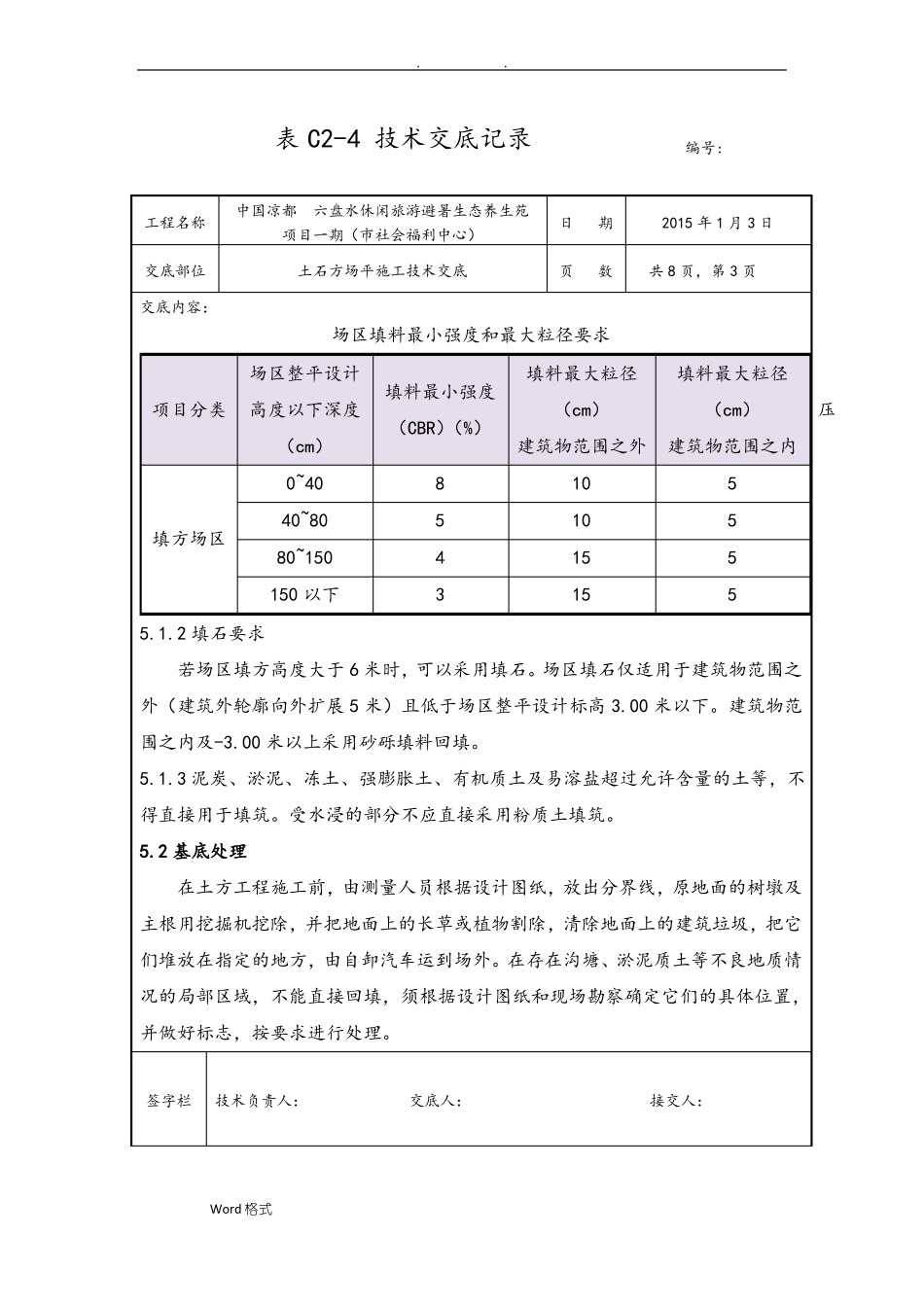

表 C2-4 技术交底记录工程名称交底部位交底内容:中国凉都六盘水休闲旅游避暑生态养生苑项目一期(市社会福利中心)土石方场平施工技术交底日期页数编号:2015 年 1 月 3 日共 8 页,第 2 页3
2 机具准备拟投入的主要施工机械设备包括挖掘机、推土机、装载机、自卸汽车、压路机、潜孔钻、油罐车、洒水车等
全面组织、检修进场施工的机械设备,以保证施工前设备运转正常
3 人员准备作业人员应持有机械操作证
施工人员进场后统一接受安全教育,并由项目部统一组织进行安全考核,经考核合格方可进场施工,每天进场前必须进行班前教育
场平施工过程中,基本上
