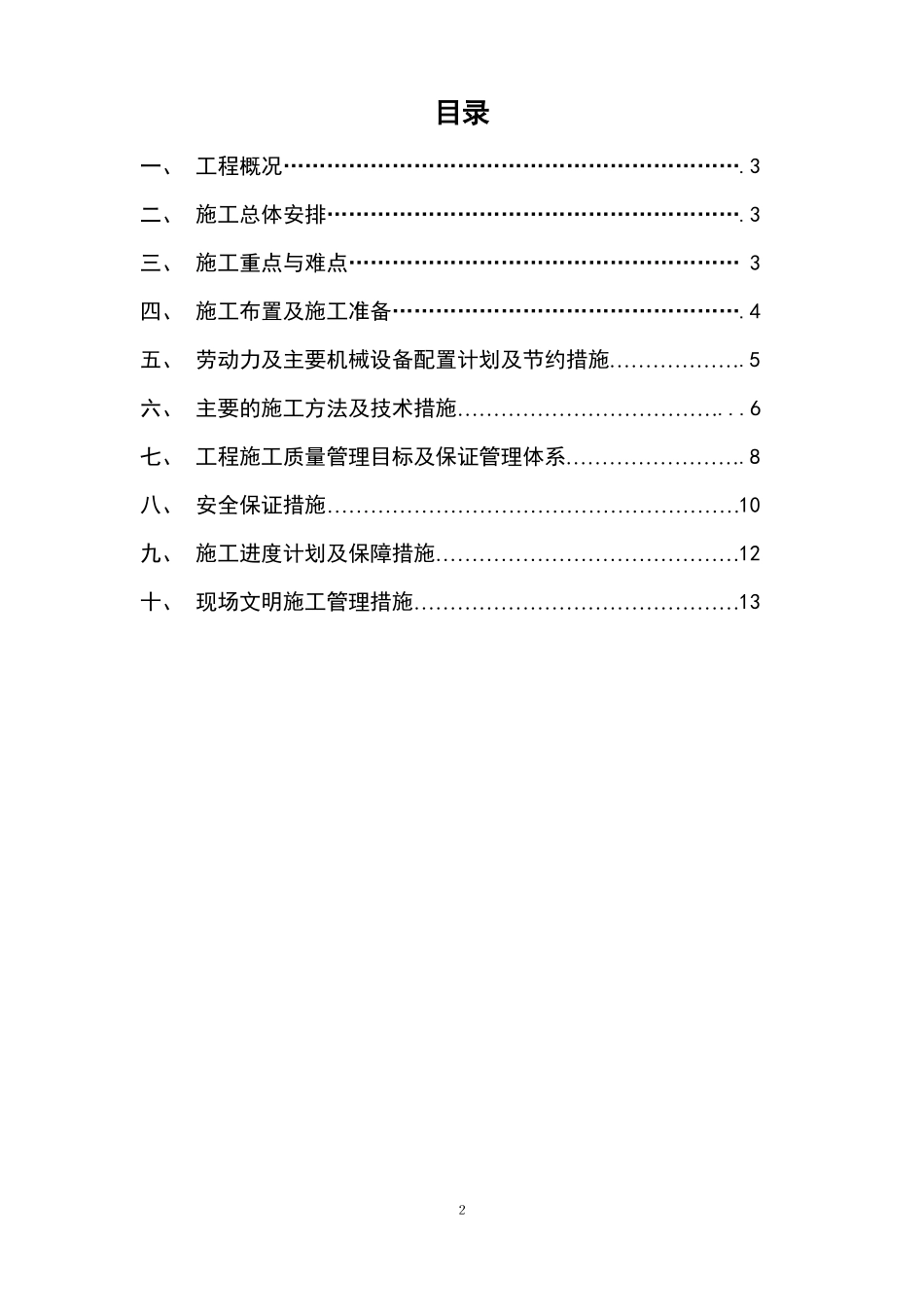

四川金石磷化工有限公司焦化尾气及黄磷尾气综合利用技改项目建设场地边坡支护工程土方开挖专项施工方案四川省泸州地质勘察施工公司二〇一四年三月1目录一、 工程概况………………………………………………………
3二、 施工总体安排…………………………………………………
3三、 施工重点与难点……………………………………………… 3四、 施工布置及施工准备…………………………………………
4五、 劳动力及主要机械设备配置计划及节约措施………………
5六、 主要的施工方法及技术措施………………………………
6七、 工程施工质量管理目标及保证管理体系……………………
8八、 安全保证措施…………………………………………………10九、 施工进度计划及保障措施……………………………………12十、 现场文明施工管理措施………………………………………132第一章工程概况第一节编制依据1、根据建设单位提供的施工图
2、本工程施工组织是依据《建筑施工组织设计编制大纲》的规定要求结合本工程的具体特点和国家现行施工规范及验收规范进行编制
3、国家基本建设方针、政策、法令与法规
4、国家现行相关规范、强制性标准、四新技术、防火、防爆、环境保护及职业健康标准
5、根据拟建工程现场踏勘情况及类似工程经验
第二节工程概况一、工程总述四川金石磷化工有限公司是乐山金石化工集团有限公司全资子公司,是一家从事精细磷盐化工产品和磷系阻燃材料研发、生产和销售的国有企业
公司为了更好的利用乐山金石焦化有限公司 60 万吨/年焦炭尾气及金石磷化黄磷尾气资源,投资 7900 万元扩建 6 万吨/年的磷盐“411”项目
整个场平工程(含场平工程及边坡治理工程)投资近 1000 万元左右

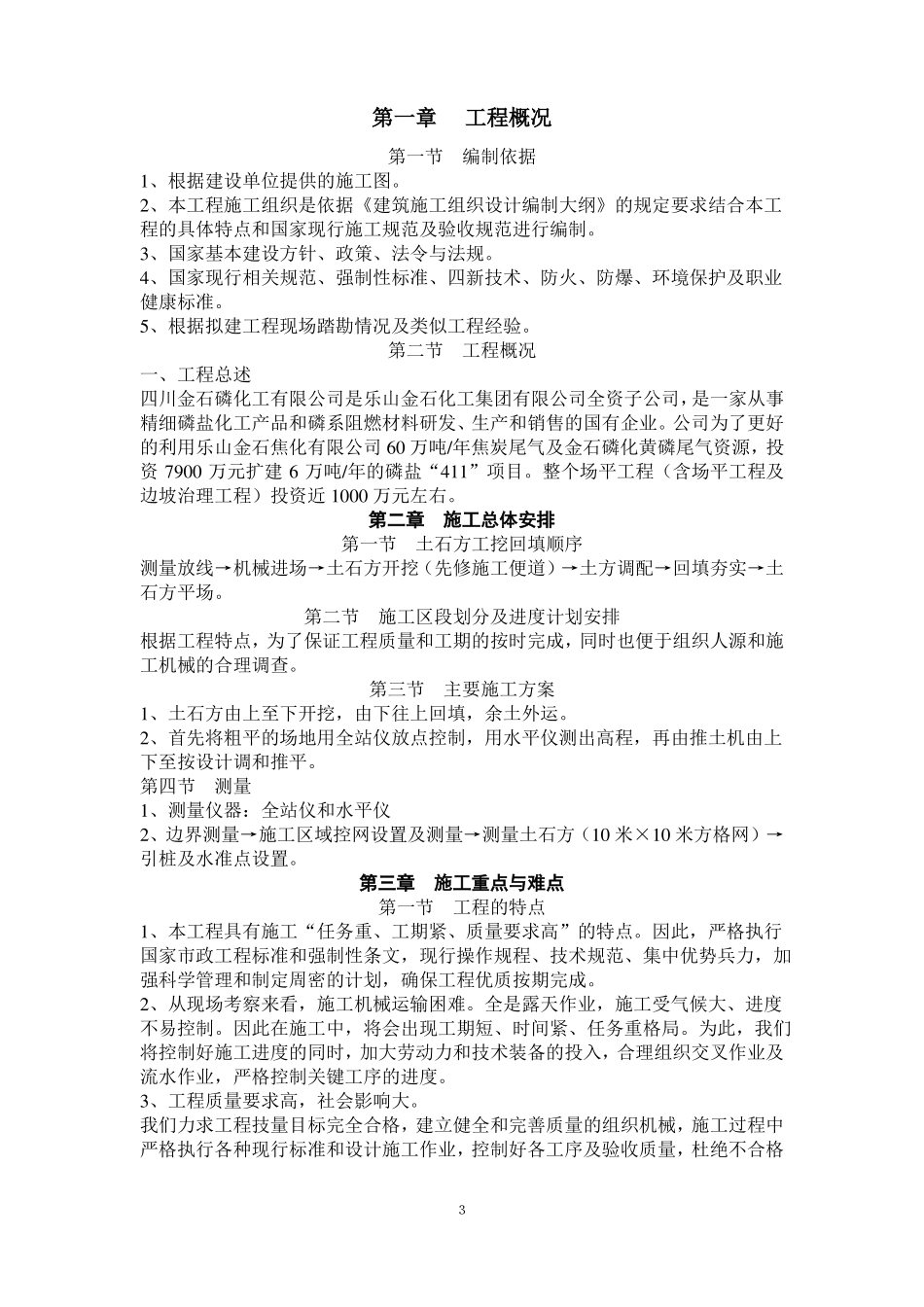

第二章施工总体安排第一节土石方工挖回填顺序测量放线→机械进场→土石方开挖(先修施工便道)→土方调配→回填夯实→土石方平场
第二节施工区段划分及进
