土石方围堰清淤施工方案一、 工程概况本工程位于石马镇紫府村二队,清水堰与大塘堰为隔岸两堰,其中清水堰清淤面积约1805
29㎡;大塘堰清淤面积约662
15㎡;并且两个堰塘清淤面积只占其中的一少部分,此两个堰塘属于当地村民养渔池塘,又不能放水,所以只能采取土方围堰施工
二、 施工作业安排根据工程特点,施工前必须进行土石方围堰,然后排水后清淤
1、技术准备工作:施工前,组织项目经理进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案
2、人员、机械落实:进场前向设备部租用施工专用机械,组织劳动力有序进场
3、施工计划工期:自进场起60日历天完成施工任务
三、施工顺序工艺流程:现场勘察→修筑临时道路→围堰施工→排水、清1淤→拆除围堰

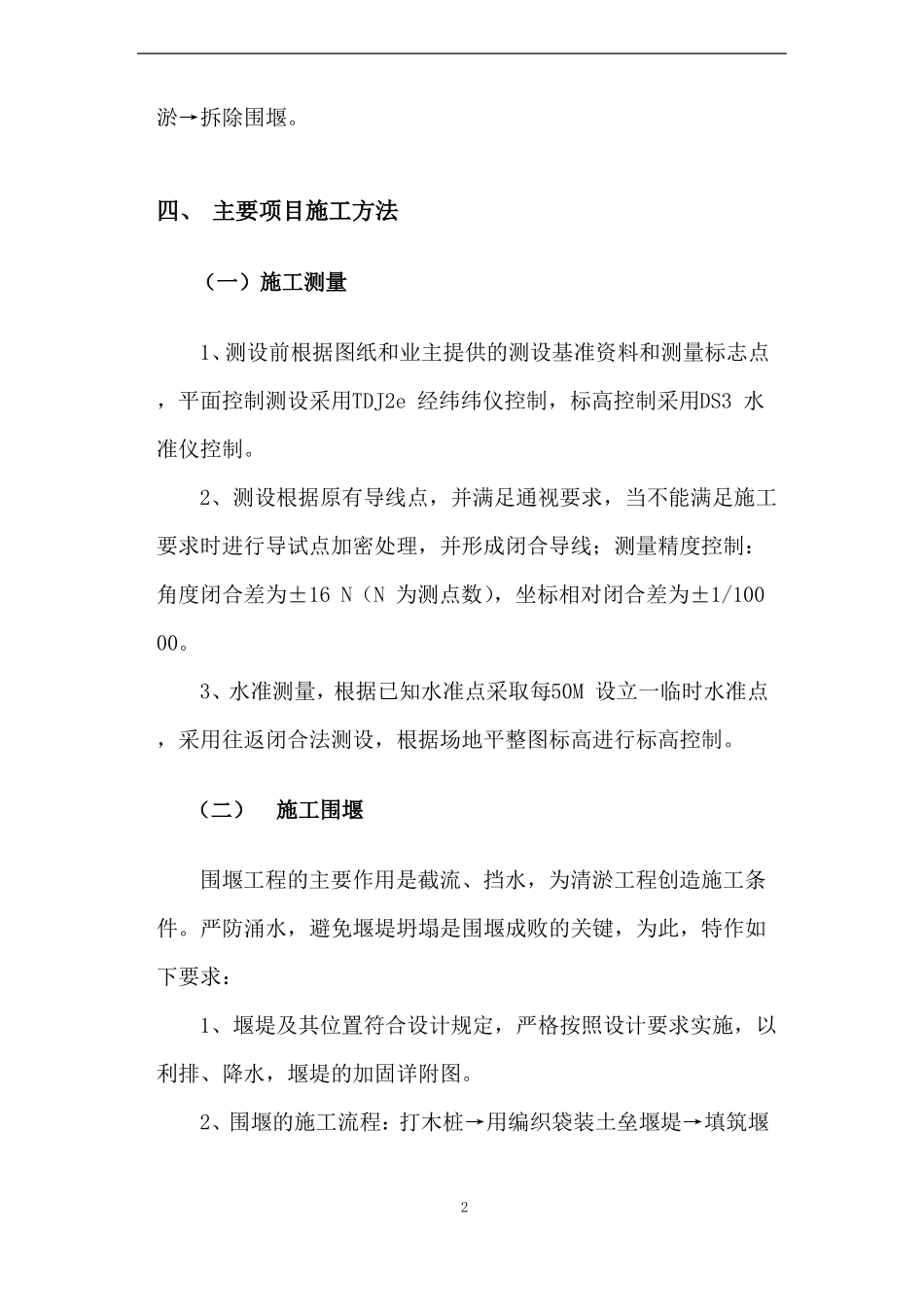

四、 主要项目施工方法(一)施工测量1、测设前根据图纸和业主提供的测设基准资料和测量标志点,平面控制测设采用TDJ2e 经纬纬仪控制,标高控制采用DS3 水准仪控制
2、测设根据原有导线点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测量精度控制:角度闭合差为±16 N(N 为测点数),坐标相对闭合差为±1/10000
3、水准测量,根据已知水准点采取每50M 设立一临时水准点,采用往返闭合法测设,根据场地平整图标高进行标高控制
(二)施工围堰围堰工程的主要作用是截流、挡水,为清淤工程创造施工条件
严防涌水,避免堰堤坍塌是围堰成败的关键,为此,特作如下要求:1、堰堤及其位置符合设计规定,严格按照设计要求实施,以利排、降水,堰堤的加固详附图
2、围堰的施工流程:打木桩→用编织袋装土垒堰堤→填筑堰2体→铺迎水面太阳布→往太阳布上铺一层编织袋装土
3、为保证围堰的质量和稳定性、有效抵抗河水的压力,堰堤应筑成向迎水面拱的弧形,拱起高度为堰宽的10%,并不小于2米,在堰堤背水一侧边坡中打两排木桩加固

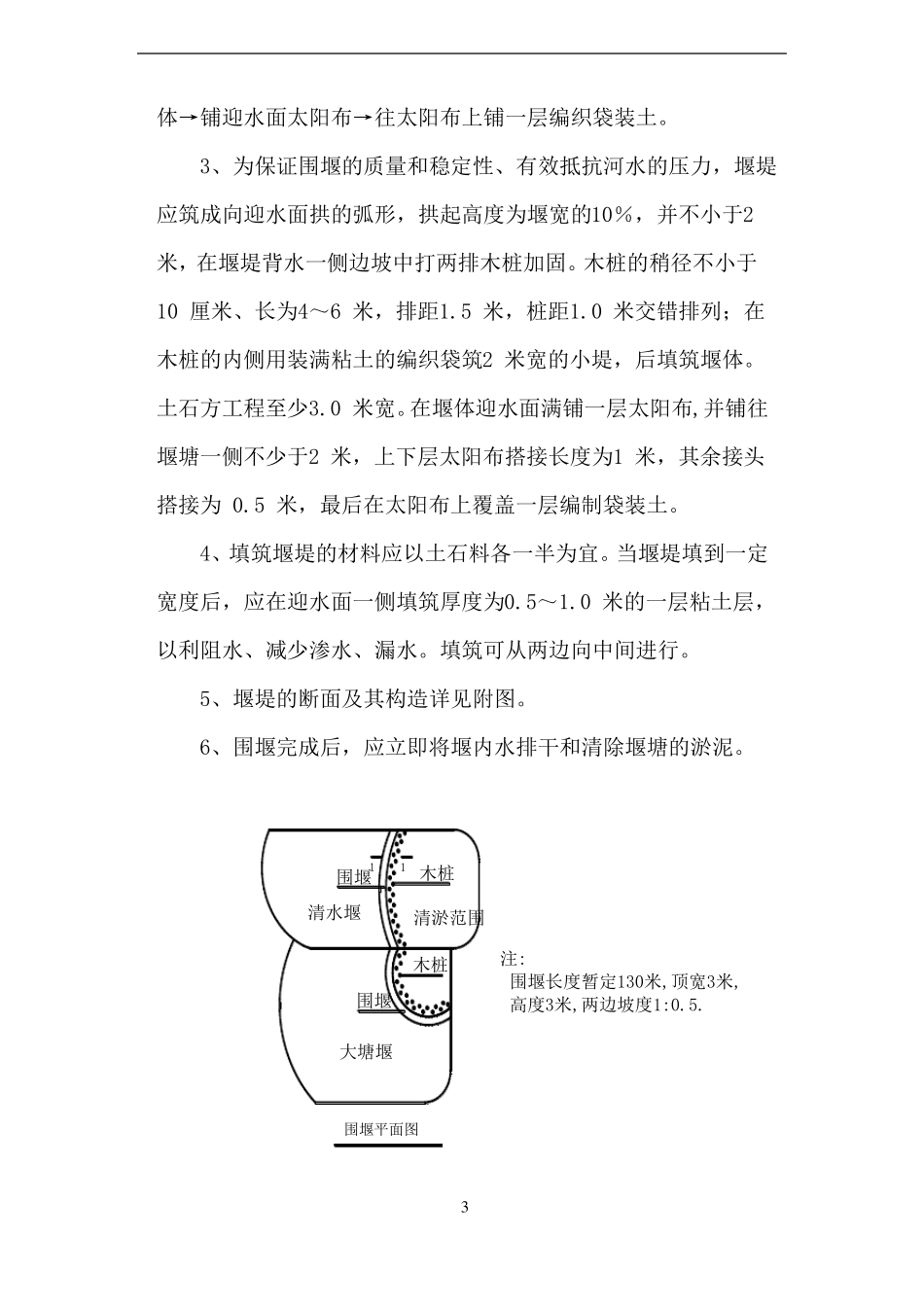

木桩的稍径不小于1
