土、石方场平工程施工赶工期措施公司年 月 日目录1工程概况

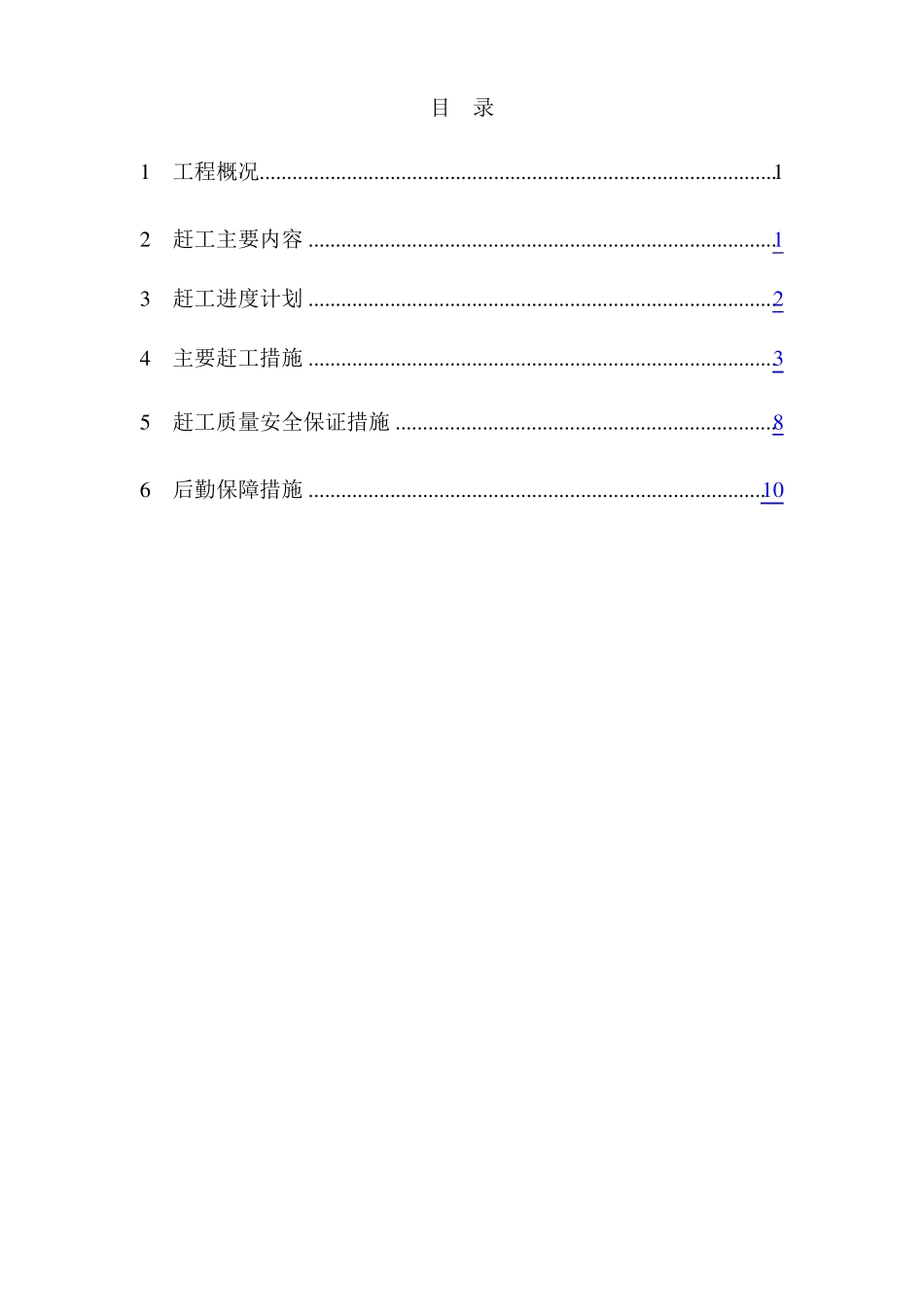

12赶工主要内容
13赶工进度计划
24主要赶工措施
35赶工质量安全保证措施
86后勤保障措施

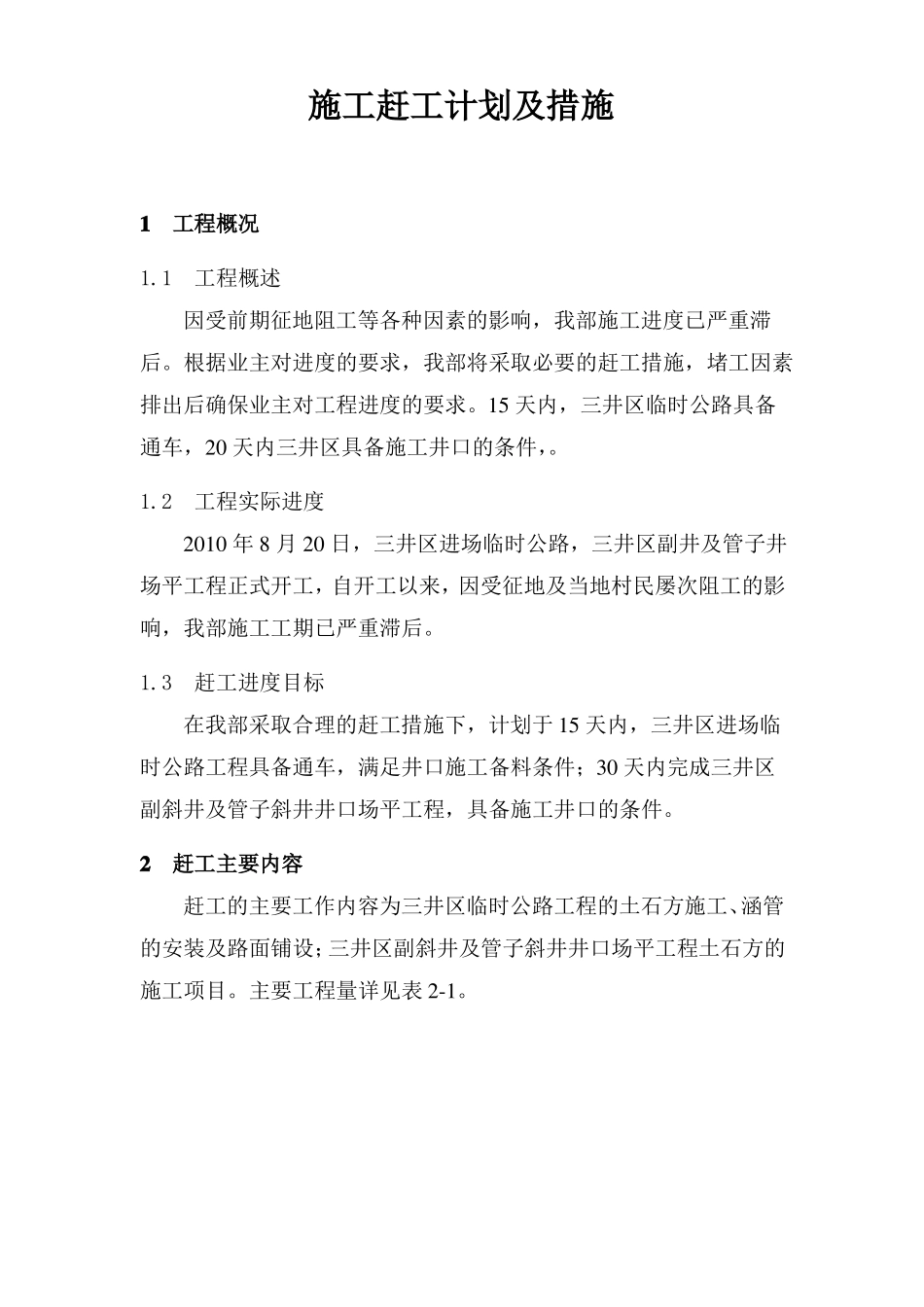

10施工赶工计划及措施1工程概况1
1工程概述因受前期征地阻工等各种因素的影响,我部施工进度已严重滞后
根据业主对进度的要求,我部将采取必要的赶工措施,堵工因素排出后确保业主对工程进度的要求
15 天内,三井区临时公路具备通车,20 天内三井区具备施工井口的条件,
2工程实际进度2010 年 8 月 20 日,三井区进场临时公路,三井区副井及管子井场平工程正式开工,自开工以来,因受征地及当地村民屡次阻工的影响,我部施工工期
