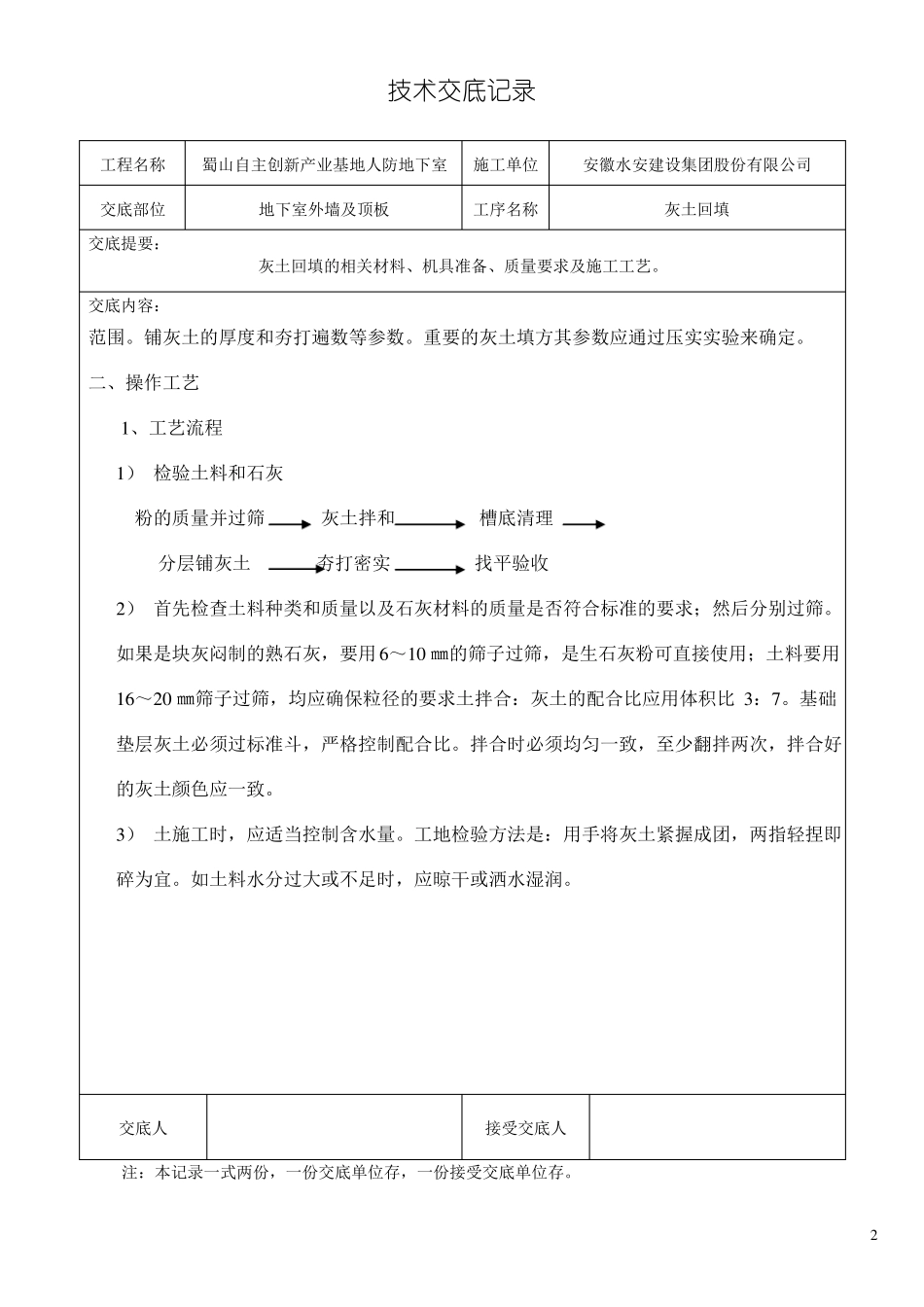

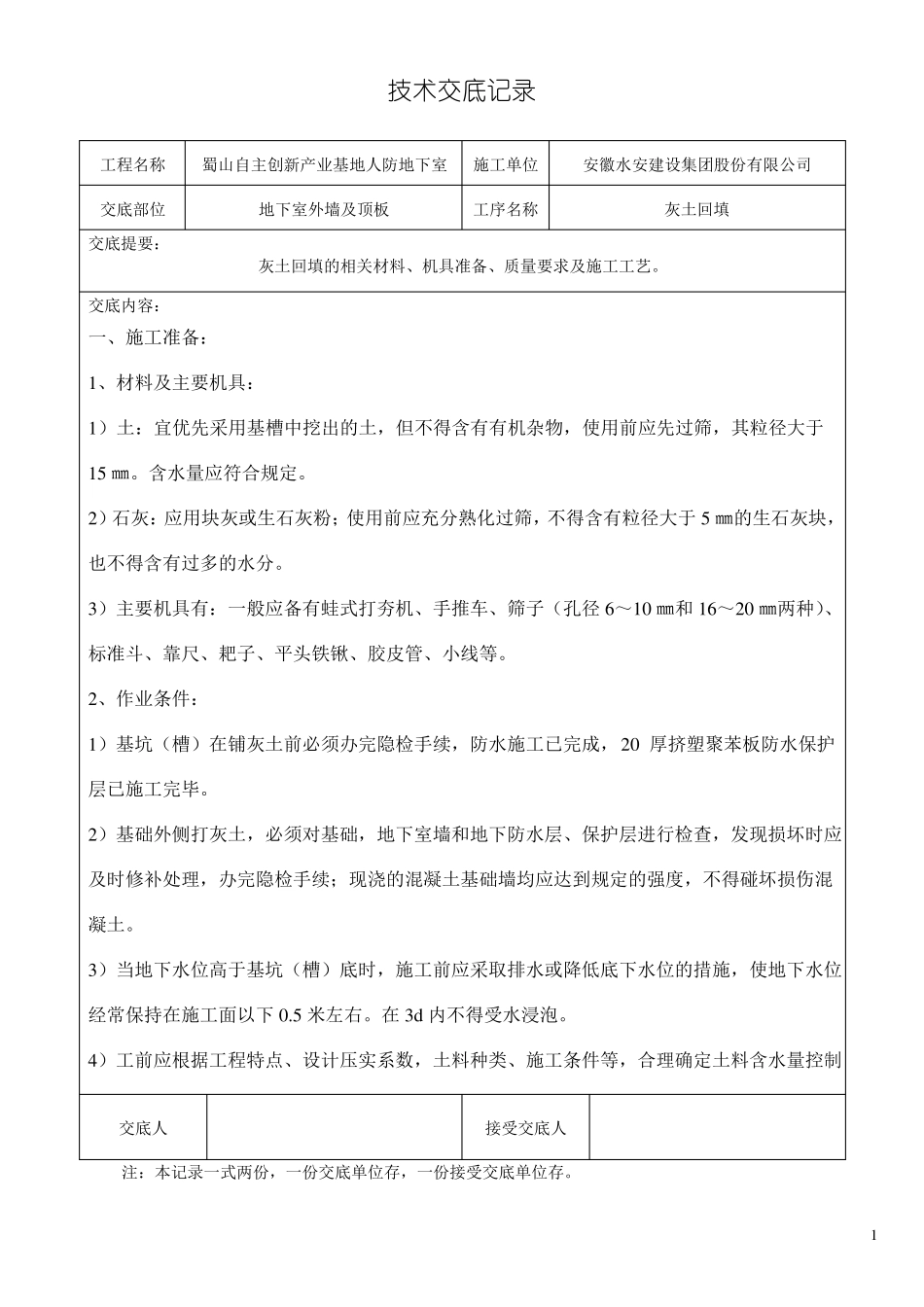

技术交底记录工程名称蜀山自主创新产业基地人防地下室施工单位安徽水安建设集团股份有限公司交底部位地下室外墙及顶板工序名称灰土回填交底提要:灰土回填的相关材料、机具准备、质量要求及施工工艺
交底内容:一、施工准备:1、材料及主要机具:1)土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径大于15 ㎜
含水量应符合规定
2)石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于 5 ㎜的生石灰块,也不得含有过多的水分
3)主要机具有:一般应备有蛙式打夯机、手推车、筛子(孔径 6~10 ㎜和 16~20 ㎜两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线等
2、作业条件:1)基坑(槽)在铺灰土前必须办完隐检手续,防水施工已完成,20 厚挤塑聚苯板防水保护层已施工完毕
2)基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;现浇的混凝土基础墙均应达到规定的强度,不得碰坏损伤混凝土
3)当地下水位高于基坑(槽)底时,施工前应采取排水或降低底下水位的措施,使地下水位经常保持在施工面以下 0
在 3d 内不得受水浸泡
4)工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存
1技术交底记录工程名称蜀山自主创新产业基地人防地下室施工单位安徽水安建设集团股份有限公司交底部位地下室外墙及顶板工序名称灰土回填交底提要:灰土回填的相关材料、机具准备、质量要求及施工工艺
交底内容:范围

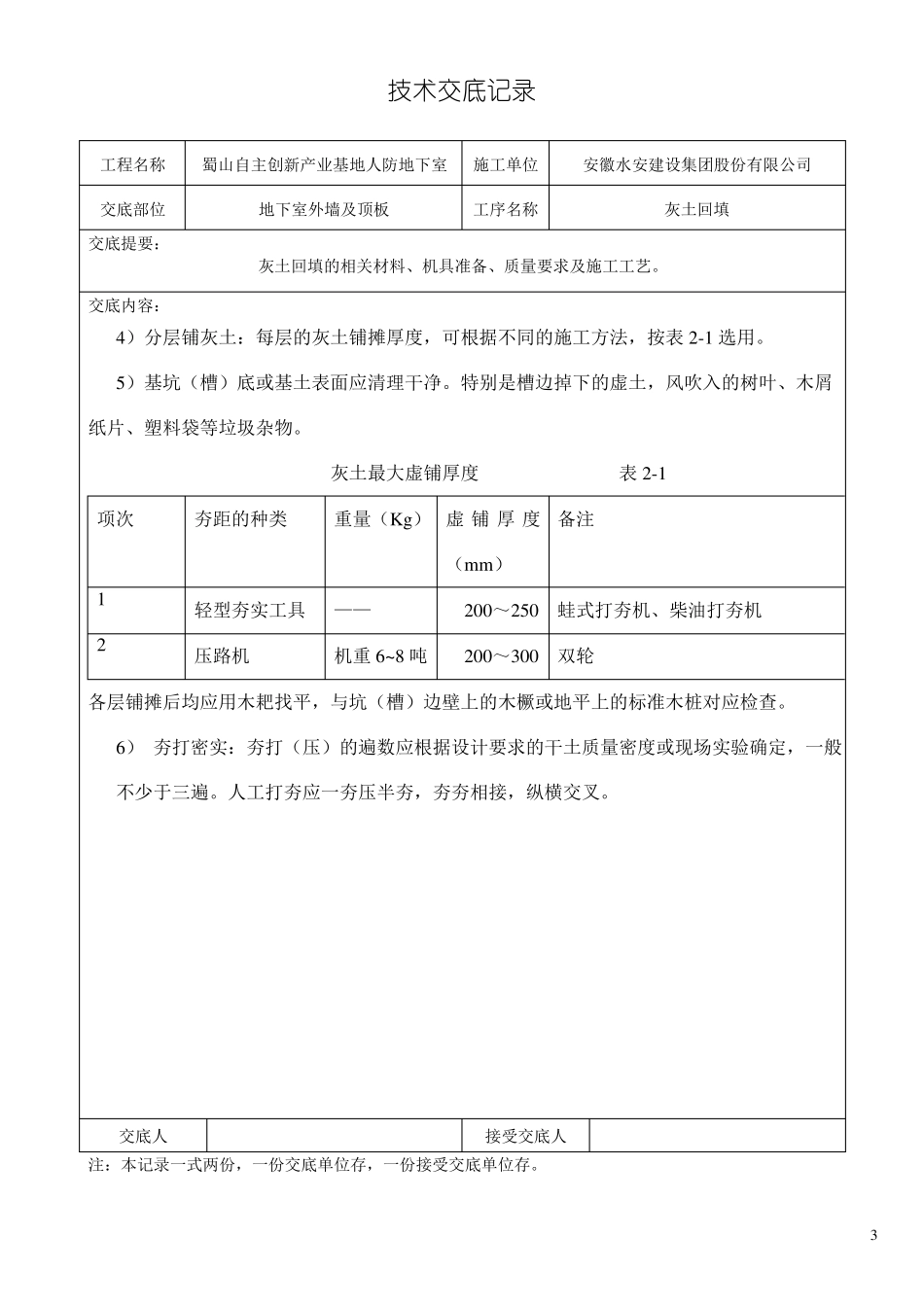

铺灰土的厚度和夯打遍数等参数
重要的灰土填方其参数应通过压实实验来确定
二、操作工艺1、工艺流程1) 检验土料和石灰粉的质量并过筛灰土拌和槽底清理分层铺灰土夯打密实找平验收2) 首先检查土料种类和质量以及石灰材料的质量是否符合
