市未来花园项目 G12 地块地下车库 A9 柱严重质量问题处理方案编制:周可可审核:武平来审批:郑明明梁柱建筑工程公司未来花园城项目部2016 年 8 月 6 日一、 工程概况本项目为市未来花园城项目 G12 地块地下车库局部柱处理方案
根据现场情况,地下车库 G12-9/G12-P 轴柱子顶部局部混凝土疏松、孔洞,设计图纸为 KZ6,该柱主筋钢筋设计为16@HRB400D22,箍筋设计为 HRB400D8@100/200,柱子截面尺寸为 600×600,柱梁底高度 4
4m,其顶部梁截面尺寸为500×900,设计配筋主筋为HRB400D25,箍筋为 HRB400D10@100,构造筋为 6 根 HRB400D16钢筋
顶板混凝土厚度 250mm,设计板底配筋为 HRB400D12@200双向拉通,负筋为 HRB400D14@200
柱顶部梁现有标高低于设计标高约 4-5cm,柱子顶部向西倾斜约有 5-6cm,现已对此柱子四周梁板进行支撑,计划对此柱子进行置换处理,置换混凝土采用比原设计高出两个标号的 C50 微膨胀细石混凝土浇筑
二、 编制依据1、 施工图纸2、 建筑工程施工质量验收统一标准(GB50300-2013)3、 混凝土结构工程施工及验收规范(GB50204-2015)4、 钢筋焊接及验收规范 JGJ18-2012三、 施工流程施工准备→安全支撑支设→破除柱→测量定位→修复柱钢筋→支设模板→浇筑混凝土→模板拆除→按柱原截面剔除多余的混凝土→剔凿部位 1:2 砂浆抹面压光→养护→安全支撑拆除
四、施工工艺1、施工准备1
1 机具准备:小推车、电动风镐、锤子、錾子、铁锨、吹风机、钢丝刷、水钻、振动棒、对拉螺栓
2 材料准备:钢筋、钢管、扣件、比原设计高两个标号的混凝土、方木、模板、焊条
3 人员准备:安排充足人员,不间断施工

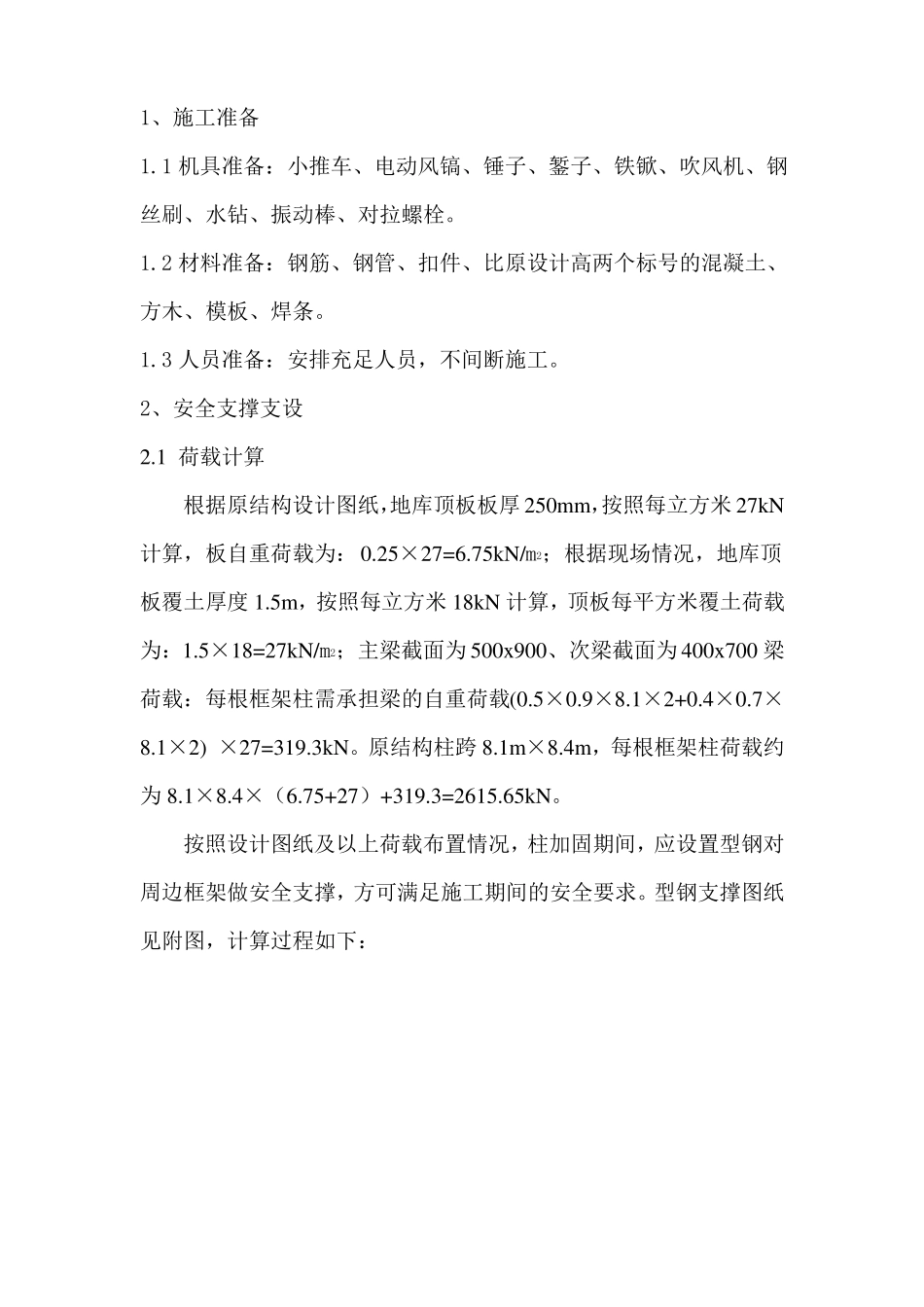

2、安全支撑支设2
1 荷载计算
