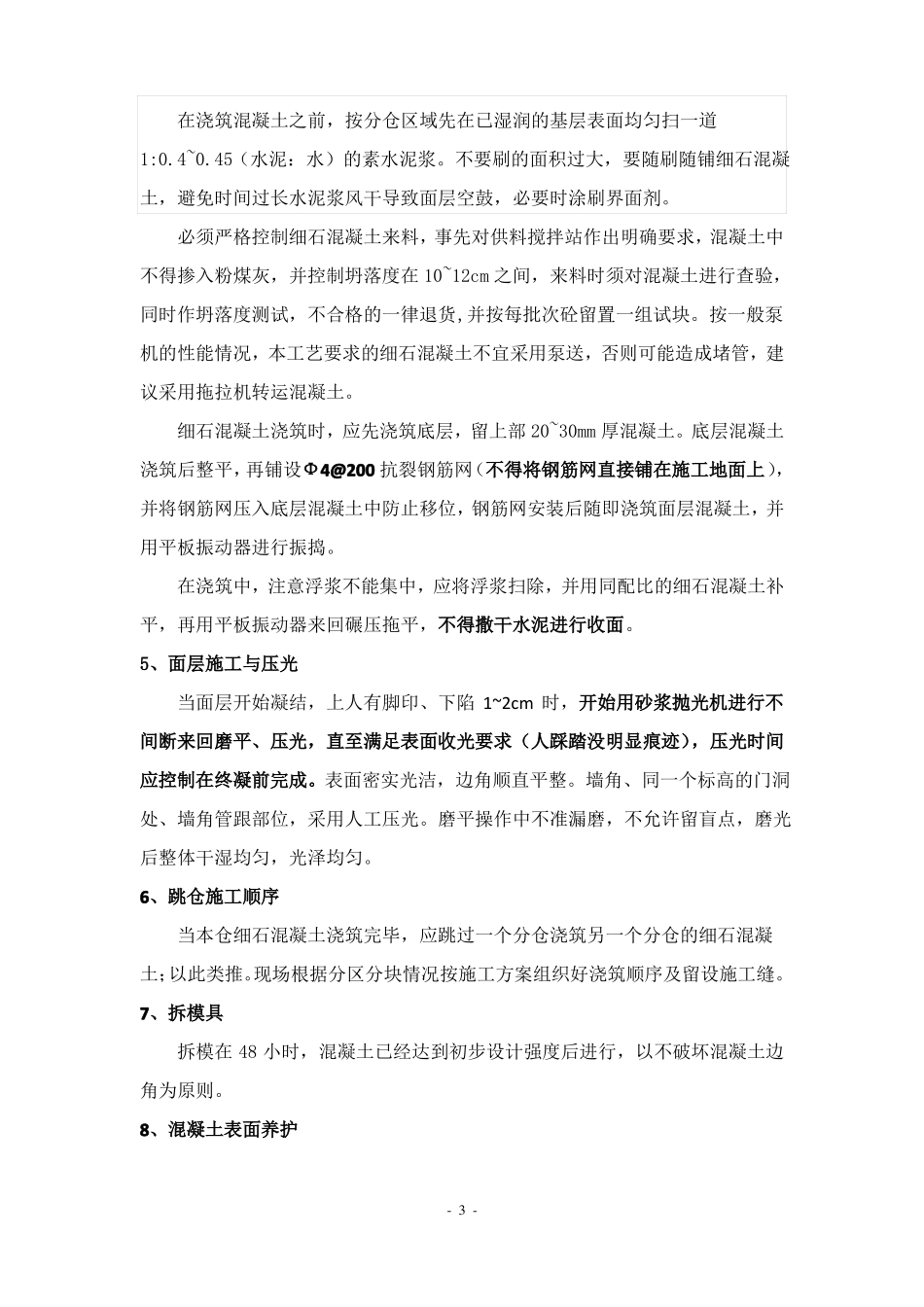

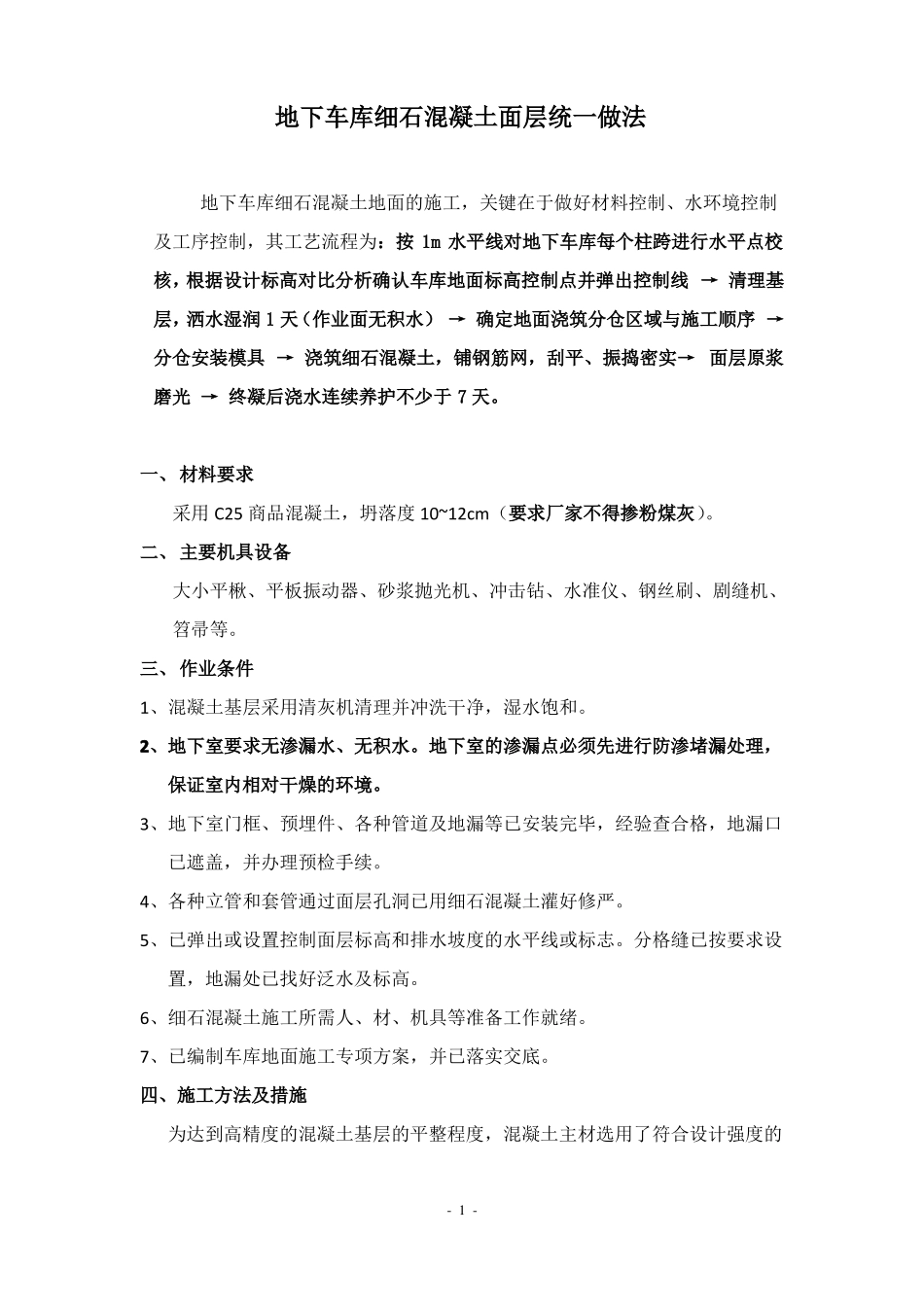

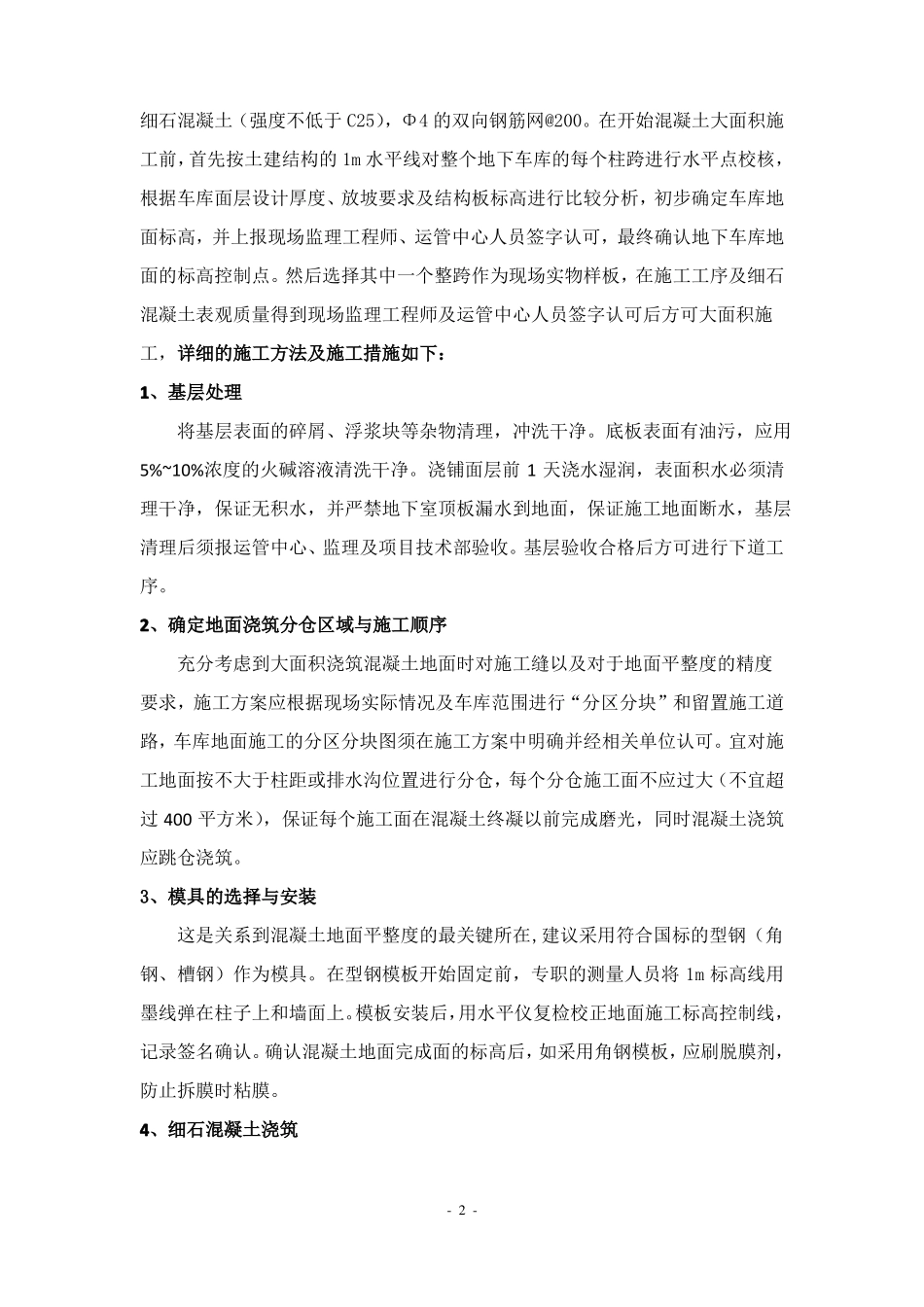

地下车库细石混凝土面层统一做法地下车库细石混凝土地面的施工,关键在于做好材料控制、水环境控制及工序控制,其工艺流程为:按 1m 水平线对地下车库每个柱跨进行水平点校核,根据设计标高对比分析确认车库地面标高控制点并弹出控制线 → 清理基层,洒水湿润 1 天(作业面无积水) → 确定地面浇筑分仓区域与施工顺序 →分仓安装模具 → 浇筑细石混凝土,铺钢筋网,刮平、振捣密实→ 面层原浆磨光 → 终凝后浇水连续养护不少于 7 天。一、材料要求采用 C25 商品混凝土,坍落度 10~12cm(要求厂家不得掺粉煤灰)。二、主要机具设备大小平楸、平板振动器、砂浆抛光机、冲击钻、水准仪、钢丝刷、剧缝机、笤帚等。三、作业条件1、混凝土基层采用清灰机清理并冲洗干净,湿水饱和。2、地下室要求无渗漏水、无积水。地下室的渗漏点必须先进行防渗堵漏处理,保证室内相对干燥的环境。3、地下室门框、预埋件、各种管道及地漏等已安装完毕,经验查合格,地漏口已遮盖,并办理预检手续。4、各种立管和套管通过面层孔洞已用细石混凝土灌好修严。5、已弹出或设置控制面层标高和排水坡度的水平线或标志。分格缝已按要求设置,地漏处已找好泛水及标高。6、细石混凝土施工所需人、材、机具等准备工作就绪。7、已编制车库地面施工专项方案,并已落实交底。四、施工方法及措施为达到高精度的混凝土基层的平整程度,混凝土主材选用了符合设计强度的- 1 -细石混凝土(强度不低于 C25),Φ4 的双向钢筋网@200。在开始混凝土大面积施工前,首先按土建结构的 1m 水平线对整个地下车库的每个柱跨进行水平点校核,根据车库面层设计厚度、放坡要求及结构板标高进行比较分析,初步确定车库地面标高,并上报现场监理工程师、运管中心人员签字认可,最终确认地下车库地面的标高控制点。然后选择其中一个整跨作为现场实物样板,在施工工序及细石混凝土表观质量得到现场监理工程师及运管中心人员签字认可后方可大面积施工,详细的施工方法及施工措施如下:1、基层处理将基层表面的碎屑、浮浆块等杂物清理,冲洗干净。底板表面有油污,应用5%~10%浓度的火碱溶液清洗干净。浇铺面层前 1 天浇水湿润,表面积水必须清理干净,保证无积水,并严禁地下室顶板漏水到地面,保证施工地面断水,基层清理后须报运管中心、监理及项目技术部验收。基层验收合格后方可进行下道工序。2、确定地面浇筑分仓区域与施工顺序充分考虑到大面积浇筑混凝土地面时对施工缝以及...
