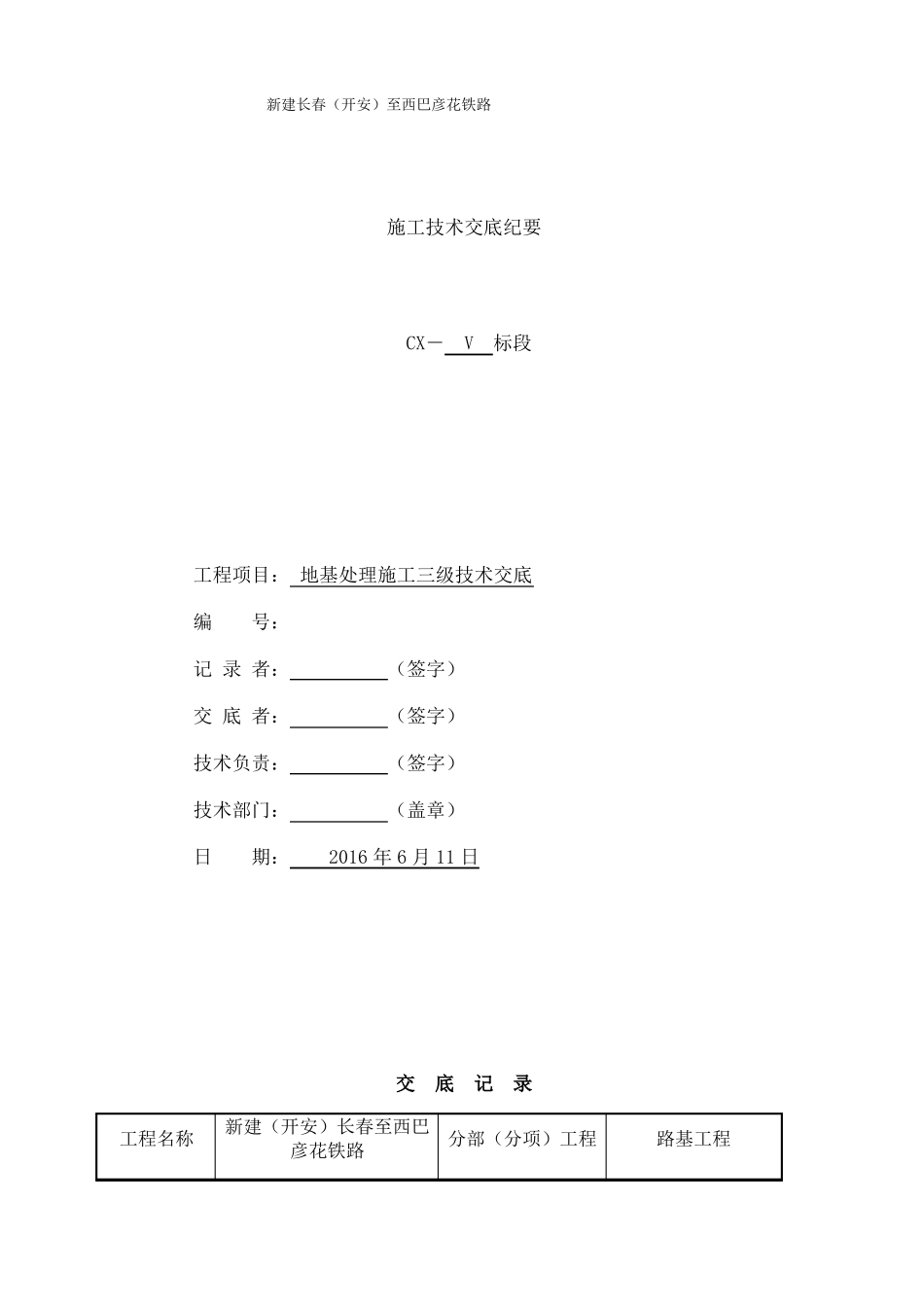

新建长春(开安)至西巴彦花铁路施工技术交底纪要 CX- V标段工程项目: 地基处理施工三级技术交底编号:记 录 者:(签字)交 底 者:(签字)技术负责:(签字)技术部门:(盖章)日期: 2016 年 6 月 11 日交底记录工程名称新建(开安)长春至西巴分部(分项)工程彦花铁路路基工程交底项目技术交底内容:①工程概况1
1 概述地基处理图纸名称、图号长春(开安)至西巴彦花铁路项目站前工程 CX-V 标段三架子队路基起讫里程为 DK362+965-DK373+325
9(含突泉站相关工程),本段位于内蒙古自治区兴安盟突泉县境内,本段全长 11
651km 正线公里,路基工程长 10
路基地貌单元为剥蚀丘陵区,地势较起伏,线路主要以填方形式通过,有少量挖方
工点范围内未见对铁路工程有影响的不良地质与特殊岩土现象
土壤最大冻结深度 1
本段范围内最大积雪厚度 13cm,年平均风速 4
4m/s,低填浅挖地段易产生积雪
2 施工前准备1
施工前应熟悉施工图纸及有关工程地质、水文地质资料,熟悉地下管线、构造物等资料,并结合工程情况,了解本地区基底处理经验和类似工程的施工情况
所有运至工地的材料必须分类存方,妥善保管,并按相关规定进行验收
地基处理施工前,应开挖两侧排水沟,疏通排干地表积水,清除场内杂物、杂草、腐殖土,按设计要求做好抽水、清淤、回填工作
施工前应组织施工人员学习和掌握所承担工程地基处理的目的、原理、施工工艺、技术要求、质量标准及检测方法等
施工中应做好现场的监控测量工作及时收集、整理、分析数据,指导施工
3 地基处理1

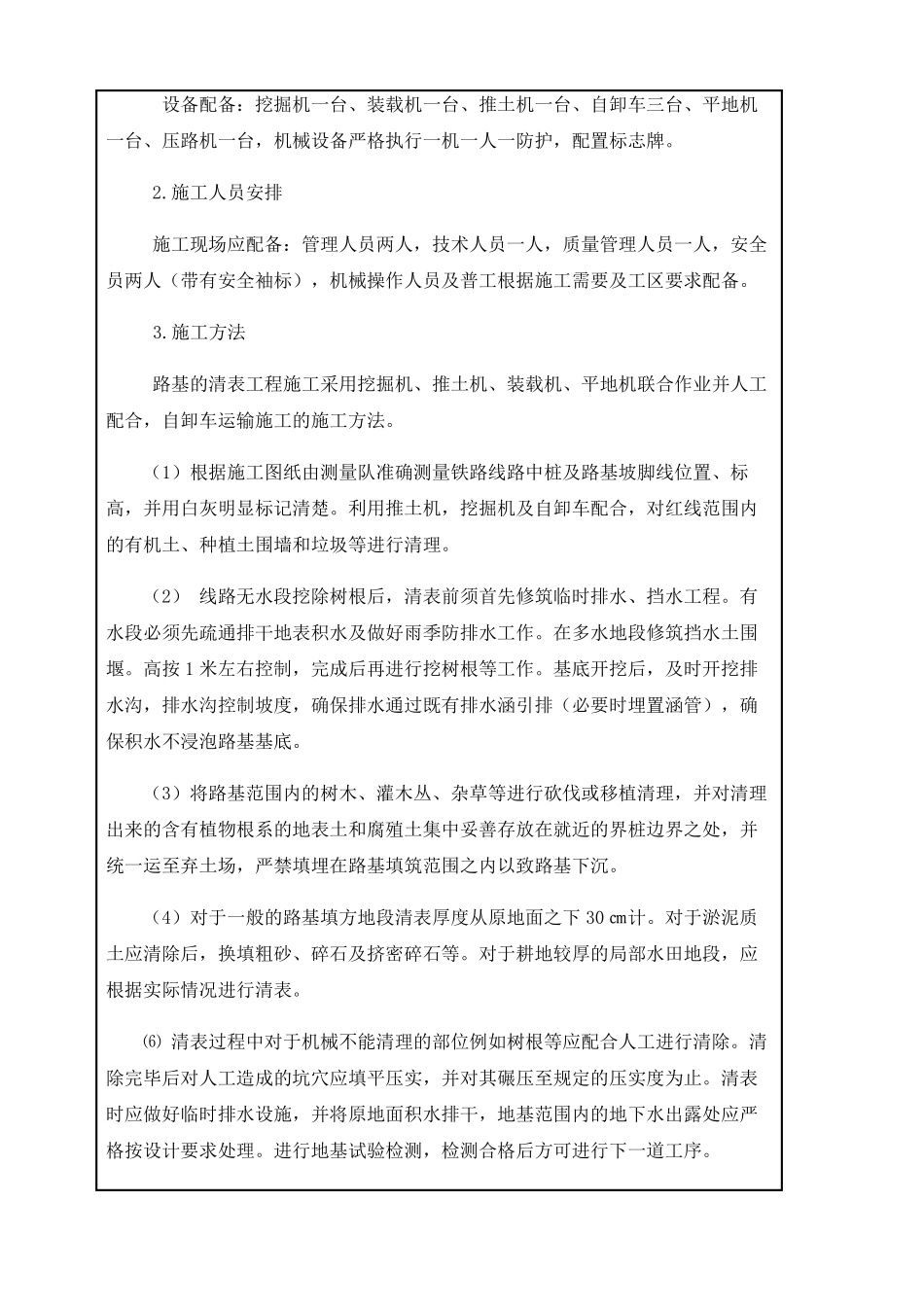

1 清表 1
机械及人员配备设备配备:挖掘机一台、装载机一台、推土机一台、自卸车三台、平地机一台、压路机一台,机械设备严格执行一机一人一防护,配置标志牌
施工人员安排施工现场应配备:管理人员两人,
