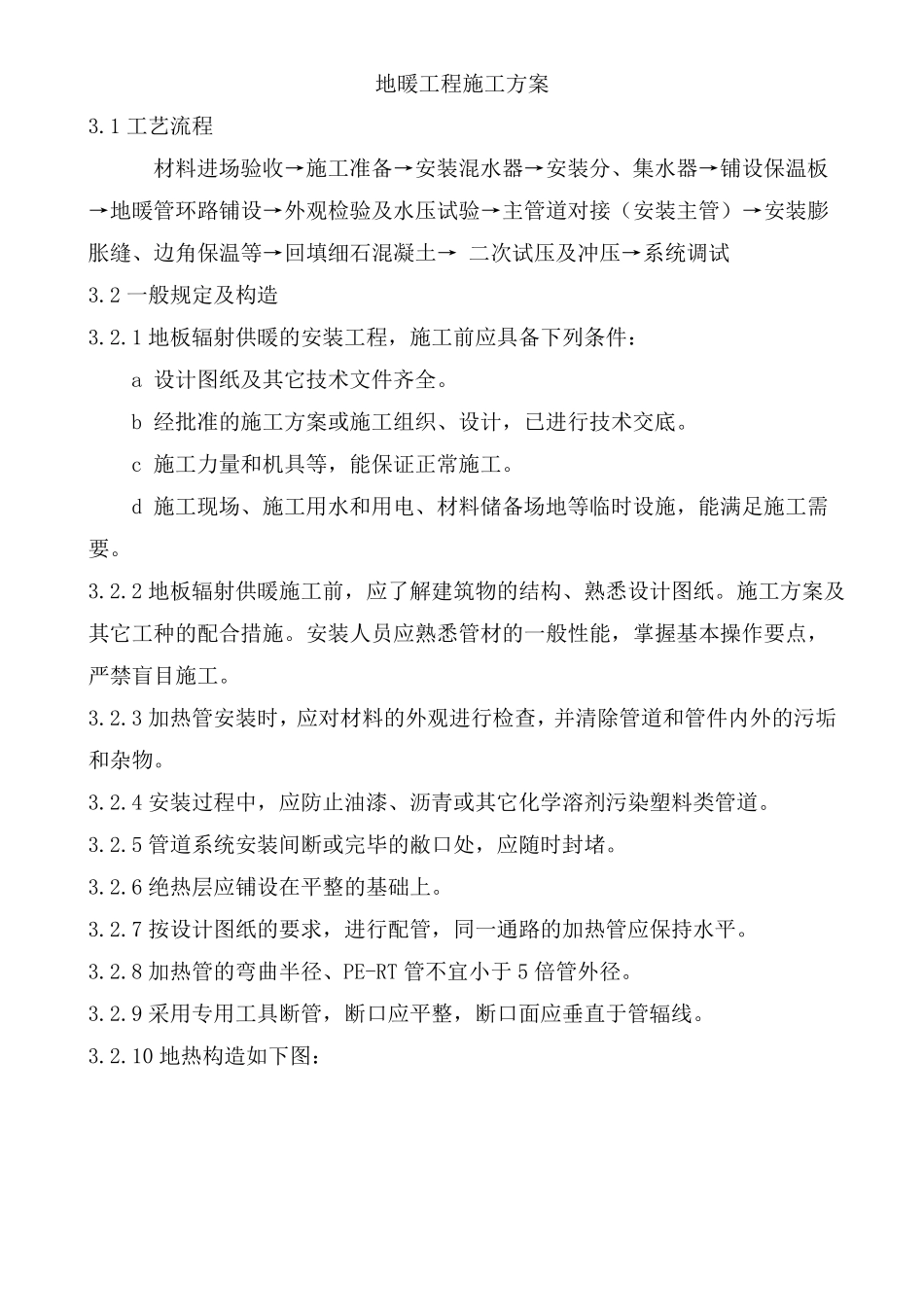

地暖工程施工方案3
1 工艺流程材料进场验收→施工准备→安装混水器→安装分、集水器→铺设保温板→地暖管环路铺设→外观检验及水压试验→主管道对接(安装主管)→安装膨胀缝、边角保温等→回填细石混凝土→ 二次试压及冲压→系统调试3
2 一般规定及构造3
1 地板辐射供暖的安装工程,施工前应具备下列条件:a 设计图纸及其它技术文件齐全
b 经批准的施工方案或施工组织、设计,已进行技术交底
c 施工力量和机具等,能保证正常施工
d 施工现场、施工用水和用电、材料储备场地等临时设施,能满足施工需要
2 地板辐射供暖施工前,应了解建筑物的结构、熟悉设计图纸
施工方案及其它工种的配合措施
安装人员应熟悉管材的一般性能,掌握基本操作要点,严禁盲目施工
3 加热管安装时,应对材料的外观进行检查,并清除管道和管件内外的污垢和杂物
4 安装过程中,应防止油漆、沥青或其它化学溶剂污染塑料类管道
5 管道系统安装间断或完毕的敝口处,应随时封堵
6 绝热层应铺设在平整的基础上
7 按设计图纸的要求,进行配管,同一通路的加热管应保持水平
8 加热管的弯曲半径、PE-RT 管不宜小于 5 倍管外径
9 采用专用工具断管,断口应平整,断口面应垂直于管辐线

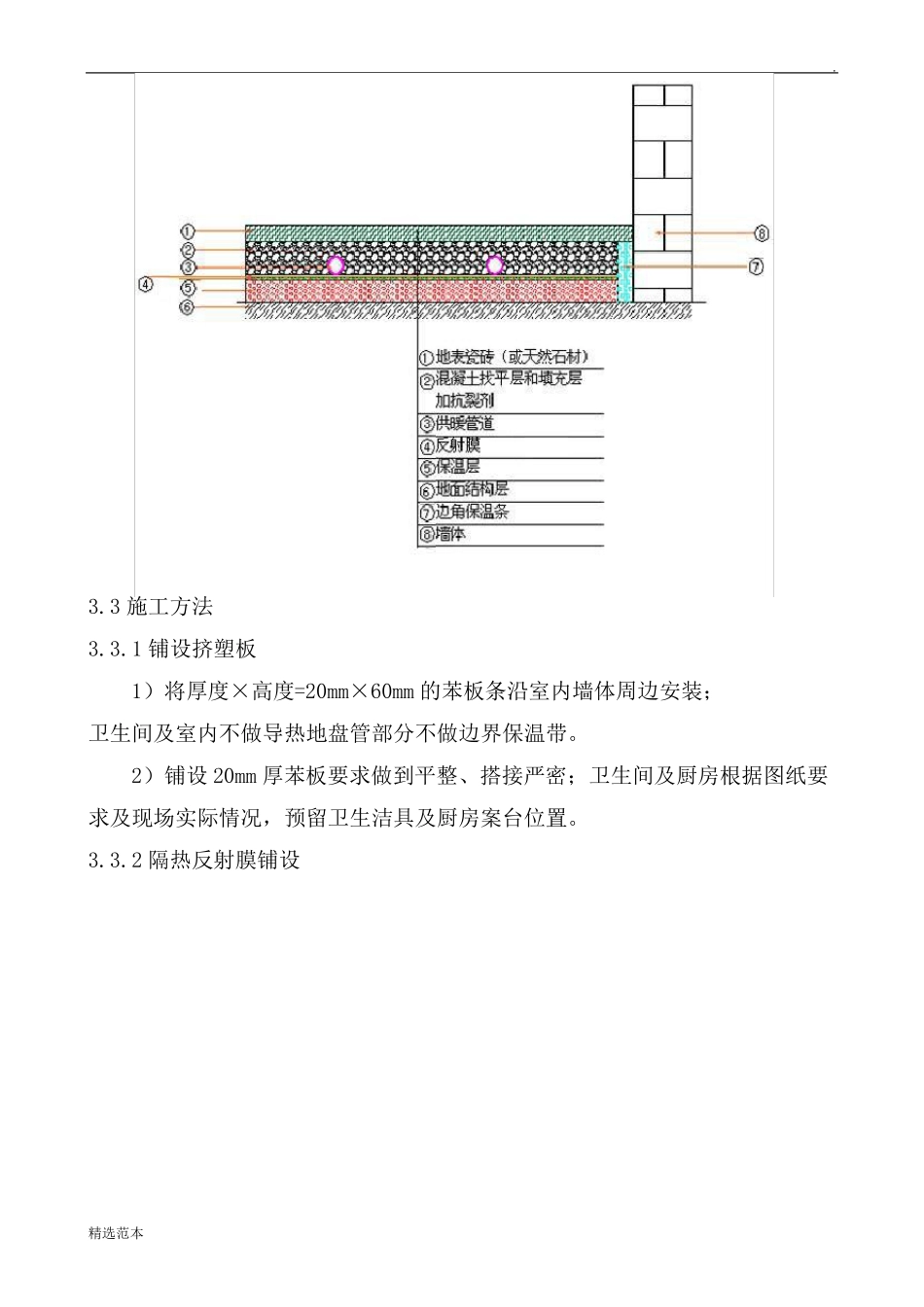

10 地热构造如下图:
3 施工方法3
1 铺设挤塑板1)将厚度×高度=20mm×60mm 的苯板条沿室内墙体周边安装;卫生间及室内不做导热地盘管部分不做边界保温带
2)铺设 20mm 厚苯板要求做到平整、搭接严密;卫生间及厨房根据图纸要求及现场实际情况,预留卫生洁具及厨房案台位置
2 隔热反射膜铺设精选范本

1)隔热反射膜铺设前后细心核对建筑物房间尺寸、功能、墙体位置是否与设计图一致
2)绝热材料铺设在平整的结构层或平整的地面上,铺设平整、搭接严密,边缝挤满
