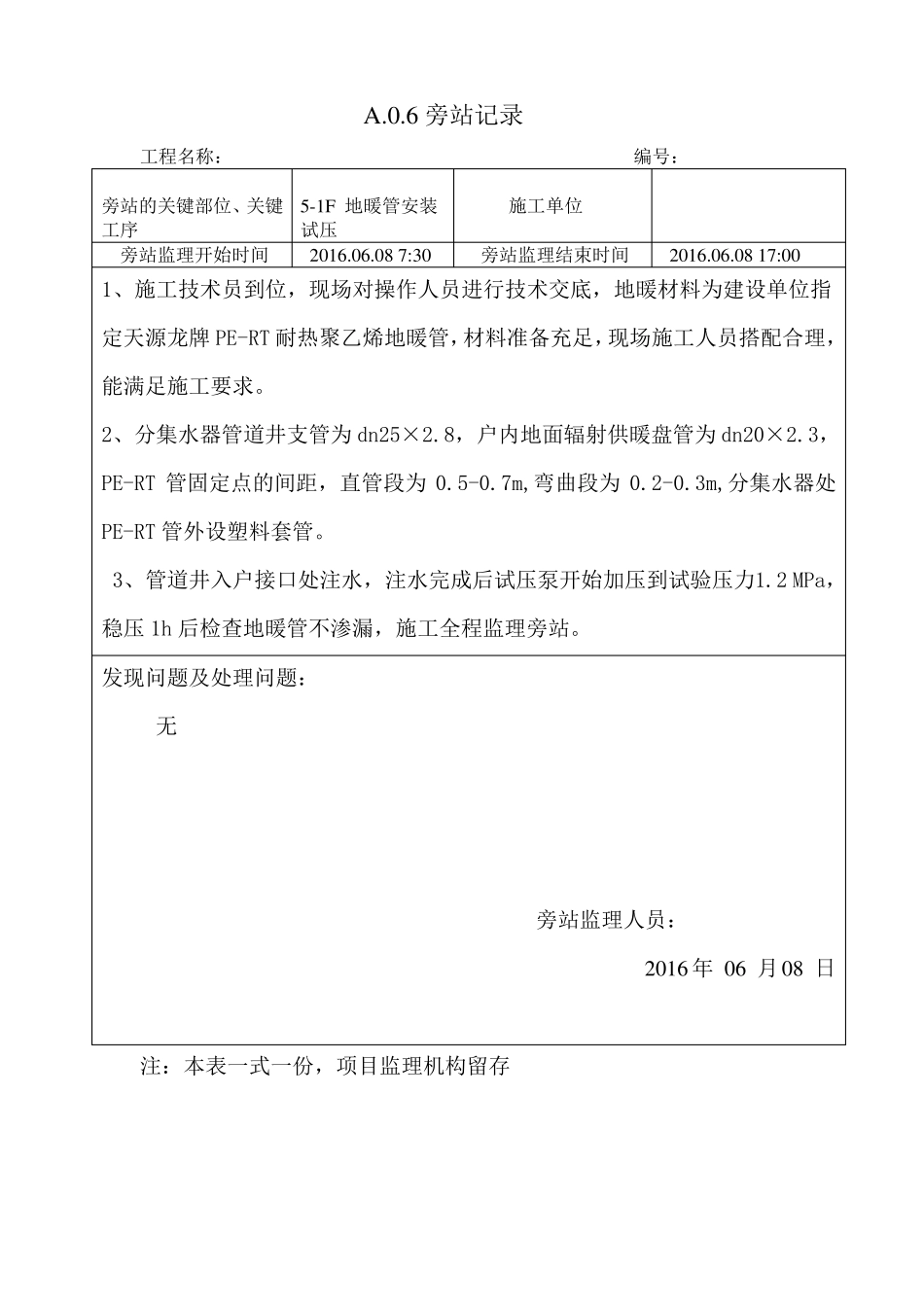

A.0.6 旁站记录工程名称:编号:旁站的关键部位、关键5-1F 地暖管安装施工单位工序试压旁站监理开始时间2016.06.08 7:30旁站监理结束时间2016.06.08 17:001、施工技术员到位,现场对操作人员进行技术交底,地暖材料为建设单位指定天源龙牌 PE-RT 耐热聚乙烯地暖管,材料准备充足,现场施工人员搭配合理,能满足施工要求。2、分集水器管道井支管为 dn25×2.8,户内地面辐射供暖盘管为 dn20×2.3,PE-RT 管固定点的间距,直管段为 0.5-0.7m,弯曲段为 0.2-0.3m,分集水器处PE-RT 管外设塑料套管。 3、管道井入户接口处注水,注水完成后试压泵开始加压到试验压力1.2 MPa,稳压 1h 后检查地暖管不渗漏,施工全程监理旁站。发现问题及处理问题:无旁站监理人员:2016 年 06 月08 日注:本表一式一份,项目监理机构留存A.0.6 旁站记录工程名称:编号:旁站的关键部位、关键10-6F 地暖管安施工单位工序装试压旁站监理开始时间2016.06.07 7:30旁站监理结束时间2016.06.0717:001、施工技术员到位,现场对操作人员进行技术交底,地暖材料为建设单位指定天源龙牌 PE-RT 耐热聚乙烯地暖管,材料准备充足,现场施工人员搭配合理,能满足施工要求。2、分集水器管道井支管为 dn25×2.8,户内地面辐射供暖盘管为 dn20×2.3,PE-RT 管固定点的间距,直管段为 0.5-0.7m,弯曲段为 0.2-0.3m,分集水器处PE-RT 管外设塑料套管。3、管道井入户接口处注水,注水完成后试压泵开始加压到试验压力 1.2 MPa,稳压 1h 后发现压力表有降压现象,检查地暖管,施工全程监理旁站。发现问题及处理问题:发现 6F 西户客厅地暖盘管个别部位渗漏,责令施工人员整改,施工人员将地暖盘管更换重新试压,检查地暖管不渗漏。旁站监理人员:2016 年 06 月07 日注:本表一式一份,项目监理机构留存A.0.6 旁站记录工程名称:编号:旁站的关键部位、关键15-11F 地暖管安施工单位工序装试压旁站监理开始时间2016.06.06 7:30旁站监理结束时间2016.06.0616:301、施工技术员到位,现场对操作人员进行技术交底,地暖材料为建设单位指定天源龙牌 PE-RT 耐热聚乙烯地暖管,材料准备充足,现场施工人员搭配合理,能满足施工要求。2、分集水器管道井支管为 dn25×2.8,户内地面辐射供暖盘管为 dn20×2.3,PE-RT 管固定点的间距,直管段为 0.5-0.7m,弯曲段为 0.2-0.3m,分集水器处PE-RT 管外设塑料套管。 3、管道井入户接口处注水,注水完成后试压泵开始...
