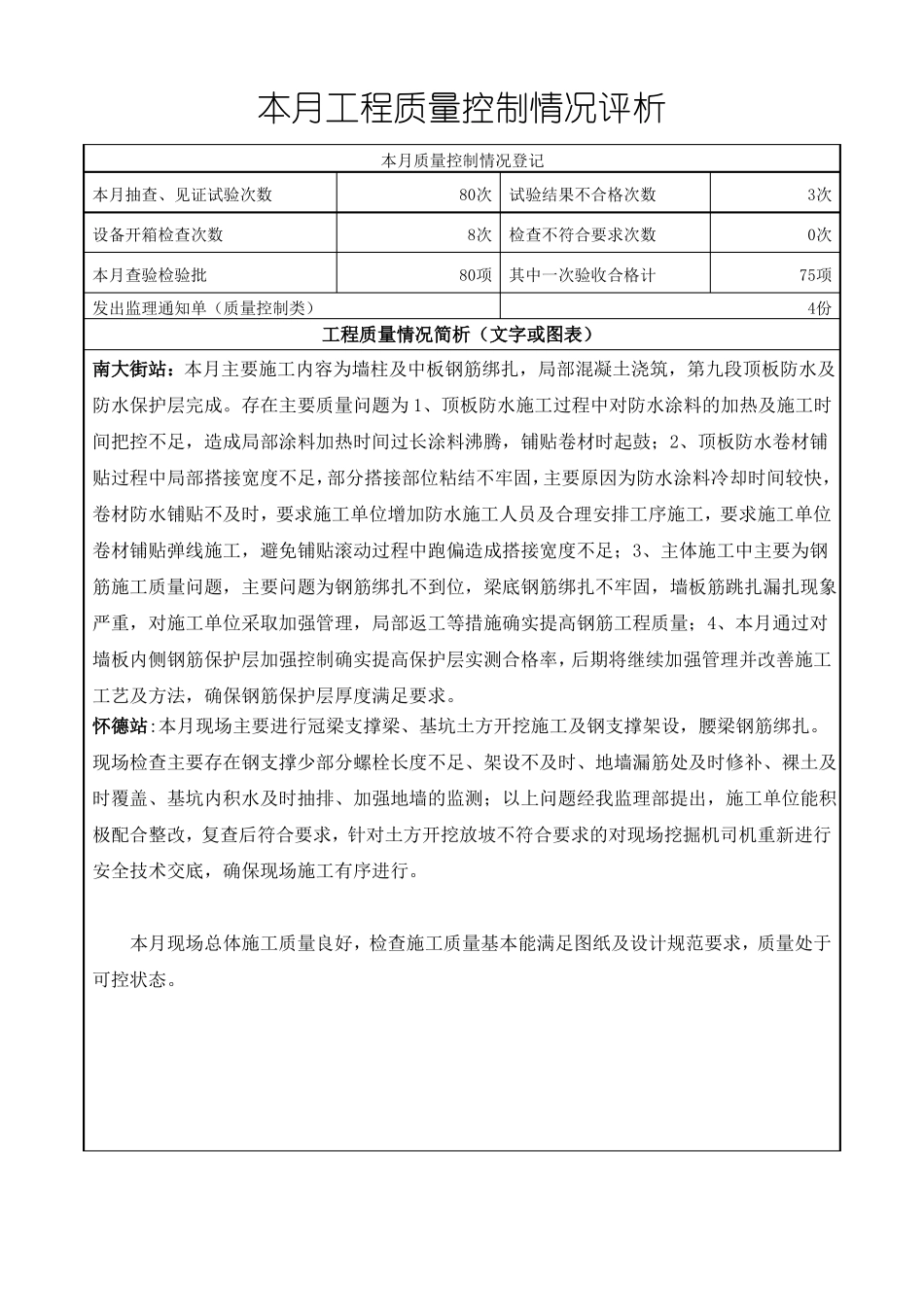

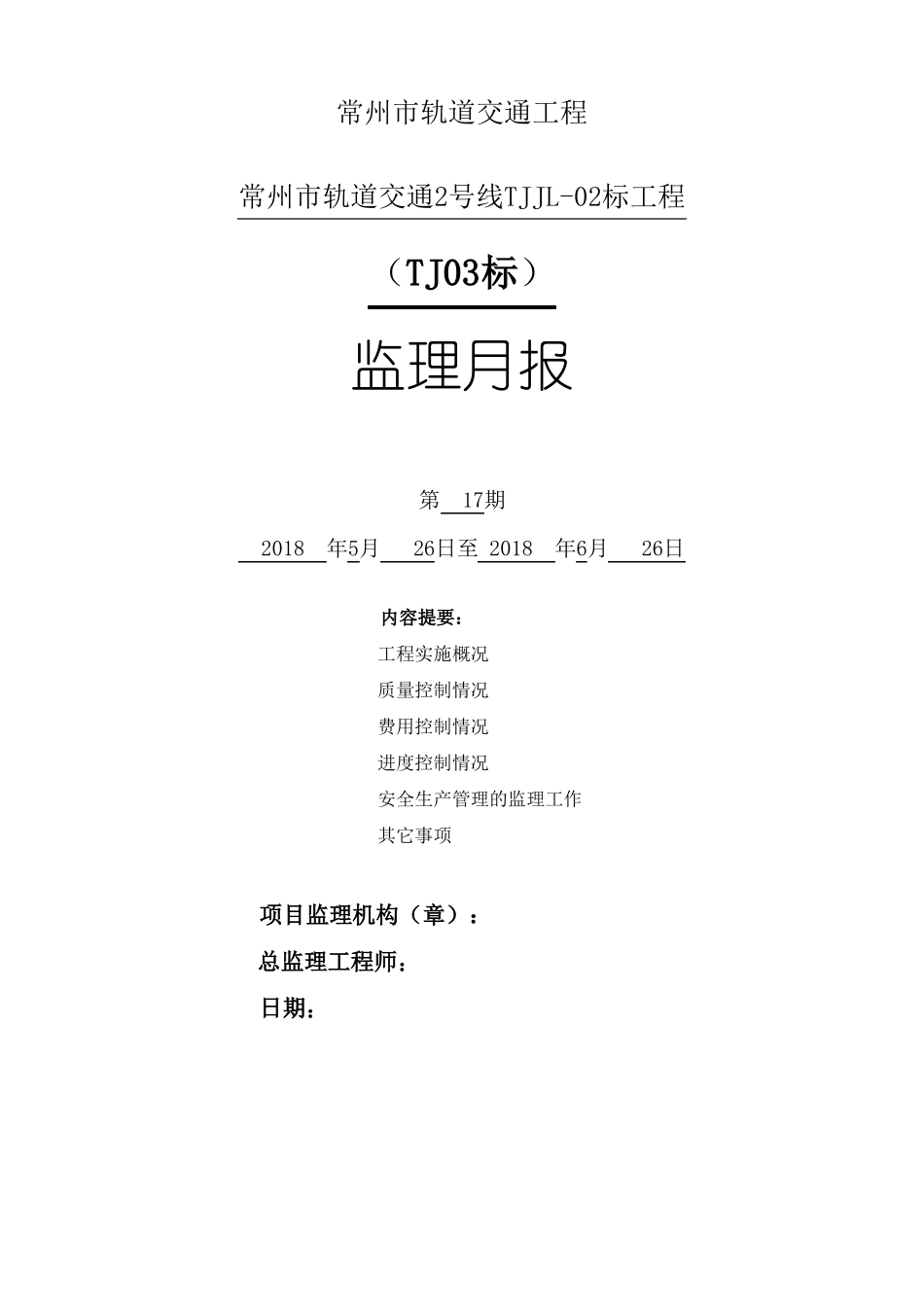

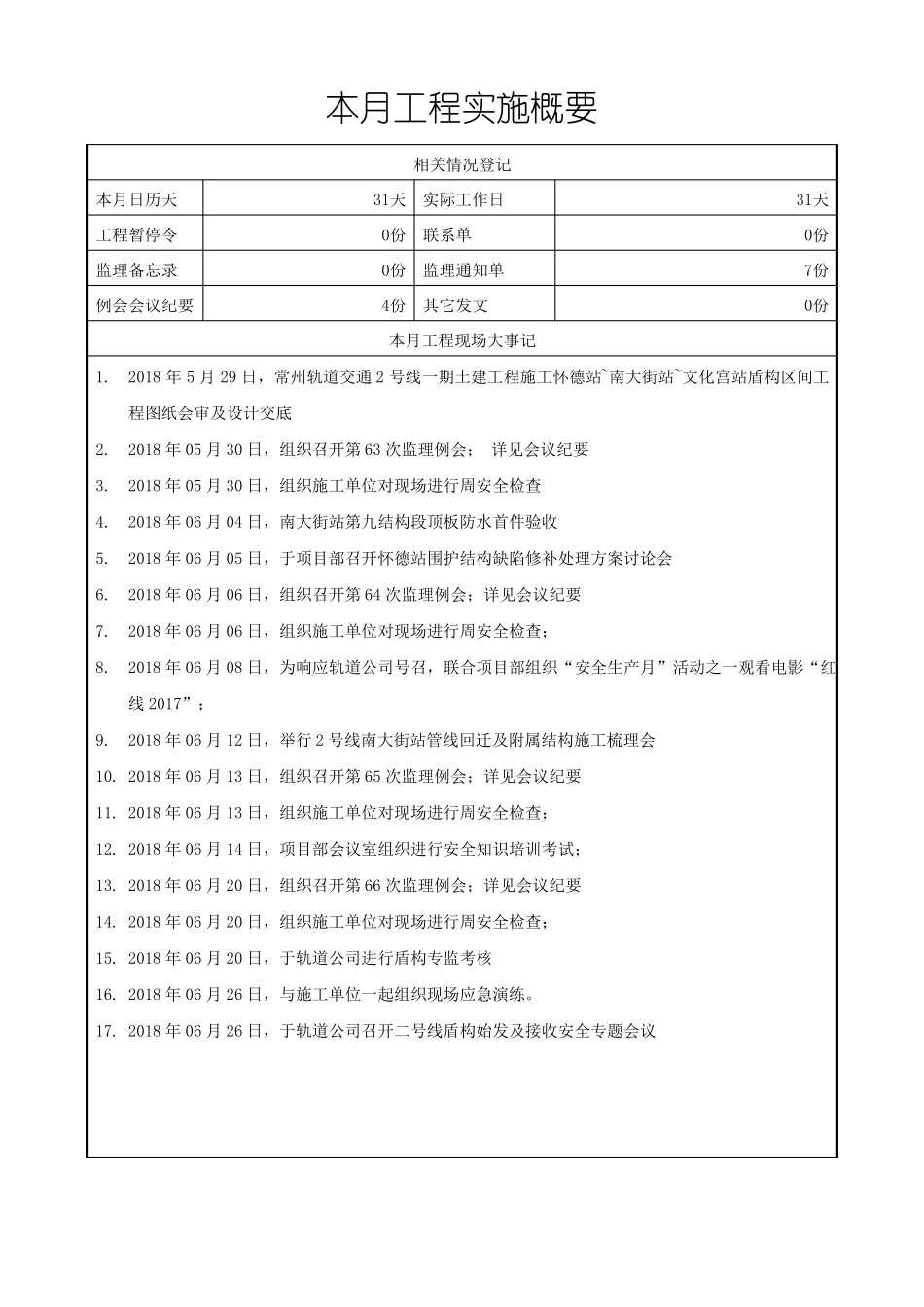

常州市轨道交通工程常州市轨道交通2号线TJJL-02标工程(TJ03标)监理月报第 17期 2018年5月 26日至 2018年6月 26日内容提要:工程实施概况质量控制情况费用控制情况进度控制情况安全生产管理的监理工作其它事项项目监理机构(章):总监理工程师:日期:本月工程实施概要相关情况登记本月日历天工程暂停令监理备忘录例会会议纪要31天实际工作日0份联系单0份监理通知单4份其它发文本月工程现场大事记1.2018 年 5 月 29 日,常州轨道交通 2 号线一期土建工程施工怀德站~南大街站~文化宫站盾构区间工程图纸会审及设计交底2.2018 年 05 月 30 日,组织召开第 63 次监理例会; 详见会议纪要3.2018 年 05 月 30 日,组织施工单位对现场进行周安全检查4.2018 年 06 月 04 日,南大街站第九结构段顶板防水首件验收5.2018 年 06 月 05 日,于项目部召开怀德站围护结构缺陷修补处理方案讨论会6.2018 年 06 月 06 日,组织召开第 64 次监理例会;详见会议纪要7.2018 年 06 月 06 日,组织施工单位对现场进行周安全检查;8.2018 年 06 月 08 日,为响应轨道公司号召,联合项目部组织“安全生产月”活动之一观看电影“红线 2017”;9.2018 年 06 月 12 日,举行 2 号线南大街站管线回迁及附属结构施工梳理会10. 2018 年 06 月 13 日,组织召开第 65 次监理例会;详见会议纪要11. 2018 年 06 月 13 日,组织施工单位对现场进行周安全检查;12. 2018 年 06 月 14 日,项目部会议室组织进行安全知识培训考试;13. 2018 年 06 月 20 日,组织召开第 66 次监理例会;详见会议纪要14. 2018 年 06 月 20 日,组织施工单位对现场进行周安全检查;15. 2018 年 06 月 20 日,于轨道公司进行盾构专监考核16. 2018 年 06 月 26 日,与施工单位一起组织现场应急演练。17. 2018 年 06 月 26 日,于轨道公司召开二号线盾构始发及接收安全专题会议31天0份7份0份本月工程质量控制情况评析本月质量控制情况登记本月抽查、见证试验次数设备开箱检查次数本月查验检验批发出监理通知单(质量控制类)80次试验结果不合格次数8次检查不符合要求次数80项其中一次验收合格计3次0次75项4份工程质量情况简析(文字或图表)南大街站:本月主要施工内容为墙柱及中板钢筋绑扎,局部混凝土浇筑,第九段顶板防水及防水保护层完成。存在主要质量问题为 1、顶板防水施工过程中...
