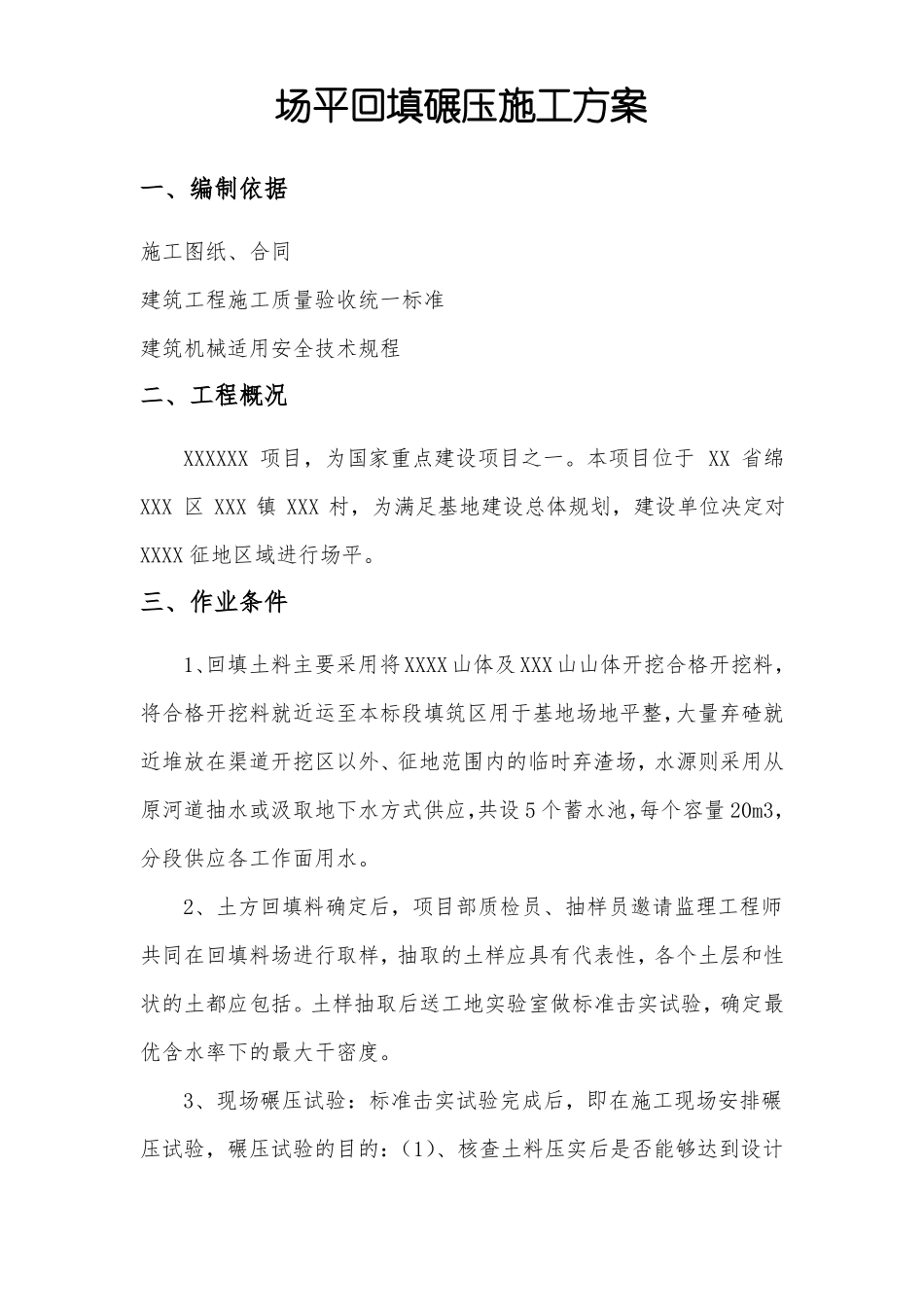

场平回填碾压施工方案一、编制依据施工图纸、合同建筑工程施工质量验收统一标准建筑机械适用安全技术规程二、工程概况XXXXXX 项目,为国家重点建设项目之一
本项目位于 XX 省绵XXX 区 XXX 镇 XXX 村,为满足基地建设总体规划,建设单位决定对XXXX 征地区域进行场平
三、作业条件1、回填土料主要采用将XXXX 山体及 XXX 山山体开挖合格开挖料,将合格开挖料就近运至本标段填筑区用于基地场地平整,大量弃碴就近堆放在渠道开挖区以外、征地范围内的临时弃渣场,水源则采用从原河道抽水或汲取地下水方式供应,共设 5 个蓄水池,每个容量 20m3,分段供应各工作面用水
2、土方回填料确定后,项目部质检员、抽样员邀请监理工程师共同在回填料场进行取样,抽取的土样应具有代表性,各个土层和性状的土都应包括
土样抽取后送工地实验室做标准击实试验,确定最优含水率下的最大干密度
3、现场碾压试验:标准击实试验完成后,即在施工现场安排碾压试验,碾压试验的目的:(1)、核查土料压实后是否能够达到设计压实干密度值;(2)、核查压实机具的性能是否满足施工要求;(3)、选定合理的施工压实参数:铺土厚度、土块限制粒径、含水量的适宜范围、压实方法和压实遍数;(4)、确定有关质量控制的技术要求和检测方法,碾压试验在标定的四个回填区域分别进行,不同的回填区域采用不同的压实机具:蛙夯夯实遍数从 4 遍开始用环刀法抽取试样,测定干密度值,达不到要求再夯实 6 遍、8 遍测定直到合格;履带式推土机从第 6 遍开始测定,然后测定 8 遍、10 遍,最后通过测定确定合适的碾压遍数、铺土厚度、土块限制粒径等参数
4、施工机具、设备:液压挖掘机、机动翻斗机、振动压实机、手推车等

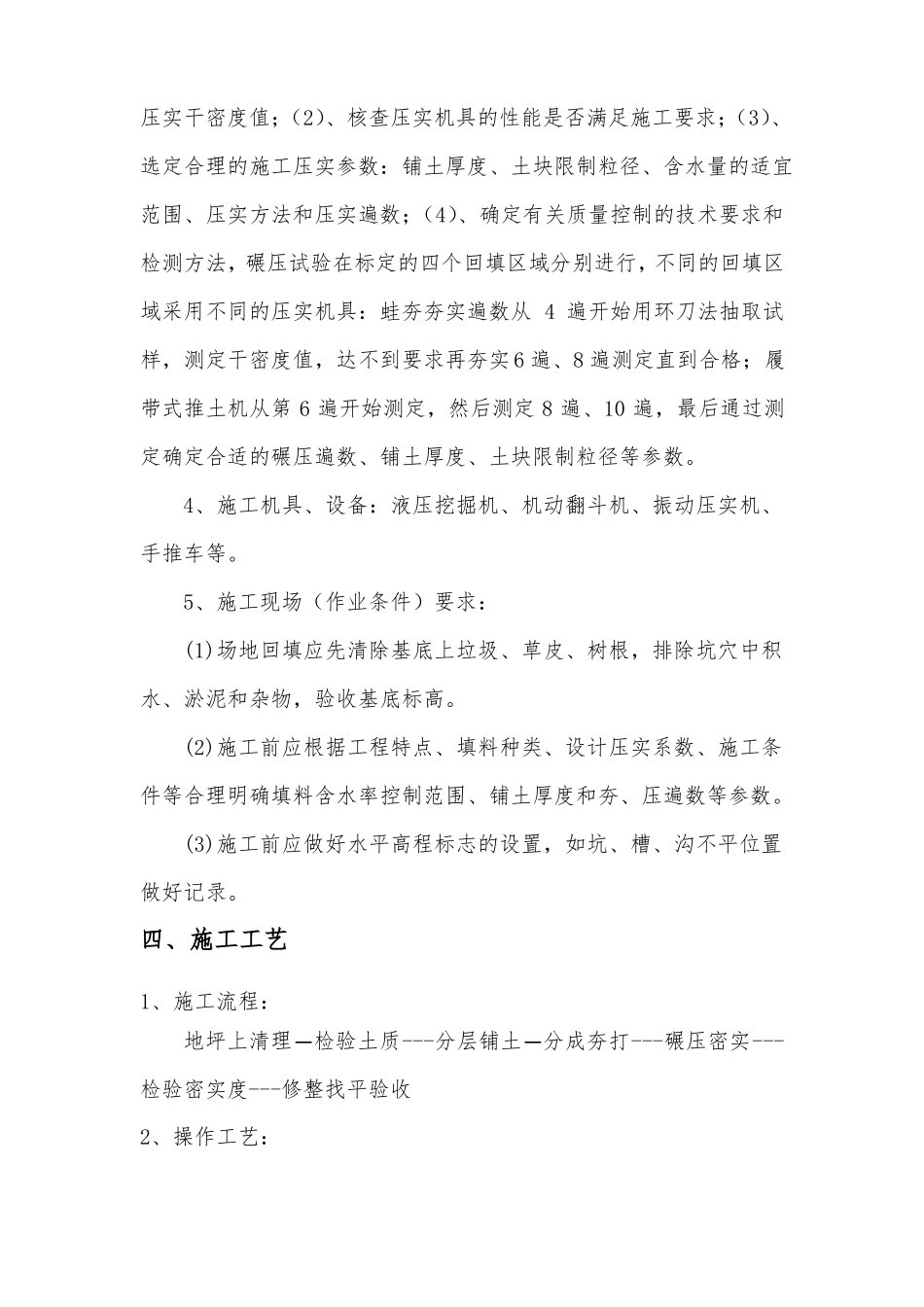

5、施工现场(作业条件)要求:(1)场地回填应先清除基底上垃圾、草皮、树根,排除坑穴中积水、淤泥和杂物,验收基底标高

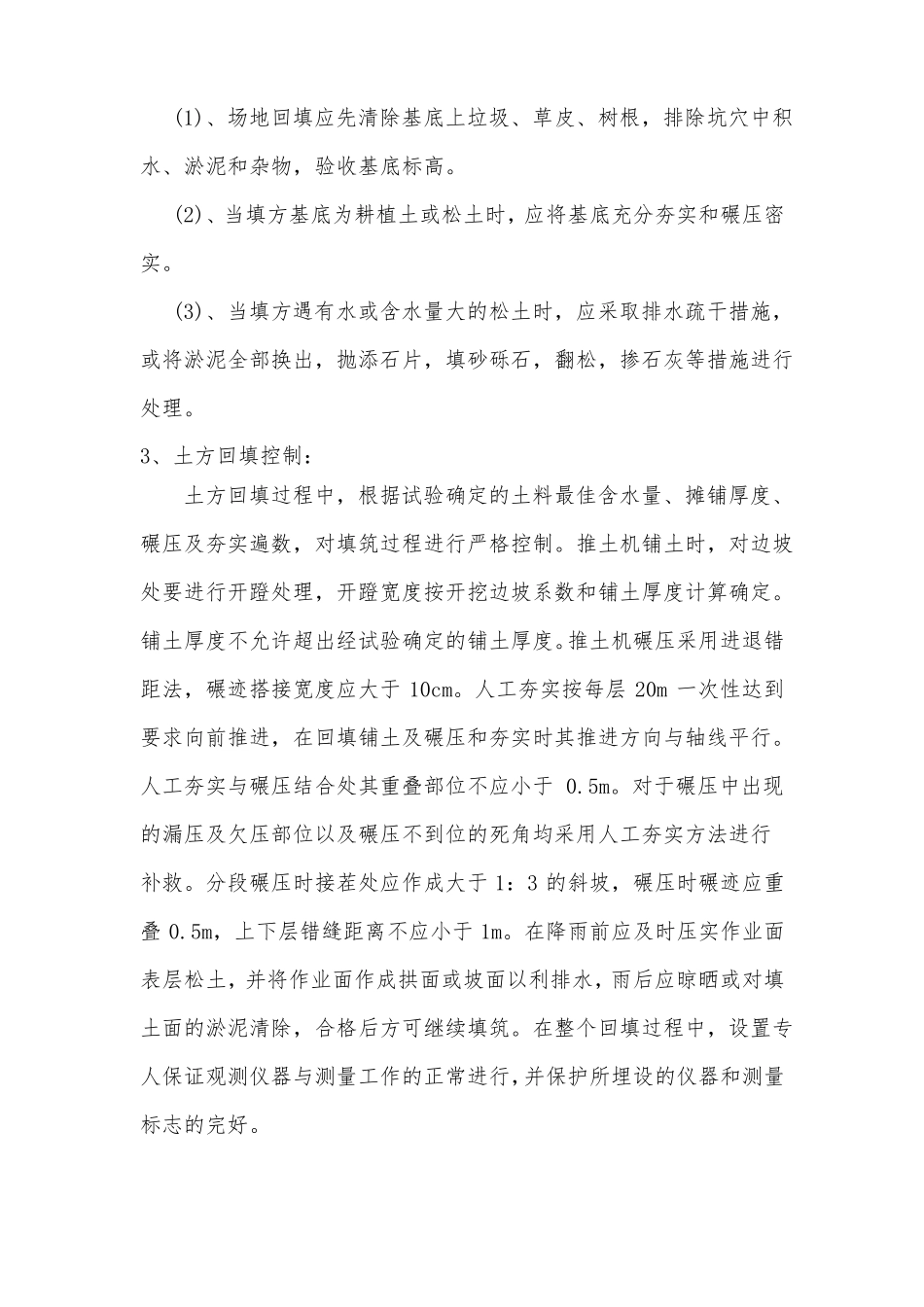

(2)施工前应根据工程特点
