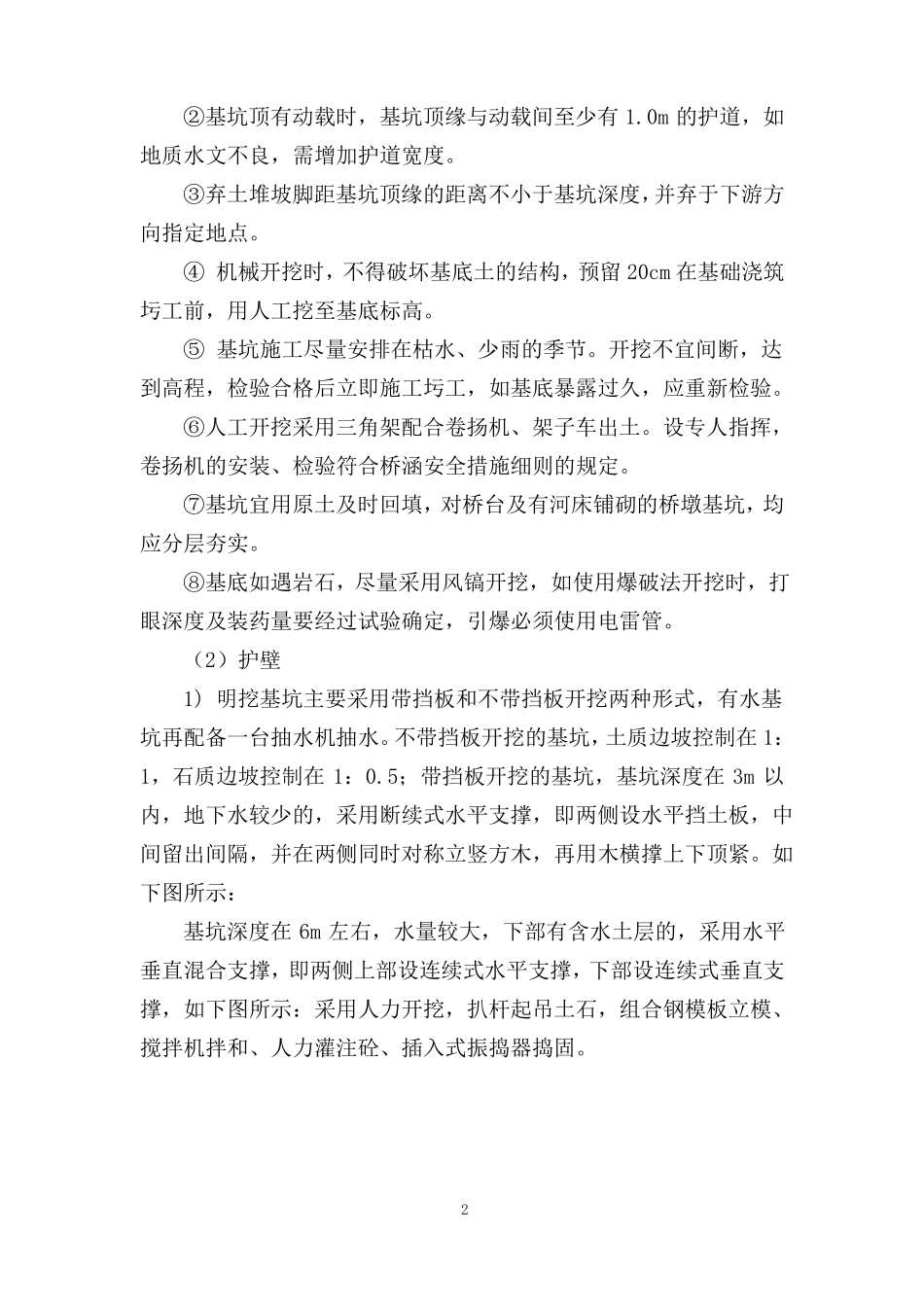

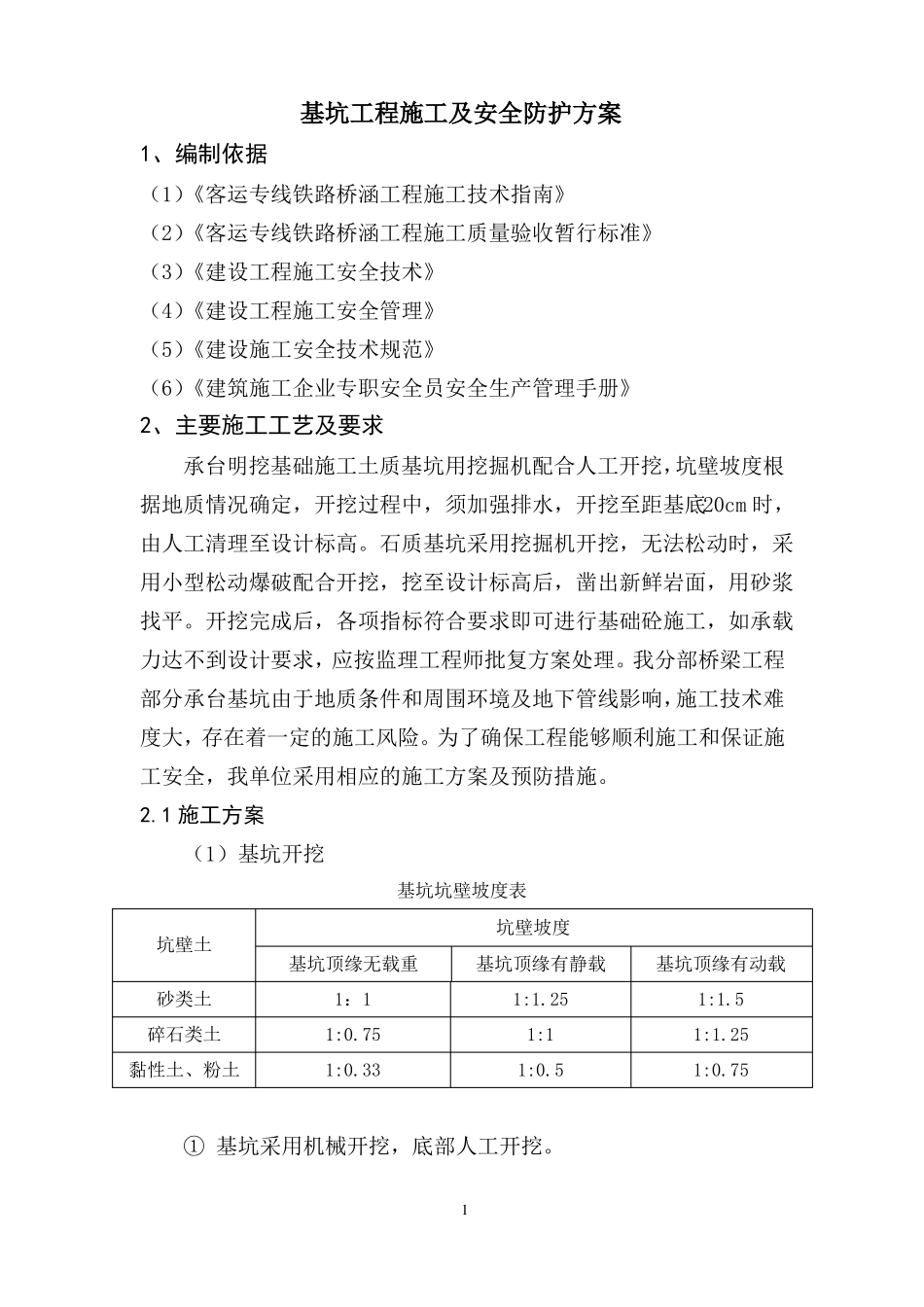

基坑工程施工及安全防护方案1、编制依据(1)《客运专线铁路桥涵工程施工技术指南》(2)《客运专线铁路桥涵工程施工质量验收暂行标准》(3)《建设工程施工安全技术》(4)《建设工程施工安全管理》(5)《建设施工安全技术规范》(6)《建筑施工企业专职安全员安全生产管理手册》2、主要施工工艺及要求承台明挖基础施工土质基坑用挖掘机配合人工开挖,坑壁坡度根据地质情况确定,开挖过程中,须加强排水,开挖至距基底20cm 时,由人工清理至设计标高
石质基坑采用挖掘机开挖,无法松动时,采用小型松动爆破配合开挖,挖至设计标高后,凿出新鲜岩面,用砂浆找平
开挖完成后,各项指标符合要求即可进行基础砼施工,如承载力达不到设计要求,应按监理工程师批复方案处理
我分部桥梁工程部分承台基坑由于地质条件和周围环境及地下管线影响,施工技术难度大,存在着一定的施工风险
为了确保工程能够顺利施工和保证施工安全,我单位采用相应的施工方案及预防措施
1 施工方案(1)基坑开挖基坑坑壁坡度表坑壁土基坑顶缘无载重砂类土碎石类土黏性土、粉土1:11:0
33坑壁坡度基坑顶缘有静载1:1
251:11:0
5基坑顶缘有动载1:1
75① 基坑采用机械开挖,底部人工开挖
1②基坑顶有动载时,基坑顶缘与动载间至少有 1
0m 的护道,如地质水文不良,需增加护道宽度
③弃土堆坡脚距基坑顶缘的距离不小于基坑深度,并弃于下游方向指定地点
④ 机械开挖时,不得破坏基底土的结构,预留 20cm 在基础浇筑圬工前,用人工挖至基底标高
⑤ 基坑施工尽量安排在枯水、少雨的季节
开挖不宜间断,达到高程,检验合格后立即施工圬工,如基底暴露过久,应重新检验
⑥人工开挖采用三角架配合卷扬机、架子车出土
设专人指挥,卷扬机的安装、检验符合桥涵安全措施细则的规定
⑦基坑宜用原土及时回填,对桥台及有河床铺砌的桥墩基坑,均应
