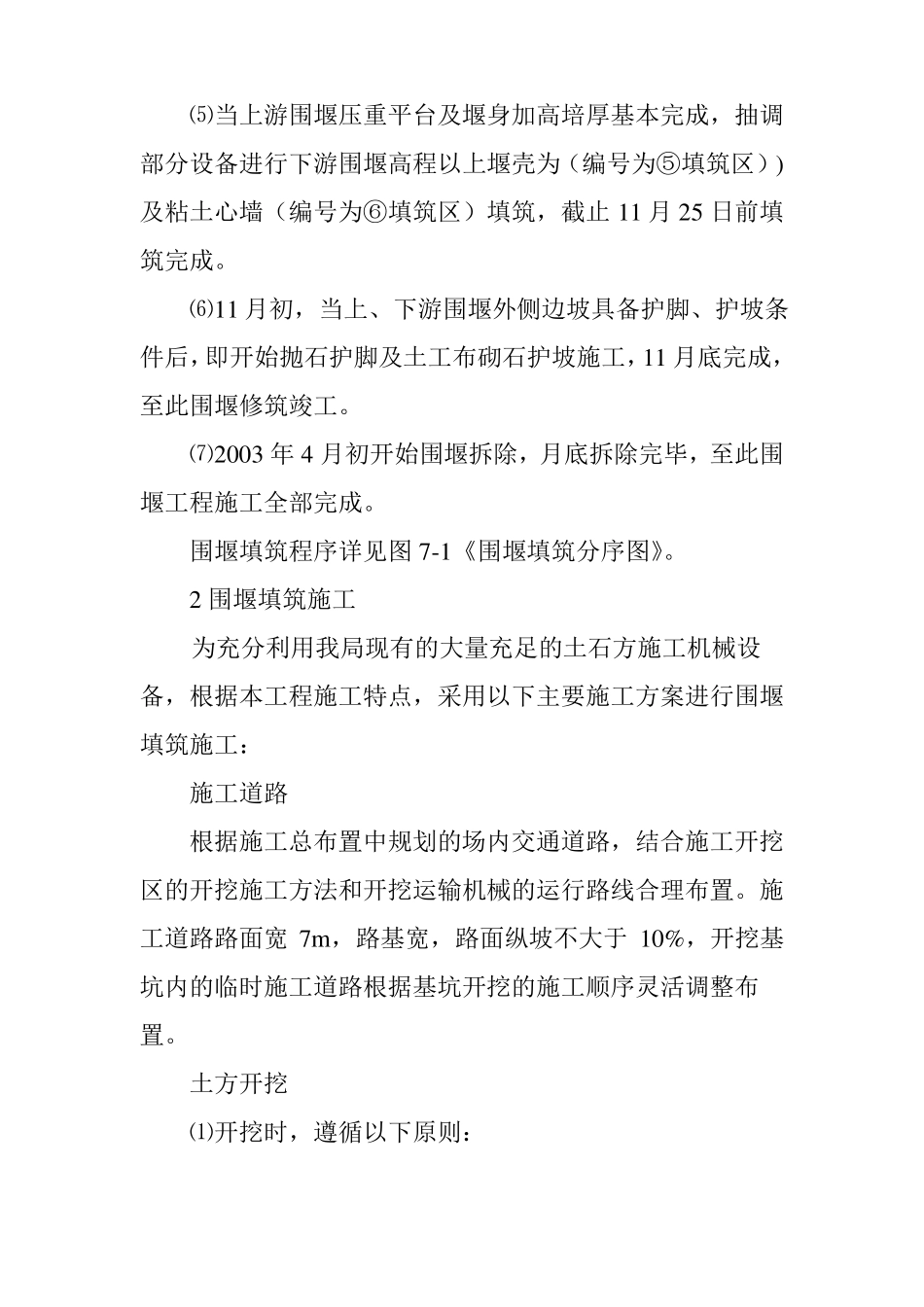

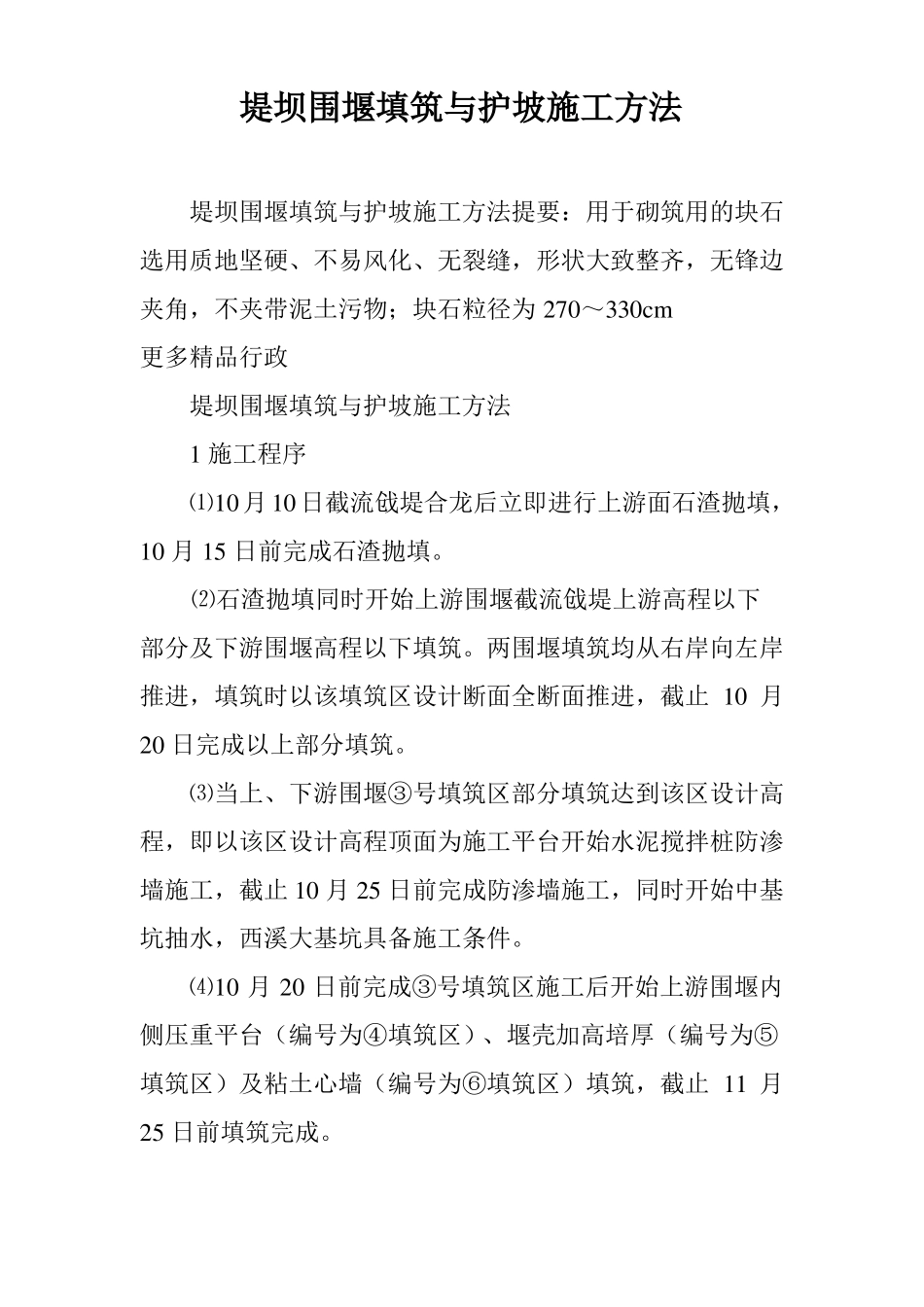

堤坝围堰填筑与护坡施工方法堤坝围堰填筑与护坡施工方法提要:用于砌筑用的块石选用质地坚硬、不易风化、无裂缝,形状大致整齐,无锋边夹角,不夹带泥土污物;块石粒径为 270~330cm更多精品行政堤坝围堰填筑与护坡施工方法1 施工程序⑴10 月 10 日截流戗堤合龙后立即进行上游面石渣抛填,10 月 15 日前完成石渣抛填。⑵石渣抛填同时开始上游围堰截流戗堤上游高程以下部分及下游围堰高程以下填筑。两围堰填筑均从右岸向左岸推进,填筑时以该填筑区设计断面全断面推进,截止 10 月20 日完成以上部分填筑。⑶当上、下游围堰③号填筑区部分填筑达到该区设计高程,即以该区设计高程顶面为施工平台开始水泥搅拌桩防渗墙施工,截止 10 月 25 日前完成防渗墙施工,同时开始中基坑抽水,西溪大基坑具备施工条件。⑷10 月 20 日前完成③号填筑区施工后开始上游围堰内侧压重平台(编号为④填筑区)、堰壳加高培厚(编号为⑤填筑区)及粘土心墙(编号为⑥填筑区)填筑,截止 11 月25 日前填筑完成。⑸当上游围堰压重平台及堰身加高培厚基本完成,抽调部分设备进行下游围堰高程以上堰壳为(编号为⑤填筑区))及粘土心墙(编号为⑥填筑区)填筑,截止 11 月 25 日前填筑完成。⑹11 月初,当上、下游围堰外侧边坡具备护脚、护坡条件后,即开始抛石护脚及土工布砌石护坡施工,11 月底完成,至此围堰修筑竣工。⑺2003 年 4 月初开始围堰拆除,月底拆除完毕,至此围堰工程施工全部完成。围堰填筑程序详见图 7-1《围堰填筑分序图》。2 围堰填筑施工为充分利用我局现有的大量充足的土石方施工机械设备,根据本工程施工特点,采用以下主要施工方案进行围堰填筑施工:施工道路根据施工总布置中规划的场内交通道路,结合施工开挖区的开挖施工方法和开挖运输机械的运行路线合理布置。施工道路路面宽 7m,路基宽,路面纵坡不大于 10%,开挖基坑内的临时施工道路根据基坑开挖的施工顺序灵活调整布置。土方开挖⑴开挖时,遵循以下原则:图 7-1①土料场开挖前进行场地建设,将其表层的杂质和耕作土、植物根系等清除,在清理表层的同时沿开挖边线外侧开挖临时截水沟,截水沟两端用急流槽的形式引至附近沟渠,以保证施工期间开挖边坡不受流水浸刷。遇水时,坑口、坡道用防水编织布覆盖保护。②开挖按设计图纸、文件的要求进行,土料的天然含水量接近施工控制下限时,采用立面开挖,含水量偏大,则采用平面开挖,当层状土料有须剔除的不合格料...
