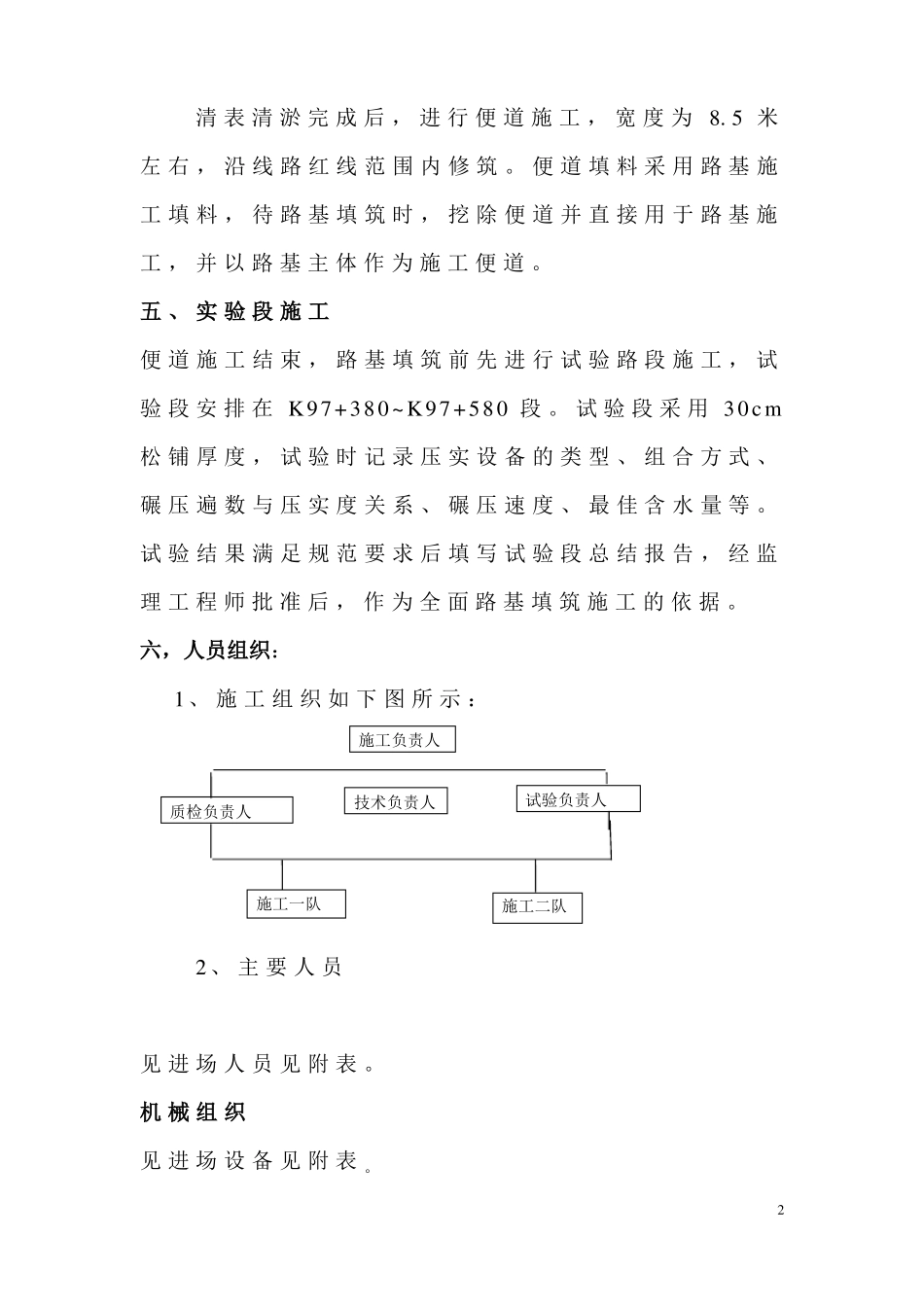

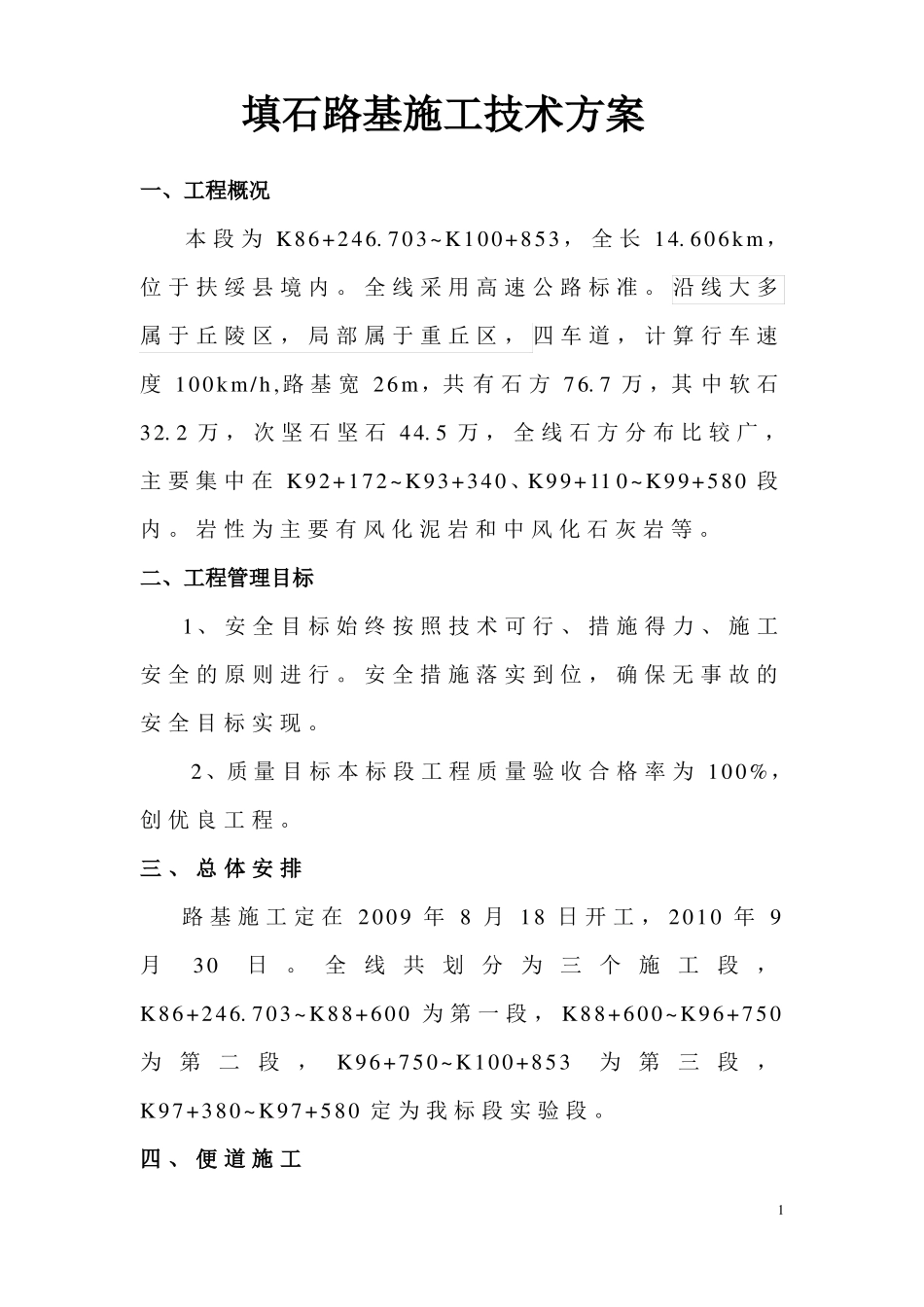

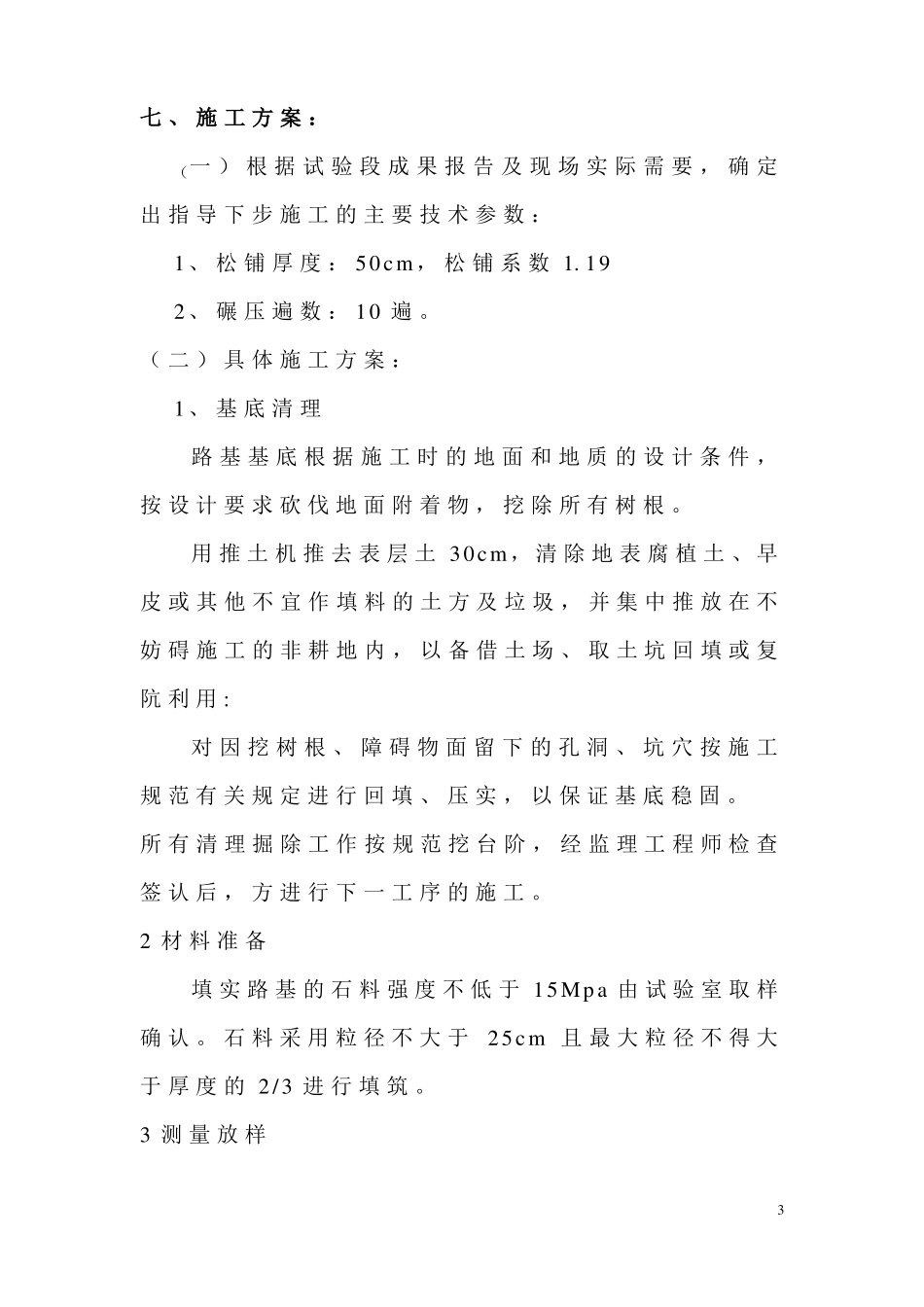

填石路基施工技术方案一、工程概况本 段 为 K86+246. 703~K100+853 , 全 长 14. 606km,位 于 扶 绥 县 境 内 。 全 线 采 用 高 速 公 路 标 准 。 沿 线 大 多属 于 丘 陵 区 , 局 部 属 于 重 丘 区 , 四 车 道 , 计 算 行 车 速度 100km/h,路 基 宽 26m,共 有 石 方 76. 7 万 ,其 中 软 石32. 2 万 , 次 坚 石 坚 石 44. 5 万 , 全 线 石 方 分 布 比 较 广 ,主 要 集 中 在 K92+172~K93+340 、K99+11 0~K99+580 段内 。 岩 性 为 主 要 有 风 化 泥 岩 和 中 风 化 石 灰 岩 等 。二、工程管理目标1、 安 全 目 标 始 终 按 照 技 术 可 行 、 措 施 得 力 、 施 工安 全 的 原 则 进 行 。 安 全 措 施 落 实 到 位 , 确 保 无 事 故 的安 全 目 标 实 现 。2、质 量 目 标 本 标 段 工 程 质 量 验 收 合 格 率 为 100%,创 优 良 工 程 。三 、 总 体 安 排路 基 施 工 定 在 2009 年 8 月 18 日 开 工 , 2010 年 9月30日。 全线共划 分为三个 施工段,K86+246. 703~K88+600 为 第 一 段 , K88+600~K96+750为第二段,K96+750~K100+853为第三段,K97+380~K97+580 定 为 我 标 段 实 验 段 。四 、 便 道 施 工1清 表 清 淤 完 成 后 , 进 行 便 道 施 工 , 宽 度 为 8. 5 米左 右 , 沿 线 路 红 线 范 围 内 修 筑 。 便 道 填 料 采 用 路 基 施工 填 料 , 待 路 基 填 筑 时 , 挖 除 便 道 并 直 接 用 于 路 基 施工 , 并 以 路 基 主 体 作 为 施 工 便 道 。五 、 实 验 段 施 工便 道 施 工 结 束 , 路 基 填 筑 前 先 进 行 试 验 路 段 施 工 , 试验 段 安 排 在 K97+380~K97+580 段 。 试 验 段 采 用 30cm松 铺 厚 度 , 试 验 时 记 录 压 实 设 备 的 类 型 、 组 合 方 式 、碾 压 遍 数 与 压 实 度 关 系 、 碾 压 速 度 、 最 佳 含 水 量 等 。试 验 结 果 满 足 规 范 要 求 后 填 写 试 验 段 总 结 报 告 , 经 监理 工 程 师 批 准 后 , ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

填石路基施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
