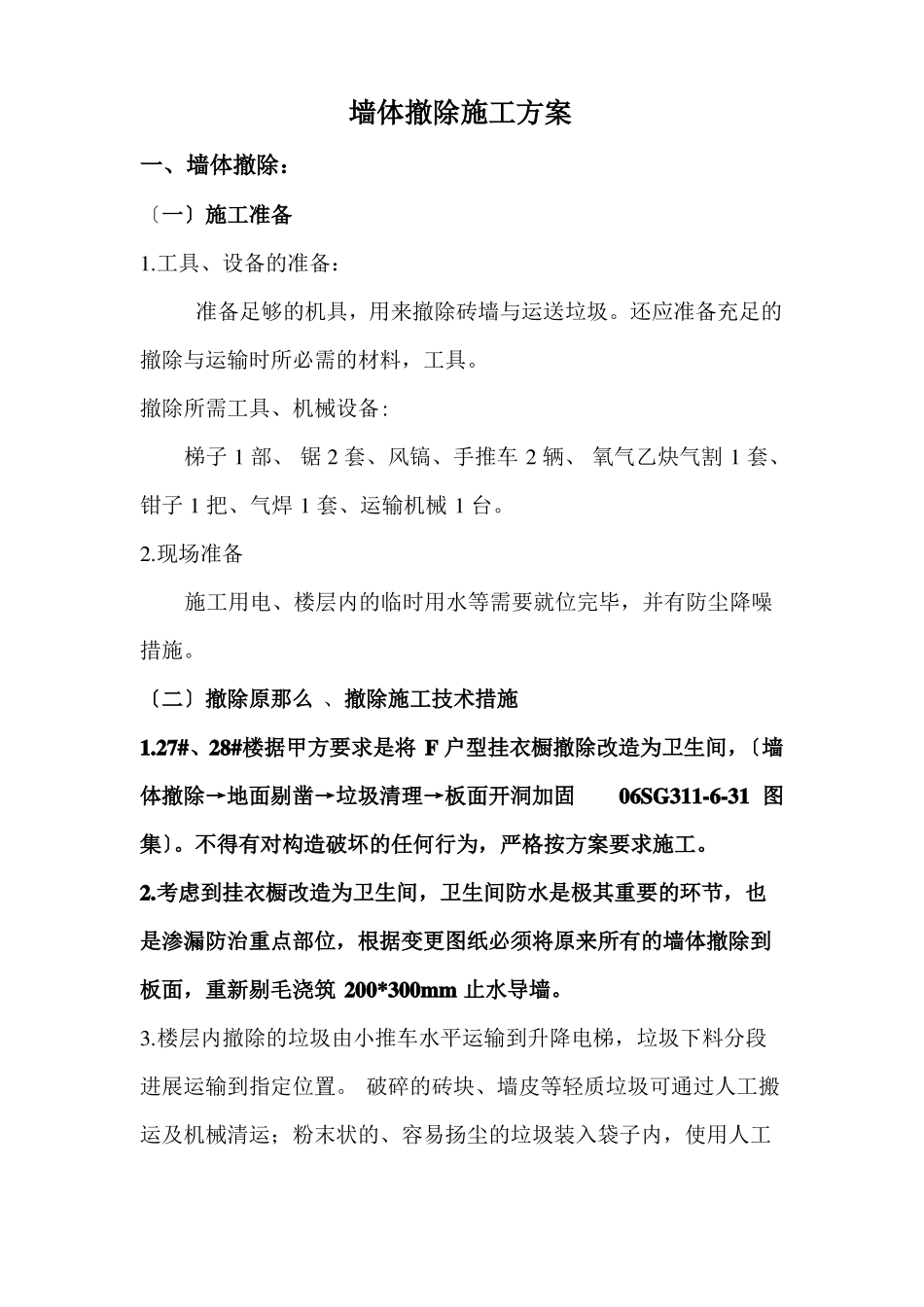

墙体撤除施工方案一、墙体撤除:〔一〕施工准备1
工具、设备的准备:准备足够的机具,用来撤除砖墙与运送垃圾
还应准备充足的撤除与运输时所必需的材料,工具
撤除所需工具、机械设备:梯子 1 部、 锯 2 套、风镐、手推车 2 辆、 氧气乙炔气割 1 套、钳子 1 把、气焊 1 套、运输机械 1 台
现场准备施工用电、楼层内的临时用水等需要就位完毕,并有防尘降噪措施
〔二〕撤除原那么 、撤除施工技术措施1
27#、28#楼据甲方要求是将 F 户型挂衣橱撤除改造为卫生间,〔墙体撤除→地面剔凿→垃圾清理→板面开洞加固06SG311-6-31 图集〕
不得有对构造破坏的任何行为,严格按方案要求施工
考虑到挂衣橱改造为卫生间,卫生间防水是极其重要的环节,也是渗漏防治重点部位,根据变更图纸必须将原来所有的墙体撤除到板面,重新剔毛浇筑 200*300mm 止水导墙
楼层内撤除的垃圾由小推车水平运输到升降电梯,垃圾下料分段进展运输到指定位置
破碎的砖块、墙皮等轻质垃圾可通过人工搬运及机械清运;粉末状的、容易扬尘的垃圾装入袋子内,使用人工及机械清运
撤除部位首先对相关施工班组进展技术交底,熟悉施工图纸,指定撤除的部位及撤除的顺序等
并进展相关的平安技术交底
撤除工作为了赶上主楼的施工进度,合理的安排生产作业,低噪音的撤除工作可安排在早、晚进展,高噪音的工作安排在白天进展
27#、28#楼同时进展撤除,安排专业负责人现场监视指导

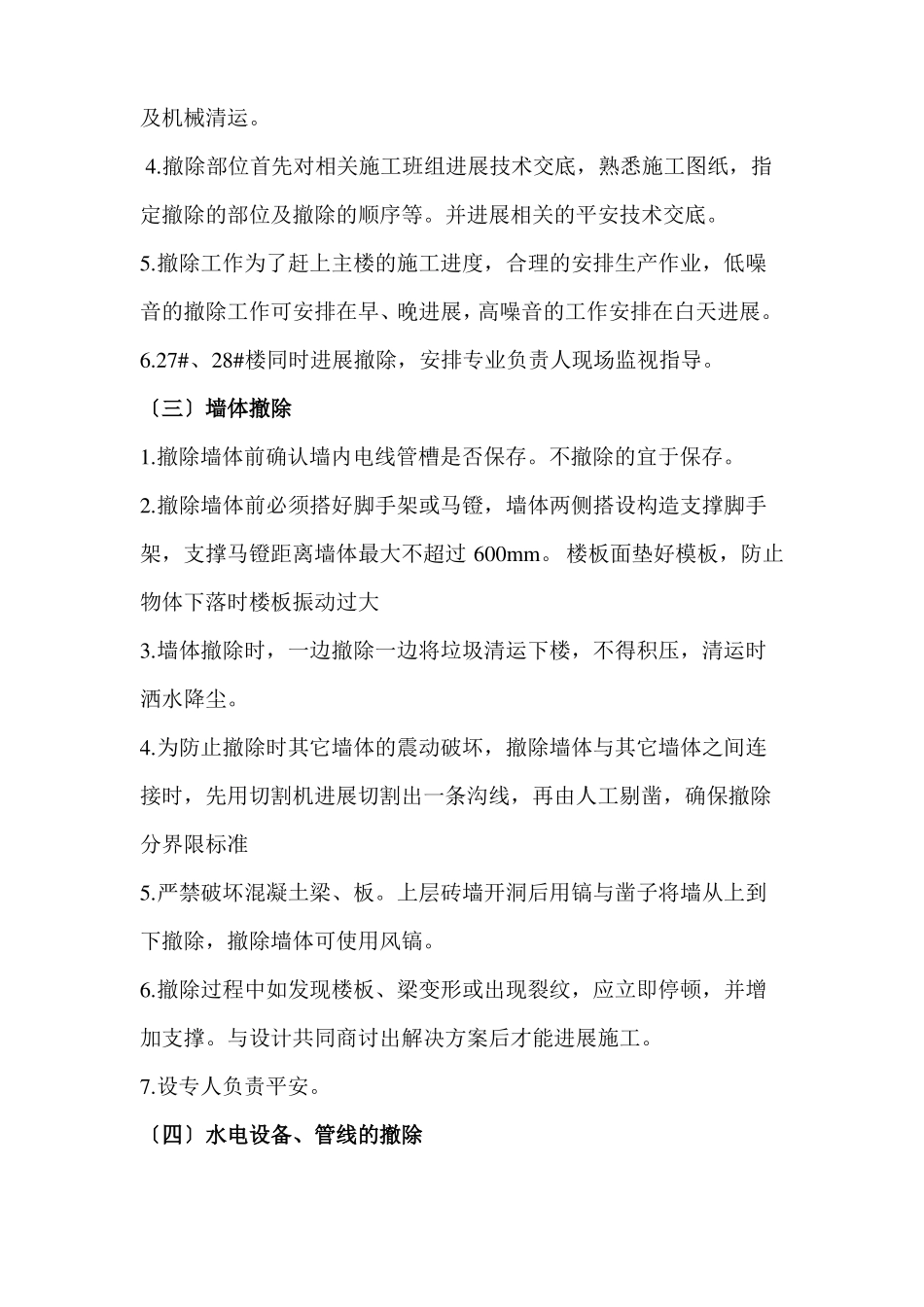

〔三〕墙体撤除1
撤除墙体前确认墙内电线管槽是否保存
不撤除的宜于保存
撤除墙体前必须搭好脚手架或马镫,墙体两侧搭设构造支撑脚手架,支撑马镫距离墙体最大不超过 600mm
楼板面垫好模板,防止物体下落时楼板振动过大3
墙体撤除时,一边撤除一边将垃圾清运下楼,不得积压,清运时洒水降尘
为防止撤除时其它墙体的震动破坏,撤除墙体与其它墙体之间
