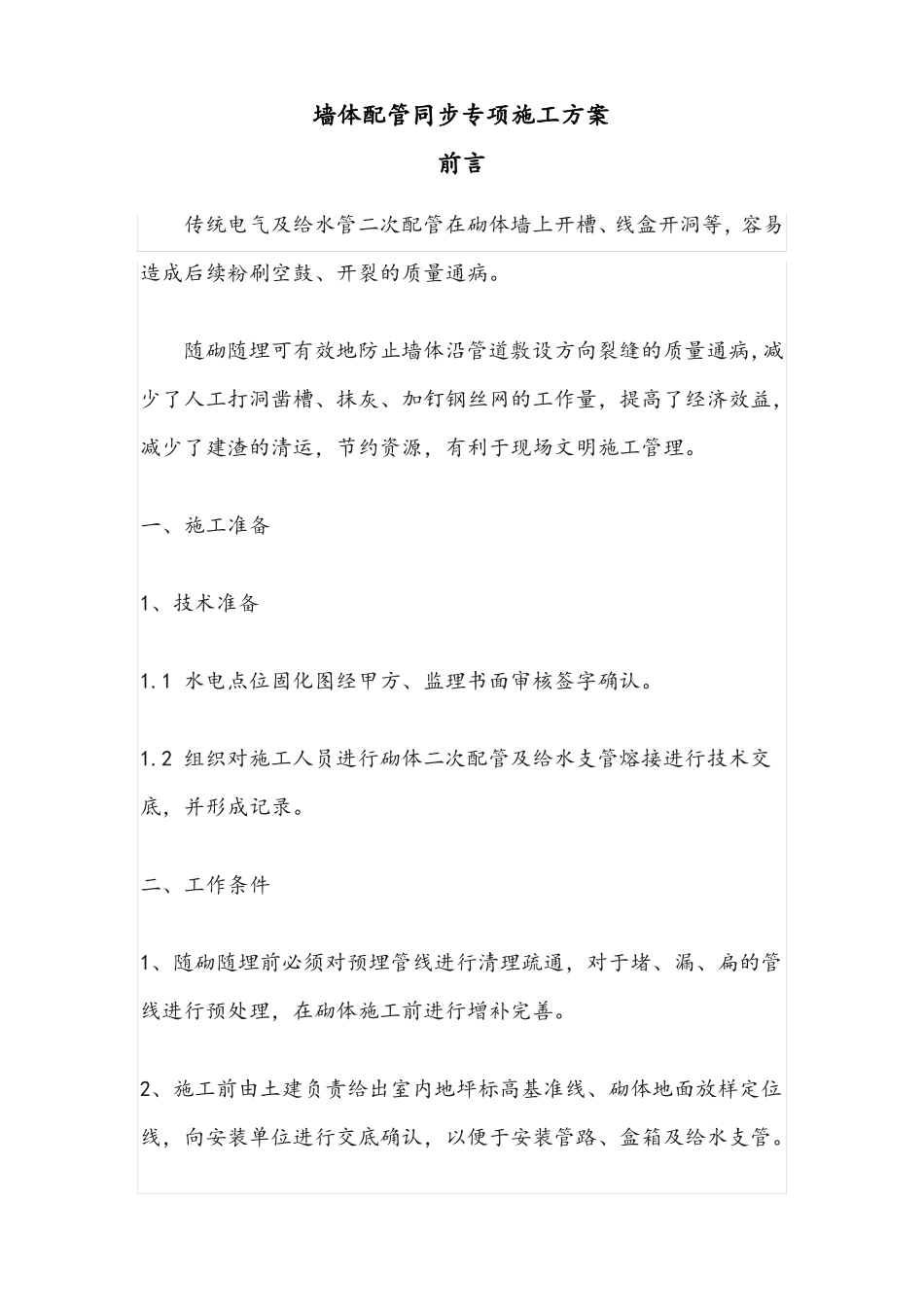

棠湖·华府公园 B 区项目墙体配管同步专项施工方案成都建工第一建工程有限公司2019 年 11 月 22 日墙体配管同步专项施工方案前言传统电气及给水管二次配管在砌体墙上开槽、线盒开洞等,容易造成后续粉刷空鼓、开裂的质量通病
随砌随埋可有效地防止墙体沿管道敷设方向裂缝的质量通病,减少了人工打洞凿槽、抹灰、加钉钢丝网的工作量,提高了经济效益,减少了建渣的清运,节约资源,有利于现场文明施工管理
一、施工准备1、技术准备1
1 水电点位固化图经甲方、监理书面审核签字确认
2 组织对施工人员进行砌体二次配管及给水支管熔接进行技术交底,并形成记录
二、工作条件1、随砌随埋前必须对预埋管线进行清理疏通,对于堵、漏、扁的管线进行预处理,在砌体施工前进行增补完善
2、施工前由土建负责给出室内地坪标高基准线、砌体地面放样定位线,向安装单位进行交底确认,以便于安装管路、盒箱及给水支管
3、强弱电箱尺寸向土建交底,土建提前预制过梁

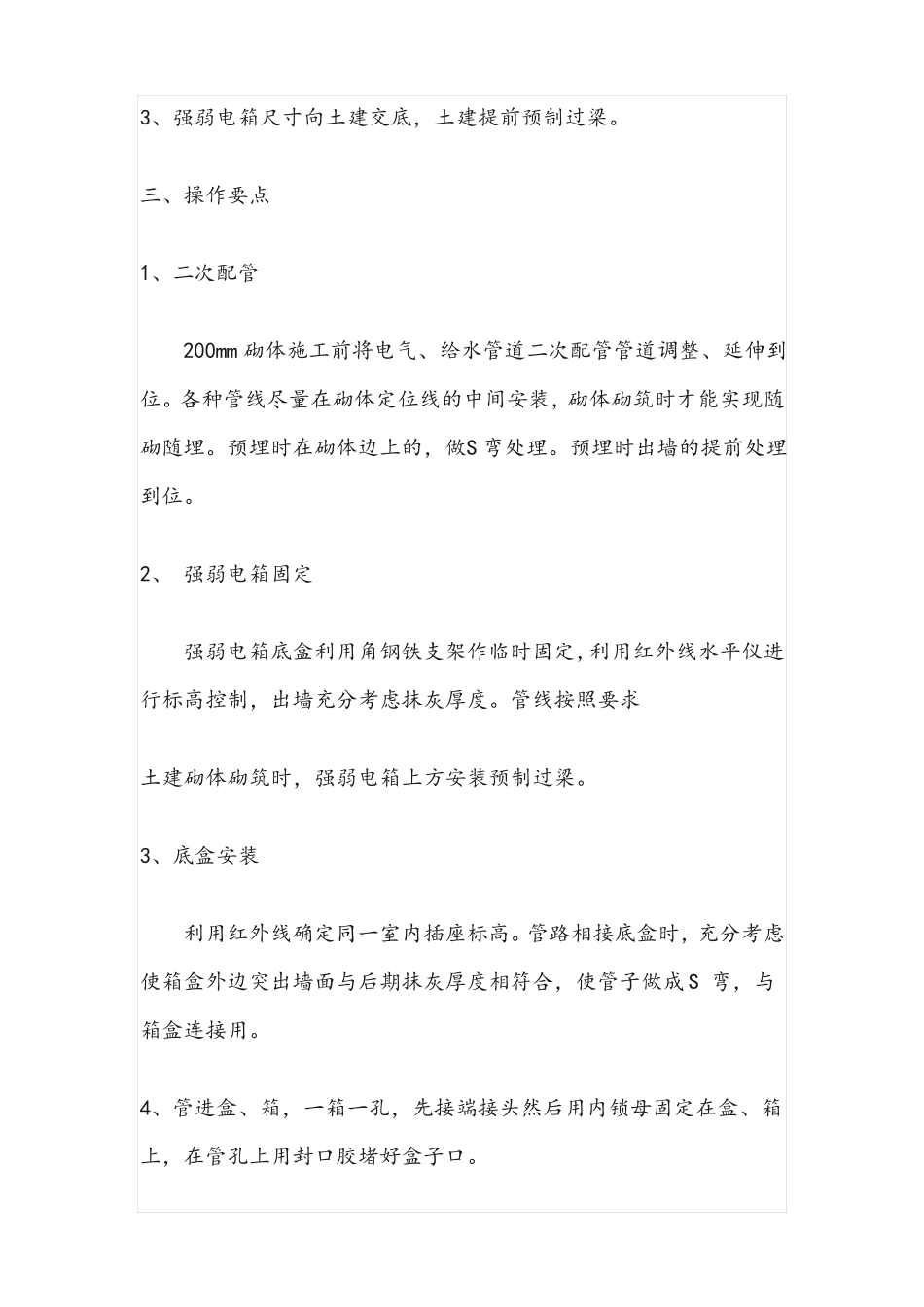

三、操作要点1、二次配管200mm 砌体施工前将电气、给水管道二次配管管道调整、延伸到位
各种管线尽量在砌体定位线的中间安装,砌体砌筑时才能实现随砌随埋
预埋时在砌体边上的,做S 弯处理
预埋时出墙的提前处理到位
2、 强弱电箱固定强弱电箱底盒利用角钢铁支架作临时固定,利用红外线水平仪进行标高控制,出墙充分考虑抹灰厚度
管线按照要求土建砌体砌筑时,强弱电箱上方安装预制过梁
3、底盒安装利用红外线确定同一室内插座标高
管路相接底盒时,充分考虑使箱盒外边突出墙面与后期抹灰厚度相符合,使管子做成 S 弯,与箱盒连接用
4、管进盒、箱,一箱一孔,先接端接头然后用内锁母固定在盒、箱上,在管孔上用封口胶堵好盒子口
5、在砌体砌筑时,现场派安装人员和土建人员监护,防止连接好的管道箱盒错位、移位及损坏,一经发现及时修复
6、砌体完成后,根据合同及交底技术要求对已完工序进行实测实量
