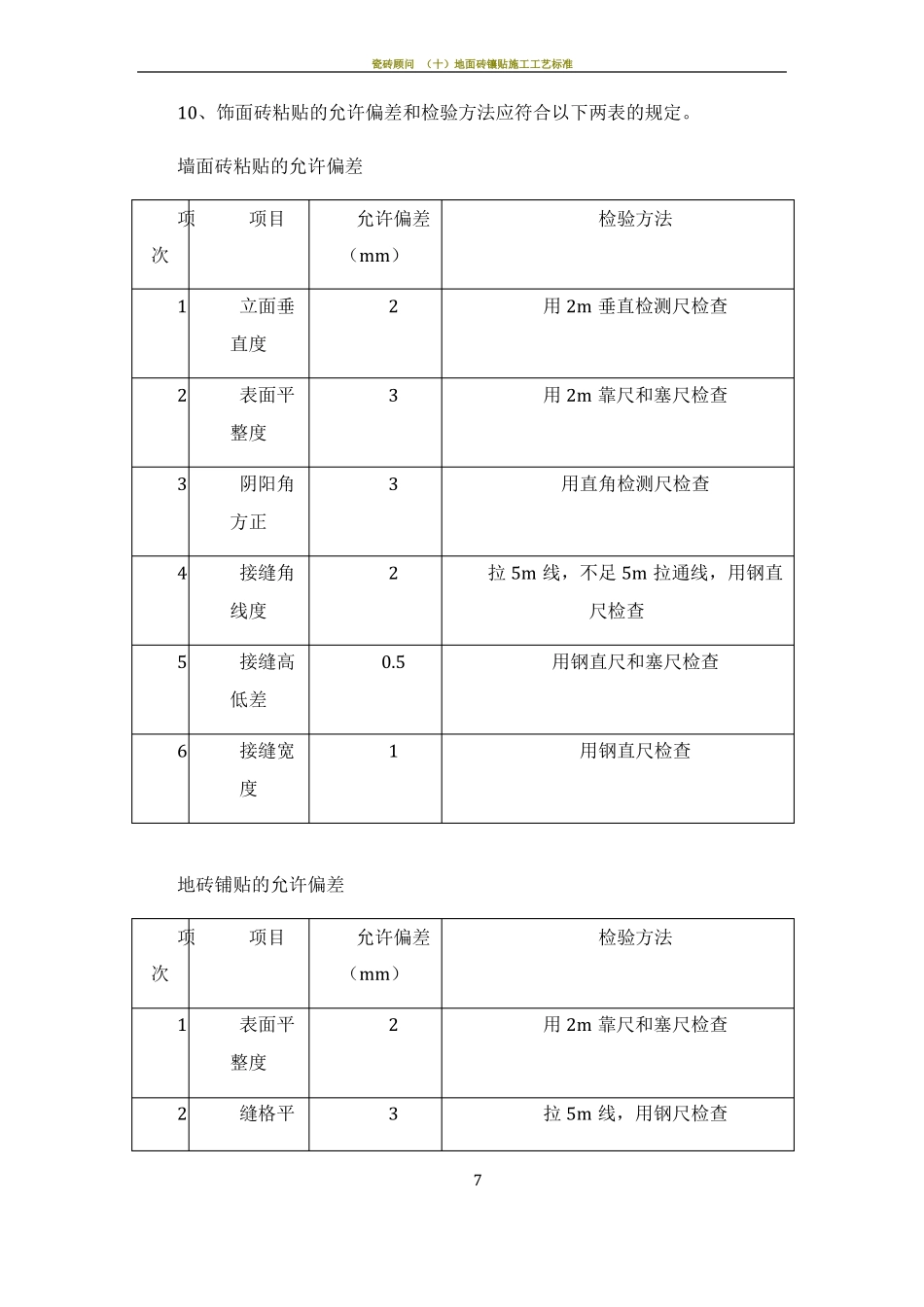

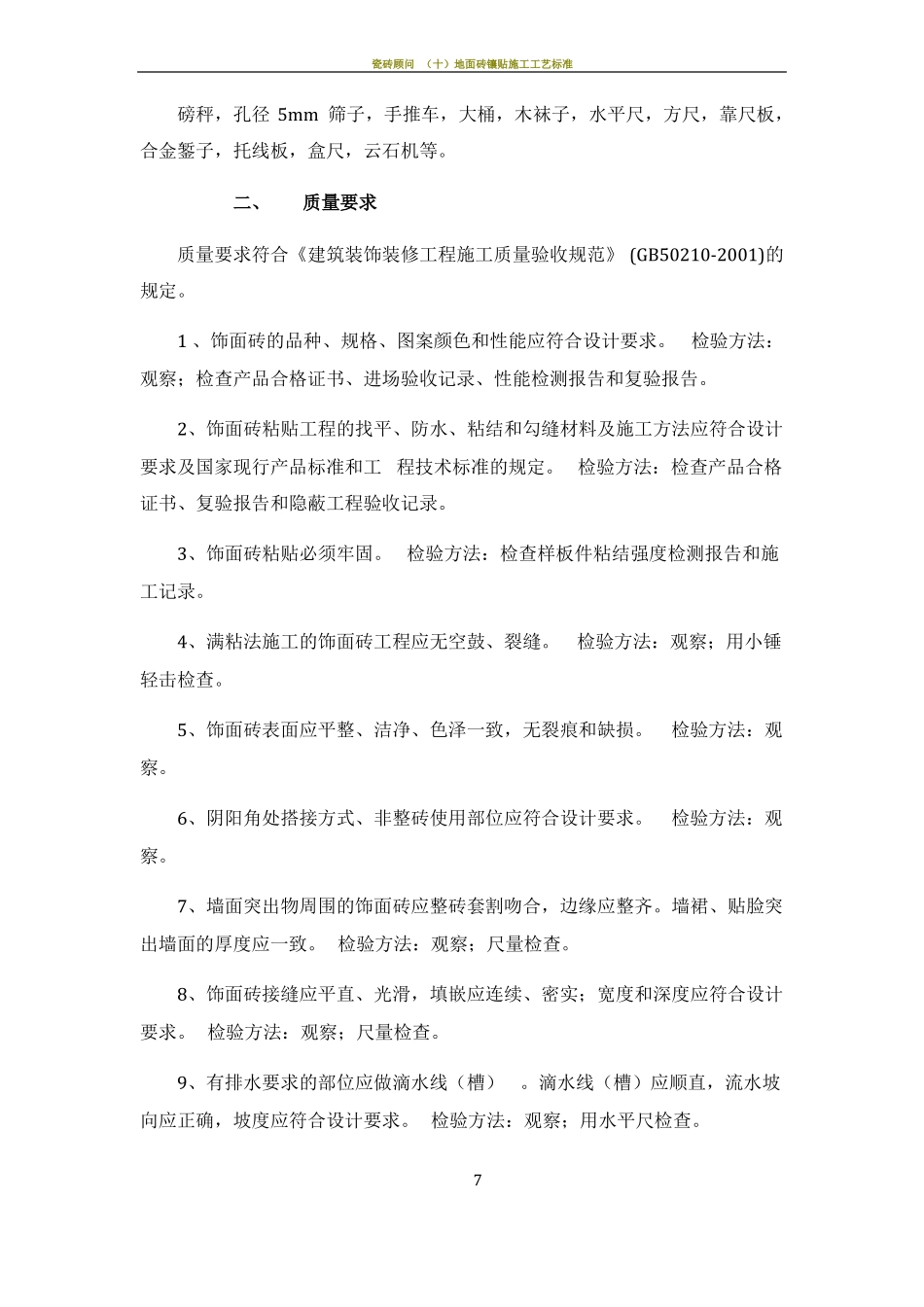

瓷砖顾问 (十)地面砖镶贴施工工艺标准墙地砖工程一、施工准备1、作业条件根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好。镶贴前,基体必须经验收,无空鼓。墙面有防水房间要做好蓄水试验,并隐检完毕,结构已验收,沉降稳定,基体表面平整度必须经过处理,预留洞口处理完毕,水电安装工程安装完成,饰面砖施工图(排砖图)应根据基体的几何表面状况确定。大面积施工前应先做样板,样板完成后,必须经项目部认定,甲方、监理验收合格后,方可组织班组按样板要求施工。2、材料要求1、水泥:32.5 级普通硅酸盐水泥,应有出厂质量证明或复试报告。若出厂超过三个月,应按试验结果使用。2、白水泥:32.5 级白水泥。3、砂:中砂或粗砂,用前过筛。4、内墙面砖:应表面平整,颜色一致,尺寸正确,边棱整齐,无掉梭、缺角。5、混凝土界面处理剂。3、施工机具7瓷砖顾问 (十)地面砖镶贴施工工艺标准磅秤,孔径 5mm 筛子,手推车,大桶,木袜子,水平尺,方尺,靠尺板,合金錾子,托线板,盒尺,云石机等。二、质量要求质量要求符合《建筑装饰装修工程施工质量验收规范》 (GB50210-2001)的规定。1 、饰面砖的品种、规格、图案颜色和性能应符合设计要求。检验方法:观察;检查产品合格证书、进场验收记录、性能检测报告和复验报告。2、饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工 程技术标准的规定。 检验方法:检查产品合格证书、复验报告和隐蔽工程验收记录。3、饰面砖粘贴必须牢固。 检验方法:检查样板件粘结强度检测报告和施工记录。4、满粘法施工的饰面砖工程应无空鼓、裂缝。检验方法:观察;用小锤轻击检查。5、饰面砖表面应平整、洁净、色泽一致,无裂痕和缺损。检验方法:观察。6、阴阳角处搭接方式、非整砖使用部位应符合设计要求。检验方法:观察。7、墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐。墙裙、贴脸突出墙面的厚度应一致。 检验方法:观察;尺量检查。8、饰面砖接缝应平直、光滑,填嵌应连续、密实;宽度和深度应符合设计要求。 检验方法:观察;尺量检查。9、有排水要求的部位应做滴水线(槽)。滴水线(槽)应顺直,流水坡向应正确,坡度应符合设计要求。 检验方法:观察;用水平尺检查。7瓷砖顾问 (十)地面砖镶贴施工工艺标准10、饰面砖粘贴的允许偏差和检验方法应符合以下两表的规定。墙...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙地砖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
