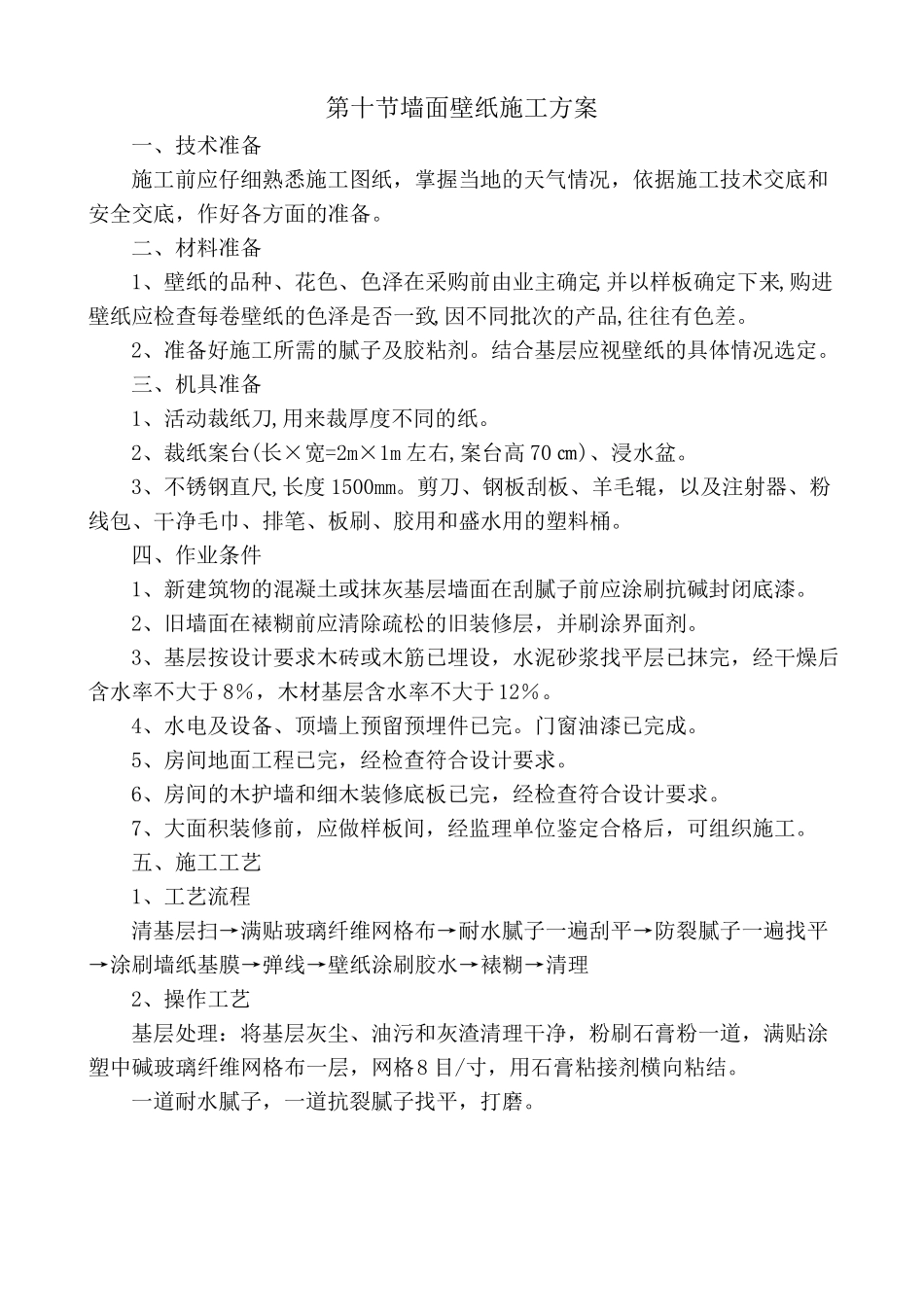

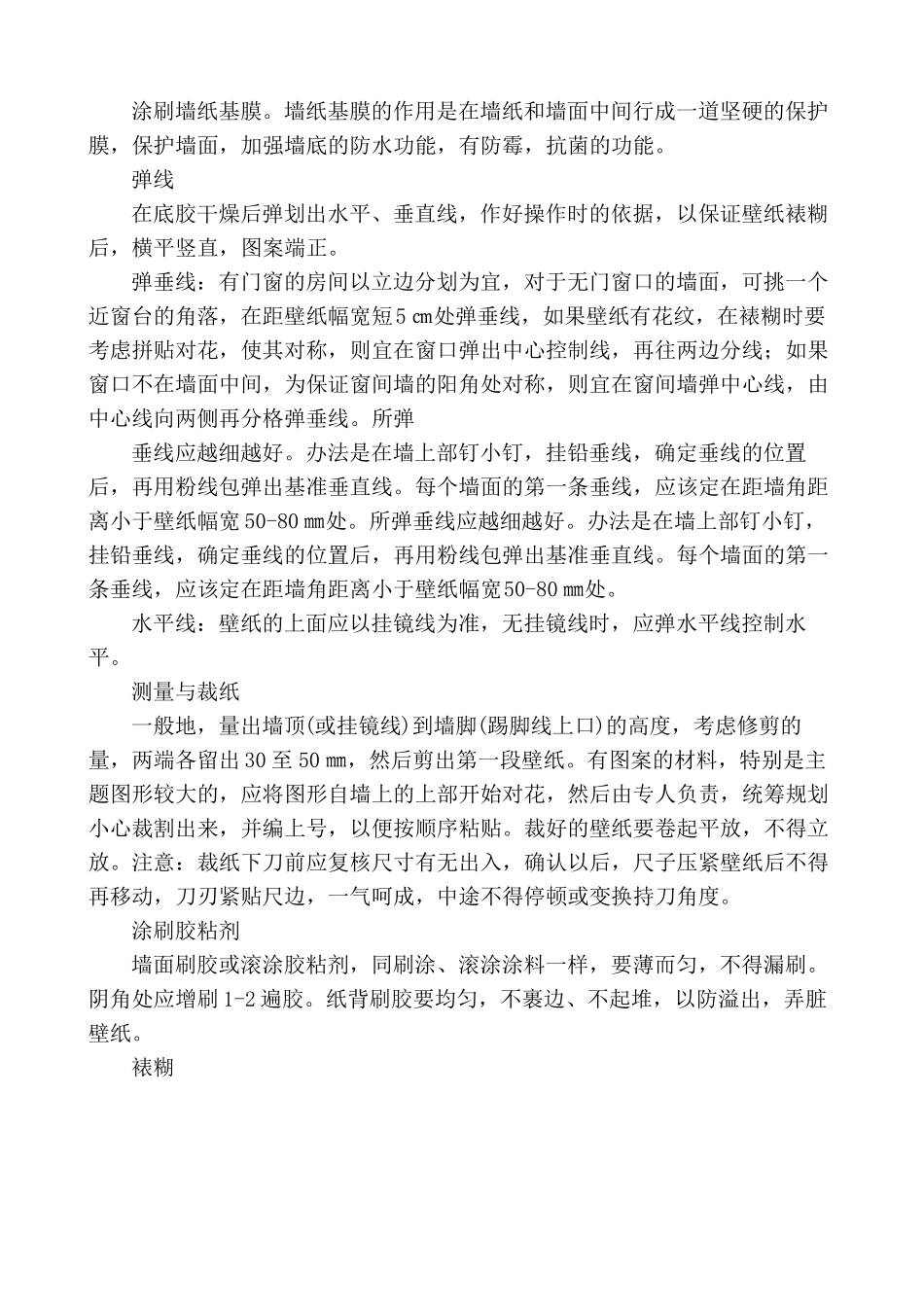

墙面壁纸施工方案 The manuscript was revised on the evening of 2021第十节墙面壁纸施工方案一、技术准备施工前应仔细熟悉施工图纸,掌握当地的天气情况,依据施工技术交底和安全交底,作好各方面的准备。二、材料准备1、壁纸的品种、花色、色泽在采购前由业主确定,并以样板确定下来,购进壁纸应检查每卷壁纸的色泽是否一致,因不同批次的产品,往往有色差。2、准备好施工所需的腻子及胶粘剂。结合基层应视壁纸的具体情况选定。三、机具准备1、活动裁纸刀,用来裁厚度不同的纸。2、裁纸案台(长×宽=2m×1m 左右,案台高 70 ㎝)、浸水盆。3、不锈钢直尺,长度 1500mm。剪刀、钢板刮板、羊毛辊,以及注射器、粉线包、干净毛巾、排笔、板刷、胶用和盛水用的塑料桶。四、作业条件1、新建筑物的混凝土或抹灰基层墙面在刮腻子前应涂刷抗碱封闭底漆。2、旧墙面在裱糊前应清除疏松的旧装修层,并刷涂界面剂。3、基层按设计要求木砖或木筋已埋设,水泥砂浆找平层已抹完,经干燥后含水率不大于 8%,木材基层含水率不大于12%。4、水电及设备、顶墙上预留预埋件已完。门窗油漆已完成。5、房间地面工程已完,经检查符合设计要求。6、房间的木护墙和细木装修底板已完,经检查符合设计要求。7、大面积装修前,应做样板间,经监理单位鉴定合格后,可组织施工。五、施工工艺1、工艺流程清基层扫→满贴玻璃纤维网格布→耐水腻子一遍刮平→防裂腻子一遍找平→涂刷墙纸基膜→弹线→壁纸涂刷胶水→裱糊→清理2、操作工艺基层处理:将基层灰尘、油污和灰渣清理干净,粉刷石膏粉一道,满贴涂塑中碱玻璃纤维网格布一层,网格8 目/寸,用石膏粘接剂横向粘结。一道耐水腻子,一道抗裂腻子找平,打磨。涂刷墙纸基膜。墙纸基膜的作用是在墙纸和墙面中间行成一道坚硬的保护膜,保护墙面,加强墙底的防水功能,有防霉,抗菌的功能。弹线在底胶干燥后弹划出水平、垂直线,作好操作时的依据,以保证壁纸裱糊后,横平竖直,图案端正。弹垂线:有门窗的房间以立边分划为宜,对于无门窗口的墙面,可挑一个近窗台的角落,在距壁纸幅宽短5 ㎝处弹垂线,如果壁纸有花纹,在裱糊时要考虑拼贴对花,使其对称,则宜在窗口弹出中心控制线,再往两边分线;如果窗口不在墙面中间,为保证窗间墙的阳角处对称,则宜在窗间墙弹中心线,由中心线向两侧再分格弹垂线。所弹垂线应越细越好。办法是在墙上部钉小钉,挂铅垂线,确定垂线的位置后,再用粉线包弹出基准垂直线。每个墙面的第一...
