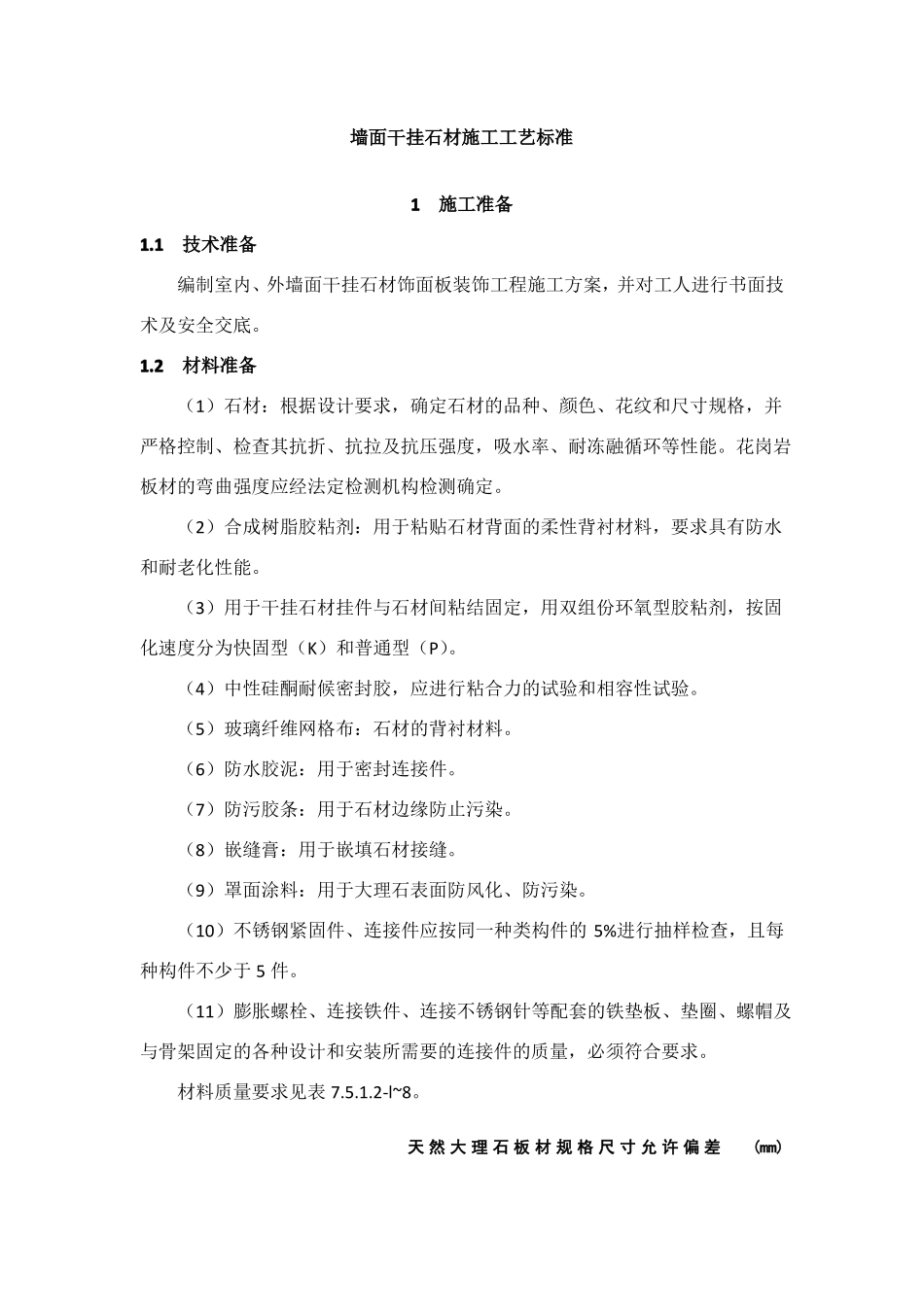

墙面干挂石材施工工艺标准1施工准备1
1技术准备编制室内、外墙面干挂石材饰面板装饰工程施工方案,并对工人进行书面技术及安全交底
2材料准备(1)石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能
花岗岩板材的弯曲强度应经法定检测机构检测确定
(2)合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能
(3)用于干挂石材挂件与石材间粘结固定,用双组份环氧型胶粘剂,按固化速度分为快固型(K)和普通型(P)
(4)中性硅酮耐候密封胶,应进行粘合力的试验和相容性试验
(5)玻璃纤维网格布:石材的背衬材料
(6)防水胶泥:用于密封连接件
(7)防污胶条:用于石材边缘防止污染
(8)嵌缝膏:用于嵌填石材接缝
(9)罩面涂料:用于大理石表面防风化、防污染
(10)不锈钢紧固件、连接件应按同一种类构件的 5%进行抽样检查,且每种构件不少于 5 件
(11)膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求
材料质量要求见表 7

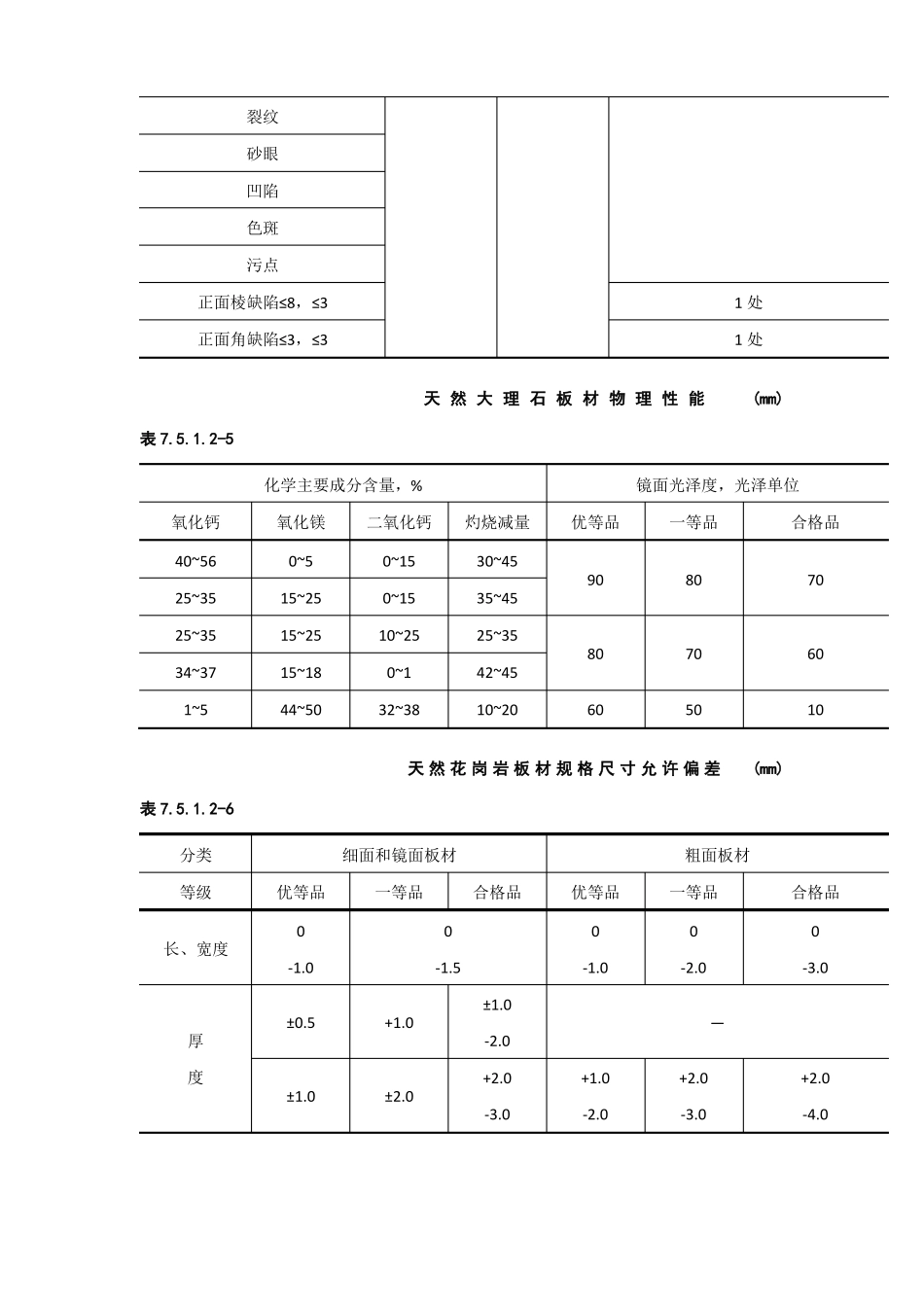

天 然 大 理 石 板 材 规 格 尺 寸 允 许 偏 差(mm)表 7
2-1部位长、宽度-1
0≤15厚度>15±0
0优等品0一等品0合格品0天 然 大 理 石 板 材 平 面 度 允 许 极 限 公 差(mm)表 7
2-2允许极限公差值板材长度范围优等品≤400>400~
