墙面拆除施工方案

墙面拆除施工方案_第1页
1/8
墙面拆除施工方案_第2页
2/8
墙面拆除施工方案_第3页
3/8

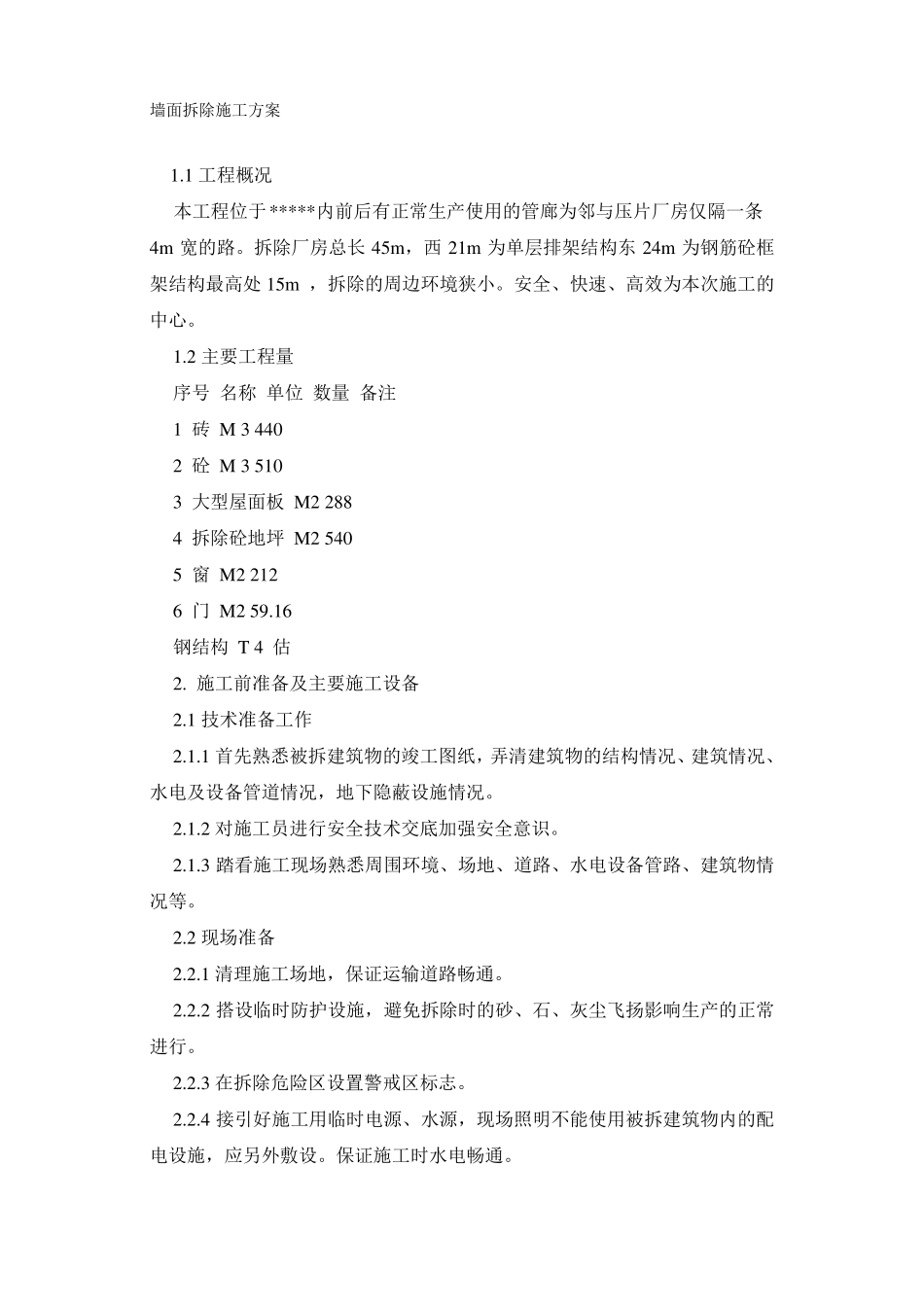

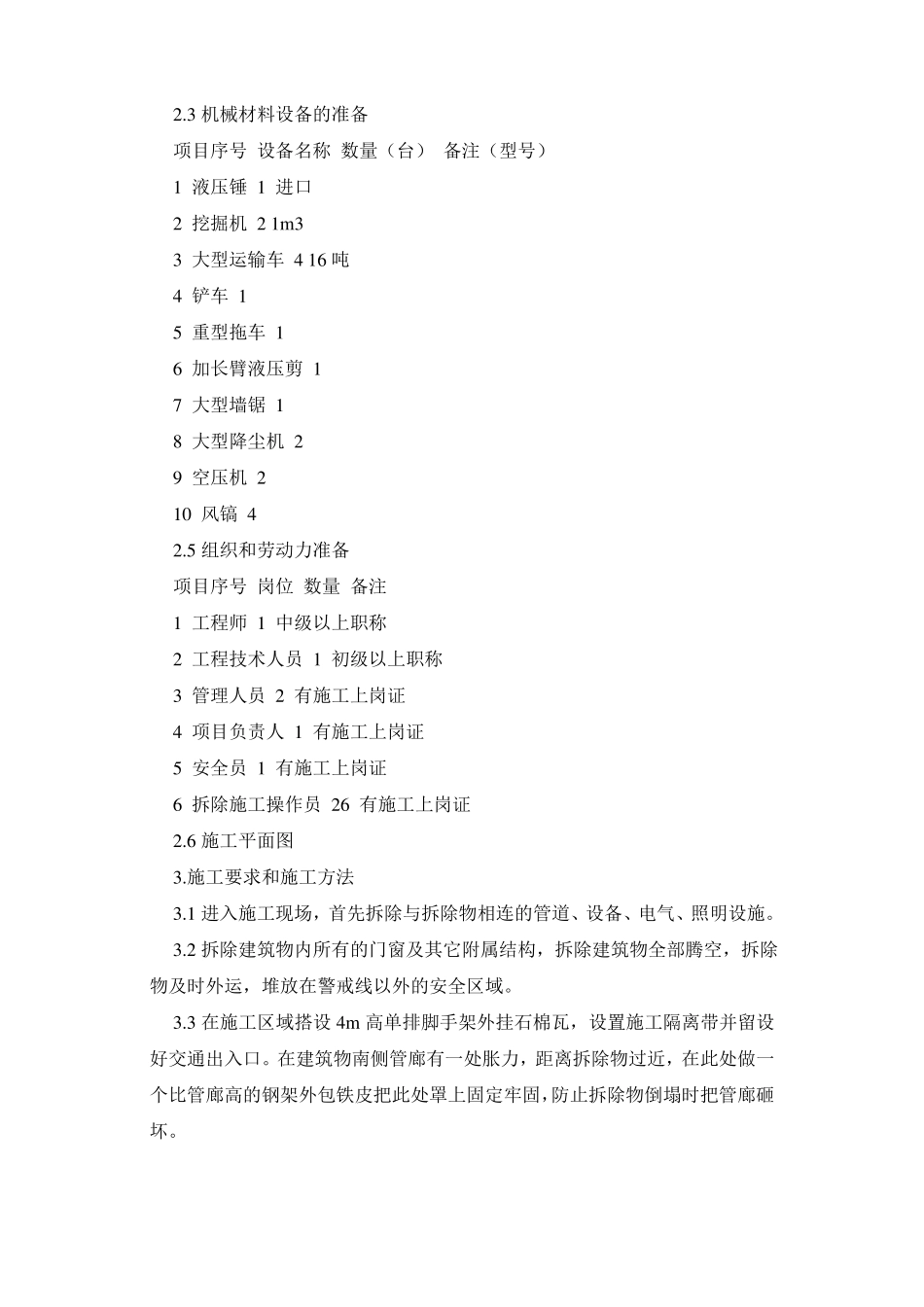

墙面拆除施工方案1.1 工程概况本工程位于*****内前后有正常生产使用的管廊为邻与压片厂房仅隔一条4m 宽的路。拆除厂房总长 45m,西 21m 为单层排架结构东 24m 为钢筋砼框架结构最高处 15m ,拆除的周边环境狭小。安全、快速、高效为本次施工的中心。1.2 主要工程量序号 名称 单位 数量 备注1 砖 M 3 4402 砼 M 3 5103 大型屋面板 M2 2884 拆除砼地坪 M2 5405 窗 M2 2126 门 M2 59.16钢结构 T 4 估2. 施工前准备及主要施工设备2.1 技术准备工作2.1.1 首先熟悉被拆建筑物的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。2.1.2 对施工员进行安全技术交底加强安全意识。2.1.3 踏看施工现场熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。2.2 现场准备2.2.1 清理施工场地,保证运输道路畅通。2.2.2 搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行。2.2.3 在拆除危险区设置警戒区标志。2.2.4 接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。保证施工时水电畅通。2.3 机械材料设备的准备项目序号 设备名称 数量(台) 备注(型号)1 液压锤 1 进口2 挖掘机 2 1m33 大型运输车 4 16 吨4 铲车 15 重型拖车 16 加长臂液压剪 17 大型墙锯 18 大型降尘机 29 空压机 210 风镐 42.5 组织和劳动力准备项目序号 岗位 数量 备注1 工程师 1 中级以上职称2 工程技术人员 1 初级以上职称3 管理人员 2 有施工上岗证4 项目负责人 1 有施工上岗证5 安全员 1 有施工上岗证6 拆除施工操作员 26 有施工上岗证2.6 施工平面图3.施工要求和施工方法3.1 进入施工现场,首先拆除与拆除物相连的管道、设备、电气、照明设施。3.2 拆除建筑物内所有的门窗及其它附属结构,拆除建筑物全部腾空,拆除物及时外运,堆放在警戒线以外的安全区域。3.3 在施工区域搭设 4m 高单排脚手架外挂石棉瓦,设置施工隔离带并留设好交通出入口。在建筑物南侧管廊有一处胀力,距离拆除物过近,在此处做一个比管廊高的钢架外包铁皮把此处罩上固定牢固,防止拆除物倒塌时把管廊砸坏。3.4 在建筑物的南北两侧各放置一台除尘机,采用湿法作业,控制施工扬尘,砂石飞溅。3.5 拆除时采用先上后下、先非承重结构后承重结构、先板、梁后墙、柱的原则,本次拆除采用破坏法施工,由西向东进行使...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙面拆除施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
