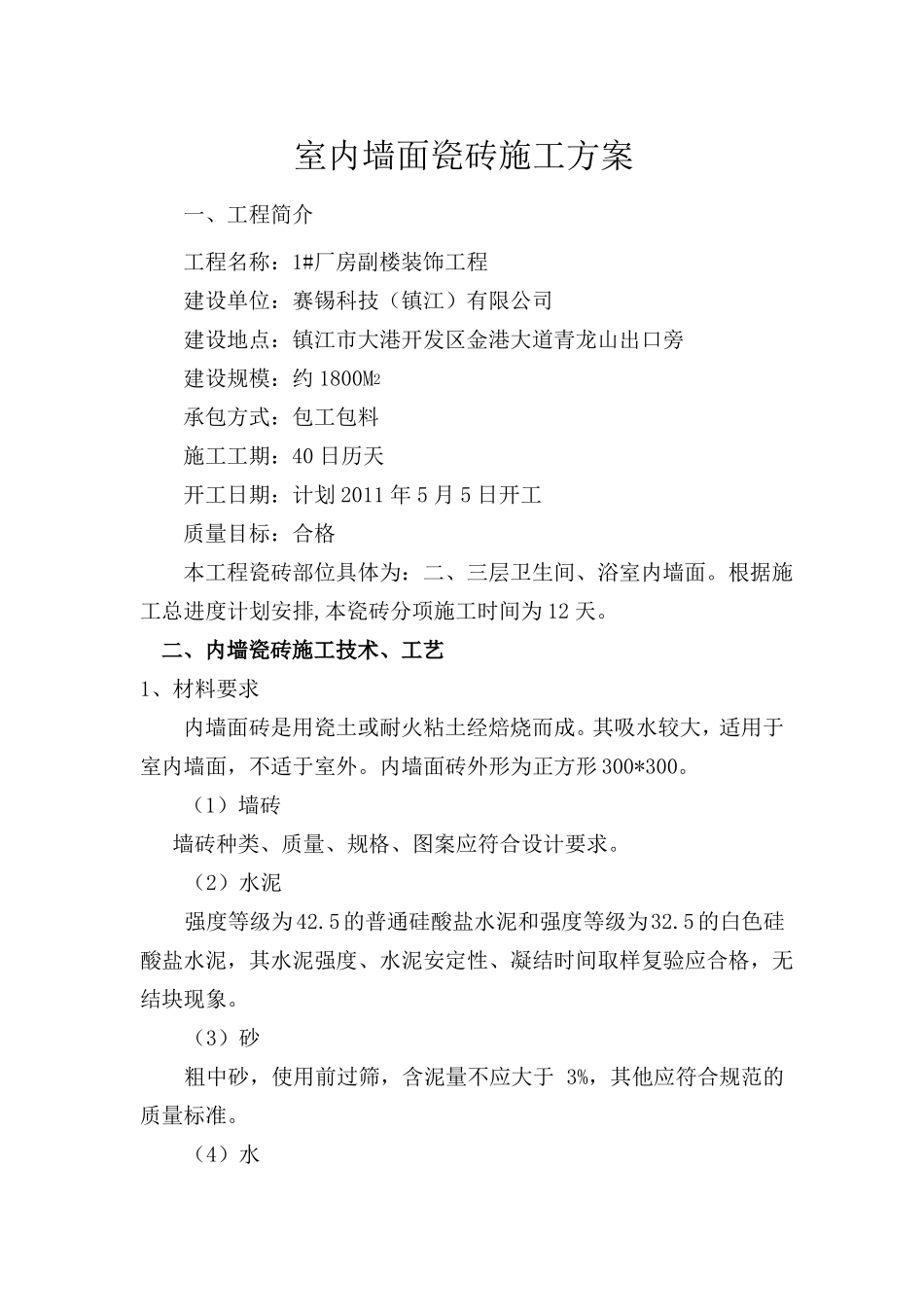

赛锡科技(镇江)有限公司 1#厂房副楼装饰工程墙面瓷砖分项工程施工方案编制人:审核人:审批人:编制单位:江苏省建筑工程集团有限公司室内墙面瓷砖施工方案一、工程简介工程名称:1#厂房副楼装饰工程建设单位:赛锡科技(镇江)有限公司建设地点:镇江市大港开发区金港大道青龙山出口旁建设规模:约 1800M2承包方式:包工包料施工工期:40 日历天开工日期:计划 2011 年 5 月 5 日开工质量目标:合格本工程瓷砖部位具体为:二、三层卫生间、浴室内墙面
根据施工总进度计划安排,本瓷砖分项施工时间为 12 天
二、内墙瓷砖施工技术、工艺1、材料要求内墙面砖是用瓷土或耐火粘土经焙烧而成
其吸水较大,适用于室内墙面,不适于室外
内墙面砖外形为正方形 300*300
(1)墙砖墙砖种类、质量、规格、图案应符合设计要求
(2)水泥强度等级为42
5 的普通硅酸盐水泥和强度等级为32
5 的白色硅酸盐水泥,其水泥强度、水泥安定性、凝结时间取样复验应合格,无结块现象
(3)砂粗中砂,使用前过筛,含泥量不应大于 3%,其他应符合规范的质量标准

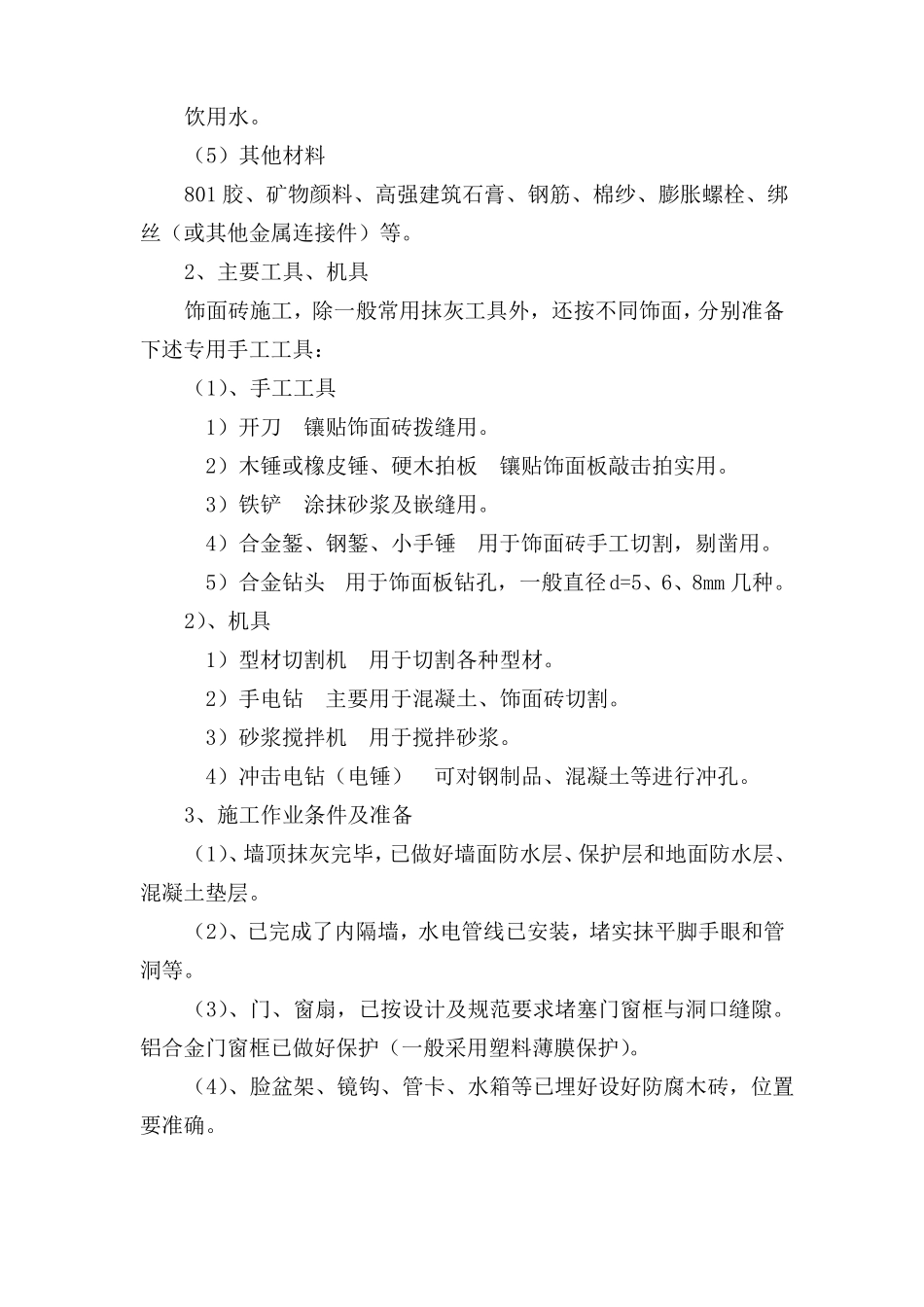

(4)水饮用水
(5)其他材料801 胶、矿物颜料、高强建筑石膏、钢筋、棉纱、膨胀螺栓、绑丝(或其他金属连接件)等
2、主要工具、机具饰面砖施工,除一般常用抹灰工具外,还按不同饰面,分别准备下述专用手工工具:(1)、手工工具1)开刀镶贴饰面砖拨缝用
2)木锤或橡皮锤、硬木拍板镶贴饰面板敲击拍实用
3)铁铲涂抹砂浆及嵌缝用
4)合金錾、钢錾、小手锤用于饰面砖手工切割,剔凿用
5)合金钻头用于饰面板钻孔,一般直径d=5、6、8mm 几种
2)、机具1)型材切割机用于切割各种型材
2)手电钻主要用于混凝土、饰面砖切割
3)砂浆搅拌机用于搅拌砂浆
4)冲击电钻(电锤)可对钢制品、混凝土等进行冲孔
3、施工作业条件及准备(1)、墙顶抹灰完毕,已做好墙面防水层、保护层和
