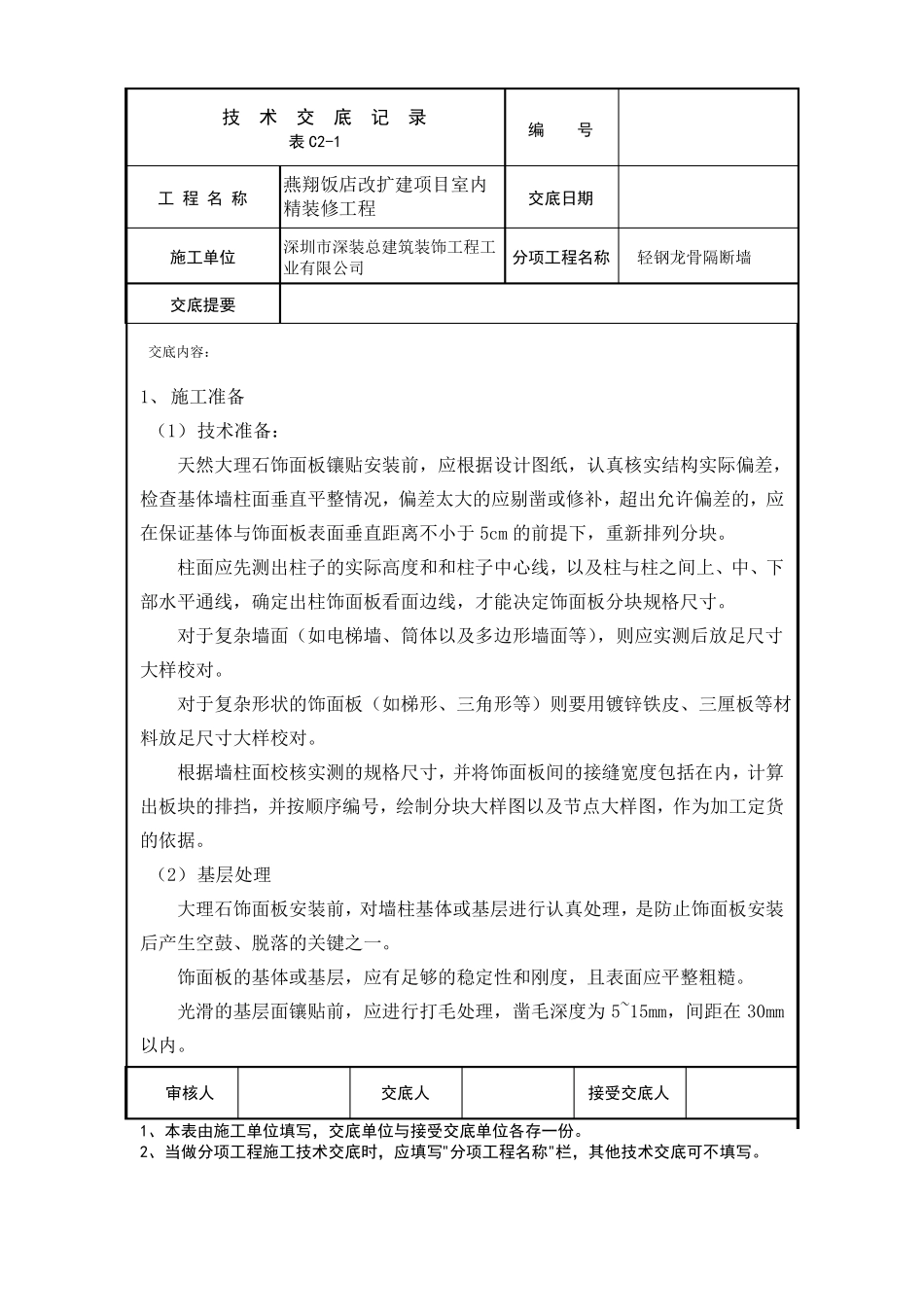

技术交底记录表 C2-1工 程 名 称编号燕翔饭店改扩建项目室内精装修工程交底日期施工单位交底提要交底内容:深圳市深装总建筑装饰工程工分项工程名称轻钢龙骨隔断墙业有限公司1、施工准备(1)技术准备:天然大理石饰面板镶贴安装前,应根据设计图纸,认真核实结构实际偏差,检查基体墙柱面垂直平整情况,偏差太大的应剔凿或修补,超出允许偏差的,应在保证基体与饰面板表面垂直距离不小于 5cm 的前提下,重新排列分块
柱面应先测出柱子的实际高度和和柱子中心线,以及柱与柱之间上、中、下部水平通线,确定出柱饰面板看面边线,才能决定饰面板分块规格尺寸
对于复杂墙面(如电梯墙、筒体以及多边形墙面等),则应实测后放足尺寸大样校对
对于复杂形状的饰面板(如梯形、三角形等)则要用镀锌铁皮、三厘板等材料放足尺寸大样校对
根据墙柱面校核实测的规格尺寸,并将饰面板间的接缝宽度包括在内,计算出板块的排挡,并按顺序编号,绘制分块大样图以及节点大样图,作为加工定货的依据
(2)基层处理大理石饰面板安装前,对墙柱基体或基层进行认真处理,是防止饰面板安装后产生空鼓、脱落的关键之一
饰面板的基体或基层,应有足够的稳定性和刚度,且表面应平整粗糙
光滑的基层面镶贴前,应进行打毛处理,凿毛深度为 5~15mm,间距在 30mm以内
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

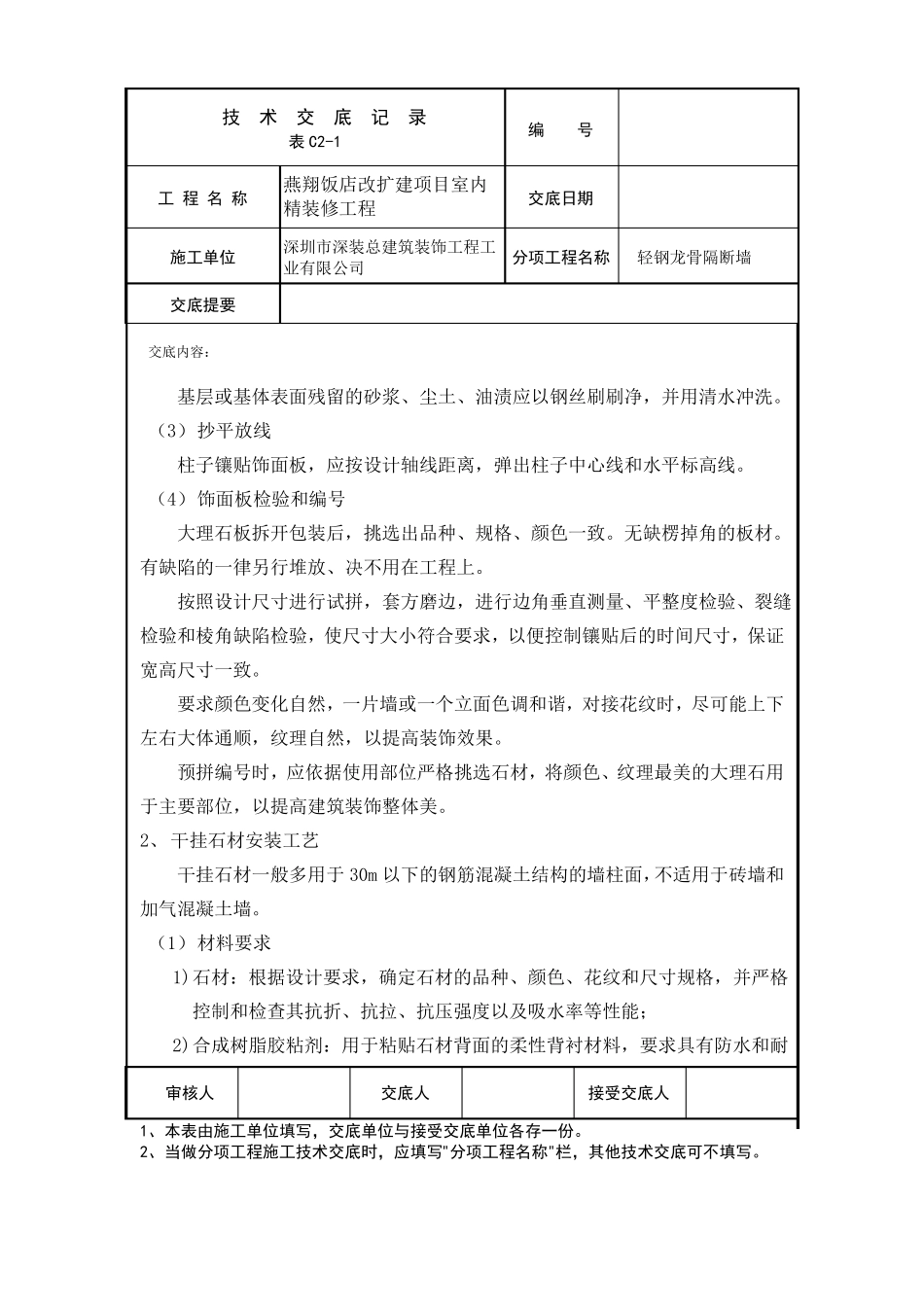

技术交底记录表 C2-1工 程 名 称编号燕翔饭店改扩建项目室内精装修工程交底日期施工单位交底提要交底内容:深圳市深装总建筑装饰工程工分项工程名称轻钢龙骨隔断墙业有限公司基层或基体表面残留的砂浆、尘土、油渍应以钢丝刷刷净,并用清水冲洗
(3)抄平放线柱子镶贴饰面板,应按设计轴线距离,弹出柱子中心线和水平标高线
(4)饰面板检验和编号大理石板拆开包
