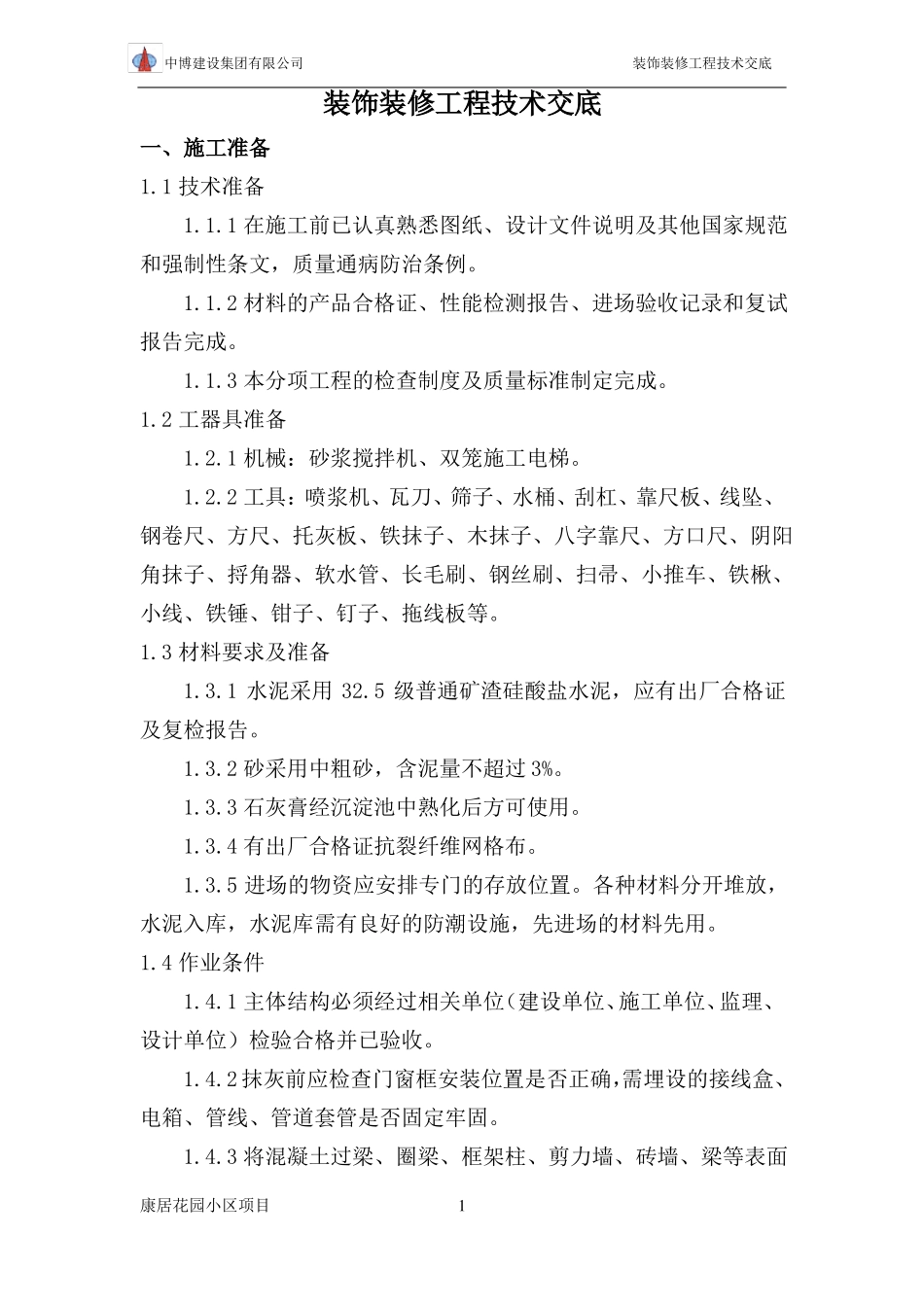

中博建设集团有限公司装饰装修工程技术交底一、施工准备1
1 技术准备装饰装修工程技术交底1
1 在施工前已认真熟悉图纸、设计文件说明及其他国家规范和强制性条文,质量通病防治条例
2 材料的产品合格证、性能检测报告、进场验收记录和复试报告完成
3 本分项工程的检查制度及质量标准制定完成
2 工器具准备1
1 机械:砂浆搅拌机、双笼施工电梯
2 工具:喷浆机、瓦刀、筛子、水桶、刮杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、方口尺、阴阳角抹子、捋角器、软水管、长毛刷、钢丝刷、扫帚、小推车、铁楸、小线、铁锤、钳子、钉子、拖线板等
3 材料要求及准备1
1 水泥采用 32
5 级普通矿渣硅酸盐水泥,应有出厂合格证及复检报告
2 砂采用中粗砂,含泥量不超过 3%
3 石灰膏经沉淀池中熟化后方可使用
4 有出厂合格证抗裂纤维网格布
5 进场的物资应安排专门的存放位置
各种材料分开堆放,水泥入库,水泥库需有良好的防潮设施,先进场的材料先用
4 作业条件1
1 主体结构必须经过相关单位(建设单位、施工单位、监理、设计单位)检验合格并已验收
2 抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固
3 将混凝土过梁、圈梁、框架柱、剪力墙、砖墙、梁等表面康居花园小区项目1中博建设集团有限公司装饰装修工程技术交底凸出部分剔平,将蜂窝、麻面、露筋、疏松部分剔到实处,用机械喷浆将基层表面毛化处理
然后用 1:3 的水泥砂浆分层抹平
脚手眼和废弃的孔洞应堵实,墙砌至楼板、梁底等接合处应用斜搓砖砌严补齐
4 配电箱(柜)、消火栓(柜)以及卧在墙内的箱(柜)等背面露明部分应铺设固定好,涂刷一层防水砂浆(掺水泥重 5%防水剂),同时批贴一层抗裂纤维网
