外墙乳胶漆施工方案

外墙乳胶漆施工方案_第1页
1/6
外墙乳胶漆施工方案_第2页
2/6
外墙乳胶漆施工方案_第3页
3/6

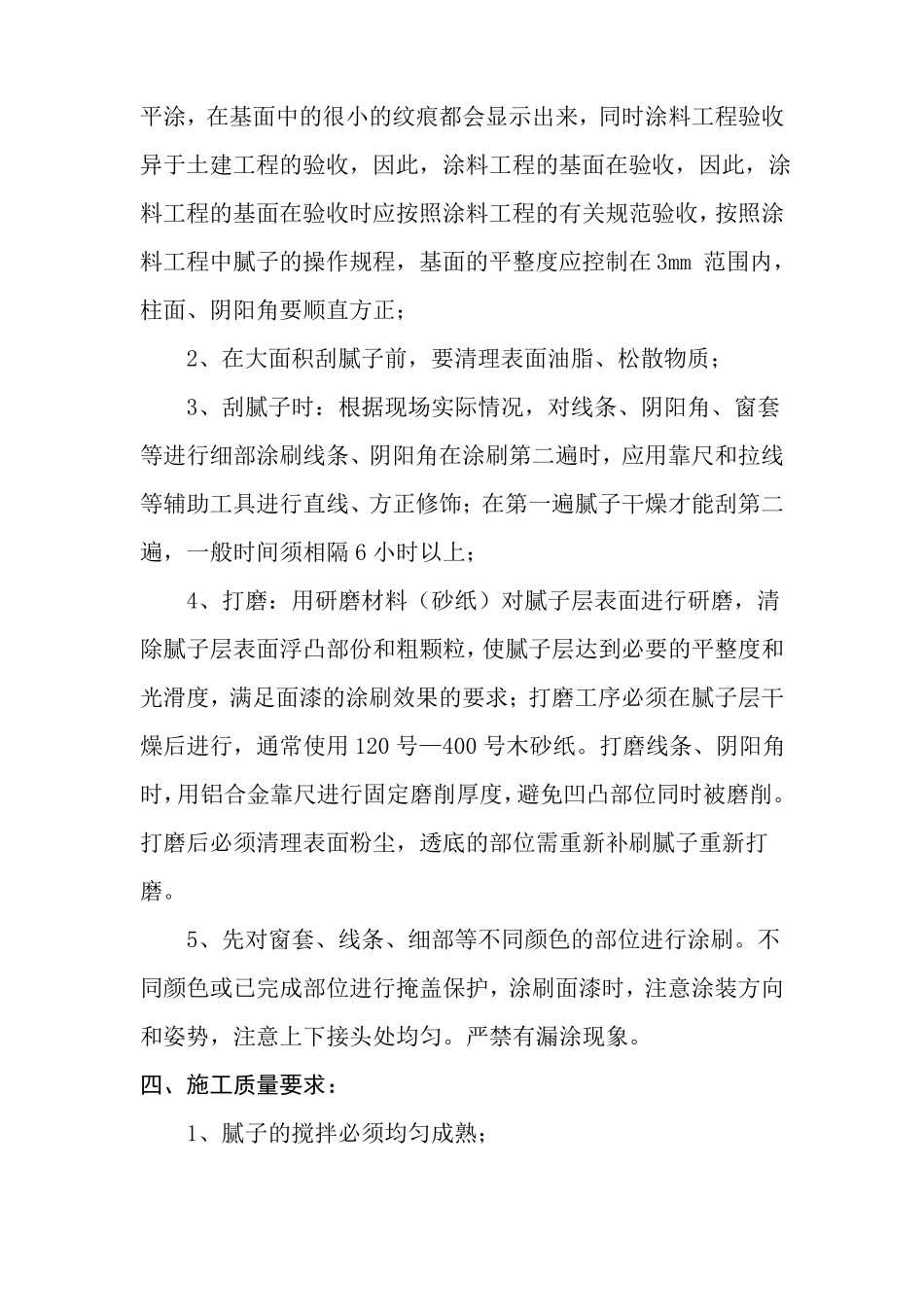

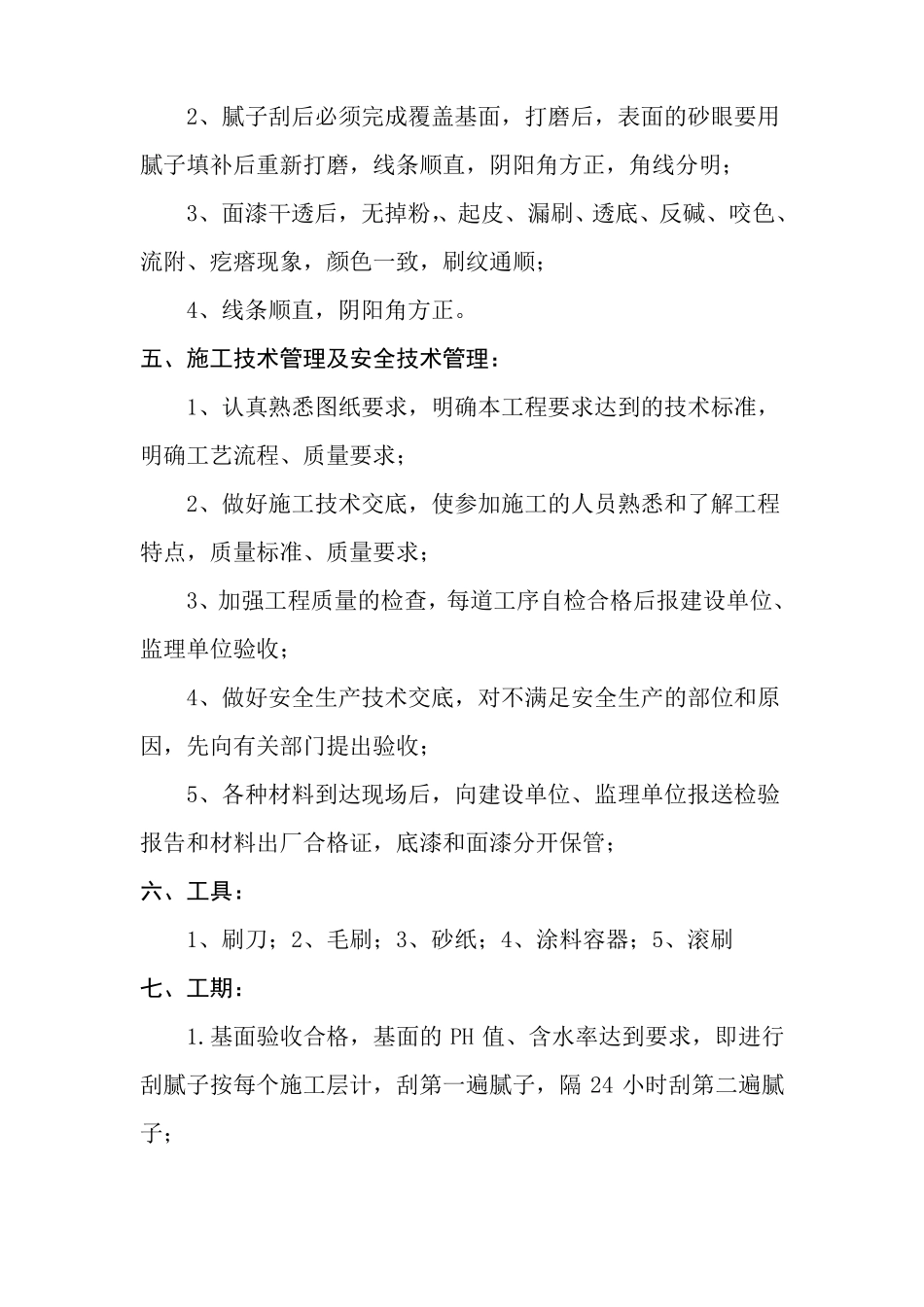

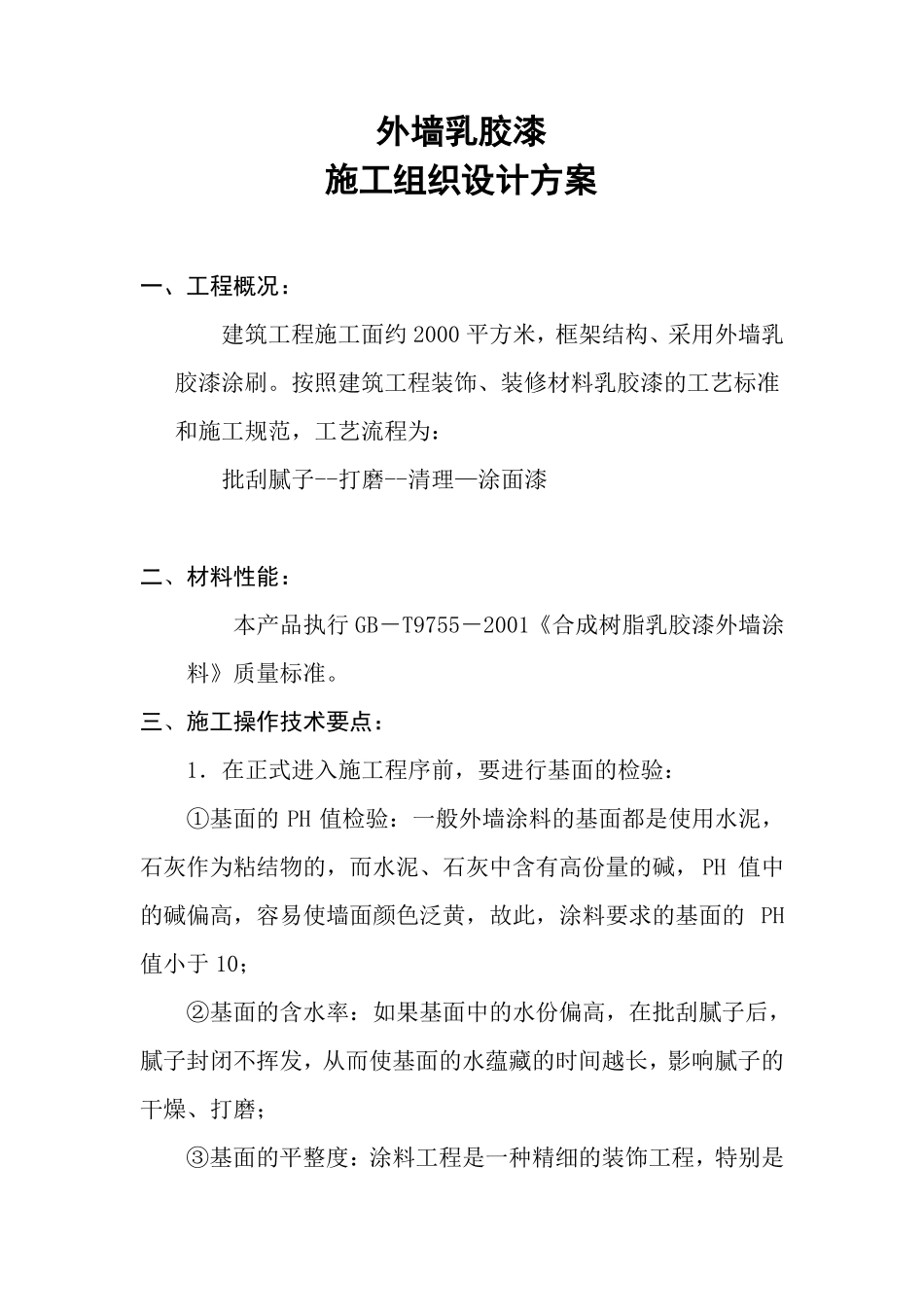

外墙乳胶漆施工组织设计方案一、工程概况:建筑工程施工面约 2000 平方米,框架结构、采用外墙乳胶漆涂刷。按照建筑工程装饰、装修材料乳胶漆的工艺标准和施工规范,工艺流程为:批刮腻子--打磨--清理—涂面漆二、材料性能:本产品执行 GB-T9755-2001《合成树脂乳胶漆外墙涂料》质量标准。三、施工操作技术要点: 1.在正式进入施工程序前,要进行基面的检验:①基面的 PH 值检验:一般外墙涂料的基面都是使用水泥,石灰作为粘结物的,而水泥、石灰中含有高份量的碱, PH 值中的碱偏高,容易使墙面颜色泛黄,故此,涂料要求的基面的 PH值小于 10;②基面的含水率:如果基面中的水份偏高,在批刮腻子后,腻子封闭不挥发,从而使基面的水蕴藏的时间越长,影响腻子的干燥、打磨;③基面的平整度:涂料工程是一种精细的装饰工程,特别是平涂,在基面中的很小的纹痕都会显示出来,同时涂料工程验收异于土建工程的验收,因此,涂料工程的基面在验收,因此,涂料工程的基面在验收时应按照涂料工程的有关规范验收,按照涂料工程中腻子的操作规程,基面的平整度应控制在 3mm 范围内,柱面、阴阳角要顺直方正;2、在大面积刮腻子前,要清理表面油脂、松散物质;3、刮腻子时:根据现场实际情况,对线条、阴阳角、窗套等进行细部涂刷线条、阴阳角在涂刷第二遍时,应用靠尺和拉线等辅助工具进行直线、方正修饰;在第一遍腻子干燥才能刮第二遍,一般时间须相隔 6 小时以上;4、打磨:用研磨材料(砂纸)对腻子层表面进行研磨,清除腻子层表面浮凸部份和粗颗粒,使腻子层达到必要的平整度和光滑度,满足面漆的涂刷效果的要求;打磨工序必须在腻子层干燥后进行,通常使用 120 号—400 号木砂纸。打磨线条、阴阳角时,用铝合金靠尺进行固定磨削厚度,避免凹凸部位同时被磨削。打磨后必须清理表面粉尘,透底的部位需重新补刷腻子重新打磨。5、先对窗套、线条、细部等不同颜色的部位进行涂刷。不同颜色或已完成部位进行掩盖保护,涂刷面漆时,注意涂装方向和姿势,注意上下接头处均匀。严禁有漏涂现象。四、施工质量要求:1、腻子的搅拌必须均匀成熟;2、腻子刮后必须完成覆盖基面,打磨后,表面的砂眼要用腻子填补后重新打磨,线条顺直,阴阳角方正,角线分明;3、面漆干透后,无掉粉,、起皮、漏刷、透底、反碱、咬色、流附、疙瘩现象,颜色一致,刷纹通顺;4、线条顺直,阴阳角方正。五、施工技术管理及安全技术管理:1、认真熟悉图纸要求,明确...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙乳胶漆施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
