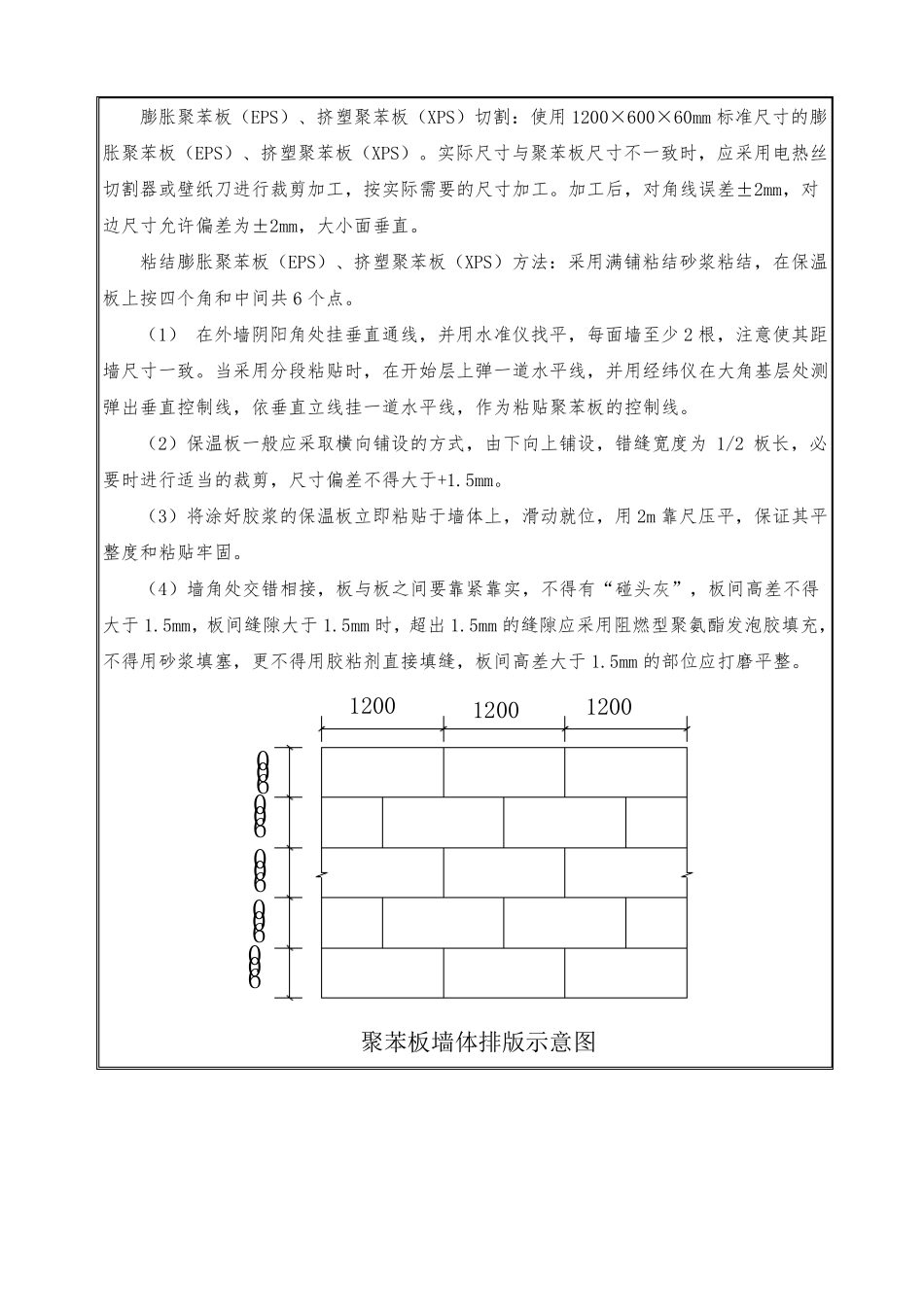

此文档下载后即可编辑施工技术交底记录项目名称分项工程名称分包公司泉城花都 E 区安置房外墙保温工程共 7 页工程量负责人交底内容1.施工条件1)基层墙面基层墙面应坚实平整,水泥砂浆找平层的平整度和垂直度应符合相关标准的要求,基层墙面及其水泥砂浆找平层已经按照规范要求验收合格。2) 门窗口及有关外墙面连结件基层墙体及水泥砂浆找平层和门窗洞口的施工质量应验收合格,门窗框或辅框应安装到位。伸出墙面的消防梯、水落管、穿越墙体洞口的管线和空调器等预埋件、连接件应安装完毕,并按外保温系统的设计厚度留出间隙。 3)环境条件(1)施工现场环境温度和基层墙体表面温度在施工及施工后 24 小时内均不得低于 5°C,风力不大于 5 级,雨天不能施工。(2)如施工中突遇降雨应采取有效措施,防止雨水冲刷墙面。2.材料准备严格材料的验收、存放和运输应符合有关要求,并分类挂牌标示存放。膨胀聚苯板(EPS)、挤塑聚苯板(XPS)、水泥发泡板成包平放;抹面胶浆和胶粘剂存放要注意防雨防潮;网格布、固定件也应防雨存放。3.施工工具电热丝切割器、电动搅拌器、壁纸刀、电动螺丝刀、剪刀、钢锯带、墨斗、棕刷或滚筒、粗砂纸、塑料搅拌桶、冲击钻、电锤、抹子、压子、阴阳角抿子、托线板、2m 靠尺等。4.施工流程及做法施工顺序:清理、找平基层→弹、挂控制线→粘贴翻包网格布→粘贴聚苯板→检查校平→填塞板缝→打磨找平→抹抹面胶浆→铺设网格布→钉锚固钉→抹抹面胶浆→铺设标准网→抹面层抹面胶浆→修补找平→养护→保温层验收1)基层墙体处理(1)基层表面应清洁,无油污、蜡、脱模剂、风化物、污垢、泥土等其他妨碍粘结的材料。(2)基层应坚实平整,表面平整度允许偏差 4mm。局部凸起、空鼓、疏松和有妨碍粘结的污染物应剔除 2) 弹控制线根据建筑立面设计和外墙外保温技术要求,在外门窗洞口及伸缩缝、装饰线处弹水平、垂直控制线。 3) 挂基准线(1)在建筑物外墙大角(阴角、阳角)及其他必要处挂垂直基准控制线,弹出水平控制基线。(2)施工过程中每层适当挂水平线,以控制膨胀聚苯板(EPS)、挤塑聚苯板(XPS)、水泥发泡板粘贴的垂直度和平整度。4) 配制专用胶粘剂及膨胀聚苯板(EPS)、挤塑聚苯板(XPS)、水泥发泡板刷界面剂(1)使用一只干净的塑料搅拌桶倒入五份(重量比)干混砂浆(胶粘剂),加约一份(重量比)的水,注意应边加水边搅拌,然后用手持式电动搅拌器搅拌约五分钟,直到搅拌均匀,且稠度适中为...
