外墙保温玻化微珠施工方案

外墙保温玻化微珠施工方案_第1页
1/10
外墙保温玻化微珠施工方案_第2页
2/10
外墙保温玻化微珠施工方案_第3页
3/10

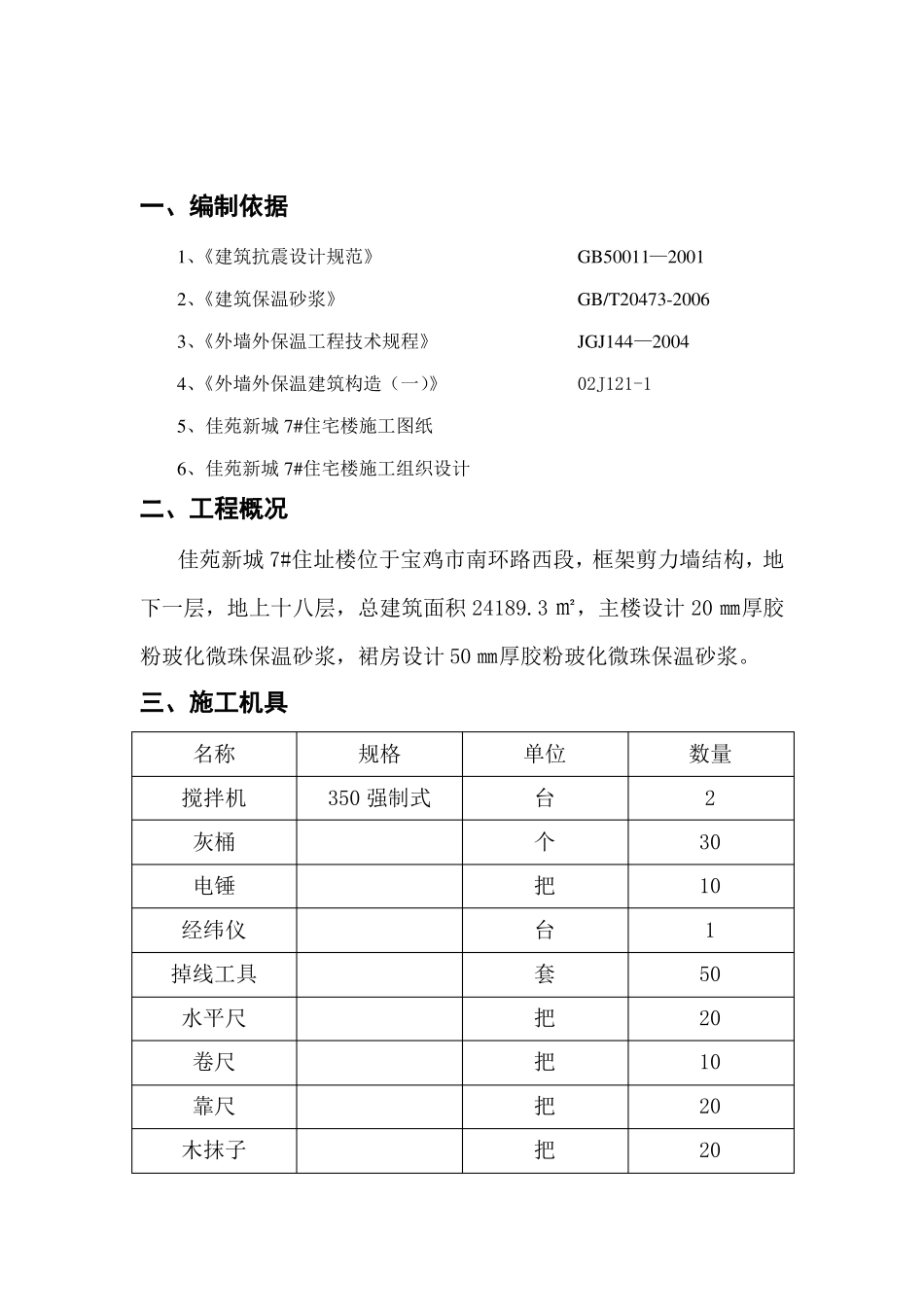

佳苑新城 7#住宅楼工程保温砂浆外墙外保温施工方案编制人:审核人:审批人:目录二、工程概况三、施工机具一、编制依据四、工程施工工艺及技术措施要求(一)工艺流程(二)、无机保温浆料及专用砂浆的配制(三)、施工要点五、质量检验六、成品保护及安全注意事项七、防止质量通病的措施及维修方案八、安全文明目标及保证措施一、编制依据1、《建筑抗震设计规范》GB50011—20012、《建筑保温砂浆》GB/T20473-20063、《外墙外保温工程技术规程》JGJ144—20044、《外墙外保温建筑构造(一)》02J121-15、佳苑新城 7#住宅楼施工图纸6、佳苑新城 7#住宅楼施工组织设计二、工程概况佳苑新城 7#住址楼位于宝鸡市南环路西段,框架剪力墙结构,地下一层,地上十八层,总建筑面积 24189.3 ㎡,主楼设计 20 ㎜厚胶粉玻化微珠保温砂浆,裙房设计 50 ㎜厚胶粉玻化微珠保温砂浆。三、施工机具名称搅拌机灰桶电锤经纬仪掉线工具水平尺卷尺靠尺木抹子规格350 强制式单位台个把台套把把把把数量2301015020102020铁抹子翻斗车把辆2010四、工程施工工艺及技术措施要求(一)工艺流程配制界面砂浆墙体基层涂刷专用界面砂材料准备基层墙体处理配无机保温浆料裁玻纤网格布配制柔性耐水腻子配制抗裂砂浆吊垂直、套方、弹控制线用保温浆料作标高灰饼、作口每遍抹保温浆料约 20mm,抹上浆料后用力压紧,再抹平抹无机保温浆料找平晾置干燥平整度、垂直度验收划分格线、开色带分格糟、门、窗、口、滴水槽抹抗裂砂浆铺压玻纤网布(首层铺压加强玻纤网布)抹抗裂砂浆,粘贴分格条抗裂防护层验收保温施工整体验收外墙涂料施工(二)、无机保温浆料及专用砂浆的配制1.1 界面砂浆的配制界面剂 :水 =1 :0.3(重量比),搅拌均匀成浆状。1.2 无机保温浆料的配制先将 35~40 ㎏水倒入砂浆搅拌机内,倒入一袋胶粉料,搅拌 5min 后,再倒入玻化微珠颗粒继续搅拌 3min,直至搅拌均匀后倒出浆料。浆料应随搅随用,在 2.5h 内用完。1.3 抗裂砂浆的配制抗裂砂浆干粉料加入其重量 23~25%的水,用砂浆搅拌机或手提式搅拌器搅拌 3min 即可。成品抗裂砂浆应在配制后 2h 内用完。(三)、施工要点1、基层墙面处理墙面应清理干净无油渍、浮尘等,旧墙面松动、风化部分应剔凿清除干净。墙表面凸起物≥10mm 应铲平。2、对要求作界面处理的基层应满涂界面砂浆,用滚筒或扫帚将界面砂浆均匀涂刷在墙体上。3、吊垂直、套方找规矩、弹厚度控制线,拉垂直、水平通线,套方...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙保温玻化微珠施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
