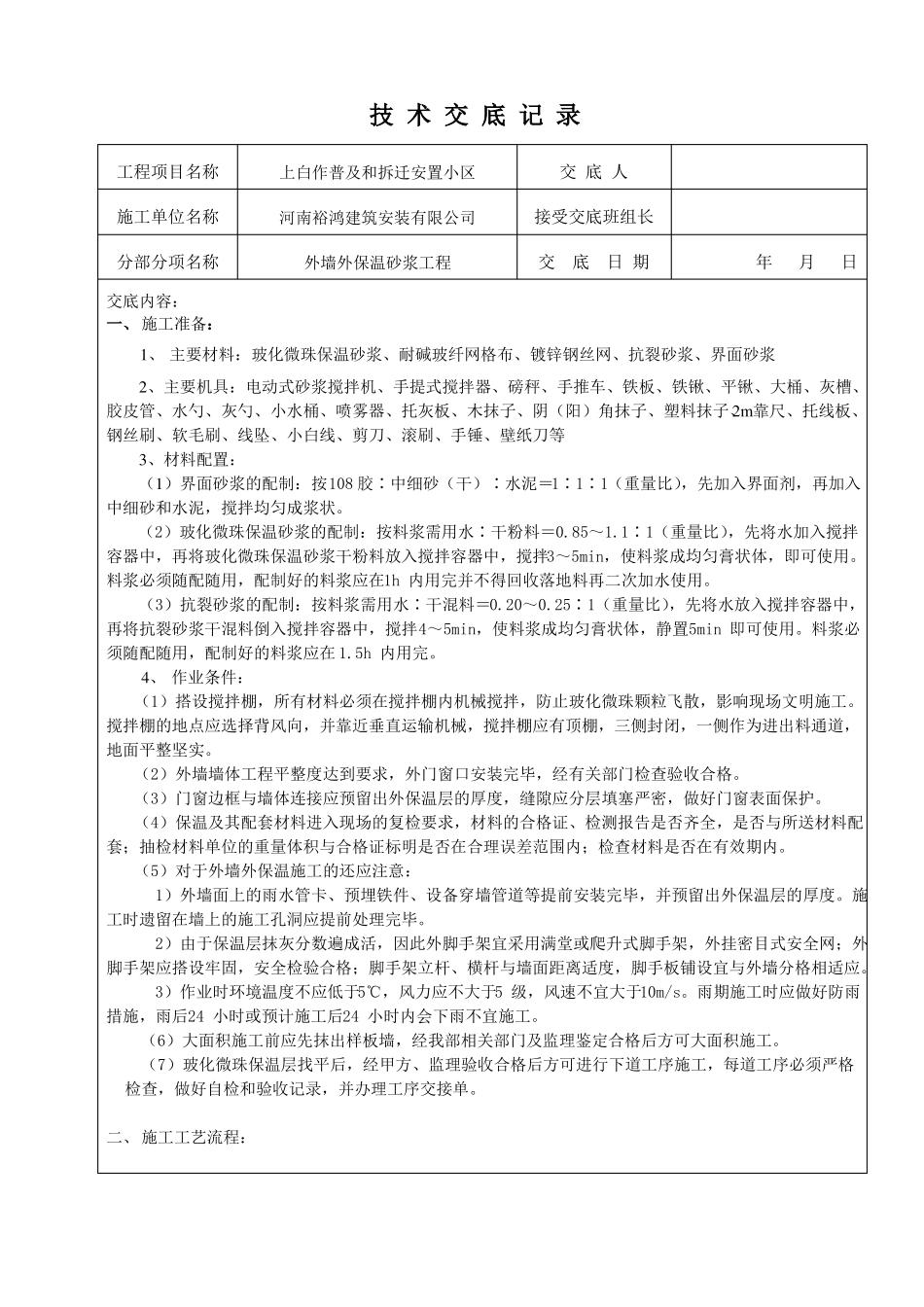

技 术 交 底 记 录工程项目名称施工单位名称分部分项名称交底内容:一、施工准备:1、 主要材料:玻化微珠保温砂浆、耐碱玻纤网格布、镀锌钢丝网、抗裂砂浆、界面砂浆2、主要机具:电动式砂浆搅拌机、手提式搅拌器、磅秤、手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷雾器、托灰板、木抹子、阴(阳)角抹子、塑料抹子、2m靠尺、托线板、钢丝刷、软毛刷、线坠、小白线、剪刀、滚刷、手锤、壁纸刀等3、材料配置:(1)界面砂浆的配制:按108 胶∶中细砂(干)∶水泥=1∶1∶1(重量比),先加入界面剂,再加入中细砂和水泥,搅拌均匀成浆状
(2)玻化微珠保温砂浆的配制:按料浆需用水∶干粉料=0
1∶1(重量比),先将水加入搅拌容器中,再将玻化微珠保温砂浆干粉料放入搅拌容器中,搅拌3~5min,使料浆成均匀膏状体,即可使用
料浆必须随配随用,配制好的料浆应在1h 内用完并不得回收落地料再二次加水使用
(3)抗裂砂浆的配制:按料浆需用水∶干混料=0
25∶1(重量比),先将水放入搅拌容器中,再将抗裂砂浆干混料倒入搅拌容器中,搅拌4~5min,使料浆成均匀膏状体,静置5min 即可使用
料浆必须随配随用,配制好的料浆应在 1
5h 内用完
4、 作业条件:(1)搭设搅拌棚,所有材料必须在搅拌棚内机械搅拌,防止玻化微珠颗粒飞散,影响现场文明施工
搅拌棚的地点应选择背风向,并靠近垂直运输机械,搅拌棚应有顶棚,三侧封闭,一侧作为进出料通道,地面平整坚实
(2)外墙墙体工程平整度达到要求,外门窗口安装完毕,经有关部门检查验收合格
(3)门窗边框与墙体连接应预留出外保温层的厚度,缝隙应分层填塞严密,做好门窗表面保护
(4)保温及其配套材料进入现场的复检要求,材料的合格证、检测报告是否齐全,是否与所送材料配套;抽检材料单位的重量体积与合格证标明是否在合理误差范围内;检查材
