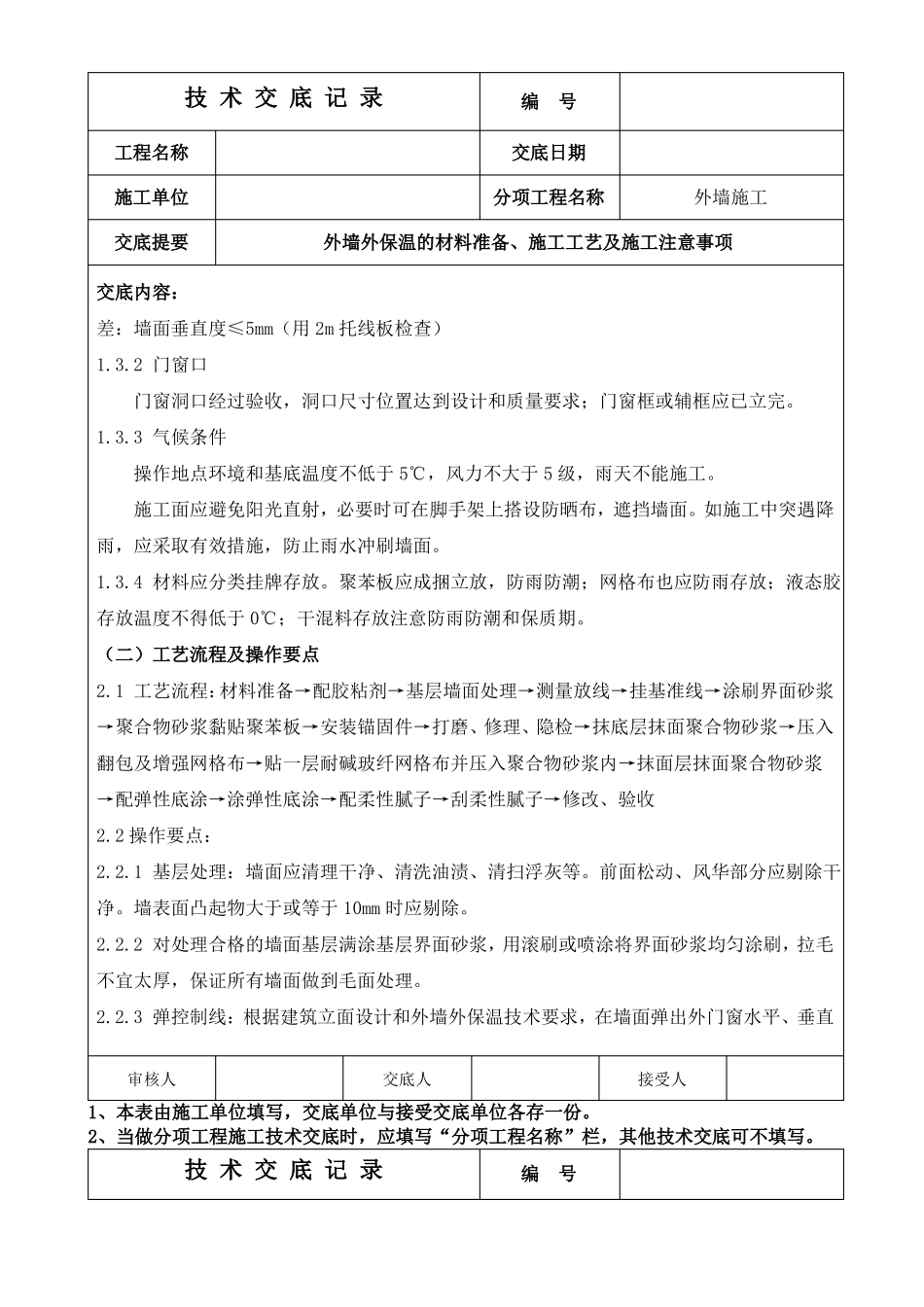

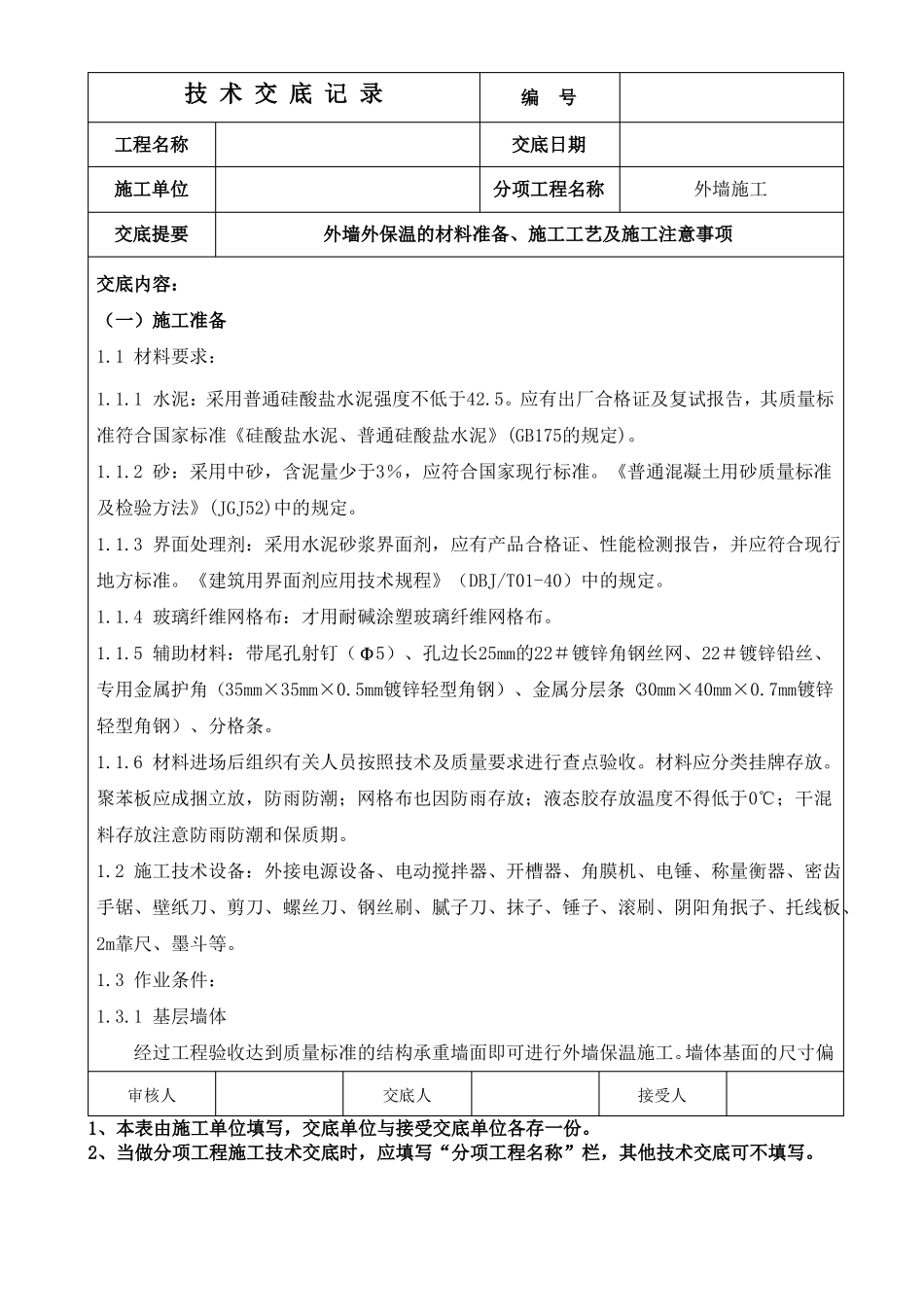

技 术 交 底 记 录工程名称施工单位交底提要编号交底日期分项工程名称外墙施工外墙外保温的材料准备、施工工艺及施工注意事项交底内容:(一)施工准备1
1 材料要求:1
1 水泥:采用普通硅酸盐水泥强度不低于42
应有出厂合格证及复试报告,其质量标准符合国家标准《硅酸盐水泥、普通硅酸盐水泥》(GB175的规定)
2 砂:采用中砂,含泥量少于3%,应符合国家现行标准
《普通混凝土用砂质量标准及检验方法》(JGJ52)中的规定
3 界面处理剂:采用水泥砂浆界面剂,应有产品合格证、性能检测报告,并应符合现行地方标准
《建筑用界面剂应用技术规程》(DBJ/T01-40)中的规定
4 玻璃纤维网格布:才用耐碱涂塑玻璃纤维网格布
5 辅助材料:带尾孔射钉(Φ5)、孔边长25mm的22#镀锌角钢丝网、22#镀锌铅丝、专用金属护角(35mm×35mm×0
5mm镀锌轻型角钢)、金属分层条(30mm×40mm×0
7mm镀锌轻型角钢)、分格条
6 材料进场后组织有关人员按照技术及质量要求进行查点验收
材料应分类挂牌存放
聚苯板应成捆立放,防雨防潮;网格布也因防雨存放;液态胶存放温度不得低于0℃;干混料存放注意防雨防潮和保质期
2 施工技术设备:外接电源设备、电动搅拌器、开槽器、角膜机、电锤、称量衡器、密齿手锯、壁纸刀、剪刀、螺丝刀、钢丝刷、腻子刀、抹子、锤子、滚刷、阴阳角抿子、托线板、2m靠尺、墨斗等
3 作业条件:1
1 基层墙体经过工程验收达到质量标准的结构承重墙面即可进行外墙保温施工
墙体基面的尺寸偏审核人交底人接受人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
技 术 交 底 记 录工程名称施工单位交底提要编号交底日期分项工程名称外墙施工
