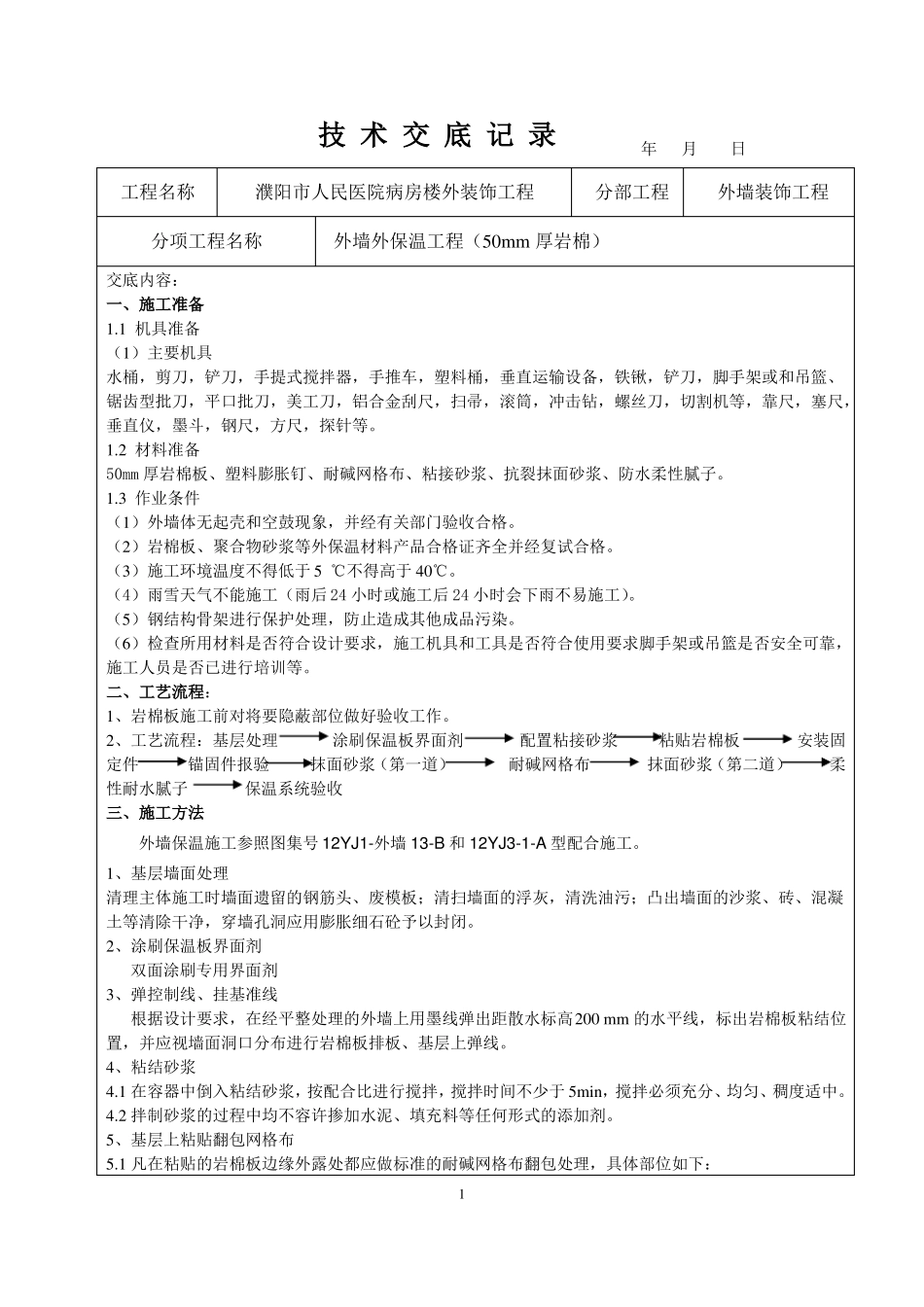

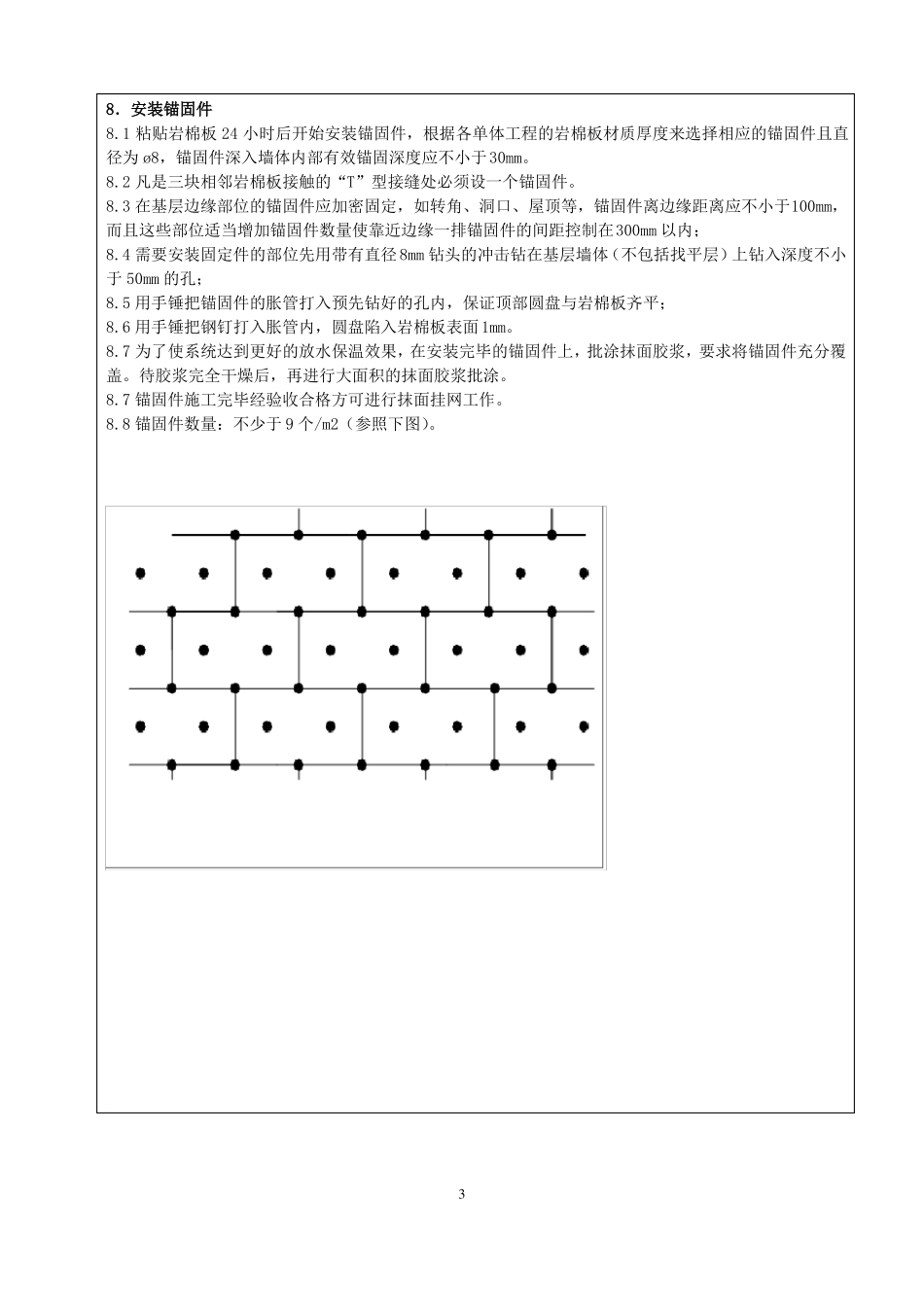

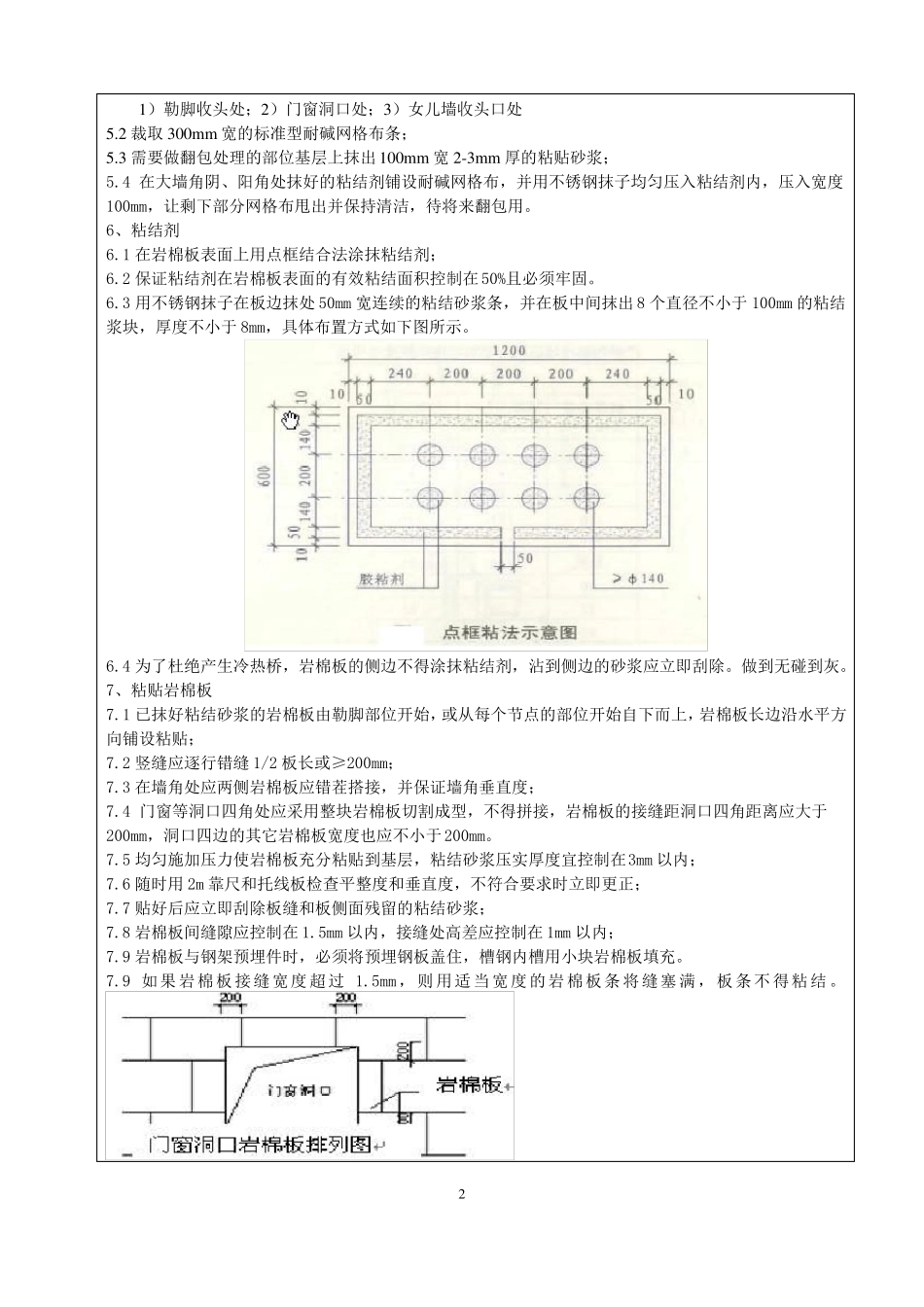

技 术 交 底 记 录年月日工程名称濮阳市人民医院病房楼外装饰工程分部工程外墙装饰工程分项工程名称外墙外保温工程(50mm 厚岩棉)交底内容:一、施工准备1.1 机具准备(1)主要机具水桶,剪刀,铲刀,手提式搅拌器,手推车,塑料桶,垂直运输设备,铁锹,铲刀,脚手架或和吊篮、锯齿型批刀,平口批刀,美工刀,铝合金刮尺,扫帚,滚筒,冲击钻,螺丝刀,切割机等,靠尺,塞尺,垂直仪,墨斗,钢尺,方尺,探针等。1.2 材料准备50mm 厚岩棉板、塑料膨胀钉、耐碱网格布、粘接砂浆、抗裂抹面砂浆、防水柔性腻子。1.3 作业条件(1)外墙体无起壳和空鼓现象,并经有关部门验收合格。(2)岩棉板、聚合物砂浆等外保温材料产品合格证齐全并经复试合格。(3)施工环境温度不得低于 5 ℃不得高于 40℃。(4)雨雪天气不能施工(雨后 24 小时或施工后 24 小时会下雨不易施工)。(5)钢结构骨架进行保护处理,防止造成其他成品污染。(6)检查所用材料是否符合设计要求,施工机具和工具是否符合使用要求脚手架或吊篮是否安全可靠,施工人员是否已进行培训等。二、工艺流程:1、岩棉板施工前对将要隐蔽部位做好验收工作。2、工艺流程:基层处理涂刷保温板界面剂配置粘接砂浆粘贴岩棉板安装固定件锚固件报验抹面砂浆(第一道)耐碱网格布抹面砂浆(第二道)柔性耐水腻子保温系统验收三、施工方法外墙保温施工参照图集号 12YJ1-外墙 13-B 和 12YJ3-1-A 型配合施工。1、基层墙面处理清理主体施工时墙面遗留的钢筋头、废模板;清扫墙面的浮灰,清洗油污;凸出墙面的沙浆、砖、混凝土等清除干净,穿墙孔洞应用膨胀细石砼予以封闭。2、涂刷保温板界面剂双面涂刷专用界面剂3、弹控制线、挂基准线根据设计要求,在经平整处理的外墙上用墨线弹出距散水标高200 mm 的水平线,标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线。4、粘结砂浆4.1 在容器中倒入粘结砂浆,按配合比进行搅拌,搅拌时间不少于 5min,搅拌必须充分、均匀、稠度适中。4.2 拌制砂浆的过程中均不容许掺加水泥、填充料等任何形式的添加剂。5、基层上粘贴翻包网格布5.1 凡在粘贴的岩棉板边缘外露处都应做标准的耐碱网格布翻包处理,具体部位如下:11)勒脚收头处;2)门窗洞口处;3)女儿墙收头口处5.2 裁取 300mm 宽的标准型耐碱网格布条;5.3 需要做翻包处理的部位基层上抹出 100mm 宽 2-3mm 厚的粘贴砂浆;5.4 在大墙角阴、阳角处抹好的粘...
