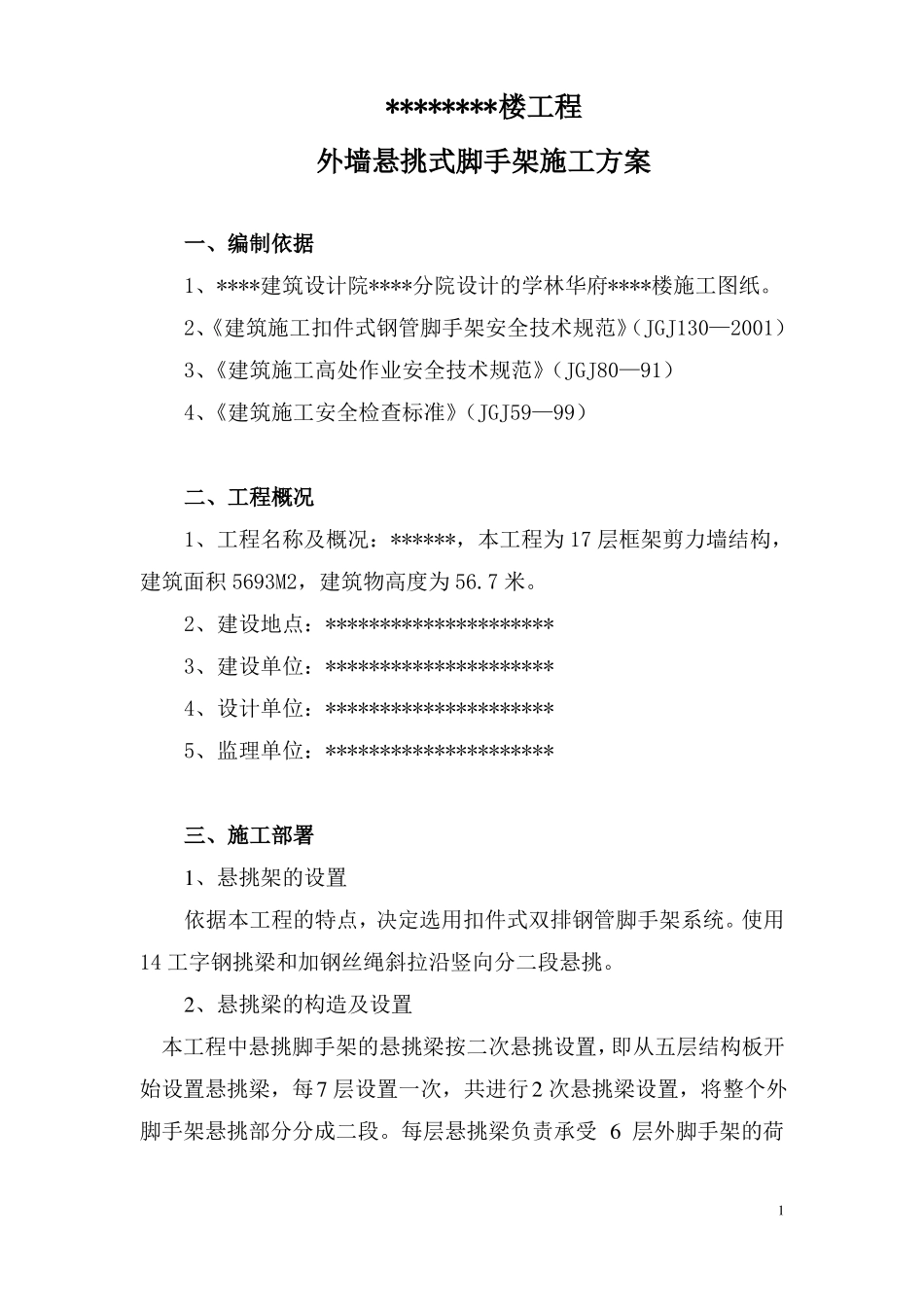

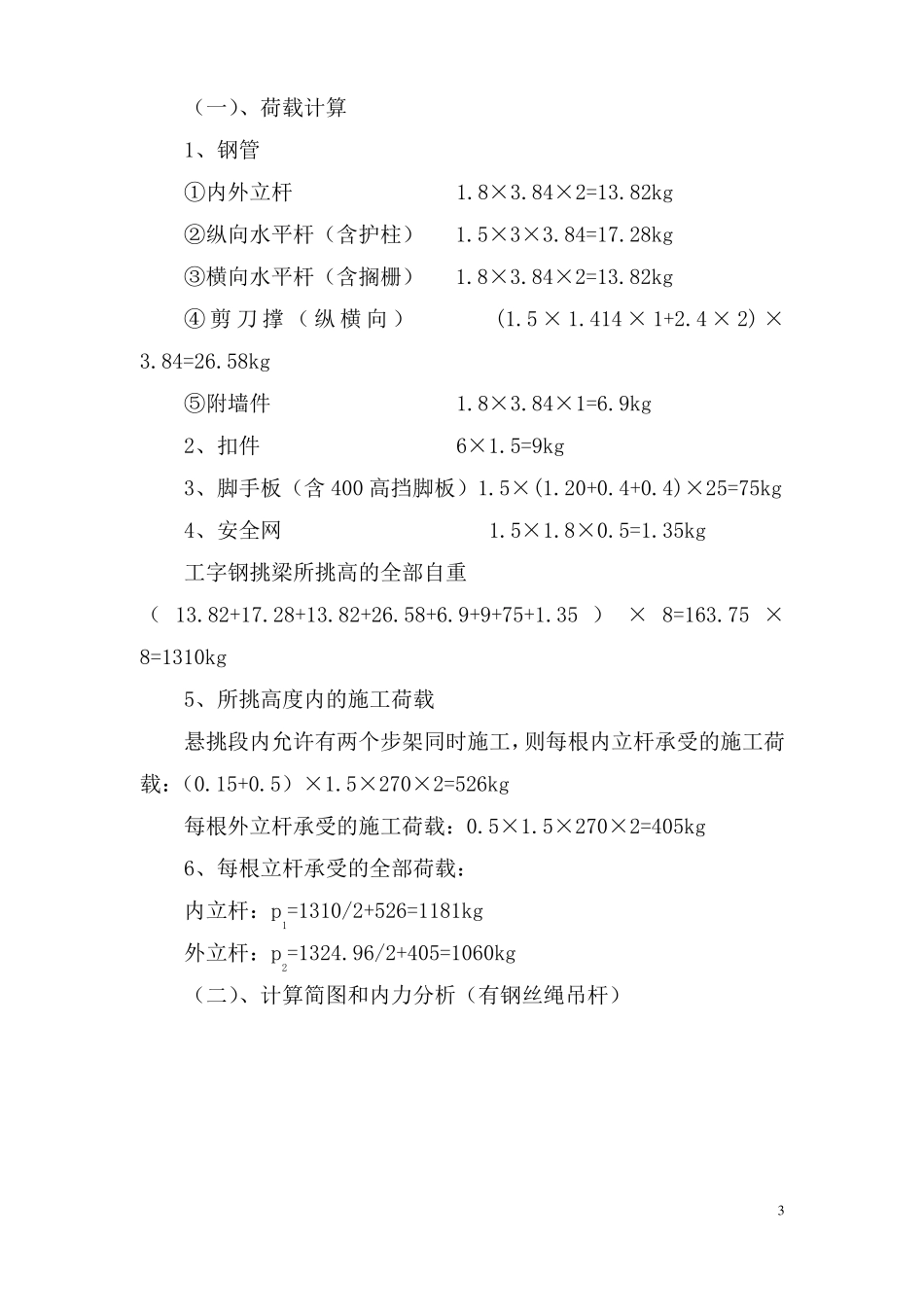

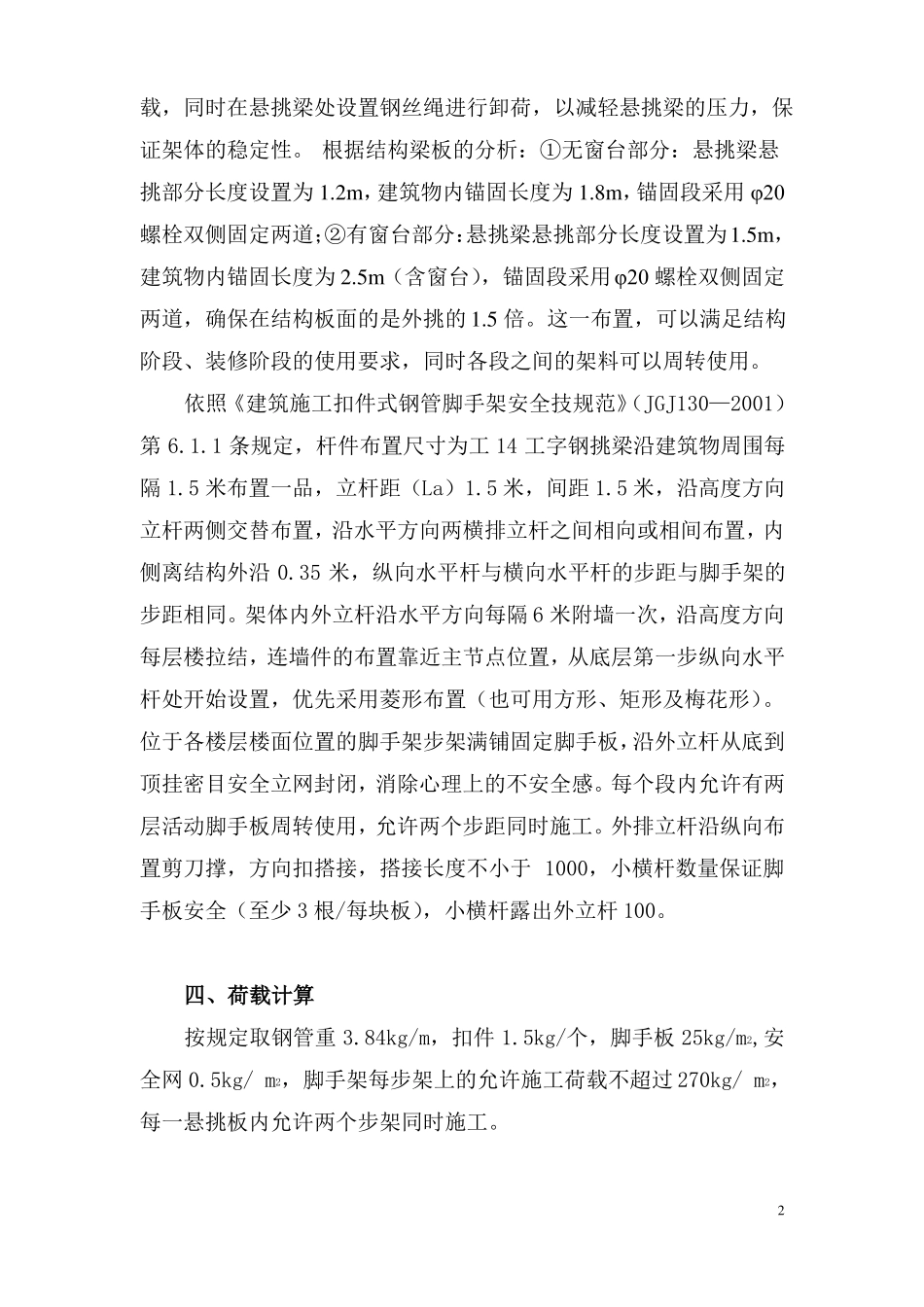

********楼工程外墙悬挑式脚手架施工方案一、编制依据1、****建筑设计院****分院设计的学林华府****楼施工图纸。2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001)3、《建筑施工高处作业安全技术规范》(JGJ80—91)4、《建筑施工安全检查标准》(JGJ59—99)二、工程概况1、工程名称及概况:******,本工程为 17 层框架剪力墙结构,建筑面积 5693M2,建筑物高度为 56.7 米。2、建设地点:*********************3、建设单位:*********************4、设计单位:*********************5、监理单位:*********************三、施工部署1、悬挑架的设置依据本工程的特点,决定选用扣件式双排钢管脚手架系统。使用14 工字钢挑梁和加钢丝绳斜拉沿竖向分二段悬挑。2、悬挑梁的构造及设置本工程中悬挑脚手架的悬挑梁按二次悬挑设置,即从五层结构板开始设置悬挑梁,每7 层设置一次,共进行2 次悬挑梁设置,将整个外脚手架悬挑部分分成二段。每层悬挑梁负责承受 6 层外脚手架的荷1载,同时在悬挑梁处设置钢丝绳进行卸荷,以减轻悬挑梁的压力,保证架体的稳定性。 根据结构梁板的分析:①无窗台部分:悬挑梁悬挑部分长度设置为 1.2m,建筑物内锚固长度为 1.8m,锚固段采用 φ20螺栓双侧固定两道;②有窗台部分:悬挑梁悬挑部分长度设置为1.5m,建筑物内锚固长度为 2.5m(含窗台),锚固段采用φ20 螺栓双侧固定两道,确保在结构板面的是外挑的 1.5 倍。这一布置,可以满足结构阶段、装修阶段的使用要求,同时各段之间的架料可以周转使用。依照《建筑施工扣件式钢管脚手架安全技规范》(JGJ130—2001)第 6.1.1 条规定,杆件布置尺寸为工 14 工字钢挑梁沿建筑物周围每隔 1.5 米布置一品,立杆距(La)1.5 米,间距 1.5 米,沿高度方向立杆两侧交替布置,沿水平方向两横排立杆之间相向或相间布置,内侧离结构外沿 0.35 米,纵向水平杆与横向水平杆的步距与脚手架的步距相同。架体内外立杆沿水平方向每隔 6 米附墙一次,沿高度方向每层楼拉结,连墙件的布置靠近主节点位置,从底层第一步纵向水平杆处开始设置,优先采用菱形布置(也可用方形、矩形及梅花形)。位于各楼层楼面位置的脚手架步架满铺固定脚手板,沿外立杆从底到顶挂密目安全立网封闭,消除心理上的不安全感。每个段内允许有两层活动脚手板周转使用,允许两个步距同时施工。外排立杆沿纵向布置剪刀撑,方向扣搭接,搭接长度不小于 1000,小横杆数量保...
