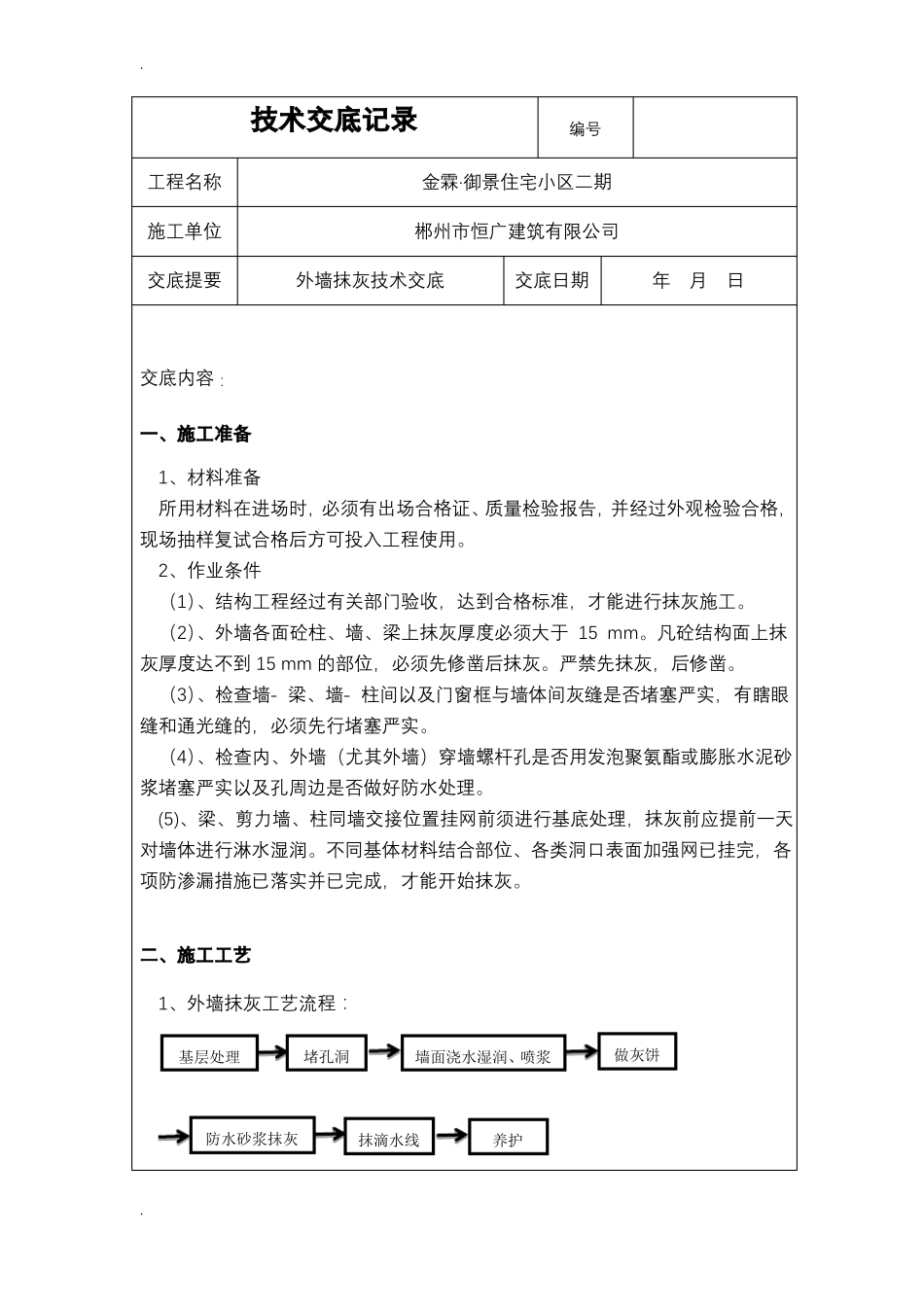

技术交底记录工程名称施工单位交底提要交底内容:一、施工准备1、材料准备编号金霖·御景住宅小区二期郴州市恒广建筑有限公司外墙抹灰技术交底交底日期年月日所用材料在进场时,必须有出场合格证、质量检验报告,并经过外观检验合格,现场抽样复试合格后方可投入工程使用

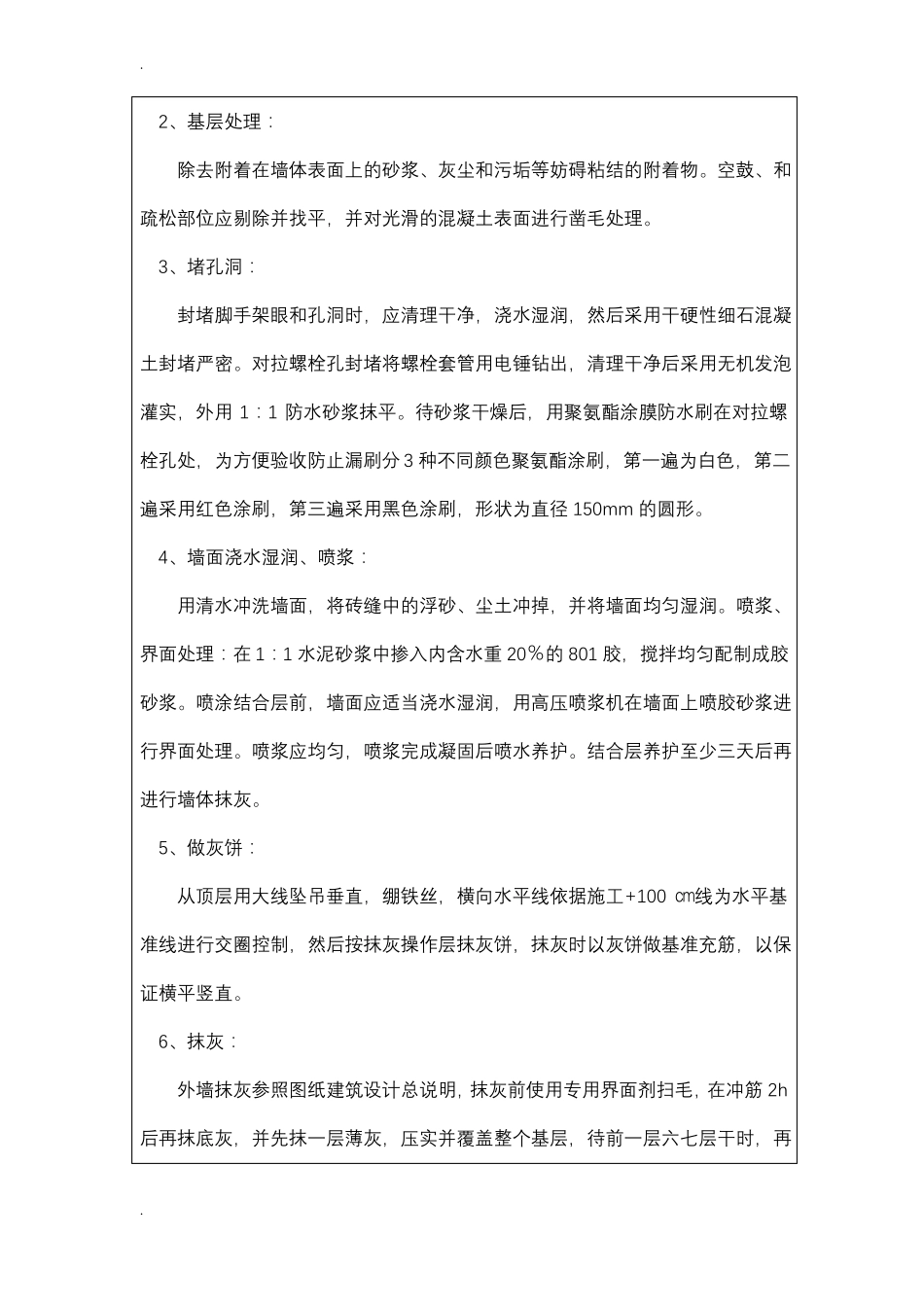

2、作业条件(1)、结构工程经过有关部门验收,达到合格标准,才能进行抹灰施工
(2)、外墙各面砼柱、墙、梁上抹灰厚度必须大于 15 mm
凡砼结构面上抹灰厚度达不到 15 mm 的部位,必须先修凿后抹灰
严禁先抹灰,后修凿
(3)、检查墙- 梁、墙- 柱间以及门窗框与墙体间灰缝是否堵塞严实,有瞎眼缝和通光缝的,必须先行堵塞严实
(4)、检查内、外墙(尤其外墙)穿墙螺杆孔是否用发泡聚氨酯或膨胀水泥砂浆堵塞严实以及孔周边是否做好防水处理
(5)、梁、剪力墙、柱同墙交接位置挂网前须进行基底处理,抹灰前应提前一天对墙体进行淋水湿润
不同基体材料结合部位、各类洞口表面加强网已挂完,各项防渗漏措施已落实并已完成,才能开始抹灰
二、施工工艺1、外墙抹灰工艺流程:

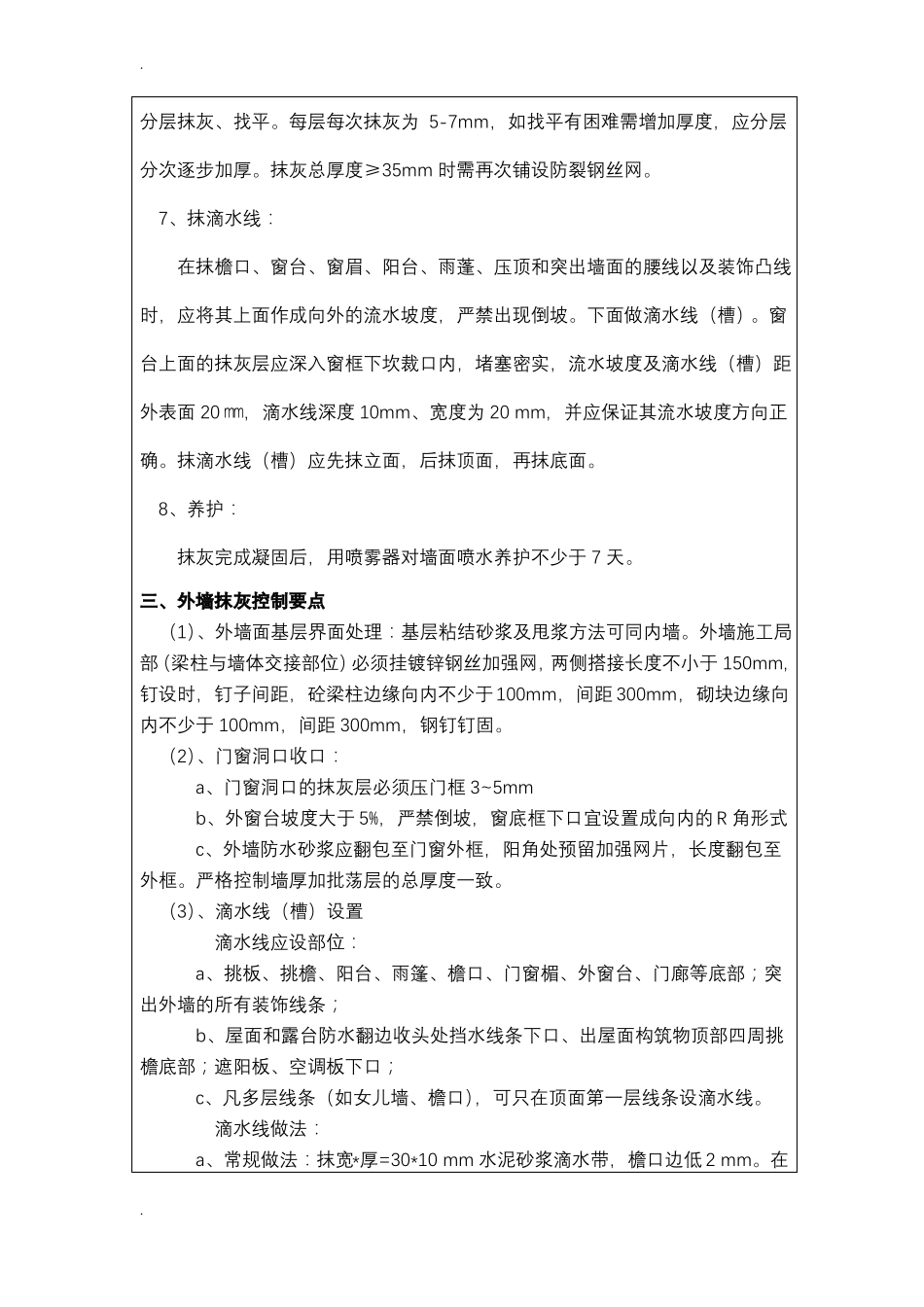

基层处理堵孔洞墙面浇水湿润、喷浆做灰饼防水砂浆抹灰抹滴水线养护
2、基层处理:除去附着在墙体表面上的砂浆、灰尘和污垢等妨碍粘结的附着物
空鼓、和疏松部位应剔除并找平,并对光滑的混凝土表面进行凿毛处理
3、堵孔洞:封堵脚手架眼和孔洞时,应清理干净,浇水湿润,然后采用干硬性细石混凝土封堵严密
对拉螺栓孔封堵将螺栓套管用电锤钻出,清理干净后采用无机发泡灌实,外用 1:1 防水砂浆抹平
待砂浆干燥后,用聚氨酯涂膜防水刷在对拉螺栓孔处,为方便验收防止漏刷分 3 种不同颜色聚氨酯涂刷,第一遍为白色,第二遍采用红色涂刷,第三遍采用黑色涂刷,形状为直径 150mm 的圆形
4、墙面浇水湿润、喷浆:用清水冲洗墙面,将砖缝中的浮砂、尘土冲掉,并将墙面均匀湿润
喷浆、界面处理:在 1:1 水泥砂浆中
