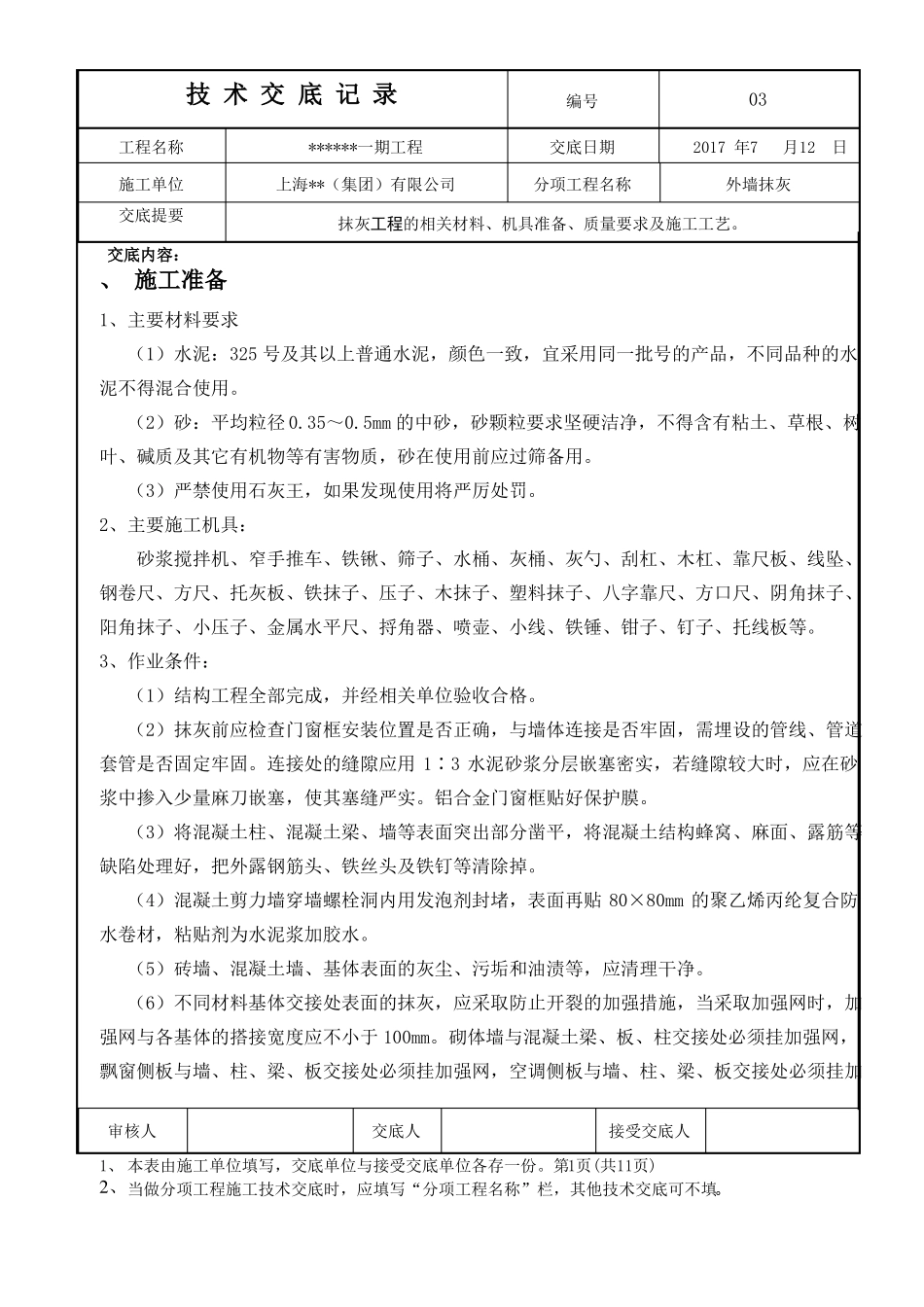

技 术 交 底 记 录工程名称施工单位交底提要交底内容:******一期工程上海**(集团)有限公司编号交底日期分项工程名称03 2017 年7月12日外墙抹灰抹灰工程的相关材料、机具准备、质量要求及施工工艺。、 施工准备1、主要材料要求(1)水泥:325 号及其以上普通水泥,颜色一致,宜采用同一批号的产品,不同品种的水泥不得混合使用。(2)砂:平均粒径 0.35~0.5mm 的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质,砂在使用前应过筛备用。(3)严禁使用石灰王,如果发现使用将严厉处罚。2、主要施工机具:砂浆搅拌机、窄手推车、铁锹、筛子、水桶、灰桶、灰勺、刮杠、木杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、压子、木抹子、塑料抹子、八字靠尺、方口尺、阴角抹子、阳角抹子、小压子、金属水平尺、捋角器、喷壶、小线、铁锤、钳子、钉子、托线板等。3、作业条件:(1)结构工程全部完成,并经相关单位验收合格。(2)抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固,需埋设的管线、管道套管是否固定牢固。连接处的缝隙应用 1∶3 水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。铝合金门窗框贴好保护膜。(3)将混凝土柱、混凝土梁、墙等表面突出部分凿平,将混凝土结构蜂窝、麻面、露筋等缺陷处理好,把外露钢筋头、铁丝头及铁钉等清除掉。(4)混凝土剪力墙穿墙螺栓洞内用发泡剂封堵,表面再贴 80×80mm 的聚乙烯丙纶复合防水卷材,粘贴剂为水泥浆加胶水。(5)砖墙、混凝土墙、基体表面的灰尘、污垢和油渍等,应清理干净。(6)不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采取加强网时,加强网与各基体的搭接宽度应不小于 100mm。砌体墙与混凝土梁、板、柱交接处必须挂加强网,飘窗侧板与墙、柱、梁、板交接处必须挂加强网,空调侧板与墙、柱、梁、板交接处必须挂加审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份。第1页(共11页)2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。技 术 交 底 记 录工程名称施工单位交底提要交底内容:******一期工程上海**(集团)有限公司编号交底日期分项工程名称03 2017 年7月12日外墙抹灰抹灰工程的相关材料、机具准备、质量要求及施工工艺。强网。(7)基层为混凝土的梁、柱、板应对其表面进行“毛化”...
