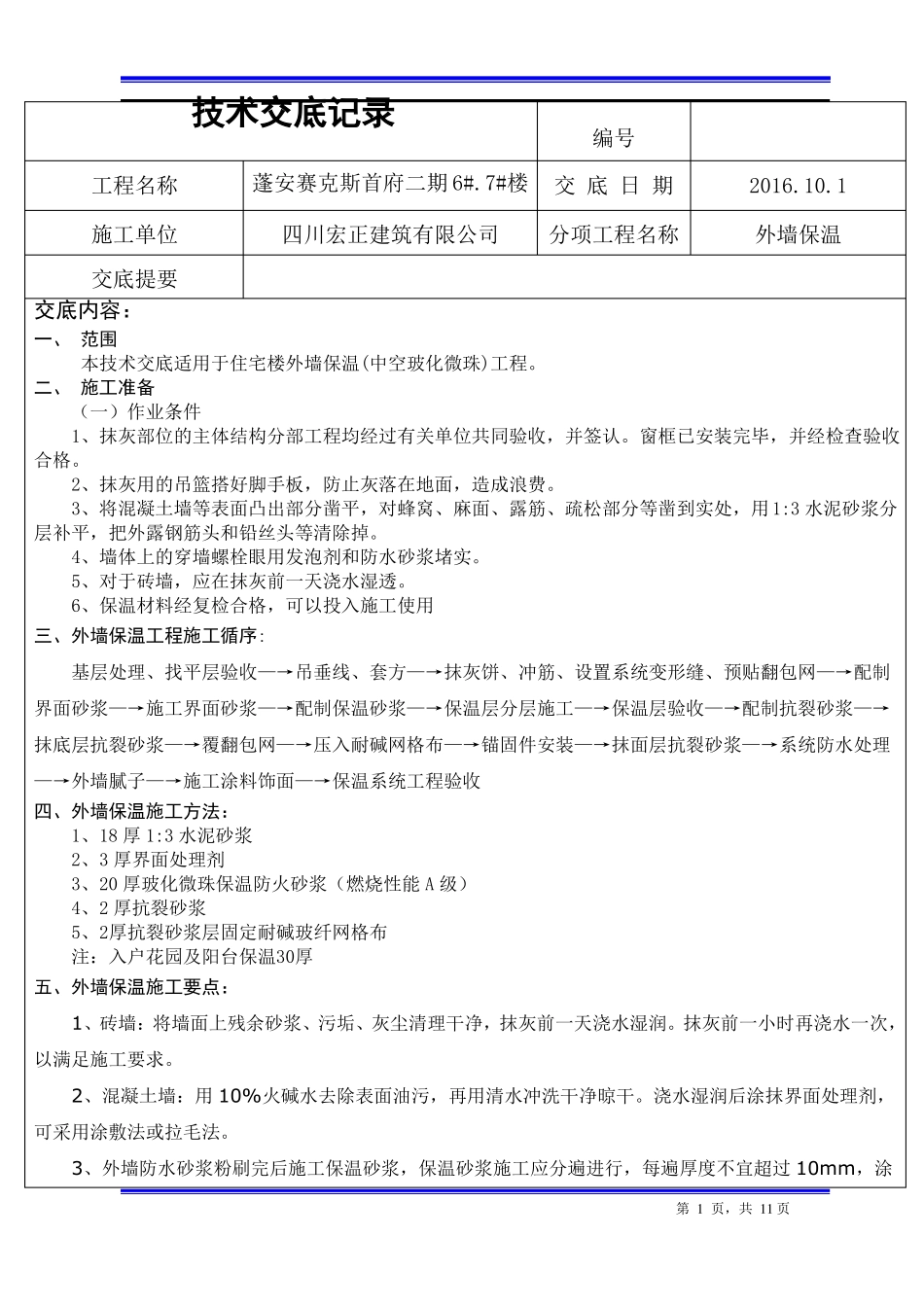

技术交底记录工程名称施工单位交底提要交底内容:四川宏正建筑有限公司编号2016
1外墙保温蓬安赛克斯首府二期 6#
7#楼交 底 日 期分项工程名称一、 范围本技术交底适用于住宅楼外墙保温(中空玻化微珠)工程
二、 施工准备(一)作业条件1、抹灰部位的主体结构分部工程均经过有关单位共同验收,并签认
窗框已安装完毕,并经检查验收合格
2、抹灰用的吊篮搭好脚手板,防止灰落在地面,造成浪费
3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:3 水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉
4、墙体上的穿墙螺栓眼用发泡剂和防水砂浆堵实
5、对于砖墙,应在抹灰前一天浇水湿透
6、保温材料经复检合格,可以投入施工使用三、外墙保温工程施工循序:基层处理、找平层验收—→吊垂线、套方—→抹灰饼、冲筋、设置系统变形缝、预贴翻包网—→配制界面砂浆—→施工界面砂浆—→配制保温砂浆—→保温层分层施工—→保温层验收—→配制抗裂砂浆—→抹底层抗裂砂浆—→覆翻包网—→压入耐碱网格布—→锚固件安装—→抹面层抗裂砂浆—→系统防水处理—→外墙腻子—→施工涂料饰面—→保温系统工程验收四、外墙保温施工方法:1、18 厚 1:3 水泥砂浆 2、3 厚界面处理剂3、20 厚玻化微珠保温防火砂浆(燃烧性能 A 级)4、2 厚抗裂砂浆5、2厚抗裂砂浆层固定耐碱玻纤网格布注:入户花园及阳台保温30厚五、外墙保温施工要点:1、砖墙:将墙面上残余砂浆、污垢、灰尘清理干净,抹灰前一天浇水湿润
抹灰前一小时再浇水一次,以满足施工要求
2、混凝土墙:用 10%火碱水去除表面油污,再用清水冲洗干净晾干
浇水湿润后涂抹界面处理剂,可采用涂敷法或拉毛法
3、外墙防水砂浆粉刷完后施工保温砂浆,保温砂浆施工应分遍进行,每遍厚度不宜超过 10mm,涂第 1 页,共 11 页抹时应压实压平,待保温砂浆初凝后浇水
