外脚手架施工技术交底书项目名称交底编号工程名称设计文件图号施工部位交底日期1、施工工艺技术1
1 技术参数脚手架排数钢管类型立杆纵距(m)挡脚板横向斜撑连墙件连接方式地区基本风压(kN/m2)1
2 工艺流程钢管落地脚手架双排脚手架德弘基创客居共 10 页德弘基创客居脚手架工程1~5 区纵、横向水平杆布置方式横向水平杆在上立杆步距(m)立杆横距(m)脚手板连墙件布置方式1
92 步 1 设两步两跨Ф48
52 步 1 设6 跨 1 设扣件连接广东省深圳市0
45防坠网:从上往下每三层设置安全网全封闭材料配备→定位设置通长脚手板→纵向扫地杆→立杆→横向扫地杆→横向水平杆→纵向水平杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网
3 施工方法根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除
当脚手架操作层高出连墙件以上两步时,宜先立外排,1后立内排

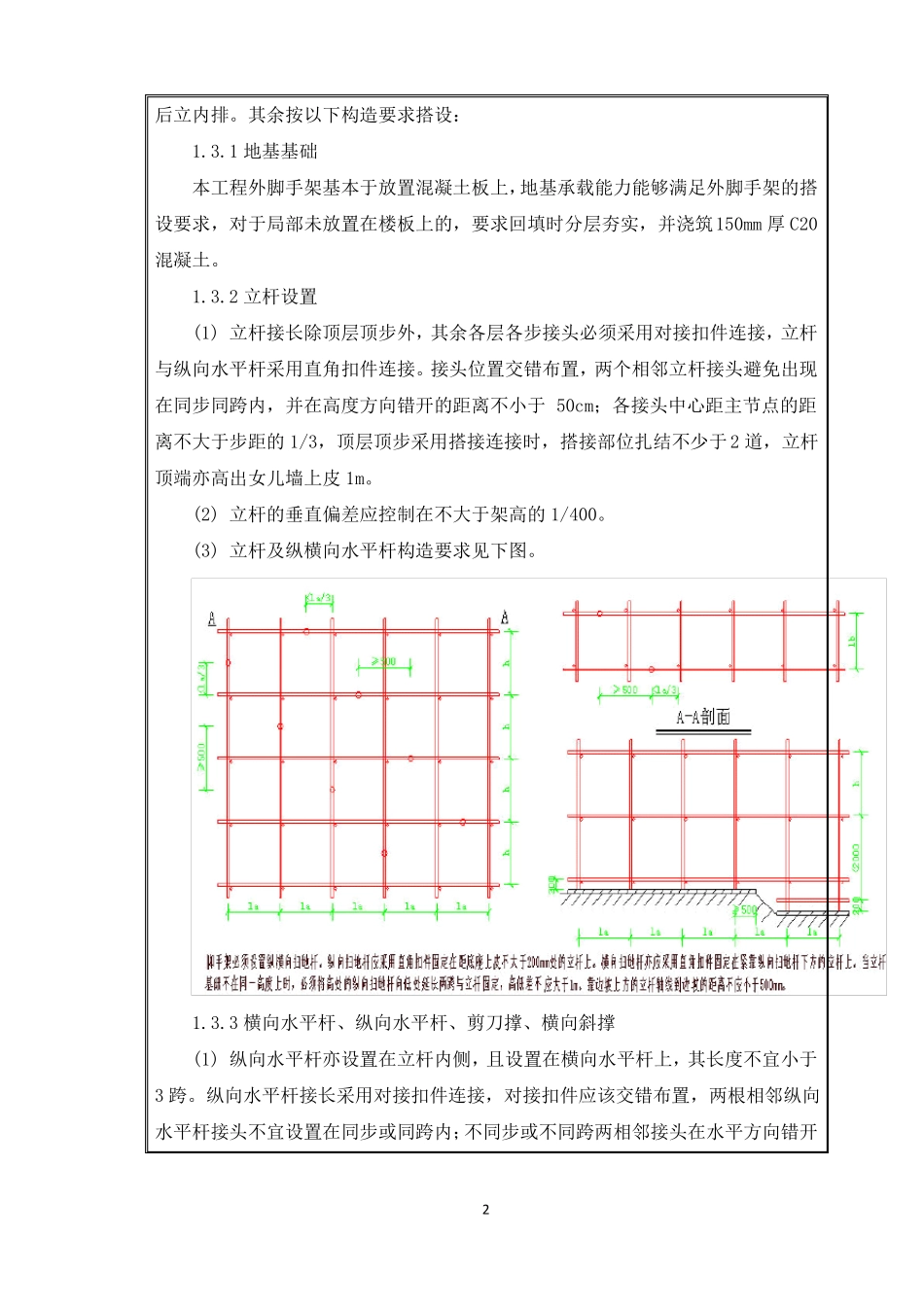

其余按以下构造要求搭设:1
1 地基基础本工程外脚手架基本于放置混凝土板上,地基承载能力能够满足外脚手架的搭设要求,对于局部未放置在楼板上的,要求回填时分层夯实,并浇筑150mm 厚 C20混凝土
2 立杆设置(1) 立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与纵向水平杆采用直角扣件连接
接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于 50cm;各接头中心距主节点的距离不大于步距的 1/3,顶层顶步采用搭接连接时,搭接部位扎结不少于 2 道,立杆顶端亦高出女儿墙上皮 1m
(2) 立杆的垂直偏差应控制在不大于架高的 1/400

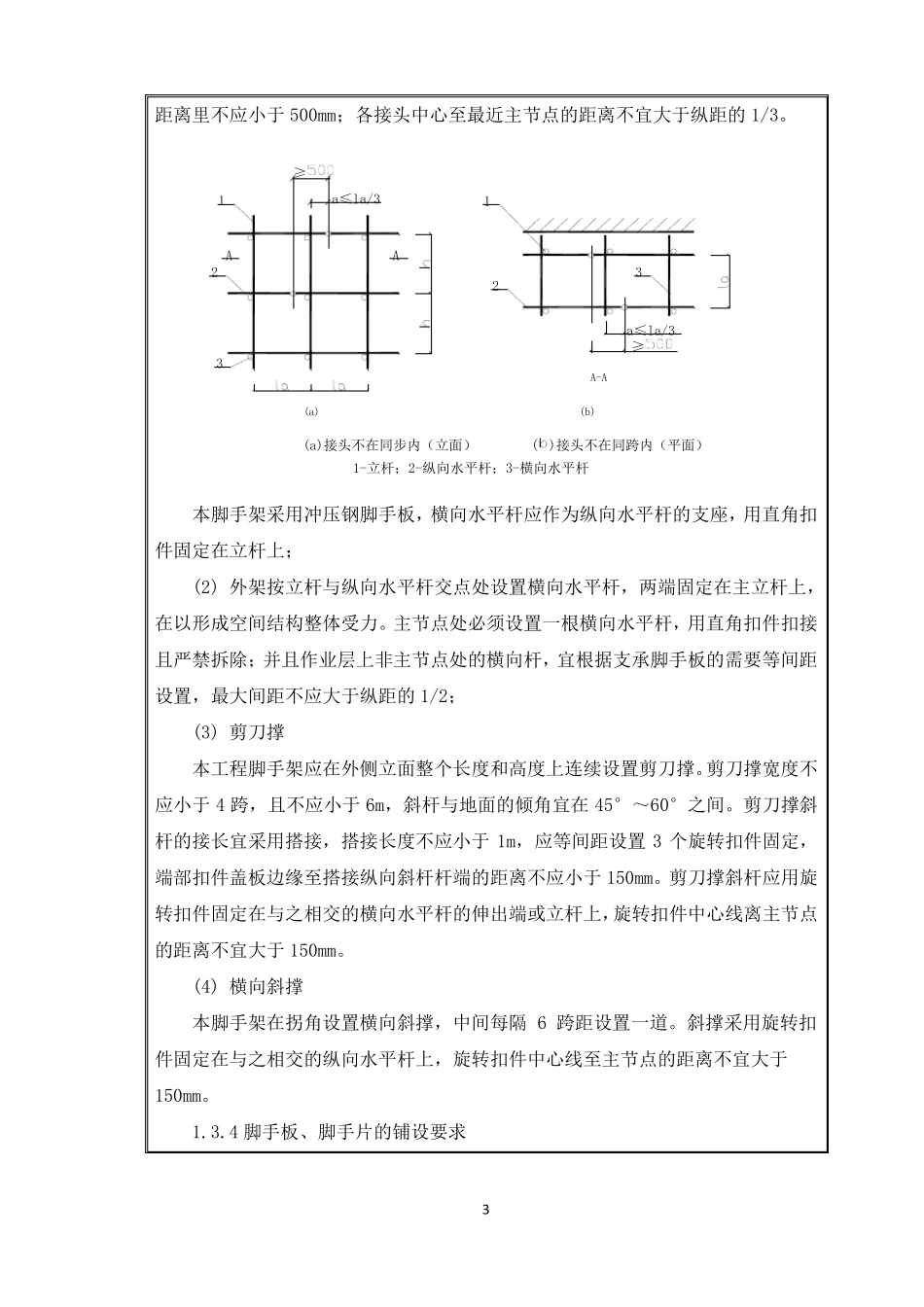

(3) 立杆及纵
